站台墙站台面施工方案
站台墙工程施工组织设计
目录目录 (1)1.编制依据 (1)2.工程概况 (1)2.1 地形地貌 (1)2.2 工程地质 (1)2.3 工程概况 (1)2.4 主要工程数量 (3)3.总体施工方案 (3)4.资源配置 (3)4.1 施工人员配置 (3)4.2 主要施工机械设备配置 (4)4.3 主要测量、检测仪器设备的配备 (4)5.工期计划 (5)6.站台墙施工 (5)6.1 施工工艺流程图 (5)6.3 测量放样 (6)6.4 砂夹石换填 (7)6.5 垫层施工 (7)6.6 墙趾施工 (7)6.7 墙身施工 (9)6.8 站台墙内土回填 (11)6.9 站台端墙施工 (11)6.10 冬期施工措施 (11)6.11 旅客地道处站台墙施工 (11)7.质量保证措施 (11)7.1 组织措施 (11)7.2 管理措施 (12)7.3 技术措施 (13)8.安全保证措施 (15)8.1 安全管理制度 (15)8.2 安全保证措施 (16)9.工期保证措施 (17)9.1 工期保证体系 (18)9.2 工期保证措施 (18)10.环水保、文明施工措施 (19)10.1 管理目标 (19)10.2 管理制度 (20)10.3 环水保、文明施工措施 (20)11.安全应急救援预案 (21)11.1 安全生产事故应急救援 (21)11.2 处理突发事件应急预案的原则 (21)11.3 应急救援领导小组 (21)即墨北站站台墙施工方案1.编制依据1.1 《铁路路基工程施工安全技术规程》 (TB10302-2022);1.2 铁三院新建青荣城际铁路即墨北站路基和站台墙图纸;1.3 《铁路混凝土工程施工质量验收标准》 (TB10424-2022);1.4 《铁路混凝土工程施工技术指南》 (铁建设[2022]241 号);1.5 《高速铁路路基工程施工质量验收标准》 (TB10751-2022);1.6 《高速铁路路基工程施工技术指南》 (铁建设[2022]241 号);1.7 建设单位、设计单位、监理单位的相关文件。

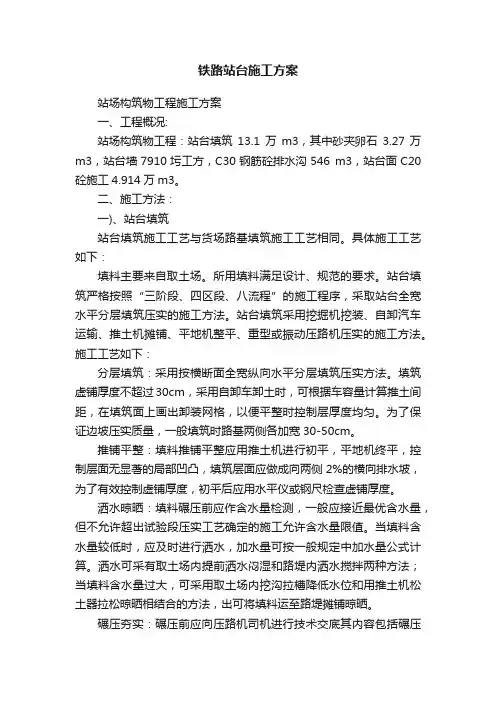

铁路站台施工方案
铁路站台施工方案站场构筑物工程施工方案一、工程概况:站场构筑物工程:站台填筑13.1万m3,其中砂夹卵石3.27万m3,站台墙7910圬工方,C30钢筋砼排水沟546 m3,站台面C20砼施工4.914万m3。
二、施工方法:一)、站台填筑站台填筑施工工艺与货场路基填筑施工工艺相同。
具体施工工艺如下:填料主要来自取土场。
所用填料满足设计、规范的要求。
站台填筑严格按照“三阶段、四区段、八流程”的施工程序,采取站台全宽水平分层填筑压实的施工方法。
站台填筑采用挖掘机挖装、自卸汽车运输、推土机摊铺、平地机整平、重型或振动压路机压实的施工方法。
施工工艺如下:分层填筑:采用按横断面全宽纵向水平分层填筑压实方法。
填筑虚铺厚度不超过30cm,采用自卸车卸土时,可根据车容量计算推土间距,在填筑面上画出卸装网格,以便平整时控制层厚度均匀。
为了保证边坡压实质量,一般填筑时路基两侧各加宽30-50cm。
推铺平整:填料推铺平整应用推土机进行初平,平地机终平,控制层面无显著的局部凹凸,填筑层面应做成向两侧2%的横向排水坡,为了有效控制虚铺厚度,初平后应用水平仪或钢尺检查虚铺厚度。
洒水晾晒:填料碾压前应作含水量检测,一般应接近最优含水量,但不允许超出试验段压实工艺确定的施工允许含水量限值。
当填料含水量较低时,应及时进行洒水,加水量可按一般规定中加水量公式计算。
洒水可采有取土场内提前洒水闷湿和路堤内洒水搅拌两种方法;当填料含水量过大,可采用取土场内挖沟拉槽降低水位和用推土机松土器拉松晾晒相结合的方法,出可将填料运至路堤摊铺晾晒。
碾压夯实:碾压前应向压路机司机进行技术交底其内容包括碾压范围、压实遍数、行走速度、碾压顺序等。
根据填料的不同和路堤不同部位,应配备相适应的压实机械。
压实应遵循“先慢后快、先静压后振压、先两侧后中间”的操作程序进行碾压,区段交接处应互相重叠压实,纵向搭接长度不小于2m,沿线路纵向行与行间压实重叠不小于40cm,上下两层填筑接头应错开不小于3m。
站台墙施工方案终板
站台墙施工方案终板一、综述站台墙作为高铁站台的重要组成部分,用于围合站台、确保站台的安全。
站台墙的施工方案决定了施工的效率、质量和安全,因此十分重要。
本文将结合实际情况,提出一种站台墙施工方案终板。
二、施工方案终板概述本文提出的站台墙施工方案终板主要包括以下内容:1.施工前的准备工作2.施工材料的选择3.施工工艺步骤4.安全措施5.质量控制三、施工前的准备工作1.熟悉施工现场情况,包括场地平整度、土质情况等。
2.充分了解设计图纸和规范要求,确保施工符合要求。
3.准备施工所需的设备、人员和材料。
4.搭建施工脚手架和安全防护设施。
四、施工材料的选择1.砖石:选择质量好、强度高的砖石材料,确保墙体的稳定性和安全性。
2.砂浆:选择适用于砖石施工的砂浆材料,保证固结性和粘结力。
3.钢筋:根据设计要求选择适当规格和数量的钢筋。
确保墙体的强度和稳定性。
4.防水材料:根据需要选择适合的防水材料,保证站台墙的防水性能。
五、施工工艺步骤1.砖石摆放:根据设计图纸要求,按照一定的规则和方法将砖石摆放在站台墙的位置。
2.砂浆搅拌:将所需的砂浆材料按照指定的配比进行搅拌,确保质量稳定。
3.砖石砌筑:将搅拌好的砂浆均匀地涂抹于砖石上,按照设计要求将砖石一块一块地砌筑成墙体。
4.钢筋加固:根据设计要求,在适当的位置埋置钢筋,并与墙体砖石进行固定。
5.防水处理:在墙体砌筑完成后,根据需要进行防水处理,确保站台墙的防水性能。
6.后续工序:根据设计要求,进行墙体的后续处理,如粉刷、装饰等。
六、安全措施1.施工现场应设置明显的警示标志,防止他人误入施工区域。
2.在施工脚手架搭建时,应按照规范进行固定,确保脚手架的稳定性。
3.施工人员应佩戴安全帽、安全鞋等防护装备,避免发生意外伤害。
4.施工过程中,对砖石、砂浆等材料要进行检查,确保质量合格。
5.钢筋加固时,应遵循操作规范,确保固定牢靠。
七、质量控制1.施工过程中,应进行严格的质量监控,对施工现场进行巡视和检查。
xx火车站旅客站台墙工程施工方案
xxx站旅客站台墙专项施工方案一、工程概况xxx站站台墙总长1650m,站台面较股道顶面高轨顶分别为30mm、500mm、1250mm,纵向坡道随线路坡道。
墙身采用浆砌毛石,50号混合砂浆、30号毛石,墙的外侧基础以上外露部分用1:3水泥砂浆勾缝。
为使站台墙墙后积水易于排出,站台面较股道顶面高轨顶1250mm的站台墙每隔3000mm设置一道100mm×100mm或φ50~100mm 的圆孔。
站台墙背后150mm~200mm宽度范围内回填非冻胀性的中砂或粗砂等。
二、施工准备1、熟悉施工图纸和设计选用图集《旅客站台墙》专房4045。
2、站台墙基础开挖,将基底清理干净并夯实后必须由现场监理报验通过后才能施工。
3、将原材料进行送检和报验,不合格的材料不得使用。
4、石砌体所用的石料应质地坚硬,无风化剥落和裂纹。
石料表面的泥垢、水锈等杂质,砌筑前应清除干净。
毛石砌体所用的毛石应呈块状,其中部厚度不宜小于15cm,毛石强度等级为:Mu30。
用于基础砌筑的毛石块体大小一般以宽和高为20~30,长为30~40较为合适,块体太大操作不便;块体太小,费工费料。
5、根据本工程的特点及旅客站台墙专项施工方案要求向操作工人进行书面技术交底。
三、施工工艺㈠施工工艺流程图 洒水养护站台墙帽安装检验批验收砂浆试块试验砂浆石块制作砂浆试块养护原材料送检配合比设计砂浆拌合测量放线基础开挖基底处理墙体砌筑基础开挖表面勾缝㈡ 施工操作要点1、根据设计施工图和导线控制点用全站仪放出站台墙的中心线、边线并对高程进行复核。
2、砌筑砂浆的品种和强度等级均应符合设计要求, 砂浆应有良好的和易性,保证砌体灰缝充分填满和压实,砂浆稠度可用直观法来判断,即用手捏成小团后不漏浆,松手后不松散为度。
应采用过磅的方法进行,砂浆应拌合均匀,采用三干三湿法拌和,即干拌三遍,湿拌三遍。
当天拌合的砂浆当天用完,拌合砂浆应在灰盘上或砌筑的平台上进行,严禁就地拌合,凝固后的砂浆严禁使用。
站台墙施工方案
1、编制依据及原则 01.1编制依据 01.2编制原则 01.3编制范围 02、工程概况 (1)3、施工目标规划 (1)3.1工期目标 (1)3.2质量目标 (1)3.3安全目标 (2)3.4环保及水土保持目标 (2)3.5文明施工目标 (2)4、施工组织机构、队伍配置 (2)4.1施工组织机构设置 (2)4.2施工队伍组织 (3)5、材料、设备配置计划 (3)5.1材料供应计划 (3)5.2设备配置计划 (3)6、总体施工方案 (4)6.1开挖 (4)6.2垫层施工 (4)6.3模板施工 (4)6.4砼施工 (4)7、施工工艺 (4)7.1施工工艺流程图 (4)7.2施工测量 (5)7.3开挖 (5)7.4垫层施工 (5)7.5站台墙施工 (6)8、施工工期保证措施 (14)9、文明施工保证措施 (16)10、安全保证措施 (17)10.1安全目标 (17)10.2安全人员配备及保证体系 (17)11、质量保证措施 (19)******站台挡墙施工方案1、编制依据及原则1.1编制依据1)《新建驻操营至******地方铁路施工图******站站台》图号:山海驻板施房-01;2)《铁路混凝土工程施工质量验收标准》(TB 10424-2010);3)《铁路路基工程施工质量验收标准》(TB10414-2003)。
1.2编制原则1)确保安全、保证质量、突出重点、统筹安排、经济合理、环保节约。
2)坚持科学性、先进性、经济性、合理性与实用性相结合的原则。
3)整体推进,均衡生产,确保总工期的原则。
4)保证重点,突破难点,质量至上的原则。
5)保持实施性施工组织设计严肃性与动态控制相结合。
6)强化组织指挥,加强管理,保工期、保质量、保安全。
7)优化资源配置,实行动态管理。
8)文明施工,保护环境。
1.3编制范围本专项方案仅适用于新建驻操营至******地方铁路******站站台墙施工。
2、工程概况该站台位于******车站,里程DK38+6240.1~DK38+470.1,该地土壤最大冻结深度为0.9米,地下水为第四孔隙潜水,主要补给方式为大气降水,主要排水方式为大气蒸发和人工抽取地下水,勘测时地下水为埋深1.8~5米,高程为143.26~144.34米,地下水位变化幅度为2~5米。
长临河车站站台墙工程施工方案
长临河车站站台墙工程施工方案一、前言长临河车站是位于山区的一个重要交通枢纽,为提升车站设施,决定进行站台墙工程施工。
本文将详细介绍长临河车站站台墙工程的施工方案。
二、工程概况长临河车站站台墙工程包括墙体砌筑、防水处理和装饰等内容,总长约200米,高度3米。
工程区域地处山脚,土质为黏土砂土,需考虑地质条件。
三、施工步骤1. 站台墙基础处理•清理现场,测量基础位置。
•进行基础挖掘,基础深度为1米。
•搅拌混凝土,浇筑基础。
### 2. 墙体砌筑•根据设计要求,确定墙体结构。
•准备砖石、水泥等材料。
•施工人员按照设计要求进行砌筑,保证墙体垂直度和水平度。
3. 防水处理•墙体砌筑完成后,进行防水处理。
•使用防水涂料或防水卷材,确保墙体防水性能。
4. 装饰•选择合适的装饰材料,如瓷砖、涂料等。
•进行墙面装饰,使其美观大方。
5. 收尾工作•清理施工现场,检查墙体质量。
•验收并交付使用。
四、安全措施1.确保施工人员佩戴安全帽、安全靴等个人防护装备。
2.进行施工前的安全培训,提高工人安全意识。
3.遵守现场规章制度,严禁吸烟、随意乱丢废弃物品。
五、施工设备及材料•砖石、水泥、混凝土等施工材料。
•挖掘机、搅拌机等施工设备。
六、经费预算长临河车站站台墙工程总预算为50万元,包括材料、人工和设备费用。
七、施工周期长临河车站站台墙工程预计施工周期为3个月,包括施工准备、基础处理、墙体砌筑、防水处理、装饰和收尾工作。
以上为长临河车站站台墙工程施工方案的详细介绍,希望通过精心的施工实施,为车站的整体形象提升和乘客的出行体验提供保障。
站台墙施工方案施工方案
站台墙施工方案一.施工方案第一站台在端头处是远离曲线,到曲线接头处逐渐变小。
从端头往站台中心40m按8股道曲线平行线重新施工。
与原站台墙连为整体,其中连接部分的10m原站台墙破除,便于原站台墙直线段与重新施工的曲线段站台墙衔接。
具体位置见附图1。
第二、三站台端头是侵限,从端头往站台中心50m切割成每5米一段,按5、6股道曲线要求移动到位,缝隙处用钢筋焊接连接,其余15米按曲线要求把沿口切割掉5~0厘米进行处理。
具体位置见附图2。
二.施工准备1.技术准备:根据图纸中曲线交点、半径,在CAD中画出线路曲线图,以及加宽要求。
在曲线与直线交点处前后各取10m,共20m作为加宽0~5cm 渐变段。
曲线段内侧整体加宽5cm。
以切线为基线,每5m量出基线到直线的距离。
便于现场施工方便,及线形控制。
2.根据平面图纸中5、6道的交点,半径在原墙上每5m放出曲线点。
根据离边墙的距离从大与5cm处开始每5m弹道墨线。
到伸缩逢位置可适当调整。
必须在伸缩逢处弹墨线。
2.施工机具准备:挖掘机2台,自卸车5辆,32吨千斤顶6个。
20吨千斤顶3个。
枕木15个,槽钢15m,发电机一台,电焊机两台。
3.主要劳动力组织安排站台墙施工管理,设四个作业班:钻孔作业班20人,移动作业班25人。
钢筋班组15人,模板班组20人。
三.施工工艺1.一站台测量放线———开挖基础———垫层混凝土———绑扎钢筋———支设模板———浇筑混凝土———养护1.1根据施工图,放出实地位置1.2人工开挖至设计标高,人工清理基础,找平。
1.3找平后浇筑垫层混凝土,严格控制标高。
1.4在垫层上精确定位,按图纸要求绑扎钢筋。
摆放好钢筋位置。
1.5支设模板,检查模板平面位置,标高,垂直度。
1.6浇筑混凝土时,用震动棒捣固密实。
2.二、三站台测量放线———开挖墙背土———人工清基———钻孔切缝———移动———调平———灌注砂浆———墙缝连接3.1按移动距离和开挖宽度及放坡度。
站台墙施工方案.
站台墙施工方案站台墙的施工在高铁、地铁、轻轨等交通设施建设中起着至关重要的作用。
站台墙作为站台结构的一部分,既要保证安全性,又要考虑美观性和实用性。
合理的施工方案对站台墙的建设至关重要。
1. 施工前准备在进行站台墙的施工之前,需要充分的准备工作,包括但不限于:•对施工现场进行全面的调查和测量,了解站台墙施工的具体情况。
•制定详细的施工方案和施工进度表,确保施工工作按时按质完成。
•确保施工现场的安全,做好安全防护措施,包括搭设安全网、设置警示标志等。
2. 施工材料选用在站台墙的施工中,需要选用优质的材料,保证施工质量和结构的稳定性。
常用的施工材料包括:•水泥、砂浆等建筑材料,用于站台墙的基础和填充。
•钢筋、混凝土等结构材料,用于站台墙的支撑和加固。
•装饰瓷砖、玻璃幕墙等装饰材料,用于站台墙的表面装饰。
3. 施工工艺步骤站台墙的施工一般包括以下几个步骤:•土方开挖:根据设计施工方案,对站台墙的基础进行土方开挖,清除杂物和土壤。
•基础施工:进行站台墙基础的施工,包括基础的浇筑和加固。
•砌筑和填充:对站台墙进行砌筑和填充,确保站台墙的结构牢固。
•装饰施工:进行站台墙的表面装饰,美化站台墙的外观。
4. 施工质量控制在站台墙的施工过程中,需要加强质量控制,确保站台墙的施工质量。
具体控制措施包括:•施工过程中的现场监督,对施工过程进行实时检查和监控。
•施工质量把关,对站台墙的每一个环节都要严格把关,确保符合设计和规范要求。
•施工完工验收,站台墙完工后进行验收,确保站台墙的质量达到要求。
站台墙的施工看似简单,实际上需要高度的专业知识和经验,只有通过科学合理的施工方案和严格的质量控制,才能保证站台墙的安全性和美观性。
在未来的站台墙施工中,需要不断总结经验,不断完善工艺,更好地满足人们对城市交通设施的需求。
站台墙、站台面施工方案
站台墙、站台面施工方案
第一部分:站台墙施工方案
站台墙是站台的重要构成部分,其施工质量直接关系到站台的安全和美观。
以
下是站台墙施工方案的具体步骤:
1.施工准备阶段
–订购所需材料,包括砖块、水泥、砂浆等。
–确定施工图纸,测量站台墙的尺寸。
2.基础处理
–在站台墙的施工位置进行基础处理,确保基础坚固平整。
3.砌筑墙体
–将砖块按照施工图纸的要求进行砌筑,注意砌筑过程中的水平和垂直度。
4.加固处理
–在砌筑完毕后,对站台墙进行加固处理,确保其结构牢固可靠。
5.后续工序
–涂刷防水涂料,增加站台墙的防水性能。
–进行粉刷工作,提升站台墙的美观度。
第二部分:站台面施工方案
站台面是站台的活动区域,其施工质量关系到乘客的舒适和安全。
以下是站台
面施工方案的具体步骤:
1.施工准备阶段
–订购所需材料,包括水泥、砂浆、方砖等。
–确定施工图纸,测量站台面的尺寸。
2.基础处理
–在站台面的施工位置进行基础处理,确保基础平整耐磨。
3.铺设站台面
–进行水泥砂浆的铺设,确保站台面的平整度和耐久性。
4.美化处理
–在站台面施工完毕后,可根据需求进行美化处理,如铺设花砖、喷涂涂料等。
5.养护工作
–完成站台面施工后,需要进行养护工作,确保站台面的质量和使用寿命。
通过以上施工方案的执行,可以确保站台墙、站台面的施工质量和安全性,提高站台的整体品质和乘客的满意度。
站台墙施工方案
新建铁路连云港至盐城线站前工程LYZQ-Ⅳ标段第三项目部滨海站站台墙施工方案编制:审核:批准:中交三航局有限公司连盐铁路工程指挥部二〇一六年五月目录1.编制依据 (3)2.工程概况 (3)3.总体施工方案 (6)4.资源配置 (5)4.1施工人员配置 (5)4.2主要施工机械设备配置 (5)5.工期计划 (6)6.站台墙施工 (6)6.1施工工艺流程图 (7)6.2 施工准备 (7)6.3测量放样 (8)6.4级配碎石换填 (9)6.5垫层施工 (9)6.6墙趾施工 (9)6.7墙身施工 (11)6.8站台墙内土回填 (13)6.9站台端墙施工 (14)7.质量保证措施 (14)7.1组织措施 (14)7.2管理措施 (15)7.3技术措施 (15)8.安全保证措施 (18)8.1安全管理制度 (18)8.2安全保证措施 (19)9.工期保证措施 (20)滨海县站站台墙施工方案1。
编制依据1。
1《铁路路基工程施工安全技术规程》(TB10302—2009);1.2滨海县站站台墙图纸(连盐施房8-16);1.3货物站台墙(专房(03)4046);1。
4《铁路混凝土工程施工质量验收标准》(TB10424-2010);1.5《铁路混凝土工程施工技术指南》(铁建设[2010]241号);1.6建设单位、设计单位、监理单位的相关文件;2。
工程概况2.1正线站台墙工程概况新建连盐铁路Ⅳ标三分部滨海车站正线站台墙,共3条,总长度1650m,里程为:DK165+280-DK165+830。
站台墙具体尺寸见图2-1。
站台墙整体标高由同里程最近一条轨道轨顶高程控制。
站台墙每隔15m设置一道伸缩缝,缝宽20mm,缝内用聚乙烯泡沫塑料,外封密封膏嵌缝,塞入墙内深度不小于20cm。
站台墙跨地道处在地道两侧设伸缩缝。
正线站台墙采用C35混凝土,基础下设置10cm厚C20素混凝土垫层。
主筋采用HRB400型钢筋,勾筋、箍筋采用HPB300型钢筋。
站台墙施工方案
站台墙施工方案1. 引言本文档将介绍站台墙的施工方案。
站台墙是铁路交通领域中十分重要的建筑构件之一,用于保护乘客和工作人员的安全。
合理的施工方案能够确保站台墙的稳固性和安全性。
2. 施工前准备工作在进行站台墙的施工之前,需要进行一系列的准备工作,确保施工顺利进行。
这些准备工作包括:•获取相关施工图纸和设计方案•调查站台地面及周围环境情况•确定施工所需材料和工具•制定施工计划3. 材料和工具准备根据设计方案,确定站台墙施工所需的材料和工具。
常用的材料包括:•钢筋:用于增强站台墙的承载能力•混凝土:用于浇筑站台墙•砖块:用于站台墙的外观装饰•水泥和砂浆:用于砌筑砖墙常用的工具包括:•手工工具:如锤子、刀具、扳手等•电动工具:如电钻、电锯等•预制模板:用于浇筑混凝土墙体确保材料和工具的供应充足,并进行必要的检查和维护工作。
4. 施工步骤站台墙的施工可以分为以下步骤:第一步:准备工作•清理施工区域,确保没有杂物和障碍物•根据设计方案和测量结果,在站台边缘和站台地面上标定墙体位置第二步:施工基础•按照设计方案的要求,进行基础的挖掘和处理工作•清理基础坑底并进行适当的填土和夯实工作•铺设基础网格,并确保其平整和稳固第三步:钢筋加固•根据设计方案,在基础上设置钢筋骨架•按照设计图纸和要求进行钢筋的绑扎和连接•根据设计方案,安装预制模板•确保模板的水平和垂直度第五步:混凝土浇筑•准备混凝土,确保配比准确•将混凝土从混凝土搅拌站或搅拌车运输到施工现场•借助泵车或人工方式,将混凝土均匀地浇入模板中•使用振动棒排除气泡和确保混凝土的密实性第六步:墙面处理•等混凝土逐渐硬化,拆除模板•使用工具修整墙体表面,确保墙面平整和光滑•根据设计要求和方案,进行砖墙的砌筑和处理工作•使用水泥和砂浆固定砖块,并确保砖墙的垂直和水平度第八步:清理和完工•清理施工现场,确保没有杂物和危险物•进行站台墙的最后检查和测试•编制施工记录和验收报告5. 安全注意事项站台墙施工过程中,应严格遵守相关的安全规定和操作规程。
高铁车站站台墙施工专项方案
高铁车站站台墙施工专项方案目录1.编制依据、原则和范围................................................ - 1 -1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (2)2.工程概述............................................................ - 2 -2.1主要技术标准 (2)2.2工程概况 (2)2.3工程数量 (3)2.4建设相关单位 (3)3.工程所在地地区特性.................................................. - 3 -3.1.地区特征 (3)3.2.工程地质 (3)3.3.气象特征 (3)3.4.水文地质 (4)4.施工进度计划........................................................ - 4 -4.1施工组织机构 (4)4.2施工工序计划 (5)4.3施工进度安排 (5)5.重难点分析.......................................................... - 6 -6.施工工艺技术........................................................ - 6 -6.1总体施工方案 (6)6.2施工工艺流程 (6)6.3施工方案 (6)6.4质量标准 (8)7.资源配置计划........................................................ - 9 -7.1.模板计划 (9)7.2.劳动力与机械配置计划 (9)8.质量保证措施........................................................ - 9 -8.1.质量保证体系 (10)8.2.质量保证措施 (10)8.3.质量纠正和预防措施 (12)9.安全保证措施....................................................... - 16 -9.1.安全保证体系 (16)9.2.安全保证措施 (17)10.文明施工及环境保护保证措施........................................ - 20 -10.1.文明施工保证措施 (20)10.2.环境保护保证措施 (20)10.3.控制排污 (20)10.4.降噪减振措施 (21)11.应急预案.......................................................... - 21 -11.1.建立应急处理机制 (21)11.2.应急处理程序 (22)11.3.人员培训、应急材料和设备 (23)11.4.应急处理预案 (23)12.附件.............................................................. - 25 -1.编制依据、原则和范围1.1 编制依据(1)《铁路站场工程施工质量验收标准》(TB10423-2003);(2)《高速铁路工程测量规范》(TB10601-2009);(3)《高速铁路路基工程施工技术指南》(铁建设[2010]241号);(4)《铁路混凝土工程施工技术指南》(铁建设[2010]241号);(5)《铁路混凝土工程施工质量验收标准》(TB10424-2010);(6)《新建铁路成都至贵阳线XX至贵阳段XX车站施工图 CGZQSG-1标》(成贵施站-01)。
站台墙施工方案
站台墙施工方案
站台墙常见的施工方案有以下几种:
1. 钢筋混凝土墙体:这是一种常见且常用的站台墙施工方案。
首先进行基坑开挖和地基处理,然后搭建模板和安装钢筋,最后进行混凝土浇筑和养护。
这种方案的优点是结构牢固且耐久,适用于长期使用的站台。
缺点是施工周期较长,成本较高。
2. 预制混凝土墙体:这种方案是在工厂进行预制墙板的制作,然后运输到施工现场进行拼装。
这种方案的优点是施工速度快,能够大大缩短施工周期。
而且由于是在工厂进行制作,质量相对较好。
缺点是需要有较大的搬运和安装设备,适用于较大规模的站台施工。
3. 彩钢板墙体:彩钢板墙体是一种轻型快速搭建的墙体方案。
使用轻钢结构搭建墙体框架,然后在框架上安装彩钢板作为墙体包络。
这种方案的优点是施工速度快,适用于紧急情况下临时站台的建设,或者临时站台的改建。
缺点是隔音和隔热性能相对较差,不适宜长时间使用。
4. 砖混结构墙体:这种方案是使用砖块和水泥进行墙体的砌筑。
这种方案的优点是施工简单、成本较低,且能够满足一般站台的使用需求。
缺点是耐久性相对较差,易受外部环境和冲击影响。
不同的站台墙施工方案适用于不同的需求和条件。
在选择施工方案时,需要综合考虑站台规模、使用需求、预算等因素,选
择最合适的方案。
并且,无论采取哪种方案,都需要保证施工质量,确保站台墙体的安全可靠。
站台墙工程施工方案
站台墙工程施工方案一、项目概况二、施工准备1.施工组织确定项目经理,明确施工的各个工序,分工明确,责任到人。
设立安全、质量、进度等监督检查小组,确保施工过程符合相关标准要求。
2.施工材料准备根据设计要求,采购相应的建筑材料,如建筑钢筋、水泥、沙子、砖块等,确保质量合格、数量充足。
3.机械设备准备根据工程规模和施工要求,配备相应的机械设备,如起重机、汽车、混凝土搅拌机等,保证施工进度和效率。
4.施工人员准备安排经验丰富的施工人员,包括工程师、技术人员、工人等,确保施工的专业性和质量。
三、施工工艺1.基础处理根据设计要求对站台墙的基础进行处理,包括进行挖土、浇筑混凝土等工作,确保基础的稳固性。
2.墙体砌筑根据设计要求,选用合适的砖块或砌块进行墙体的砌筑,采用水泥砂浆进行粘结,保证墙体的坚固稳定。
3.防水处理对站台墙的外侧进行防水处理,选用合适的防水材料涂刷墙体表面,确保墙体的防水性能。
4.粉刷与装饰根据设计要求,对站台墙进行粉刷和装饰,选用环保材料进行施工,保证墙体的美观和乘客的舒适度。
四、施工流程1.确定施工范围和工期在施工前根据设计要求和工期计划确定施工范围和工期,确保施工进度。
2.施工前准备对施工区域进行清理和平整,清除杂物和障碍物,为后续施工做好准备。
3.基础处理根据设计要求进行基础处理,在站台上挖土、浇筑混凝土等,确保基础的稳固性。
4.墙体砌筑选用合适的砖块或砌块进行墙体的砌筑,采用水泥砂浆进行粘结,按照设计要求进行施工。
5.防水处理对墙体的外侧进行防水处理,选用合适的防水材料进行涂刷,确保墙体的防水性能。
6.粉刷与装饰对墙体进行粉刷和装饰,根据设计要求进行施工,选用环保材料进行施工,保证墙体的美观和舒适度。
7.完工验收在施工完成后,进行完工验收,确保站台墙工程符合设计要求和相关标准。
五、安全措施1.施工现场设立警示标志,设置安全警示线,确保施工区域的安全。
2.工人必须佩戴安全帽、安全鞋等个人防护装备。
站台墙工程施工方案
站台墙工程施工方案一、前期准备1.1 方案制定在进行站台墙工程施工前,首先需要制定详细的施工方案。
该方案应包括施工过程、施工步骤、材料选用、施工机具的准备以及安全措施等内容。
1.2 资料准备施工前还需要准备相关资料,包括设计图纸、工程规范、施工图纸、材料采购清单等。
1.3 施工人员培训为确保施工顺利进行,需要对参与施工的人员进行培训,确保他们了解施工方案、操作规范以及安全注意事项。
二、施工步骤2.1 准备工作在正式施工前,需要进行现场勘测,清理施工区域,确保施工场地整洁和平整。
2.2 基础施工首先进行站台墙的基础施工,包括挖土、浇筑混凝土、埋设钢筋等步骤,确保站台墙的稳固性。
2.3 砌筑墙体在基础完成后,开始砌筑站台墙体。
根据设计图纸,选择合适的砌筑材料和工具,保证墙体结构的牢固性。
2.4 涂料装饰站台墙的施工完成后,进行涂料装饰,提升站台墙的美观度和耐久性。
三、质量控制3.1 施工过程监控在施工过程中,需要加强监控,及时发现并解决施工中出现的质量问题,确保施工质量。
3.2 质量验收完成站台墙工程后,进行质量验收。
验收包括外观检查、尺寸测量、结构强度检测等项目,确保站台墙符合相关质量标准。
四、安全措施4.1 安全防护施工现场要严格遵守相关安全规定,设置安全警示标识,配备必要的安全防护设施,确保施工人员安全。
4.2 废弃物处理施工过程中产生的废弃物需及时清理,分类处理,防止污染环境。
五、总结站台墙工程的施工过程虽然复杂,但只要严格按照施工方案进行操作,并加强质量控制和安全管理,就能确保站台墙工程顺利完成,达到预期效果。
以上是关于站台墙工程施工方案的详细介绍,希望对相关人员的施工工作有所帮助。
站台墙施工方案
站台墙施工方案
一、方案概述
本文将介绍一个站台墙的施工方案,旨在确保施工过程安全、高效、质量可控。
二、施工准备
1. 施工人员
需要招募经验丰富的熟练工人及施工队长,具备相关的资质证书。
2. 施工材料
准备好水泥、沙子、砖块等建筑材料,并确保质量符合相关标准。
3. 施工设备
准备好混凝土搅拌机、砖瓦切割机等必要设备,并保证设备处于良好状态。
三、施工流程
1. 基础处理
首先要对站台墙的基础进行处理,确保地基牢固、平整。
2. 砌筑墙体
采用标准的砖砌工艺,要求墙体垂直、水平,且保证砌筑的强度和稳定性。
3. 处理接缝
衔接处的砖缝要填充均匀,确保墙面平整。
4. 粉刷涂装
完成墙体砌筑后,进行粉刷和涂装,保证外观美观。
四、施工质量控制
1. 工程验收
在施工完成后进行验收,检查墙体的质量和稳定性。
2. 质量问题处理
如发现质量问题,及时处理并整改,确保站台墙施工的质量。
五、安全措施
1. 安全培训
对施工人员进行安全培训,确保他们了解施工安全规范。
2. 安全装备
提供必要的安全装备,如安全帽、手套等,并定期检查安全设备的使用情况。
结语
站台墙施工是一个细致而重要的工程,需要严格遵守规范和标准,确保施工质量和安全。
通过本文介绍的施工方案,可以有效指导站台墙施工过程,提高施工效率和质量。
希望以上内容对站台墙施工提供一些参考和帮助。
整备站台施工方案(3篇)
第1篇一、项目背景随着我国城市化进程的加快和公共交通需求的日益增长,地铁站台的扩建和改造已成为城市交通建设的重要任务。
本方案旨在为某地铁站台扩建项目提供详细的施工方案,确保施工过程顺利进行,保障工程质量和安全。
二、项目概况1. 项目名称:某地铁站台扩建工程2. 项目地点:某市某区某地铁站3. 建设规模:扩建站台长度100米,宽度12米,总面积1200平方米4. 建设内容:站台主体结构、站台装饰装修、站台设备安装、配套设施建设等5. 工期要求:预计施工工期为6个月三、施工组织机构1. 项目经理部:负责整个项目的组织、协调和管理工作2. 施工班组:负责具体施工任务的实施3. 监理单位:负责工程质量、进度和安全的监督四、施工准备1. 施工图纸及资料:收集和整理施工图纸、技术规范、施工方案等相关资料2. 人员配备:根据施工需要,配备足够的施工人员、技术人员和监理人员3. 设备配置:配置必要的施工设备,如挖掘机、吊车、混凝土搅拌车等4. 材料准备:准备足够的建筑材料,如钢筋、水泥、砂石等5. 施工场地准备:平整施工场地,设置围挡、警示标志等五、施工工艺1. 基坑开挖:- 采用机械开挖,遵循“分层、分段、分片”的原则- 开挖过程中注意排水和降尘措施- 基坑四周设置排水沟,确保排水畅通2. 基础施工:- 搭设施工平台,确保施工安全- 钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、锚固长度等符合规范 - 模板安装:安装模板,确保模板牢固、平整- 混凝土浇筑:按照配合比进行混凝土浇筑,确保混凝土强度和密实度3. 主体结构施工:- 站台板施工:按照设计要求进行站台板施工,确保站台板平整、牢固- 站台墙施工:按照设计要求进行站台墙施工,确保站台墙垂直、平整- 防水施工:采用防水涂料进行防水施工,确保站台防水效果4. 装饰装修:- 防腐涂料施工:对站台主体结构进行防腐涂料施工,延长使用寿命- 地面铺设:按照设计要求进行地面铺设,确保地面平整、美观- 墙面装修:按照设计要求进行墙面装修,确保墙面整洁、美观5. 设备安装:- 站台设备安装:按照设计要求进行站台设备安装,确保设备运行正常- 配套设施建设:建设卫生间、候车室、售票厅等配套设施六、施工进度计划1. 第一阶段:基坑开挖及基础施工(1个月)2. 第二阶段:主体结构施工(2个月)3. 第三阶段:装饰装修及设备安装(2个月)4. 第四阶段:配套设施建设及竣工验收(1个月)七、质量控制1. 原材料质量控制:对原材料进行检验,确保原材料质量符合要求2. 施工过程控制:对施工过程进行全程监控,确保施工质量符合规范3. 质量验收:对施工完成的工程进行质量验收,确保工程质量合格八、安全控制1. 安全教育:对施工人员进行安全教育,提高安全意识2. 安全措施:设置安全防护设施,如安全网、防护栏等3. 应急救援:制定应急救援预案,确保事故发生时能够及时处理九、环境保护1. 扬尘控制:采取洒水、覆盖等措施,降低扬尘污染2. 噪声控制:合理安排施工时间,降低噪声污染3. 废水处理:对施工废水进行处理,确保达标排放十、总结本方案为某地铁站台扩建工程提供了详细的施工方案,包括施工准备、施工工艺、施工进度计划、质量控制、安全控制、环境保护等方面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
上海枢纽闵行铁路货场站台墙及站台面施工方案编制:复核:审核:中铁三局上海枢纽闵行铁路货场工程项目经理部2008年9月22 日目录1、编制依据 (1)2、工程概况 (1)3、施工准备 (1)4、总体施工方案 (2)表4拟投入本工程的机械设备 (3)5、施工工艺及工艺要求 (4)5.1 站台墙施工 (4)5.2 站台面施工 (6)6、施工安全 (11)6.1 现场操作施工安全 (11)6.2 施工安全 (12)6.3 雨季施工安全措施 (12)7、环境保护 (12)8、文明施工措施 (13)闵行铁路货场站台墙及站台面施工方案1、编制依据(1)《闵行货场路基横断面图》沪闵货施(站)-04(2)《闵行货场钢筋混凝土站台墙结构图》沪闵货施(房)-023(3)《闵行货场工程总体施工组织设计》(4) 工地现场施工调查(5)《公路水泥混凝土路面施工技术规范》(JTG F30-2002)(6)《公路路面基层施工技术规范》(JTJ034—2000)(7)《铁路工程土工试验规程》(TB10102—2004);(8)《铁路站场工程施工质量验收标准》TB10423-2003(9)《铁路混凝土与砌体工程施工质量验收标准》TB10424-20032、工程概况闵行铁路货场新建1#、2#仓库、3#货棚站台分别位于货11、12线、货7、8线、货5、6线路两侧,站台墙全长3448m,高度为2.34米,基底铺设10cm 厚C10素混凝土垫层,墙身采用C25钢筋混凝土灌注;站台面净宽22.5m,C25混凝土面层厚度25cm,下设20cm厚5%水泥稳定碎石基层。
3、施工准备(1)场地准备:对施工周围环境进行详细调查,查明施工区(高空、地面、地下)有无妨碍施工的电缆、管线等障碍物,并对受到施工影响的管线采取必要的迁改或防护处理措施。
(2)技术准备:施工前,首先检查进场材料是否具有出厂合格证和产品说明书。
在施工场地设安全警示标志。
施工前完成导线网及水准点的布设,完成测量放样数据计算及复核工作。
(3)机具设备准备:见表4《拟投入本工程的机械设备》(4)人员准备:配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。
站台墙及站台面施工人员责任划分表4、总体施工方案各跨线仓库管桩基础施打完成后,进行站台墙的浇筑及站台面的施工,首先开挖站台墙基础并浇筑基础垫层,若基底下的土层地基承载力特征值fd≤120KPa时,加设砂夹碎石垫层500mm厚(砂:碎石=3:7),压实系数≥0.97,宽度为基底宽度+600mm(两侧各加300mm)。
然后绑扎站台墙钢筋,站台墙C25钢筋混凝土分两次浇筑,第一次浇筑至底板上部倒角处,待混凝土强度达到设计要求的70%后,支模浇筑墙身及站台帽。
站台墙施工过程中严格控制中线方向,保证站台墙边缘与线路中心的距离,不得侵入限界。
站台墙施工完成后,填筑站台剩余土方,再施工站台面水泥稳定碎石基层,最后分4幅施工站台面层,完成站台主体工程的施工。
表4拟投入本工程的机械设备5、施工工艺及工艺要求5.1 站台墙施工5.1.1 工艺流程站台墙施工工艺流程为:基坑开挖及排水→浇注基础垫层→绑扎站台墙基础钢筋→支立基础模板→浇筑基础混凝土→绑扎墙身及站台帽钢筋→支立模板→浇注站台墙、站台帽混凝土→混凝土养护→拆模→基坑回填5.1.2 施工工艺及方法1)测量放样:首先由技术人员进行测量放线,确定站台墙位置,打木桩并洒白灰线,准备开挖站台墙基坑。
2)基坑开挖:基坑采用挖掘机扩大开挖,人工配合清底。
在基坑开挖中,严禁超挖、欠挖,并在站台墙基础内侧设置排水沟和集水坑,水泵抽水排出基坑外。
若基底下的土层地基承载力特征值fd≤120KPa时,加设砂夹碎石垫层500mm厚(砂:碎石=3:7),压实系数≥0.97,宽度为基底宽度+600mm(两侧各加300mm)。
3)垫层施工:站台墙基坑开挖完成后清除基底表面杂物及积水,支立侧模浇筑10cm厚C10素混凝土垫层。
浇筑前沿垫层模板顶部四角设标高控制点并设拉线,浇筑时用以控制混凝土表面标高。
浇筑时人工使用小型机具摊铺混凝土,平板振捣器振捣密实。
混凝土垫层浇筑完成后及时覆盖洒水养护。
4)站台墙基础钢筋:站台墙垫层浇筑、养护完成后,对垫层顶面标高复核无误后,绑扎基础钢筋。
钢筋在钢筋加工场地集中下料、制作,装载机运至现场,人工现场绑扎。
应在钢筋与模板间设置与保护层同厚度与站台墙同标号细石混凝土垫块,垫块应与钢筋扎紧,并互相错开。
钢筋加工并符合下列规定:钢筋表面的油漆、水泥浆和有锤敲击能剥落的浮皮、铁锈等均应清除干净。
钢筋应平直,无局部折曲,成盘的钢筋和弯曲的钢筋均应调直。
5)基础模板支立:站台墙基础模板采用木模板组拼而成,模板四周采用120×120mm方木及钢管支撑,人工拼装。
模板拼装时在接缝处加设密封条,避免在混凝土浇注时出现漏浆形成砂线影响外观质量。
模板拼装完成后模板内清洁无杂物,内模应平顺、无错台,模板表面刷涂隔离剂,模板四周支撑稳固。
6)基础混凝土浇筑:站台墙基础混凝土采用外购合格的C25商品混凝土。
使用混凝土运输车将混凝土运输至工地作业地点,运输过程中罐体应持续匀速搅拌,不得漏浆,工地卸料时混凝土不应发生离析、沁水及坍落度损失过多等现象,如运至灌注地点的混凝土有离析现象时,必须在灌注前进行二次搅拌,但不得再次加水。
浇筑前清除垫层表面杂物及积水,溜槽配合罐车使混凝土入模,灌注应水平分层进行,灌注层厚度应符合下列规定:插入式振捣器振捣,厚度不大于振捣器作用部分长度的 1.25倍(40cm~50cm),并应在前层混凝土凝结前将次层混凝土浇筑与振捣完毕。
插入式振捣器的移动距离,不宜超过振捣器作用半径的 1.5倍(45cm~60cm),插入下层混凝土的深度宜为5~10cm。
振捣棒工作时,不得将其倚靠在钢筋上,也不得碰撞钢筋及埋设部件,以防位置发生移动。
振捣棒每一位置上的振动持续时间,应保证混凝土获得足够的密实度(以混凝土不再下沉,不出现气泡,表面开始泛浆为准),但也应防止振动过量。
混凝土浇筑宜连续进行,如必须间断,间歇时间不宜超过2小时。
否则应待前层混凝土获得不少于 1.2Mpa的抗压强度后,按照施工缝处理,再进行混凝土浇筑。
站台墙混凝土分两次浇筑,支立模板第一次浇筑至基础顶面标高,绑扎站台墙身及站台帽钢筋并支立模板,浇筑剩余混凝土。
7)混凝土养护:对已浇筑和捣实的混凝土,在浇捣后12小时内用草帘、麻袋等覆盖其表面。
养护时间不得少于7天,浇水次数以能保持混凝土面湿润为准。
站台墙结构允许偏差和检验方法5.2 站台面施工5.2.1 工艺流程站台面施工工艺流程为:测量放线→基层水泥稳定碎石拌和、运输→摊铺碾压→横缝处理→洒水养护→测量放线→面层混凝土立模→运输→摊铺→振捣→整平→混凝土面层养生→切缝及灌缝施工5.2.2 施工工艺及方法5.2.2.1 水泥稳定碎石基层(5%)1)测量放线:施工前对基层底面A组填料按质量验收标准进行验收,要求孔隙率≤28%,地基系数K30≥150MPa/m,不达标地段进行整修压实。
恢复中线,每10m设站台中桩,并在两侧站台帽上设边界指示桩,在指示桩上用红漆标出基层边缘设计标高及松铺厚度的位置。
2)拌和运输:水泥稳定碎石混合料在拌和站集中进行拌和。
采用不同粒径的碎石、石屑与5%水泥(重量比),按试验室出具的配合比使用电子计量装置准确配料,在拌和设备内拌和均匀。
施工时如遇气温较高,考虑运输及摊铺过程水分蒸发,拌合时可适当提高水泥稳定碎石混合料拌合含水率(1%~2%)。
水泥稳定碎石完成拌合后,采用相同斗容量的18T自卸汽车运输,运输时控制每车料的数量基本相等。
运输车辆应有足够的数量,确保摊铺能够不间断的连续施工。
车辆运输过程中用防水蓬布覆盖,防止扬尘及混合料水分损失过多。
基层水泥稳定碎石混合料虚铺厚度拟定为25cm压实厚度为20cm,摊铺前跟根据路面填料宽度和松铺厚度确定单车混合料的卸车间距。
宜由远到近卸置混合料,卸料距离应严格掌握,避免料不够或过多。
水泥稳定碎石采用平地机配合人工摊铺。
摊铺过程中人工对卸料产生离析的垫层料进行混合,摊铺时表面应力求平整。
3)摊铺碾压:水泥稳定碎石基层全断面摊铺,全长无纵缝。
摊铺前利用边桩挂线标示填筑边界,挂线与松铺高度相同。
填筑边界人工使用与水泥稳定碎石压实厚度相同的方木做为支挡,填筑时避免混合料超出填筑边界造成浪费。
混合料运输到位后采用平地机进行摊铺,摊铺完成后由专人消除粗细集料离析现象,特别是局部粗集料窝或粗集料带的铲除,并用新混合料填补、拌和均匀。
摊铺完成应及时碾压,在已初平的混合料表面上使用22T振动压路机快速静压一遍,以暴露潜在的不平整。
静压完成后使用平地机对摊铺面进行整平,消除低洼不平现象,使摊铺面碾压受力均匀。
整形后立即用振动压路机进行碾压,首先使用压路机低频振动碾压一遍,然后高频振动碾压二遍。
碾压过程中,记录好压路机的振动力。
压路机的碾压速度,头两遍以1.5~1.7km/h,以后采用2.0~2.5km/h。
碾压三遍后由试验室对其压实度进行检测,若压实度<98%,则再加压一遍进行检测,直到压实度≥98%停止碾压。
碾压时注意重叠1/2轮宽,碾压振动部分超过两段的接缝处。
直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压。
填筑边界机械碾压不到位的区域使用手扶平板式振捣器振捣密实。
完成后,测量压实后的顶面高程,确定松铺系数。
严禁压路机在己完成的或正在碾压的路段上调头或急刹车。
4)横缝处理:当日摊铺作业结束前,人工将末端混合料摊铺整齐,紧靠混合料放方木,方木的高度与混合料的压实厚度相同,整平紧靠方木的混合料。
方木的另一侧用砂砾或风化料回填约3m长,其高度高出方木几厘米。
将混合料碾压密实。
在重新开始摊铺混合料之前,将砂砾或风化料和方木除去,并将下承层(底基层)顶面清扫干净。
机械从已压实层的基层末端重新开始摊铺混合料。
5.2.2.2 混凝土面层1)测量放线:水泥稳定碎石基层检测合格后,浇筑边界外侧设外移桩,桩距10m。
桩顶设标高点,用以控制侧模顶部标高。
2)立模:站台面模板采用钢模板。
模板应无缺损,有足够刚度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm。
振捣时模板横向挠曲应小于4mm,高度应与站台面板厚度一致,误差不超过±2mm。
模板应支立稳固,接头严密平顺,不漏浆。
浇筑混凝土前内侧应均匀刷涂脱模剂。
3)运输:站台面层混凝土采用外购合格的抗压强度为C25商品混凝土,采用罐式混凝土运输车运输至工地。
混凝土搅拌出仓及运输时,混凝土拌和物应不漏浆,持续匀速搅拌防止离析,混凝土出料时检查塌落度控制在6~8cm之间。
4)摊铺:摊铺前应对模板的位置及支撑情况进行全面检查,用厚度标尺板全面检测板厚与25cm是否相符,方可开始摊铺。
