挂篮悬浇连续箱梁施工监理控制要点
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
挂篮悬浇连续箱梁施工监理控制要点
摘要:连续箱梁的应用十分广泛,其施工方法也很多,悬臂现浇挂篮施工就是其中的一种,也是常采用的一种。本文结合工程实例,通过论述悬臂现浇连续箱梁挂篮施工监理,分析了悬臂现浇箱梁挂篮施工监理中的要点及难点,阐述了监理过程中的主要质量控制措施,以确保工程的质量,有一定参考价值。
关键词:连续箱梁;挂篮悬浇;监理;控制措施;控制要点
随着国民经济的发展,我国交通基础设施发展迅速,公路建设项目越来越多。在桥梁设计中,连续梁的应用是很多的,其施工方法也很多,挂篮悬臂浇筑施工就是其中的一种,也是常采用的一种,具有轻便灵巧、经济性、操作方便和受力合理等优点。但采用此种方法施工普遍存在施工工序较多、施工质量要求高的问题,因此,施工质量的控制是保证其使用功能的前提。
1 工程概况
某主桥为四跨预应力变截面连续箱梁.由单箱双室斜腹板式整体箱梁截面组成,梁底曲线为1.6次抛物线。箱梁顶板宽26m;底板宽13.343m(0#块处),底宽随梁高而变化;翼板悬臂端长为4.4m。箱梁中支点根部高8.0m,跨中梁高3.5m。在0#块处设有横隔板。箱梁顶板厚28cm,底板厚度由跨中的26cm变至支点处的100cm,腹板厚为50cm~70cm。梁端设牛腿横梁作为引桥桥梁的支承。主桥跨径组合为80m+140m+140m+80m总长440m。
2 主桥施工总体安排和上部结构箱梁悬臂浇筑工艺流程
2.1 主桥施工总体安排
主桥施工先进行桩基施工.然后浇筑承台和立柱,再进行上部结构箱梁施工。
本桥中主墩因位于水中采用水上打桩的方案(共施打48根φ900钢管桩)。为配合结构施工,在江中安装了1台塔吊并设1艘100t 浮吊作为中主墩的主要起重设备。中主墩的混凝土浇筑通过铺设于水中的泵管泵送混凝土入模。边主墩及过渡墩为陆上施工,φ1200钻孔桩及承台立柱均为常用的施工工艺。桥墩浇筑后安装球形支座,进行上部结构施工。
2.2 上部结构箱梁悬臂浇筑工艺流程

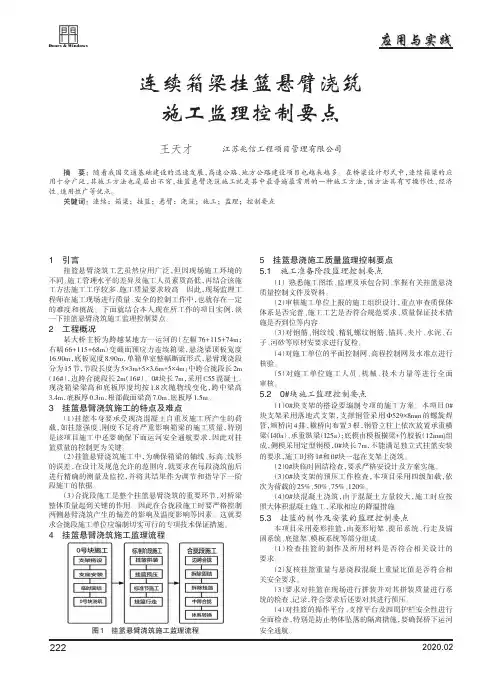

上部结构在12#-14#墩处的承台上搭设支架进行;块现浇混凝土施工;在11#和15#过渡墩处搭设落地支架,进行现浇段施工。其余部位均采用了分段悬臂施工。每个桥墩两侧各分16段。工艺流程如图1。
3 挂篮悬臂浇筑施工的难点分析
挂篮要承受现浇段混凝土的自重及施工荷载若挂篮强度、刚度不足,不但影响箱梁的质量,而且因高空和水上作业,还会造成严重的安全事故。因此挂篮是悬臂浇筑的关键设备,要求构造简单、拆装方便、移动灵活、安全可靠。
挂篮悬臂的浇筑施工,每节段浇筑都应确保结构轴线、标高在允许的偏差范围内,为两侧合龙奠定基础。因此,每段浇筑前后都要精确测量.并将信息反馈,调节下一阶段的挂篮轴线标高。
合龙段施工的难点在于:合龙段施工是由悬臂梁变连续梁转换受力体系的重要环节,对于形成桥梁整体的质量至关重要。合龙段施工受两侧悬臂浇筑产生偏差的影响、温度影响等客观因素,因此合龙段施工应有专项技术措施。一般采用劲性骨架进行临时约束锁定。
4 大跨度悬臂浇筑施工中的主要监理控制措施
4.1监理预控措施
(1)掌握和熟悉有关挂篮悬浇连续梁的质量控制文件和资料,熟悉监理合同、承包合同、设计图纸。
(2)组织和督促施工单位全面检查挂篮悬浇连续梁各道工序是否符合设计图纸及规范要求。
(3)做好设计交底及图纸会审工作.组织施工单位进行会审.督促其做好会审记录。
(4)对承包单位人员设备等技术力量进行审核。
(5)审核施工单位开工申请报告。审核施工单位施工组织设计是否符合施工规范要求,是否有保证施工质量的技术措施和施工工艺流程。
4.2 桥梁工程主要原材料的控制
主要原材料钢筋、φj15.2高强度低松弛预应力钢绞线、φ32高强度精轧螺纹钢筋、锚具、波纹管、c50高标号混凝土等,都应按常规报监复试和检测;监理旁站其取样。
4.3 上部结构施工中的测量复核工作
除了对交桩资料中平面控制网、水准点定期复核外,上部结构的施工主要复核主梁节段的定位。通过对主梁轴线、里程、高程的测量复核,使其满足设计要求。挂篮和底模在使用过程中会发生变形,因此对每个节段的挂篮变形量和中心线都要复核修正。
4.4 主墩处o#块临时固结的检查要点
4.4.1 0#块临时固结方案简介
0#块临时固结根据设计.共有8肢φ900mm×20mm的钢管混凝土组成,沿桥纵向分布2排,沿桥墩横向分成4列。φ900mm钢管内填筑c40混凝土,每肢钢管内埋设4-φ32精轧螺纹钢筋,穿过箱梁底部.用于和箱梁底板锚固成一个整体。首先浇筑c40混凝土作为基座,在其顶部浇筑高强度硫磺砂浆并在硫磺砂浆内预埋电阻线。8肢钢管支承载承台上.承台浇筑混凝土时预埋好钢筋,插入钢管混凝土内。
4.4.2 0#块i临时固结施工的检查要点
检查φ900钢管的外观、壁厚、直径以及钢管立柱的垂直度,防止偏心、倾斜;检测钢管混凝土的强度以振捣应密度,通过锤击外壁检查是否有空鼓声;对承台顶部及箱梁底部预埋钢筋进行隐蔽验收,以确保钢管和上下结构的连接;检查钢立柱和横向联系钢梁的焊接质量;在挂篮悬臂浇筑过程中观测临时固结结构的变形量和位移量,超设计要求时应采取加固措施。
4.5 挂篮制作、安装的控制要点
本桥采用三角斜拉式挂篮.整体移动。挂篮由主桁承重系统、悬
吊系统、锚固系统、行走系统和模板系统组成。在现场主要检查以下几点。
(1)对挂篮设计进行审查。
(2)检查挂篮所使用的材料是否可靠,有疑问时应进行力学试验。
(3)复核挂篮的自重,挂篮与悬浇段混凝土的重量比宜控制在0.4~0.5之间。
(4)挂篮制作加工完成后应进行试拼装。挂篮在现场组拼后应全面检查其安装质量,并进行模拟荷载试验。
(5)挂篮的操作平台应有安全设施,应设置防止物体坠落的隔离措施,四周设护栏.进行全封闭。
(6)检查挂篮的支承平台,应有足够的梁段现浇。
4.6 悬臂浇筑箱梁混凝土的控制要点
(1)箱梁采用c50高标号混凝土。监理首先应对混凝土搅拌站的资质、场地的粗细骨料、混凝土外加剂、试验室配比强度以及搅拌能力.运输路线等进行考查。
(2)悬浇块件前,对桥墩根部(0#块件)的高程、桥轴线作详细复核。
(3)模板的制作与安装。检查模板的制作与安装是否正确、牢靠。
(4)钢筋的制作与安装。钢筋的制作与安装除按规范的相关规定检查外,还应注意以下几点:在进行腹板和底板钢筋安装时,应
