1B413034桥梁上部结构装配式施工
22-1B410000(22)桥梁上部结构施工技术02
![22-1B410000(22)桥梁上部结构施工技术02](https://img.taocdn.com/s3/m/ef58652d6f1aff00bfd51e45.png)
1B413063 桥梁上部结构悬臂施工 P182 一、悬臂拼装施工1B413063 桥梁上部结构悬臂施工1B413063 桥梁上部结构悬臂施工★★★〔一〕概述悬臂拼装施工包括块件的预制、运输、拼装、合龙。
1B413063 桥梁上部结构悬臂施工★★★〔二〕悬拼法施工方法1B413063 桥梁上部结构悬臂施工★★★〔三〕梁段的拼接施工1.0 号块为了确保连续梁分段悬拼施工的平衡和稳定,将构件支座临时固结,必要时在墩两侧加设临时支架以满足悬拼的施工需要。
1B413063 桥梁上部结构悬臂施工★★★2. 1 号块采用湿接缝连接,施工程序:吊机就位→提升、起吊 1 号梁段→安设铁皮管→中线测量→丈量湿接缝的宽度→调整铁皮管→高程测量→检查中线→固定 1 号梁段→安装湿接缝的模板→浇筑湿接缝混凝土→湿接缝养护、拆模→张拉预应力筋→下一梁段拼装。
1B413063 桥梁上部结构悬臂施工★★★3.其他梁段拼装采用胶接缝拼装,施工程序:吊机就位→起吊梁段→初步定位试拼→检查并处理管道接头→移开梁段→穿临时预应力筋入孔→接缝面上涂胶接材料→正式定位、贴紧梁段→张拉临时预应力筋→放松起吊索→穿永久预应力筋→张拉预应力筋后移挂篮→下一梁段拼装。
〔四〕预制梁块悬臂拼装时应注意的要点2. 节段预制前,应在预制场地建立精密测量的平面控制网和高程控制网,并设置测量控制点、测量塔及靶标。
8. 施工前应按施工荷载对起吊设备进行强度、刚度和稳定性验算,其安余系数应不小于 2.0,节段起吊安装前,应对起吊设备进行全面平安技术检查,并应分别进行 1.25 倍设计荷载的静荷和 1.1 倍设计荷载的动荷起吊试验。
1B413063 桥梁上部结构悬臂施工★★★10.采用胶接缝拼装的节段,涂胶前应就位试拼。
胶黏剂进场后应进行力学性能及作业性能的抽检。
节段的匹配而应平整,对尘土、油脂等污染物及松散混凝土和浮浆应去除干净,涂胶前的匹配面应进行枯燥处理。
1B413034桥梁上部结构装配式施工
![1B413034桥梁上部结构装配式施工](https://img.taocdn.com/s3/m/fe46457d3968011ca30091c3.png)
•1B413034掌握桥梁上部结构装配式施工
•三、后张法预制梁板 •(一)后张法预制梁板工序 •2.根据预制梁的尺寸、数量、工期,确定预制台座 的数量、尺寸,台座用表面压光的梁(板)筑成,应坚 固不沉陷,确保底模沉降≤2mm,台座上铺钢板底 模或用角钢镶边代作底模。当预制梁跨大于20m时 ,要按规定设置反拱。
•1B413034掌握桥梁上部结构装配式施工
•三、后张法预制梁板 •(二)后张法张拉时的施工要点 • 12.压浆用水泥浆的强度应符合设计规定,设计无 具体规定时,应不低于30MPa。对截面较大的孔道, 水泥浆中可掺人适量的细砂。 • 13.压浆时,对曲线孔道和竖向孔道应从最低点的 压浆孔压入,由最高点的排气孔排气和泌水。压浆顺 序宜先压注下层孔道。
•1B413034掌握桥梁上部结构装配式施工
•(一) 先张法预制梁板工序 •10.用龙门吊机吊运混凝土,先浇底板并振 实,振捣时注意不得触及钢绞线,当底板浇 至设计标高,将经检查合格的充气胶囊安装 就位,用定位箍筋与外模联系,上下左右加 以固定,防止上浮,同时绑扎面板钢筋,然 后对称、均匀地浇胶囊两侧混凝土,从混凝 土开始浇筑到胶囊放气时为止,其充气压力 要始终保持稳定,最后浇筑面板混凝土,振 平后,表面作拉毛处理。
•1B413034掌握桥梁上部结构装配式施工
•三、后张法预制梁板 •(二)后张法张拉时的施工要点 • 10.预应力筋在张拉控制应力达到稳定后方可锚固。预 应力筋锚固后的外露长度不宜小于300mm,锚具应用封端 混凝土保护,当需长期外露时,应采取防止锈蚀的措施。一 般情况下,锚固完毕并经检验合格后即可切割端头多余的预 应力筋,严禁用电弧焊切割,强调用砂轮机切割。一般防锈 措施为砂浆封堵。
•1B413034掌握桥梁上部结构装配式施工
2024一级建造师考试《公路工程管理与实务》考试大纲变动对比
![2024一级建造师考试《公路工程管理与实务》考试大纲变动对比](https://img.taocdn.com/s3/m/399019bb05a1b0717fd5360cba1aa81144318f93.png)

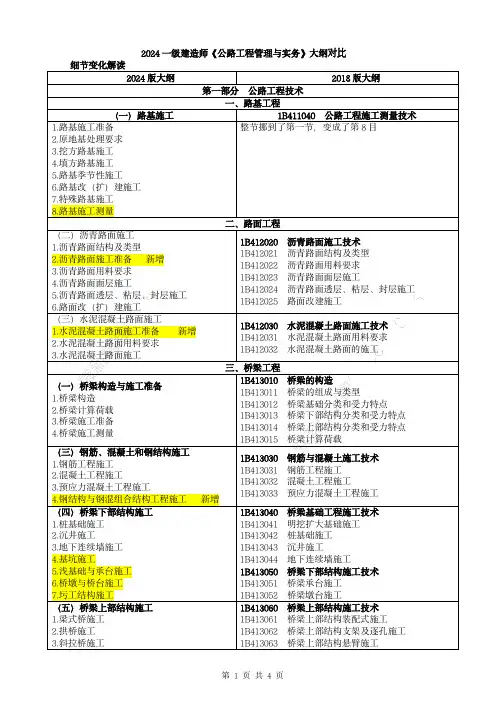

2024一级建造师《公路工程管理与实务》大纲对比细节变化解读2024版大纲2018版大纲第一部分公路工程技术一、路基工程(一)路基施工1B411040公路工程施工测量技术1.路基施工准备2.原地基处理要求3.挖方路基施工4.填方路基施工5.路基季节性施工6.路基改(扩)建施工7.特殊路基施工8.路基施工测量整节挪到了第一节,变成了第8目二、路面工程(二)沥青路面施工1.沥青路面结构及类型2.沥青路面施工准备新增3.沥青路面用料要求4.沥青路面面层施工5.沥青路面透层、粘层、封层施工6.路面改(扩)建施工1B412020沥青路面施工技术1B412021沥青路面结构及类型1B412022沥青路面用料要求1B412023沥青路面面层施工1B412024沥青路面透层、粘层、封层施工1B412025路面改建施工(三)水泥混凝土路面施工1.水泥混凝土路面施工准备新增2.水泥混凝土路面用料要求3.水泥混凝土路面施工1B412030水泥混凝土路面施工技术1B412031水泥混凝土路面用料要求1B412032水泥混凝土路面的施工三、桥梁工程(一)桥梁构造与施工准备1.桥梁构造2.桥梁计算荷载3.桥梁施工准备4.桥梁施工测量1B413010桥梁的构造1B413011桥梁的组成与类型1B413012桥梁基础分类和受力特点1B413013桥梁下部结构分类和受力特点1B413014桥梁上部结构分类和受力特点1B413015桥梁计算荷载(三)钢筋、混凝土和钢结构施工1.钢筋工程施工2.混凝土工程施工3.预应力混凝土工程施工4.钢结构与钢混组合结构工程施工新增1B413030钢筋与混凝土施工技术1B413031钢筋工程施工1B413032混凝土工程施工1B413033预应力混凝土工程施工(四)桥梁下部结构施工1.桩基础施工2.沉井施工3.地下连续墙施工4.基坑施工5.浅基础与承台施工6.桥墩与桥台施工7.圬工结构施工1B413040桥梁基础工程施工技术1B413041明挖扩大基础施工1B413042桩基础施工1B413043沉井施工1B413044地下连续墙施工1B413050桥梁下部结构施工技术1B413051桥梁承台施工1B413052桥梁墩台施工(五)桥梁上部结构施工1.梁式桥施工2.拱桥施工3.斜拉桥施工1B413060桥梁上部结构施工技术1B413061桥梁上部结构装配式施工1B413062桥梁上部结构支架及逐孔施工1B413063桥梁上部结构悬臂施工4.悬索桥施工5.桥梁施工监控1B413064桥梁上部结构顶推施工1B413065桥梁上部结构转体施工1B413066桥梁上部结构缆索吊装施工1B413067桥梁改建施工1B413068桥梁施工监控(六)桥面及附属工程新增整节1.支座与伸缩装置施工2.桥面铺装与防排水施工3.桥面防护设施与桥头搭板施工1B413070大跨径桥梁施工部分删除部分挪到了第五节1B413071刚构桥施工1B413072拱桥施工1B413073钢桥施工1B413074斜拉桥施工1B413075悬索桥施工(八)桥梁工程改(扩)建新增整节1.桥梁工程改(扩)建要求2.桥梁工程改(扩)建施工四、隧道工程(三)隧道施工1.隧道施工准备与施工测量2.隧道洞口、明洞施工3.隧道开挖4.隧道支护与衬砌5.隧道防水与排水6.隧道通风防尘及水电作业7.隧道辅助坑道施工及辅助工程措施8.隧道盾构施工9.隧道改(扩)建1B414030公路隧道施工技术1B414031公路隧道洞口、明洞施工1B414032公路隧道开挖1B414033公路隧道支护与衬砌1B414034公路隧道防水与排水1B414035隧道通风防尘及水电作业1B414036公路隧道辅助坑道施工1B414037公路隧道盾构施工(四)特殊地段施工1.涌水地段施工2.塌方地段施工3.岩溶地段施工4.瓦斯地段施工5.流沙地段施工6.岩爆地段施工7.膨胀岩土地段施工8.软岩大变形地段施工1B414040特殊地段施工1B414041涌水地段施工特点1B414042塌方地段施工特点1B414043岩溶地段施工特点1B414044瓦斯地段施工特点1B414045流沙地段施工特点1B414046岩爆地段施工特点(五)隧道工程质量通病及防治措施1.隧道水害、冻害防治2.隧道衬砌病害防治3.隧道震害防治1B414050隧道工程质量通病及防治措施1B414051隧道水害的防治1B414052隧道衬砌病害的防治1B414053隧道超欠挖的防治五、交通工程(二)交通机电工程1.交通机电工程主要构成与功能2.交通机电工程主要设施施工技术要求1B415020监控系统1B415021监控系统的主要构成与功能1B415022监控系统主要设施的施工技术要求1B415030收费系统1B415031收费系统的主要构成与功能1B415032收费系统主要设施的施工技术要求1B415040通信系统1B415041通信系统的主要构成与功能1B415042通信系统主要设施的施工技术要求1B415050供配电及照明系统1B415051供配电及照明系统的主要构成与功能1B415052供配电及照明系统主要设施的施工技术要求第二部分公路工程相关法规与标准一、相关法规(二)公路建设管理相关规定1.公路建设市场管理2.公路建设信用信息管理3.公路工程设计变更管理4.公路工程验收1B431020公路建设管理相关规定1B431021公路工程施工企业资质管理1B431022公路建设市场管理的相关规定1B431023公路建设信用信息管理相关规定1B431024公路工程设计变更管理相关规定1B431025公路工程施工招标投标管理相关规定1B431026公路工程验收相关规定第三部分公路工程项目管理实务一、公路工程企业资质与施工组织(一)公路工程企业资质1.设计企业资质2.施工企业资质二、工程招标投标与合同管理(一)工程招标投标1.公路工程招标投标管理2.公路工程工程量清单编制3.投标报价编制七、绿色建造及施工现场环境管理(一)绿色施工1.公路工程信息化建设技术2.公路工程节能减排(二)施工现场环境管理1.公路工程“两区三厂”建设2.便道、便桥及临时码头建设总结:技术部分:1.第一章路基工程整体变化不大,只是内容位置的调整;2.第二章路面工程整体变化也不大,只是新增了第二节和第三节施工准备的内容;3.第三章桥梁工程变化较大,桥梁基础施工和桥梁下部结构施工合并为同一节内容;桥梁上部结构施工进行整体调整,由旧版大纲中的桥梁上部结构施工和大跨径施工进行合并;新增桥面及附属工程、桥梁改(扩)建施工。
2021年一级建造师精华资料
![2021年一级建造师精华资料](https://img.taocdn.com/s3/m/075bdcc255270722182ef731.png)
1B413000公路桥梁工程1B413010桥梁构造一、桥梁构成上部构造桥墩下部构造桥台基本桥梁构成支座系统桥面系附属设施伸缩缝桥头搭板锥形护坡1B413030桥梁工程施工技术1B413034桥梁上部构造装配式施工一、先张法预制梁板二、后张法预制梁板1B413035桥梁上部构造支架及逐孔施工一、支架施工1.地基解决形式有:地基换填压实;混凝土条形基本;桩基本加混凝土横梁等。
地基解决时要做好地基排水,防止雨水或混凝土浇筑和养护过程中滴水对地基影响。
2.支架:支架布置依照梁截面大小并通过计算拟定以保证强度、刚度、稳定性满足规定,计算时除考虑梁体混凝土重量外,还需考虑模板及支架重量,施工荷载(人、料、机等),作用在模板、支架上风力,及其她也许产生荷载(如雪荷载,保证设施荷载)等。
3.支架应依照技术规范规定进行预压,以收集支架、地基变形数据,作为设立预拱度根据。
二、逐孔施工1B413036桥梁上部构造悬臂施工一、悬臂拼装施工(一)概述1.悬臂拼装施工涉及块件预制、运送、拼装及合龙。
1.悬拼施工与悬浇施工具备相似长处,不同之处在于悬拼以吊机将预制好梁段逐段拼装。
此外还具备如下长处:(1)梁体预制可与桥梁下部构造施工同步进行,平行作业缩短了建桥周期。
(2)预制梁混凝土龄期比悬浇法长,从而减少了悬拼成梁后混凝土收缩和徐变。
(3)预制场或工厂化梁段预制生产利于整体施工质量控制。
(二)悬拼法施工办法1.梁段预制办法分长线法及短线法。
悬臂拼装法长处缺陷长线法成桥后梁体线性较好占地较大,地基规定坚实,混凝土浇筑和养护移动分散短线法场地较小,浇筑模板及设备基本不需要移机,可调底、侧模便于平竖曲线梁段预制精度规定高,施工规定严,施工周期相对较长2.长线法施工工序:预制场、存梁区布置→梁段浇筑台座准备→梁段浇筑→梁段吊运存储、修整→梁段外运→梁段吊拼。
(三)梁段拼接施工1.0号块:将T构支座暂时固结,必要时在墩两侧加设暂时支架。
桥体上部结构工程施工方法
![桥体上部结构工程施工方法](https://img.taocdn.com/s3/m/9984c3565b8102d276a20029bd64783e08127d16.png)
桥体上部结构工程施工方法我折腾了好久桥体上部结构工程施工方法,总算找到点门道。
就拿梁桥上部结构施工来说吧,这里面的弯弯绕绕可不少。
一开始,我真是瞎摸索,啥都不懂就一头扎进去了。
先说说模板工程吧。
就像给桥搭个临时的壳子,这个壳子得又结实又准。
我试过用那种便宜的模板材料,结果在浇筑混凝土的时候,它居然变形了,就像纸糊的房子,风一吹就歪了似的。
后来啊,我学乖了,多花点钱,用质量好的模板材料,这就好比给桥的骨架穿上了一件量身定制的好衣服。
在安装模板的时候,定位那可是相当重要,要像给小朋友穿衣服一样,每个卡扣都得卡对地方。
我当时就是没注意定位,结果最后桥体尺寸不对,真是吃了大亏。
然后就是钢筋工程啦。
这钢筋就像是桥的肌肉,你得把它们摆得规规矩矩的。
在绑扎钢筋的时候,我想着把它们绑紧点就好了呗,结果有时候绑得太紧了,这钢筋在混凝土浇筑的时候承受不住压力会断,这就像用力拉橡皮筋拉过头就断了一样。
后来才知道,松紧得适度,并且钢筋的间距什么的都得严格按照设计来。
说到混凝土工程,那更是小心翼翼。
我在搅拌混凝土的时候,水量的控制非常难搞。
水多了,混凝土就像稀泥一样,强度根本达不到要求,水少了,又搅拌不动。
我就一点点试,就像做饭的时候调佐料似的,最后终于找到那个合适的比例。
在浇筑的时候,速度也要掌握好,不能太快也不能太慢,快了容易有气泡,慢了就容易出现冷缝,这就像倒水,你倒得太快杯子里全是泡泡,倒得太慢就分离成两截了。
还有预应力工程,这可是个技术活。
我刚开始不知道操作规范,操作的时候张力没有控制好。
就好比给气球打气,用力不均匀,气球就会炸或者没充满气,这桥粱也一样。
搞砸了一次之后我才好好学习,严格按照标准来操作。
我做这个桥体上部结构工程施工,不断在犯错,但也在不断吸取教训。
这些都是我实实在在的经历,如果有同行的朋友,可一定要多注意我走过的弯路啊。
不过呢,不同的桥型、环境、施工条件可能需要一些微调的,像有的海上的桥,盐碱环境会腐蚀钢筋模板,那就得选择更耐腐蚀的材料,但总的大方向就是这么些要点啦。
桥梁上部结构装配式施工工法及解析
![桥梁上部结构装配式施工工法及解析](https://img.taocdn.com/s3/m/bfb685084b35eefdc8d33391.png)
(2)两台吊机架设法
二、预制梁(板)的吊装
(二)吊装方法
2、简易型钢导梁架设
法:
适用条件:地面有水,
简易型钢导梁纵向移动
孔数较多的中小跨径预
1.平车;2.牵引绳至2号绞车;3、7、8、11、风缆; 4.索引绳至3号绞车;5.木门架;3.导梁;9.牵引钢丝绳 ;
制梁板安装。
10.人字扒杆;12.索引绳至1号绞车
(一) 先张法预制梁板工序 12.混凝土浇完6~8h,将胶囊放气抽走,洗净 灰浆以备再用。 13.混凝土达到规定强度时开始放张,放张时宜 对称、同步。可采用砂箱法或千斤顶法,分数次 完成。用砂箱法时,放砂速度要均匀一致。
(二)先张法预应力筋的张拉操作时的施工要点 3.张拉钢筋时,为保证施工安全,应在超张拉放张至 0.9σcon时安装模板、普通钢筋及预埋件等。 4.张拉时,同一构件内预应力钢丝、钢绞线的断丝数量 不得超过1%,同时对于预应力钢筋不允许断筋。 11.台座两端应设置防护措施。张拉时,沿台座长度方向 每隔4~5m应放一防护架。工作人员不得站在台座两端或 进入台座。 12.当预应力钢筋张拉到控制张拉力后,宜停2~3min再 打紧夹具或拧紧螺母,此时,操作人员应站在侧面。
此法的特点是桥跨较少时,架设速度快,架设时不 需要特别复杂的技术工艺,作业人员用得也较少。缺点 是桥下地形条件要求较高,当桥墩较高时稳定性较差。
适用条件:无水或浅水河滩,地形相对平坦,孔数 较多的中型梁板安装。
(二)吊装方法 6.浮运、浮吊架梁:
将预制梁用各种方法移装 到浮船上,浮运到架设孔以后 就位安装。
适用条件:孔数较多的中型梁板吊装。
(二)吊装方法 4.双导梁架桥机架设法:
本法具备了联合架桥机的一切优点,并且 不需要托架及墩顶龙门,整机性能好,设备更 简洁,便于操作,使用更方便。
桥梁上部结构施工方法
![桥梁上部结构施工方法](https://img.taocdn.com/s3/m/827d62b5162ded630b1c59eef8c75fbfc67d9448.png)
桥梁上部结构施工方法桥梁上部结构的施工是桥梁建设中的关键环节,直接关系到桥梁的质量、安全和使用寿命。
常见的桥梁上部结构施工方法主要包括预制安装法、现浇法以及悬臂施工法等。
预制安装法是将桥梁上部结构在预制场预先制作好,然后运输到施工现场进行安装。
这种方法的优点是可以在预制场进行标准化、规模化生产,保证构件的质量,同时能够缩短现场施工时间,减少对现场交通和环境的影响。
预制构件通常包括梁、板等。
在运输和安装过程中,需要注意保护构件不受损坏,确保安装的精度和准确性。
在进行预制安装时,首先要做好预制场地的规划和建设。
预制场地应具备足够的面积,以满足预制构件的生产需求,同时要保证场地的平整度和坚实度,防止在生产过程中出现不均匀沉降。
预制构件的模板设计和制作也至关重要,要确保模板的精度和强度,以保证预制构件的尺寸和形状符合设计要求。
在预制构件的生产过程中,要严格控制原材料的质量,按照设计配合比进行混凝土的搅拌和浇筑。
浇筑过程中要注意振捣密实,避免出现蜂窝麻面等质量缺陷。
预制构件养护完成后,要进行严格的质量检验,包括尺寸、强度、外观等方面的检查,只有合格的构件才能运输到施工现场进行安装。
安装预制构件时,通常采用起重机等设备进行起吊和安装。
在安装前,要对墩台的顶面进行清理和测量,确保安装位置的准确性。
安装过程中,要注意调整构件的位置和标高,使其符合设计要求。
安装完成后,要及时进行连接和固定,保证桥梁上部结构的整体性和稳定性。
现浇法是在桥梁施工现场搭建模板,然后在模板内浇筑混凝土,形成桥梁上部结构。
这种方法适用于施工场地条件较好、结构形式复杂的桥梁。
现浇法可以保证桥梁上部结构的整体性,但施工周期相对较长,对现场施工条件和技术要求较高。
现浇法施工中,模板工程是关键环节之一。
模板要具有足够的强度、刚度和稳定性,能够承受混凝土的浇筑压力和施工荷载。
模板的安装要牢固、严密,避免出现漏浆现象。
同时,要根据设计要求设置预留孔洞和预埋件。
一建《公路工程》教材:桥梁上部结构装配式施工
![一建《公路工程》教材:桥梁上部结构装配式施工](https://img.taocdn.com/s3/m/2103073227284b73f242507c.png)
2018一建《公路工程》教材:桥梁上部结构装配式施工2018年一级建造师历年真题、模拟题尽收其中,全部由业界权威名师精心解析,精细化试题分析,完美解析一网打尽,在线做题请进/RH1A0C。
2018年一级建造师考试报名时间预计6月左右,考试时间预计9月中旬,为了帮助考生们更好的梳理考点,小编特为大家整理了2018一级建造师《公路工程》教材:桥梁上部结构装配式施工,包括先张法预制梁板、先张法预制梁板工序、先张法预应力筋的张拉操作时的施工要点、预制梁(板)的吊装、吊装方法、后张法预制梁板、后张法预制梁板工序、后张法张拉时的施工要点,赶紧来开森学学习吧。
更多一级建造师报名条件、一级建造师备考指导等信息请持续关注开森学官网一级建造师频道。
1B413034桥梁上部结构装配式施工一、先张法预制梁板(一)先张法预制梁板工序1.按预制需要,整平场地,完善排水系统,统筹规划混凝土的供应及水电管路的布设安装。
2.根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。
3.承力台座由混凝土筑成,应有足够的强度、刚度和稳定性,钢横梁受力后,挠度不能大于2mm4.多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
5.墩式承力台座应进行专门设计,并应具有足够的强度、刚度和稳定性,其抗倾覆安全系数应不小于1.,抗滑移系数应不小于1.6.将预应力筋(钢绞线)按计算长度切剖,在失效段套上塑料管,放在台座上,线两端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向两边对称张拉。
7.钢绞线张拉后恤,开始绑扎除面板外的普通钢筋。
8.使用龙门吊机将涂以隔离剂的钢模板吊装就位,分节拼装紧固,用花篮螺栓支9.用龙门吊机吊运混凝土,先浇底板并振实,振捣时注意不得触及钢绞线,当底板浇至设计标高,将经检查合格的充气胶囊安装就位,用定位箍筋与外模联系,上下左右加以固定,防止上浮,同时绑扎面板钢筋,然后对称、均匀地浇胶囊两侧混凝土,从混凝土开始浇筑到胶囊放气时为止,其充气压力要始终保持稳定,最后浇筑面板混凝土,振平后,表面作拉毛处理。
一级建造师桥梁工程3_1
![一级建造师桥梁工程3_1](https://img.taocdn.com/s3/m/7b5431b068dc5022aaea998fcc22bcd126ff42ff.png)
桥梁工程21B413000 公路桥梁工程1B413020 常用模板、支架和拱架的设计与施工1B413022常用模板、支架和拱架的施工二、支架、拱架的制作及安装(二)施工预拱度支架和拱架应预留施工拱度,在确定施工拱度值时,应考虑下列因素:(1)支架和拱架拆除后上部构造本身及活载1/2所产生的挠度;(2)支架和拱架在荷载作用下的弹性压缩;(3)支架和拱架在荷载作用下的非弹性压缩;(4)支架和拱架基底在荷载作用下的非弹性沉陷;(5)由混凝土收缩及温度变化而引起的挠度;(三)支架、拱架制作安装支架、拱架制作安装一般要求:4.支架安装时应注意以下几点:(2)施工用的脚手架和便桥,不应与结构物的模板支架相连接。
(3)船只或汽车通行孔的两边支架应加设护桩,夜间应用灯光标明行驶方向。
三、模板、支架和拱架的拆除(二)拆除时的技术要求3.在拟定卸落程序时应注意以下几点:(3)简支梁、连续梁宜从跨中向支座依次循环卸落;1B413030桥梁工程施工技术1B413031钢筋和混凝土施工一、钢筋施工(一)一般规定钢筋宜堆存在仓库(棚)内,露天堆置时,应垫高并加遮盖。
预制构件的吊环,应采用未经冷拉的HPB 235级热轧钢筋制作。
二、混凝土施工(三)混凝土的拌制与运输3.混凝土搅拌完毕后,应按下列要求检测混凝土拌合物的各项性能:(1)混凝土拌合物的坍落度,应在搅拌地点和浇筑地点分别取样检测,评定时应以浇筑地点的测值为准。
如混凝土拌合物从搅拌机出料起至浇筑入模的时间不超过15min时,其坍落度可仅在搅拌地点取样检测。
7.混凝土运至浇筑地点后发生离析、严重泌水或坍落度不符合要求时,应进行第二次搅拌。
二次搅拌时不得任意加水,确有必要时,可同时加水和水泥以保持其原水灰比不变。
(四)混凝土的浇筑2.自高处向模板内倾卸混凝土时,为防止混凝土离析,应符合下列规定:(1)从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
(2)当倾落高度超过2m时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过10m时,应设置减速装置。
一建【公路】精讲讲义36、桥梁上部施工技术(一)
![一建【公路】精讲讲义36、桥梁上部施工技术(一)](https://img.taocdn.com/s3/m/bee7630a77232f60ddcca1ef.png)
桥梁上部施工技术(一)1B413060 桥梁上部结构施工技术1B413061 桥梁上部结构装配式施工1B413062 桥梁上部结构支架及逐孔施工1B413063 桥梁上部结构悬臂施工1B413064 桥梁上部结构顶推施工1B413065 桥梁上部结构转体施工1B413066 桥梁上部结构缆索吊装施工1B413067 桥梁改建施工1B413068 桥梁施工监控1B413061 桥梁上部结构装配式施工一、钢筋混凝土和预应力混凝土梁(板)桥施工(一)一般要求 1.装配式桥的构件在脱底模、移运、存放和吊装时,混凝土的强度应不低于设计规定的吊装强度;设计未规定时,应不低于设计强度的80%。
4.构件安装就位完毕并经检查校正符合要求后,方可焊接或浇筑混凝土固定构件。
跨径25m以上预应力混凝土简支梁的安装应验算裸梁的稳定性。
5.对分层、分段安装的构件,应在先安装的构件可靠固定且受力较大的接头混凝土达到设计要求的强度后,方可继续安装;设计未规定时,应达到设计强度的80%后方可继续安装。
6.分段拼装梁的接头混凝土或砂浆,其强度应不低于构件的设计强度;不承受内力的构件的接缝砂浆,其强度应不低于M10。
需与其他混凝土或砌体结合的预制构件的砌筑面应按施工缝处理。
(三)构件预制台座的地基应具有足够的承载能力,并应符合下列规定: 2.预制台座的间距应能满足施工作业的要求;台座表面应光滑、平整,在2m长度上平整度的允许偏差应不超过2mm,且应保证底座或底模的挠度不大于2mm。
3.对预应力混凝土梁、板,应根据设计提供的理论拱度值,结合施工的实际情况,正确预计梁体拱度的变化情况,在预制台座上按梁、板构件跨度设置相应的预拱度。
当后张预应力混凝土梁预计的上拱度值较大时,可考虑在预制台座上设置反拱。
(四)各种构件混凝土的浇筑除应符合下列规定: 1.腹板底部为扩大断面的T形梁,应先浇筑扩大部分并振实后,再浇筑其上部腹板。
2.U形梁可上下一次浇筑或分两次浇筑。
桥梁上部结构施工技术装配式梁桥的安装
![桥梁上部结构施工技术装配式梁桥的安装](https://img.taocdn.com/s3/m/08715288b8f3f90f76c66137ee06eff9aef8499e.png)
缺陷
不能使梁片一次就位,需墩上人工移梁
胜利型架桥机
胜利架桥机旳构造: 由1号车(主机)、2号车(机动平车)和龙门架三部分构成。
1号车
是架梁作业旳主机
2号车
是运送桥梁旳机动车,能够自行行驶
龙门架
用于吊装混凝土梁
架桥机总图 架桥机运送状态
架桥机架梁作业过程
胜利型架桥机架梁作业过程(续一)
安装桥梁支座,落梁就位 导梁后移一段距离
运架梁机前轮组驶下导梁,运架梁机退出 进行下一种循环
7.2 其他架梁法
⒈ 陆地架设法 (1)自行式吊车架梁 在桥不高,场内又可设置行车便道旳情况下,用自 行式吊车(汽车吊车或履带吊车)架设中、小跨径旳 桥梁十分以便。
(2)跨墩门式吊车架梁 对于桥不太高,架梁孔数又多,沿桥墩两侧铺 设轨道不困难旳情况下,能够采用一台或两台跨 墩门式吊车架梁。
1-吊梁行车;2-主梁;3-机臂;4-人行道及栏杆;5-后门架;6-机臂摆动机构;7-台车 8-活动横梁;9-前支腿及油顶;10-中支腿;11吊梁扁担;12-前门架; 13-走行机构
(3)架梁作业程序
起动自力走行装置,架桥机自行到桥头就位, 对准位置,支好台车及前、中、后支腿。
运梁平车将梁运入机身。吊梁桁车开到相应位置吊梁。
其上设置可移动支架,预制梁前端搭在支架上, 经过移动支架将梁移运到要求旳位置后,用龙门 架或人字扒杆吊装;或在桥墩上设枕木垛,用千 斤顶卸下,再将梁横移就位。
⒉ 浮吊架设法 (1)浮吊船架梁
可回转伸 臂式
用于海上和深水大河上修建桥梁
拼装固 定式
⒊ 高空架设法 (1)自行式吊车桥上架梁法 在预制梁跨径不大,重量较轻且梁能运抵桥头 引道上时,可直接用自行式伸臂吊车(汽车吊或 履带吊)架梁。
公路工程《专业工程管理与实务》考试大纲
![公路工程《专业工程管理与实务》考试大纲](https://img.taocdn.com/s3/m/ca9c7c4baf1ffc4ffe47acc1.png)
《专业工程管理与实务》(公路工程)科目考试大纲1B400000 公路工程管理与实务1B410000 公路工程施工技术1B411000 路基工程1B411010 路基施工技术1B411011 路基施工技术准备1B411012 原地基处理要求1B411013 挖方路基施工1B411014 路基爆破施工1B411015 填方路基施工1B411016 路基季节性施工1B411017 路基改建施工1B411018 特殊路基施工技术1B411020 公路路基防护与支挡1B411021 防护工程类型和适用条件1B411022 支挡工程的类型和功能1B411030 公路工程施工综合排水1B411031 路基地下水排水设置与施工要求1B411032 路基地面水排水设置与施工要求1B411040 公路工程施工测量技术1B411041 公路工程施工测量工作要求1B411042 公路工程施工测量方法1B411050 路基工程质量通病及防治措施1B411051 路基压实质量问题的防治1B411052 路堤边坡病害的防治1B411053 高填方路基沉降的防治1B411054 路基开裂病害的防治1B412000 路面工程1B412010 路面基层(底基层)施工技术1B412011 路面基层(底基层)用料要求1B412012 路面粒料基层(底基层)施工1B412013 路面沥青稳定基层(底基层)施工1B412014 路面无机结合料稳定基层(底基层)施工1B412020 沥青路面施工技术1B412021 沥青路面结构及类型1B412022 沥青路面用料要求1B412023 沥青路面面层施工1B412024 沥青路面透层、粘层、封层施工1B412025 路面改建施工1B412030 水泥混凝土路面施工技术1B412031 水泥混凝土路面用料要求1B412032 水泥混凝土路面的施工1B412040 中央分隔带及路肩施工技术1B412041 中央分隔带施工1B412042 路肩施工1B412050 路面工程质量通病及防治措施1B412051 无机结合料基层裂缝的防治1B412052 沥青混凝土路面不平整的防治1B412053 沥青混凝土路面接缝病害的防治1B412054 水泥混凝土路面裂缝的防治1B412055 水泥混凝土路面断板的防治1B413000 桥梁工程1B413010 桥梁的构造1B413011 桥梁的组成与类型1B413012 桥梁基础分类和受力特点1B413013 桥梁下部结构分类和受力特点1B413014 桥梁上部结构分类和受力特点1B413015 桥梁计算荷载1B413020 常用模板、支架和拱架的设计与施工 1B413021 常用模板、支架和拱架的设计1B413022 常用模板、支架和拱架的施工1B413030 钢筋与混凝土施工技术1B413031 钢筋工程施工1B413032 混凝土工程施工1B413033 预应力混凝土工程施工1B413040 桥梁基础工程施工技术1B413041 明挖扩大基础施工1B413042 桩基础施工1B413043 沉井施工1B413044 地下连续墙施工1B413050 桥梁下部结构施工技术1B413051 桥梁承台施工1B413052 桥梁墩台施工1B413060 桥梁上部结构施工技术1B413061 桥梁上部结构装配式施工1B413062 桥梁上部结构支架及逐孔施工1B413063 桥梁上部结构悬臂施工1B413064 桥梁上部结构顶推施工1B413065 桥梁上部结构转体施工1B413066 桥梁上部结构缆索吊装施工1B413067 桥梁改建施工1B413068 桥梁施工监控1B413070 大跨径桥梁施工1B413071 刚构桥施工1B413072 拱桥施工1B413073 钢桥施工1B413074 斜拉桥施工1B413075 悬索桥施工1B413080 桥梁工程质量通病及防治措施1B413081 钻孔灌注桩断桩的防治1B413082 钢筋混凝土梁桥预拱度偏差的防治1B413083 箱梁两侧腹板混凝土厚度不均的防治1B413084 钢筋混凝土结构构造裂缝的防治1B413085 悬臂浇筑钢筋混凝土箱梁的施工(挠度)控制 1B413086 桥面铺装病害的防治1B413087 桥梁伸缩缝病害的防治1B413088 桥头跳车的防治1B414000 隧道工程1B414010 隧道围岩分级与隧道构造1B414011 隧道围岩分级1B414012 公路隧道的构造1B414020 隧道地质超前预报和监控量测技术1B414021 隧道地质超前预报1B414022 隧道施工监控量测技术1B414030 公路隧道施工技术1B414031 公路隧道洞口、明洞施工1B414032 公路隧道开挖1B414033 公路隧道支护与衬砌1B414034 公路隧道防水与排水1B414035 隧道通风防尘及水电作业1B414036 公路隧道辅助坑道施工1B414037 公路隧道盾构施工1B414040 特殊地段施工1B414041 涌水地段施工特点1B414042 塌方地段施工特点1B414043 岩溶地段施工特点1B414044 瓦斯地段施工特点1B414045 流沙地段施工特点1B414046 岩爆地段施工特点1B414050 隧道工程质量通病及防治措施 1B414051 隧道水害的防治1B414052 隧道衬砌病害的防治1B414053 隧道超欠挖的防治1B415000 交通工程1B415010 交通安全设施1B415011 交通安全设施的主要构成与功能 1B415012 交通安全设施的施工技术要求1B415020 监控系统1B415021 监控系统的主要构成与功能1B415022 监控系统主要设施的施工技术要求1B415030 收费系统1B415031 收费系统的主要构成与功能1B415032 收费系统主要设施的施工技术要求1B415040 通信系统1B415041 通信系统的主要构成与功能1B415042 通信系统主要设施的施工技术要求1B415050 供配电及照明系统1B415051 供配电及照明系统的主要构成与功能1B415052 供配电及照明系统主要设施的施工技术要求1B420000 公路工程项目施工管理1B420010 公路工程项目施工组织与部署1B420011 公路工程项目施工组织设计的编制1B420012 公路工程项目施工部署1B420020 公路工程进度控制1B420021 公路工程进度计划的编制特点1B420022 公路工程进度控制管理1B420030 公路工程项目技术管理1B420031 公路工程施工技术准备1B420032 公路工程施工图纸会审1B420033 公路工程施工方案管理1B420034 公路工程施工技术交底1B420035 公路工程施工技术档案管理1B420036 公路工程施工测量管理1B420037 公路工程项目试验管理1B420040 公路工程施工质量管理1B420041 公路工程质量控制方法及措施1B420042 公路工程质量检查与检验1B420050 公路工程项目安全管理1B420051 公路工程项目职业健康安全管理体系 1B420052 公路工程安全隐患排查与治理1B420053 公路工程项目应急管理体系1B420054 公路工程项目安全管理措施1B420060 公路工程施工合同管理1B420061 公路项目的合同体系结构1B420062 公路项目施工合同的履行与管理方法 1B420063 公路工程分包合同管理1B420064 施工阶段工程变更的管理1B420065 公路项目施工索赔管理1B420070 公路项目施工成本管理1B420071 公路项目施工成本管理的内容1B420072 公路项目标后预算编制1B420073 公路项目施工成本控制方法1B420074 公路项目施工成本核算方法1B420080 公路工程造价管理1B420081 公路工程工程量清单计价的应用1B420082 投标阶段合同价的确定1B420083 公路工程计量管理1B420084 公路工程施工进度款的结算1B420085 公路工程合同价款支付1B420086 公路工程竣工结算文件的编制1B420090 公路工程施工现场临时工程管理1B420091 项目部驻地建设1B420092 预制场布设1B420093 拌合站设置1B420094 便道、便桥及临时码头建设1B420100 公路工程施工机械设备的使用管理1B420101 公路工程施工机械设备的生产能力及适用条件 1B420102 公路工程主要机械设备的配置与组合1B430000 公路工程项目施工相关法规及标准1B431000 公路建设管理法规定和标准1B431010 公路建设法规体系和标准体系1B431011 公路建设法规体系1B431012 公路建设标准体系1B431020 公路建设管理相关规定1B431021 公路工程施工企业资质管理1B431022 公路建设市场管理的相关规定1B431023 公路建设信用信息管理相关规定1B431024 公路工程设计变更管理相关规定1B431025 公路工程施工招标投标管理相关规定 1B431026 公路工程验收相关规定1B432000 公路施工安全生产和质量管理相关规定1B432010 公路工程施工安全生产相关规定1B432011 公路工程施工安全生产条件1B432012 公路工程承包人安全责任1B432013 公路工程项目施工安全风险评估1B432014 公路工程施工安全事故报告1B432020 公路工程质量管理相关规定1B432021 公路工程施工单位质量责任和义务1B432022 公路工程质量事故管理相关规定1B432023 公路工程质量监督相关规定。
2023年一级建造师资格考试公路工程真题及答案
![2023年一级建造师资格考试公路工程真题及答案](https://img.taocdn.com/s3/m/82bedb2cff4733687e21af45b307e87100f6f855.png)
2023年度全国一级建造师执业资格考试试卷专业工程管理与实务(公路工程)一、单项选择[共20题, 每题1分, 总计20分]1.钢钎炮一般指炮眼()旳爆破措施。
A. 直径不不小于70mm、深度不小于5mB. 直径不不小于70mm、深度不不小于5mC. 直径不小于70mm、深度不小于5mD. 直径不小于70mm、深度不不小于5m2.用护面墙防护旳挖方边坡不适宜陡于(), 并应符合极限稳定边坡旳规定。
A. 1∶0.5B. 1∶1C. 1∶1.5D. 1∶23、排水沟沿路线布设时, 应离路基尽量远某些, 距路基坡脚不适宜不不小于()。
A.5mB.8mC. 3~4mD. 5~6m4.拱桥轻型桥台合用于()以内旳小跨径拱桥和桥台水平位移量很小旳状况。
A. 10mB. 12mC. 13mD. 15m5.根据钢筋混凝土薄壁桥墩构件特点, 圬工体积小、构造轻巧, 比重力式桥墩可节省圬工量()左右。
A. 50%B. 60%C. 70%D. 80%6.根据路面工程施工旳自身特点, 在确定施工方案和进度计划时, 应按()组织施工。
A. 平行流水法B. 等节拍流水法C. 异节拍流水法D. 均衡流水法7、排列图中合计百分数在()范围内旳原因即为重要原因。
A. 0~60B. 0~70C. 0~80D. 0~908、级配碎石路拌法施工平地机摊铺混合料时, 其松铺系数约为()。
A. 1.25~1.35B. 1.30~1.40C. 1.40~1.50D. 1.45~1.559、一级建造师执业资格考试先张法预制梁(板)承力台座由混凝土筑成, 应有足够旳强度、刚度和稳定性, 钢横梁受力后, 挠度不能()。
A. 不小于1mmB. 不小于2mmC. 不小于3mmD. 不小于4mm10、悬臂标志旳预拱度为()。
A. 20mmB. 30mmC. 40mmD. 50mm11.根据电缆线路敷设规定, 直埋电缆旳埋深不应()。
A. 不不小于0.4mB. 不不小于0.5mC. 不不小于0.6mD. 不不小于0.7m12.施工图旳修改权为()及项目设计者所拥有。
2019一建公路真题答案及解析最终完整版
![2019一建公路真题答案及解析最终完整版](https://img.taocdn.com/s3/m/54a15270eff9aef8951e0609.png)
D.基质沥青的加热温度严禁超过 140℃ 【答案】D 【解析】选项 A 说法错误,液体石油沥青宜采用针入度较大的石油沥青;选项 B 说法错误,使用前按 先加热沥青后加稀释剂的顺序,掺配煤油或轻柴油,经适当的搅拌、稀释制成。选项 C 说法错误,掺配比 例根据使用要求由试验确定。选项 D 说法正确,基质沥青的加热温度严禁超过 140℃。 【考点来源】1B412022 沥青路面用料要求 6.关于透层施工说法错误的是( )。 A.气温低于 10℃或大风、即将降雨时不得喷洒透层油 B.透层油洒布后应自由流淌,应渗入基层一定深度,在表面形成油膜 C.应按设计喷油量一次均匀洒布,当有漏洒时,应人工补洒 D.在摊铺沥青前,应将局部尚有多余的未渗入基层的沥青清除 【答案】B 【解析】选项 B 说法错误,透层油洒布后应不致流淌,应渗入基层一定深度,不得在表面形成油膜。 选项 ACD 说法正确。 【考点来源】1B412024 沥青路面透层、粘层、封层施工 7.关于预应力钢筋混凝土拆模说法错误的是( )。 A.承包人应在拟定拆模时间的 12h 以前,并应取得监理工程师同意 B.非承重侧模板应在混凝土强度,设计未规定达到 2.5MPa 时方可拆除侧模板 C.钢筋混凝土结构的承重模板、支架,应在混凝土强度能承受其自重荷载及其他可能的叠加荷载时,方 可拆除 D.预应力混凝土结构,其侧模、底模及支架应在结构建立预应力后方可拆除 【答案】D 【解析】选项 D 说法错误,对预应力混凝土结构,其侧模应在预应力钢束张拉前拆除;底模及支架应 在结构建立预应力后方可拆除。选项 ABC 说法正确。 【考点来源】1B413022 常用模板、支架和拱架的施工 8.关于高强度混凝土施工说法错误的是( )。 A.不得使用立窑水泥 B.高强度混凝土的水泥用量宜大于 600kg/m³ C.高强度混凝土的施工应采用强制式搅拌机拌制 D.搅拌混凝土时高效减水剂宜采用后掺法 【答案】B 【解析】选项 A 说法正确,高强度混凝土水泥宜选用强度等级不低于 52. 5 级的硅酸盐水泥和普通硅酸 盐水泥,不得使用立窑水泥。选项 B 说法错误,高强度混凝土的水泥用量不宜大于 500 kg/m³,胶凝材料 总量不宜大于 600 kg/m³。选项 C 说法正确,高强度混凝土的施工应采用强制式搅拌机拌制,不得采用自 落式搅拌机搅拌。选项 D 说法正确,搅拌混凝土时高效减水剂宜采用后掺法,且宜制成溶液后再加入,并 应在混凝土用水量中扣除溶液用水量。 【考点来源】1B413032 混凝土工程施工 9.关于先张法预制梁板说法错误的是( )。 A.钢横梁受力后,挠度不能大于 2mm B.对热轧带肋钢筋,可采用乙炔—氧气切割
1B413034桥梁上部结构装配式施工
![1B413034桥梁上部结构装配式施工](https://img.taocdn.com/s3/m/4e01d25c168884868762d63b.png)
1B413034 桥梁上部结构装配式施工
一、先张法与后张法预制梁板区别
1、先张法和后张法主体差异
2、先张法和后张法工艺对比
注:断丝量≤1%,预应力筋不允许断筋;
二、预制梁板吊装
1、预制梁板存放
枕木、水平分层、标志向外、不超三层;
2、桥梁吊装设备
1B413035 桥梁上部结构支架及逐孔施工
脱模剂:采用清洁的机油、肥皂水或其他质量可靠的脱模剂,不得使用废机油。
主要工序有:侧模安装就位、安装底模、支座安装、预拱度设置与模板调整、绑扎底板及腹板钢筋、预应力系统安装、内模就位、顶板钢筋绑扎、箱梁混凝土浇筑、内模脱模、施加预应力和管道压浆及落模拆底模及滑模纵移。
模架移动程序包括:脱模、解拆模板→主桁梁前进→导梁前进→导梁及模板就位。
1B413036桥梁上部结构悬臂施工。
