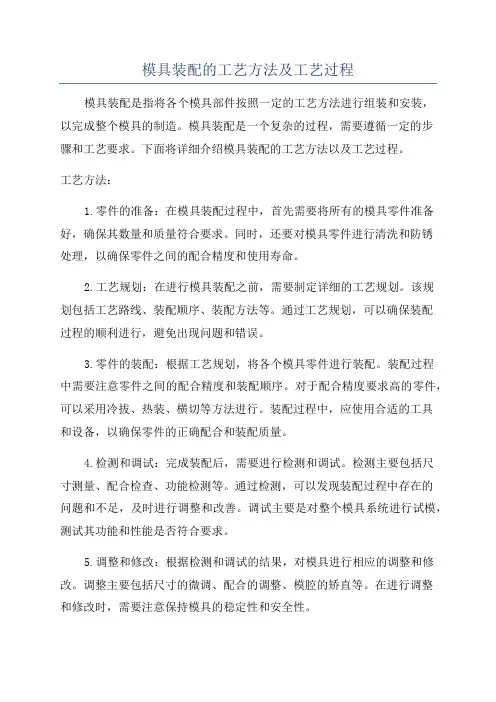

模具装配工艺过程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
装配详细说明
一、装配工艺
1.按图尺寸检查所有零件的水、气、油路孔并去毛刺,吹干净(特别是油孔)装好中堵、堵头,用顶针、镶针来检查顶针、镶针孔,配合间隙以用手轻轻推进为好。
2.试装主镶件,检查与模框的配合,装不进去时,按零件图基准,单面或双面修磨主镶件,对滑块限位面在主镶件上的,主镶件外形尺寸单面磨小不能超过0.02毫米
3.斜顶杆配入主镶件,斜顶杆顶部形面与主镶件形面接平(以受压后稍低为好)配好后拆下斜顶杆上油。
4.按图尺寸检查所有的小镶件、镶针、内滑块的配合尺寸,倒角去毛刺后分别装入主镶件,配合间隙视零件大小以单面小0.01到0.015毫米为好,如遇不能达到要求时以加工外形为原则,凡从正面装入的小镶件全部用螺丝固定。
5.检查整套模架有否在搬运加工过程中碰撞而产生的变形(凸起)视情况用锉刀或油石修平,吹、擦、吹把水、气、油路孔、螺丝孔彻底搞干净。装入密封圈,把组装好的动、定模主镶件再吹一遍装入模板用螺丝固定(螺丝必须对角慢慢旋紧)装冷水接头、连接水管试压,确认后拆下水管、接头。
6.滑块耐磨片表面应有0.05毫米左右余量待配,装上滑块、压条,配准滑块到位,当滑块的头部与主镶件封料口有余量时要看清该零件的工艺卡片或与工艺人员沟通了解应加工哪一个零件,装好滑块斜面上的耐磨片。
7.合模前先把滑块拆掉,装上直身锁、精定位,看清工艺卡片有否特殊要求,有细长、薄型芯需要插穿的,小模具人工合模时,模具必须竖起来用小的铜榔头轻轻合模,稍有感觉立即分开,重复此动作直到有其它零件接触方可正常合模。
8.小镶件有余量需要修磨时以修凸模为原则、分型面需要修磨时以修凹模为原则,所有被修磨的面不能塌角,遇到避空位碰穿时,余量不多可先打磨,合模完成后上机床重新加工,总之所有部位仍应保持横平竖直圆是圆角是角。
9.装上滑块再次合模,滑块耐磨片角度有误差时应先检查,纠正后继续合模,不容将错就错造成耐磨片不平行,螺丝柱头高出耐磨片时不能车、磨柱头,如果时间紧,先车、磨柱头但事后必须纠正。
10.垫上大于顶出高度的木块,放上顶针固定板、插入回程杆开始装顶针,装入时的手感以拇指轻轻推进为好,包括带定位的顶针,当手感很紧时应检查顶针固定板与动模板的位置偏差或动模板避空孔不直所致,误差在0.2毫米之内时可通过放大孔来解决,超过时应与设计或工艺沟通,不可强行敲入,顶针台阶不能高出平面,而且至少要看见光线表示台阶低于平面,如果看不见光线,可用铜榔头边转顶针边敲,如果高出平面,可用红丹检查孔口圆角、测量台阶厚度,在台阶厚度没有超差的情况下不能修磨台阶,清洁表面装上顶针垫板及模脚底板包括支承柱、垃圾钉,上紧模脚螺丝。
11.利用推管内针从推管内孔深入,在底板上引出定位尖。开始磨顶针,透明件的顶针端面光洁度应等同动模型芯的光洁度,非透明件光洁度可低一个等级。
12.在翻转机上动模再翻身,拆底板,顶针垫板,将顶针编号,连同顶针一起拆下顶针固定板,在动模底板(以引出定位)钻、攻推管内针安装孔。
13.有顶针板复位弹簧的模具准备对应的工艺螺丝,清理动模板各部位包括顶针孔,大模须二人配合,基准朝下(竖起)吊起动模板至工作台,把顶针固定板也吊上工作台,上面用行车吊着起保险作用,回程杆装入顶针固定板,套上弹簧一起装入动模板,利用工艺螺孔旋上工艺螺丝压缩弹簧至尺寸,按编号装入顶针、斜顶杆,旋紧工艺螺丝,插入斜顶杆与顶针板的连接块,旋松工艺螺丝至原位。装上顶针垫板、模脚动模底板连同导向柱及模脚包括支承柱、垃圾钉,上紧模脚螺丝,拆下工艺螺丝。在翻转机上把动模部分翻平吊到下地吹干净,喷上防锈剂。
14.定模底板装入导向限位柱、浇口推板、定模板、加垫片锁紧螺丝。限位柱加油后用行车吊住定模板上下吊放几次,确认上下自如后吊起,在定模底板下垫二张高凳子或木块,使底板腾空200毫米左右,装入限位杆、装入延迟块、锁紧螺钉,确认分型面腔面干净后喷上防锈剂。大模的话通过翻转机使定模腔面朝下,合上模具。
15. 装拉料钉、浇口套,分别压紧螺钉,确认定模底板与浇口板贴合,装上水管接头装锁模块,用油漆标上天号。用翻转机翻到天号朝上,吊到规定地点。
16.热流道模具按类型分别做好热嘴安装孔、定位销孔、电热分流板安装孔深度的尺寸检查,(定模底板暂不安装)新模,第一次请专责人员安装。
