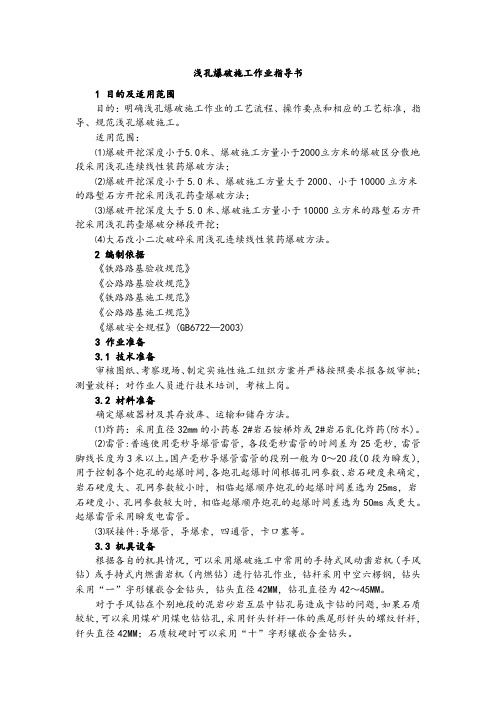

浅孔控制爆破说明书

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXX XXX工程局有限公司

XXX 零星爆破

XXX爆字()年施第(00 )号

浅孔控制爆破

说明书

编制:

审核:

XXX 爆破工程有限公司

年月日

(一)工程概况

该工程位于XXX乡村公路改造,地处XXX村XXX组小地名XXX的零星岩石。该零星岩石属XXX 项目XXX KM之内,在道路施工过程中,特需进行浅孔爆破开挖排除。此岩石为中风化灰岩、部分裂隙发育、夹泥,零星岩石约200立方米。如图:

爆破区域附近无地下管线、空中无电力、通讯线,施工周边环境较好,有利于爆破施工。但爆破施工中同样要做好防飞石措施,避免爆破对四邻人员车辆等造成伤害。

根据工程进度的计划和周边施工条件及施工安全的要求,通过对施工现场的分析,决定采用浅孔松动控制爆破方案。

四邻情况如下:表 1-1

(二)爆破的目的及方案的选择

1、爆破要求和目的

(1)保证周围建构(筑)物及人、畜安全;

(2)松动爆破岩石满足除碴要求;

(3)保证周围施工人员、设备安全。

2、方案选择

根据现场实际情况,采用浅孔松动控制爆破方案。采用导爆管起爆法,并用多层胶皮网覆盖以防个别飞石飞出。

(三)爆破方案

根据以上论述,结合该工程的工期、质量、安全等各方面要求,特采用浅孔松动控制爆破方案。

1、爆破参数

2、装药与填塞

浅孔爆破采用电雷管起爆,2#岩石乳化炸药(Φ32)反向连续药包装药,剩余部分用炮泥填实。

3、起爆方法

浅孔爆破采用专用起爆器起爆,起爆网络采用串联起爆。

起爆网路连接示意图(串联)4、爆破器材消耗

爆破器材消耗表

(四)爆破危害效应校核及预防措施

(1)地震效应

摘自(GB-6722-2014)P52

根据GB-6722-2014之规定,参考相似工程资料,取

说明:

按同段最大装药量及传播介质为均质条件校核如下:

(2)个别飞石安全距离及预防

R max=20K f n2W min

R max—爆破飞石安全距离m;

K f—安全系数;一般取K f=1.0~1.5

n—爆破作用指数;

W—最小抵抗线m;

按抛掷爆破核个别飞石的预防技术:

飞石危险区内人员撤离到离爆破点100米以外的掩体内,对不能撤离危险区的需保护物,要进行覆盖。

(3)空气冲击波的安全距离及预防技术

R K=25Q1/3(按爆破安全规程GB6722-2014药包裸露核)

试中;R K—空气冲击波对掩体内人员的允许最小距离m;

Q—秒延时为一次爆破最大炸药量,毫秒延时爆破为总药量,kg;

预防措施:确保装药堵塞质量,杜绝药包裸爆,防止爆生气体外泄。

(五)盲炮处理

爆破作业过程中,有时会产生盲炮,如果不及时的处理,会留下不安全隐患,在施工的过程中就有可能造成人身伤害及财产损失,所以盲炮的预防和处理,在爆破作业中是十分重要的。

一、盲炮的预防

1、禁止使用不合格的爆破器材,不同类型,不同厂家、不同批的雷管不得混用。

2、连线后检查整个线路,查看有无连错或漏联,进行爆破网路准爆电流的计算,起爆前用专用爆破电桥测量爆破网路的电阻,实测的总电阻与计算值之差应小于10%。

3、检查爆破电源并对电源的起爆能力进行计算。

4、硝铵类炸药在装药时要避免压得过紧,密度过大。

5、炮孔有水时,首先应将孔中的水吹出,用防水袋装炸药,雷管脚线的接头一定要用防水胶布缠好或用抗水炸药。

6、装药前要认真清除炮孔内岩粉。

二、产生盲炮的原因

1、雷管受潮,或因雷管密封防水失效

(1)雷管电阻值的之差大于0.3Ω或采用了非同厂同批生产的雷管。

(2)雷管质量不合格,又未经质量性能检测。

2、起爆电源

(1)通过拒爆雷管的起爆电流大小,或通电时间过短,雷管得不到所必

需的点燃冲能。

(2)起爆器内电池电压不足。

(3)起爆器充电时间过短,未达到规定的电压值。

3、爆破网路

(1)爆破网路电阻太大,未经改正,即强行起爆。

(2)爆破网路错接或滑接,导致起爆电流小于雷管的最小发火电流。

(3)爆破网路的短接现象。

(4)爆破网路漏电,导线破损与积水或泥浆接触,此时实测网路电阻远小于计算电阻值。

4、炸药

(1)炸药保管不善受潮或超过有效期,发生硬化和变质现象。

(2)粉状混合炸药装药时药卷被捣实,使密度过大。

5、其它

(1)药卷与炮孔壁之间存在间隙效应。

(2)药卷之间有岩粉阻隔。

三、盲炮的处理

1、用警戒旗拉起警戒范围,禁止闲杂人员及机械设备进入,由经验丰富的爆破员进行排查。

2、因连线不良、错连、漏连,要重新连线放炮。经确认起爆线路完好时,方可重新起爆。

3、因其它原因造成拒爆。浅孔爆破时应在距拒爆眼至少0.3m处重钻和拒爆炮眼平行的新炮眼,重新装药起爆。

4、禁止在炮眼残底继续打眼加深(无论是否有残余炸药),严禁用镐刨,或从炮眼中取出原放置引药或从引药中拉出雷管。

5、非抗水炸药,可用水浇炮孔溶解炸药。

6、处理拒爆的炮眼放炮后,应详细检查并收集未爆炸的爆破材料予以销毁。

(六)爆破施工组织

根据现场施工条件,由于爆破作业区域宽阔,钻爆作业基本不受场地限制,结合工程实际情况,计算如下:

1、设备组织

根据实际生产强度的需要,结合现有钻爆设备情况,设备选择如下:浅孔爆破设备

2、3.0 m3/min空压机 1台

3、手持凿岩机(7655或Y19) 2台

钻爆设备组织表

人员组织如下:
