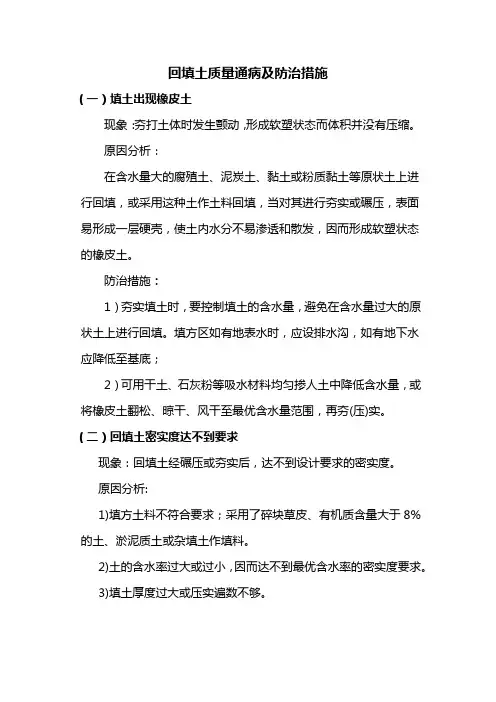

土方回填施工过程中出现的质量通病及预防措施

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(2场地排水
施工区域应做临时排水系统。 临时排水系统应与原排水系统相适应,应尽量与 永久性排水设 施相配合,但应注意在使用中不得因淤泥沉积等降低永久性排水设施 效率。
排水系统,如设计无要求时,场地应向排水沟方向作成不小于2%。的坡度,临时排
水沟的纵 向坡度一般不小于3%。(平坦地区不应小于1%°。临时排水沟的横断面应 根据当地气象资 料,按施工期内最大流量确定;边坡坡度应根据土质和沟深确定,一 般为1:0.7~1:1.5。 临时排水口的位置和出水口应选择合理,出水口应远离建筑物或 构筑物,应设置在低洼地点,保证排水畅通。
3、检查施工区域 “三通一平 ”的情况
基础施工前应对施工区域进行全面清理,对于妨碍施工的已有建筑物和构筑 物、 道路、 沟渠、 管线、坟墓、树干等进行妥善处理。包括拆除、拆迁或改建迁 移等清理措施。对于施工机械 进入现场所经过的道路、 桥梁和卸车设施应事先做 好加宽、 加固工作,修筑好施工临时道路
及供水、 供电临时设施。 护坡桩已施工完毕且验收合格,按方案完成了现场排 水和降水设施。4、 定位放线的验收
桩基基坑基槽 场地平整 管沟 地(路面基础层
人工 机械



目1标高-50 3±0±50 -50 -50水准仪
2分层
压实系数 设计要求 按规定方法
目1回填土料 设计要求 取样检查或
直观鉴别
2分层厚度
及含水量 设计要求 水准仪及
抽样检查
3表面平整度20 20 30 20 20用靠尺或水准仪
(三土方工程质量预控内容
碎石类土 充填坚硬、硬塑粘性土1:0.50~1:1.00
充填砂土1:1.00~1:1.50
注:1设计有要求时,应符合设计标准。
2如采用降水或其他加固措施,可不受本表限制,但应计算复核。
3开挖深度,对软土不应超过4m,对硬土不应超过8m。
2.土方开挖工程质量检验标准应符合下表的规定。 土方开挖工程质量检验标准(mm (GB50202-2002规范表6.2.4项 序 项目 允许偏差或允许值 检验方法
压实机具 分层厚度(mm每层压实遍数
平碾250~300 6~8
振动压实机250~350 3~4
柴油打夯机200~250 3~4
人工打夯<200 3~4
2.填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表 的规定。填土工程质量检验标准(mm (GB50202-2002规范表634项序检查项目 允许偏差或允许值 检查方法
1、 组织现场勘查,掌握熟悉图纸
(1了解现场地形、地貌、水文、地质、地下埋设物、地上障碍物和临近建筑;
(2了解水、电供应、市政排水管网和运输道路情况;
(3核算土石方工程量;
2、 审定施工方案及土石方调配计划的合理性;
(1土石方作业方式
本工程为筏式基础,根据土质情况,宜采用机械挖槽。(根据现场实际情况改动
柱基
基坑
基槽 挖方场地平整 管沟 地(路面基层
人工Байду номын сангаас机械
主控项目1标高-50 3±0±50 -50 -50水准仪
2长度、宽度(由设计中心线向两边量+200
-50 +300
-100 +500
-150 +100— 经纬仪,
用钢尺量
3边坡 设计要求 观察或用
坡度尺检查
一般项目1表面平整度20 20 50 20 20用2米靠尺和
基础作业前如发现基槽被雨雪或地下水浸软,必须将浸软的土挖去后满超挖处 理。2、 槽底部要平整
常见通病是基底不清理有浮土等,或基底为萝卜坑,致使地基造成应力集中,降低 地 基的承载能力。补救措施是进行二次清理。
3、开挖断面验收
为实测项目,验评标准规定允许偏差值为-20 mm,即地坪宽度,长度不得小于设 计基 础底边尺寸。 对于基槽上限验评标准没作规定;考虑施工方便,基槽底部宽度 应设计基底宽 度、工作面宽度与四周支撑宽度之和。四周支撑一般每边宽100mm,工作面宽度,基础设垫层为砌砖、砌石每边为150~200mm钢筋混凝土每边为300mm,大面积开挖(地下室每边1m左右。在保证满足宽度的前提下,应尽量减少基 槽开挖宽度。实际验收要先用经纬仪重 新复核中心线,基槽端面尺寸,要从轴线向两 边量。
基槽开挖的验收标准为:
主轴线交角误差土20〃
建筑物个各轴线距离相对误差1/2000
轴线投测误差±5mm
标高投测误差±5mm
(四土方工程施工质量监理要点
1、不允许扰动老土
土方开挖的顺序,方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层 开挖,严禁超挖 ”的原则。 基槽开挖中绝不允许超挖后再撒土找平,发现超挖的基槽 应取得 设计单位的同意,按照规范规定采取加深基础或夯实的补救措施。 基槽局部 加深应用阶梯衔 接,土质松软时台阶高度不应大于0.5m,高度与长度之比不应大于1:2;为防止扰动老土,工人开挖应在边坡设置标高桩,控制基槽底的平整,机械开挖应 留出最后200~300mm改用人工铲平;基坑挖好后+6,最好能及时做基础或垫层时 再临时铲去。 这些预防措施对于软土 更为重要。
根据规划部门给定的建筑红线(桩,按设计要求坐标和标高确定单体建筑的实 际轴线位置(中心线,并应在轴线延长线外设置半永久或永久的控制桩,以便上层施 工及各层复核检 查时使用。
按设计的基础大样图的底宽加上放坡及操作位置尺寸,计算出基槽开挖宽度。 按这些尺寸放 线,同时将这些尺寸、标高一一标志地设于附近的建筑物上的龙门板 上(龙门板是土方、基 础施工的重要设施,操作中要注意保护以保证施工和检查验 收的需要。
土方工程施工质量监理实施细则
(一 土方开挖
1.临时性挖方的边坡值应符合下表的规定。 临时性挖方边坡值(GB50202-2002规范表6.2.3土的类别 边坡值(高:宽
砂土(不包括细砂、粉砂1:1.25~1:1.50
一般性粘土 坚硬1:0.75~1:1.00
硬塑1:1.00~1:1.25
软1:1.50或更缓
楔型塞尺检查
2基底土性 设计要求 观察或土样分析
注:地(路面基层的偏差只适用于直接在挖、填方上做地(路面的基层。
(二土方回填
1.填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。 填筑厚度及 压实遍数应根据土质,压实系数及所用机具确定。如无试验依据,应符合 下表的规定。 填土施工时的分层厚度及压实遍数(GB50202-2002规范表6.3.3
相关文档
最新文档
