施工组织设计编制要求

施工组织设计编制要求

施工组织设计编制要求1格式、字体、打印及装订1.1施工组织设计文件中标题采用“黑体3号字”,正文采用“宋体4号字”。

如果正文的编号超过4级目录即1.1.1.1,则先采用英文字母大写,然后小写的顺序编排。

1.2目录需标注页码,并且包括附表、附图等内容。

1.3装订顺序为:封面——审批表——会签表——目录——编制内容——附图(封面格式见附页。

在封面编制单位处加盖单位印章——复印件无效)。

1.4成册规格:A4纸打印,竖版左侧装订,每页为22±1行。

1.5附图(表)采用“手风琴风箱式”折叠方式,附图(表)使用计算机绘制。

含设计、制图、审核、审批(见附页)。

2施工组织设计的主要内容2.1编制依据(要求表格化):2.1.1工程合同(协议):合同名称、编号、签定日期;2.1.2工程施工图纸:图纸类别、图纸编号、出图日期;2.1.3主要法规(包括国家、行业、北京市、城建集团):类别、名称、编号;2.1.4主要规范、规程(包括国家、行业、北京市、城建集团):类别、名称、编号;2.1.5主要选用标准、图集(包括国家、行业、北京市、城建集团):类别、名称、编号;2.1.6其它(包括地质勘察报告)。

2.2工程概况:2.2.5附图:单位工程效果图、首层平面图、结构典型平立剖面图。

(分项、分部施工方案的工程概况,介绍重点是该分项、分部工程的特点)2.3施工部署2.3.1施工组织:项目部主要人员姓名、职务、职称、主要职责、权限;2.3.2部署的原则:项目经理在工程实施前为实现该项任务的预定目标对整个工程所涉及的人力、物力、财力等资源及其总体部署的构想;2.3.3为总体部署的构想应提供:总体施工顺序、施工进度控制计划、总工程量、劳动力计划及阶段性用工曲线图。

主要材料、成品、半成品使用计划、施工机械需用、进场计划等;2.3.4任务划分:总包合同内、外任务划分,以及内外分包施工项目及其相关关系;2.3.5大型生产设备需用计划,包括加工定货、到货日期及安装单位、土建施工单位配合关系等;2.3.6组织协调。

施工组织设计及附表(八都)

施工组织设计及附表(八都)

江西省峡江水利枢纽八都抬田工程施工组织设计二0一二年二月六日目录第一章编制说明及承诺第二章工程概况第三章施工总体规划及布置第四章主要工程施工方案第五章施工机械及检测设备配置第六章施工进度计划与工期保证措施第七章质保体系与质量管理措施第八章安保体系与安全管理措施第九章施工组织机构第十章环境保护与文明施工附件一拟投入的主要施工设备表附件二拟投入的主要检测仪器设备表附件三劳动力计划表附件四计划开、竣工日期和施工进度横道图附件五施工总平面图附件六临时用地表第一章编制说明及承诺一、编制依据(一)本工程招标文件、答疑书、设计图纸、技术文件及现场踏勘调查、咨询获取的资料和信息。

(二)国家颁发的相关技术规范、规程和施工验收标准等。

(三)我公司拥有的技术成果、工法成果、管理经验、技术装备能力及多年积累的施工。

二、编制范围设计范围内土地平整、农田水利及田间道路、防护林等全部工程。

三、编制原则(一)满足业主对项目工期、质量的要求及安全生产、文明施工及环境保护要求的原则。

(二)施工全过程中严密监控,以严谨的态度和科学的方法实行项目动态管理,力求经济效益和社会效益双丰收。

(三)实施项目法管理,通过对劳动力、技术、设备、材料、资金、时间与空间条件的优化处置,实现成本、工期、质量及社会信誉的预期目标。

四、编制说明在认真分析研究了招标文件、设计图纸及技术要求,并对施工现场进行了详细踏勘的前提下,编制本施工组织设计,对施工条件、施工组织机构、劳动力计划、材料计划、施工总体布置、施工进度安排、施工方案、主要施工机械设备及检测设备、质量、安全保证措施和体系、文明施工及环境保护措施等进行了详细的阐述。

五、整体目标我司始终遵循“质量第一,信誉至上”的质量方针,以丰富的施工经验,雄厚的技术力量,先进的管理经验,完善的质量、安全保证体系,以事关企业信誉,事关企业生死存亡的高度,认真对待每个承建工程,赢得了良好的社会信誉,我单位将从战略高度重视本工程的施工,全面响应招标文件的要求,我们将采取切实可行的措施,确保达到如下目标:(一)工期目标在招标文件规定的工期内保证全部完成施工任务。

地铁宋家庄车站施工组织设计

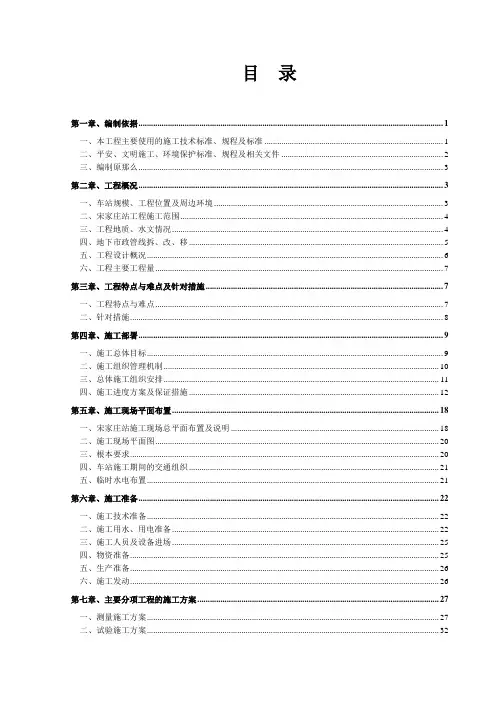

地铁宋家庄车站施工组织设计

目录第一章、编制依据 (1)一、本工程主要使用的施工技术标准、规程及标准 (1)二、平安、文明施工、环境保护标准、规程及相关文件 (2)三、编制原那么 (3)第二章、工程概况 (3)一、车站规模、工程位置及周边环境 (3)二、宋家庄站工程施工范围 (4)三、工程地质、水文情况 (4)四、地下市政管线拆、改、移 (5)五、工程设计概况 (6)六、工程主要工程量 (7)第三章、工程特点与难点及针对措施 (7)一、工程特点与难点 (7)二、针对措施 (8)第四章、施工部署 (9)一、施工总体目标 (9)二、施工组织管理机制 (10)三、总体施工组织安排 (11)四、施工进度方案及保证措施 (12)第五章、施工现场平面布置 (18)一、宋家庄站施工现场总平面布置及说明 (18)二、施工现场平面图 (20)三、根本要求 (20)四、车站施工期间的交通组织 (21)五、临时水电布置 (21)第六章、施工准备 (22)一、施工技术准备 (22)二、施工用水、用电准备 (22)三、施工人员及设备进场 (25)四、物资准备 (25)五、生产准备 (26)六、施工发动 (26)第七章、主要分项工程的施工方案 (27)一、测量施工方案 (27)二、试验施工方案 (32)三、监测施工方案 (48)四、止水施工方案 (61)五、土方开挖施工方案 (66)六、围护结构施工方案 (69)七、防水施工方案 (85)八、钢筋施工方案 (99)九、模板施工方案 (111)十、混凝土施工方案 (120)十一、出入口及墙体破除施工方案 (124)十二、碳纤维加固施工方案 (132)十三、季节性施工方案 (134)第八章、风险源及突发事件预防与处理措施 (143)四、预控措施及应急预案 (146)4.15号线宋家庄车站侧移 (146)管理措施 (146)第九章、质量保证措施 (151)一、质量目标 (151)二、质量保证体系 (151)三、质量保证措施 (151)第十章、施工平安措施 (154)一、平安生产目标 (154)二、平安管理体系 (154)二、平安防范重点 (154)三、主要施工工程的平安技术管理措施 (154)第十一章、文明施工保证措施和环境保护措施 (158)一、文明施工、环境保护管理体系 (158)二、“文明施工工地〞活动展开 (158)三、环境保护措施 (161)四、预防地表水和地下水污染的措施 (162)十二、现场消防、保卫及职工健康保证措施 (162)一、消防、保卫、健康管理体系 (162)二、消防、平安、保卫、健康管理综合措施 (162)三、现场消防措施 (163)四、施工现场保卫措施 (163)五、施工人员健康保证及防疫病措施 (164)十三、附图、附表第一章、编制依据一、本工程主要使用的施工技术标准、规程及标准1、北京地铁10号线二期工程施工设计图纸2、地下铁道、轻轨交通岩土工程勘察标准(GB50307—1999)3、地铁设计标准(GB 50157—2021)4、地下铁道、轻轨交通工程测量标准(GB 50308-1999)5、地下铁道工程施工及验收标准(GB50299-1999)(2021年修订版)6、轨道交通单位工程、分部工程和分项工程划分标准〔QGD-004-2021〕7、轨道交通土建工程施工质量验收统一标准〔QGD-005-2021〕8、轨道交通车站工程施工质量验收标准〔QGD-006-2021〕9、轨道交通隧道工程施工质量验收标准〔QGD-007-2021〕10、轨道交通路基工程施工质量验收标准〔QGD-010-2021〕11、轨道交通站场道路及广场工程质量验收标准〔QGD-011-2021〕12、轨道交通防水工程施工质量验收标准〔QGD-012-2021〕13、轨道交通降水工程施工质量验收标准〔QGD-013-2021〕14、轨道交通轨道工程施工质量验收标准〔QGD-016-2021〕15、锚杆喷射混凝土支护技术标准(GB50086—2021)16、地下工程防水技术标准(GB50108—2021)17、地下防水工程质量验收标准(GB50208—2021)18、人防工程施工及验收标准(GBJl34—90)19、建筑防腐蚀工程施工及验收标准(GB50212—2021)20、混凝土结构工程施工质量验收标准(GB50204—2021)21、建筑基坑支护技术规程(JGJ120—99)22、建筑安装分项工程施工工艺规程(DBJ/01-26—2021)23、钢筋焊接及验收规程(JGJ18—96)24、钢筋机械连接通用技术规程(JGJ107—2021)25、带肋钢筋套筒挤压连接技术规程(JGJ108—96)26、建筑钢结构焊接技术规程(JGJ81—2021)27、钢结构高强度螺栓连接设计施工及验收规程(JGJ82-91)28、钢结构工程施工质量验收标准(GB50205—2021)29、砌筑砂浆配合比设计规程(JGJ/T98—2021)30、回弹法检测混凝土抗压强度技术规程(JGJ/T23—2021)31、混凝土结构工程施工质量验收规程(DBJ01-82-2021)32、预防混凝土结构工程碱集料反响规程(DBJ01-95-2021)33、混凝土强度检验评定标准(GBJ 107—87)34、混凝土质量控制标准(GB50164—92)35、建筑防腐蚀工程质量检验评定标准(GB50224--95)36、建筑工程施工质量验收统一标准(GB50300—2021)37、建筑工程质量检验评定标准(GB50210—2021)38、地下铁道工程施工及验收标准(GB50299暂行)39、钢筋焊接接头试验方法(JGJ/T27—2021)二、平安、文明施工、环境保护标准、规程及相关文件1、施工现场临时用电平安技术标准(JGJ 46—2021)2、建设工程施工现场供用电平安标准(GB 50194—93)3、建筑撤除工程平安技术标准(JGJl47—2021)4、建筑施工扣件式钢管脚手架平安技术标准(JGJ130—2021)5、建筑施工高处作业平安技术标准(JGJ80—91)6、建筑机械使用平安技术规程(JGJ33—2021)7、建设工程平安监理规程(DB11/382—2021)8、建设工程施工现场平安资料管理规程(DB11/383—2021)9、北京市市政工程施工平安操作规程10、建设工程施工现场平安防护场容卫生环境保护及保卫消防标准(DBJ01-83-2021)11、北京市建设工程施工现场生活区设置和管理标准(DBJ01-72-2021)12、消防平安疏散标志设置标准(DBJ01—611—2021)13、北京地铁施工突发事故应急预案14、北京市建设工程施工现场平安监督工作规定(京施建「2021」651号)15、北京市人民政府关于维护施工秩序减少施工噪声扰民的通知16、北京市建设工程平安生产重大事故及重大隐患处理规定(京施建「2021」633号)17、北京市建设工程夜间施工许可管理暂停规定(京施建「2021」1115号)18、北京市建设工程生产平安事故责任认定假设干规定(京施建「2021」669号)19、建筑施工平安检查标准(JGJ59—99)20、北京市建筑施工现场平安防护根本标准21、北京市建设工程施工现场环境保护标准22、塔式起重机操作使用规程(JG/T100-99)23、城市区域环境噪声标准(GB3096—93)24、建设工程施工现场供用电平安标准(GB50194-93)三、编制原那么1、确保实现招标文件所要求的工期、质量、平安、环保目标。

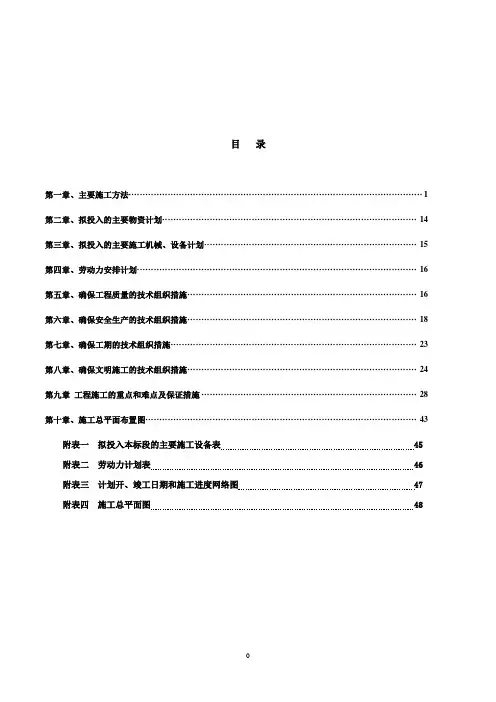

道路及附属物工程施工项目施工组织设计

道路及附属物工程施工项目施工组织设计

目录第一章、主要施工方法 (1)第二章、拟投入的主要物资计划 (14)第三章、拟投入的主要施工机械、设备计划 (15)第四章、劳动力安排计划 (16)第五章、确保工程质量的技术组织措施 (16)第六章、确保安全生产的技术组织措施 (18)第七章、确保工期的技术组织措施 (23)第八章、确保文明施工的技术组织措施 (24)第九章工程施工的重点和难点及保证措施 (28)第十章、施工总平面布置图 (43)附表一拟投入本标段的主要施工设备表 45 附表二劳动力计划表 46 附表三计划开、竣工日期和施工进度网络图 47 附表四施工总平面图 48第一章、主要施工方法1、编制说明本施工组织设计根据业主提供的招标文件及施工现场实地考察的具体情况进行编制,着眼于施工方法的先进性以及施工机械选择的合理性和对本工程质量、安全生产、文明施工、工期保证等各方面的管理,并对本工程重点部位的施工均编制了有针对性的施工工艺。

2、编制依据随阜阳市中清路(一道河路-淮河路)道路及附属物工程施工项目的业主招标文件、答疑文件及我公司技术人员现场勘察的实际情况。

本工程施工图及设计说明。

现行的施工验收规范、规程和标准,安徽省和阜阳市有关市政技术、质量和安全的规定。

根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合本公司的工程施工经验。

3、编制原则严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准;全面推行贯彻ISO9001:2000标准建立和执行质量体系;做到层层按标准管理,人人按标准办事,事事按标准执行,处处按标准考核。

加强施工与业主、设计、监理及政府相关部门等方面的紧密联系、密切配合、相互支持;落实季节性的施工措施,合理安排夏季、雨季等季节性施工项目。

4、工程概况本工程为阜阳市中清路(一道河路-淮河路)道路及附属物工程施工项目,建设地点:阜阳市中清路。

建设规模:本项目在中清路(桩号K0+023.005)至(桩号K0+720),道路全长697米,该道路红线宽度40.0米,为三幅路断面形式,其中机动车道22.0米×2(双向六车道),绿化分隔带2.5米×2,慢行一体化6.5米(非机动车道3.5米+人行道3.0米)×2。

附表七--施工组织设计(技术暗标部分)编制及装订要求

附表七--施工组织设计(技术暗标部分)编制及装订要求

附表七:施工组织设计(技术暗标部分)编制及装订要求总则:本附表的内容是针对施工组织设计采用暗标评审的特点和要求,对投标人须知正文和前附表中的相关规定进行的补充和细化,投标人须知正文部分、前附表部分中的相关规定应当按照本附表中的规定执行。

(一)施工组织设计中纳入“暗标”部分的内容:1 工程进度计划与保证措施2 安全和绿色施工保障措施3 质量管理体系与保证措施4 施工方案与技术措施5 对本工程的重点、难点分析及对策(包括冬雨季施工)6 施工现场总平面布置7 成品保护和工程保修工作的管理措施和承诺8 材料设备(二)暗标的编制要求:1.打印纸张要求:除比较大的图表以外,所有文字和图表部分统一用70克A4白色复印纸双面打印装订(比较大的图表可单面打印)。

2.打印颜色要求:除图表外,所有文字部分需采用黑色打印。

3.正本封皮(包括封面、侧面及封底)设置及盖章要求:封面填写项目名称、投标人名称、日期,并加盖公章及法定代表人人名章。

侧面及封底无须填写。

4.副本封皮(包括封面、侧面及封底)设置要求:A4白纸,不能出现任何文字与标识。

5.排版要求:①字体:宋体;②字号:(1)标题:三号;(2)其他:小四号;③行距:固定值22磅页边距:上2.5厘米,其余均为2厘米;④不允许出现页眉,且页脚只准出现页码,页码格式采用阿拉伯数字格式,设在页脚对中位置,页码应当连续;各章节之间不加隔页纸。

⑤在封面后、正文前加技术暗标文件的目录,标明投标文件章节内容和对应的页号。

6.图表大小、字体、装订位置要求:对于比较大的图表(如施工进度网络图、施工总平面图等较大图表)可使用A3白色复印纸,但须将复印纸折叠成A4纸大小,并统一装订在全册的最后。

图表中字体、字号、颜色及排版格式由投标人自定,图表可以用彩色打印外(但不是必须)。

7.所有“技术暗标”必须合并装订成一册,所有文件左侧装订,装订方式应牢固、美观,不得采用活页方式装订,均应采用左侧胶装方式装订;8.编写软件及版本要求:文字版:OFFICE2003版;附图:CAD软件;进度计划图:相应的专业软件。

施工组织设计框架结构

施工组织设计框架结构

X X X X X X综合楼工程施工组织设计工程名称:X X X X X X综合楼工程编制单位:* * * *建筑工程有限公司编制人员: XXX审核人员: XXX 编制日期: 2023年4月19日目录第一章编制说明第二章工程概况第三章工程项目定位及目的规划第四章施工组织及部署第五章测量控制方法第六章各分部分项工程施工方法第一节基础工程第二节钢筋工程施工方案第三节模板工程施工方法第四节混凝土工程施工方法第五节砌体工程施工方法第六节屋面工程施工方法第七节装修工程施工方法第八节脚手架工程第七章施工质量管理及保证质量措施第八章冬雨季施工措施第九章保证工期措施第十章保证安全施工措施第十一章减少成本措施第十二章成品及半成品保护措施第十三章文明施工及保卫措施第十四章减少环境污染和噪音措施第十五章地下管线及其他地下设施的加固措施第十六章附表附图第一章编制说明一、编制原则本施工组织设计,本着遵循我公司“强化质量管理,提高职工的质量意识,切实贯彻今天的质量和服务就是明天的市场”的质量方针,根据国家有关方针政策,根据设计图纸和建设单位招投标的规定,结合本工程的性质、规模和各种客观条件,从经济和技术统一的全局出发,对各种问题全盘加以考虑,做出科学、合理的全面部署。

针对本工程具体情况,合理安排施工进度,选用较优的施工方案,减少成本,充足运用施工机械及设备,组织好劳动力、机具、材料、构件和半成品的供应;针对工程的实际情况,采用新技术、新工艺、新材料,对现场道路、运送、水电供应、仓库和生产、生活临时设施作出规划和安排,使施工活动能有计划地进行,力求优质、低耗、高速地完毕本项目的施工建设任务。

二、编制依据l、X X X X X X综合楼工程招标文献2、X X X X X X综合楼工程施工设计图3、国家现行的规范,云南省的有关规程文献及相关法规4、参与我公司施工过的同类工程和施工现场情况。

5、规范、规程6、重要标准三、我公司承建该工程的优势近几年来,我公司承建了一大批工程项目,公司在XXX有足够的施工机械设备材料,现有竣工待用的钢模板2700平方米、砼搅拌机9台、钢筋加工机械5套,承建该工程不需进行周转材料及施工机械设备的调配及组织,缩短了施工准备时间,为保证该工程按期开工和准时交付使用打下了坚实的物质基础。

施工组织设计附表

施工组织设计附表

施工组织设计附表
本文档所涉及附件如下:
附件1:施工组织设计图纸
附件2:施工进度计划表
附件3:资源需求清单
附件4:安全管理措施方案
附件5:环境保护措施方案
附件6:施工人员配备表
附件7:施工机械设备清单
附件8:工程质量控制方案
附件9:验收标准及检测方法
本文档所涉及的法律名词及注释:
1. 建设工程法:指导和规范我国建设工程的法律法规。

2. 施工组织设计:根据工程项目的特点和要求,对施工过程进行规划和组织的设计方案。

3. 进度计划:确定工程施工的时间安排和进度要求,为实施施工提供指导。

4. 安全管理措施:保护工人和现场安全,预防事故的发生,包括安全设施、安全培训等措施。

5. 环境保护措施:保护施工现场周边环境,防止污染和破坏,包括环境监测、环境治理等措施。

6. 工程质量控制方案:确定工程质量的控制措施和标准,确保施工质量符合要求。

7. 验收标准及检测方法:规定工程验收的标准和检测方法,包括工程的安全性、质量等方面的要求。

施工组织设计附表图

施工组织设计附表图

施工组织设计附表图附表一:拟投入的主要施工机械设备表序号。

机械或设备名称。

型号规格。

数量。

生产能力。

现存放地点。

备注1.江铃ZER。

2T。

2.公司。

自有2.JA-3.1.5 KW。

2.公司。

自有3.R500.1.1KW。

2.公司。

自有4.R500.2KW。

2.公司。

自有5.AE(PN3500)。

0.75KW。

2.公司。

自有6.HJ-200.5.5KW。

5.公司。

自有7.GIOSD。

2.5KW。

1.公司。

自有8.经伟仪。

3.3.公司。

自有9.多功能电锤。

1.1.公司。

自有10.搅拌机。

2.2.公司。

自有11.万用表。

2.2.公司。

自有附表二:劳动力计划表单位:人按工程施工阶段投入劳动力情况工种。

20天。

40天。

60天普工。

20.20.8安装工。

40.40.20水电工。

20.20.15瓦工。

18.25.10涂料工。

20.10.10注:总工期60天。

附表三:施工进度横道图序号。

分部分项工程名称。

施工进度1.施工准备。

12天2.拆除施工。

24天3.墙体抹灰。

36天4.涂料施工。

48天5.墙顶面施工。

48天6.防水施工。

48天7.水电预埋安装。

60天8.门窗安装。

60天9.室外附属工程。

60天10.竣工验收。

-注:总工期60天。

附表四:施工总平面布置图宿舍楼。

砂石堆场。

材料库。

水泥库。

工具库。

办公室。

门卫注:本工程工期短,职工生活用房就近租用。

附表五:临时用地表用途。

面积(平方米)。

位置。

需用时间项目办公室。

100.详见平面图。

开工至竣工材料堆放场。

200.详见平面图。

开工至竣工材料库。

100.详见平面图。

开工至竣工水泥库。

100.详见平面图。

开工至竣工工具库。

80.详见平面图。

开工至竣工门卫房。

20.详见平面图。

开工至竣工。

施工组织设计附图附表

施工组织设计附图附表

2
专业分包的进场
编制专业分包进场计划,有计划的组织专业分包进场,确保各专业按时进 场施工,不影响工期。 在精装修施工阶段,对于所有涉及的各专业,包括土建、机电安装、精装 修、幕墙等专业,定期安排专业协调会,主要解决专业之间的交叉、协调配 合问题,缩短协调5-2 深化设计、设备材料确定保障措施表
3
相关政府 职能部门
附表 4.3.7.1 春节等节假日施工保障措施一览表
序号 措施名称 具体内容
序号 措施名称
具体内容
1
1 劳务分包合同:明确约定保障节假日、农忙施工条款,明确春节休息时 间,规定周末等假日、农忙期间正常施工;并从每月工程款中扣 5%作为履 约保证金,对考核达不到出勤率要求的每次扣除保证金 20%,超过三次全部 扣除。 合同约束 2 材料供货合同:明确约定保障春节等节假日材料正常供应条款,并从每 笔材料款中扣 10%作为履约保证金, 对考核达不到供应率要求的每次扣除保 证金 30%,超过两次全部扣除。 1 在春节等节假日、农忙前半个月,排定详细的施工进度计划,运用统筹 安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;
附图 4.3.1.1、工期管理组织机构
企业保障层
项目经理
生产副经理
安装副经理
项目技术负责人
计 划 协 调 管 理 部
土 建 工 程 管 理 部
技 术 设 计 管 理 部
工 程 质 量 管 理 部
安 全 环 境 管 理 部
商 务 合 约 管 理 部
机 电 安 装 管 理 部
物 资 设 备 管 理 部
主承建施工作业队
1
进度计划的策 划实施
2
调试方案的编 制与报审
应选择具有国家计量认证资质的单位负责工程的调试工作,调试人员具有调 试资格证书且具有丰富的调试经验。辅助工种由参与工程建设的作业班组长 和技术水平高超的施工人员组成,人员配备充足。 3 资源的配备 调试用设备、仪器、仪表的配备,各专业调试部门均要提供全面、可靠的调 试用设备、仪器、仪表计划,合理安排。调试所使用的测试仪器设备先进且 应性能稳定可靠,其精度等级及最小分度值应能满足检测的要求,并应符合 国家有关计量法规及检定规程的规定。 在经常性的协调的基础上,建立定期召开协调会议制度,总结前一阶段的工 作,安排下一阶段的工作,协调各方、各专业之间的关系、解决调试过程中 的疑难问题。 联合调试的质量直接决定了安装工程的最终运行质量和运行安全,管理总承 包负责组建联合调试阶段质量保证小组,负责联合调试阶段的工作质量,参 与调试技术措施的制定,并按经过审批的方案对调试工作质量进行检查验收, 从而确保调试工作的总体质量。 施工安全工作是贯穿整个施工阶段的重要工作,联合调试阶段的安全保障也 是非常重要的一个环节。管理总承包负责组建联合调试阶段安全保证小组, 负责本施工阶段的安全。针对联合调试阶段的主要危险源的分析,列出联合 调试阶段的主要危险源(如:调试用电漏电触电、电气火灾、高空坠落等), 在调试过程中加以重点教育,重点防范,确保联合调试工作安全高效地有序 进行。

施工组织设计计划表9图

施工组织设计计划表9图

附表一施工总体计划表
附表二分项工程进度率计划(斜率图)
年度2018年
季度一二三四
月份 1 2 3 4 5 6 7 8 9 10 11 12 图例:100(%)
施工准备90
路基填筑80
路面基层70
路面面层60
路面标志标线50
涵管及通道40
桥梁下部工程30
桥梁上部工程20
隧道10
2.各个项目的进程可用线条的长短来表示。

0 10 20 30 40 50 60 70 80 90
100
工期历程的百分比(%)
附表四分项工程生产率和施工周期表
附表五施工总平面图
投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明施工营地、料场、临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。

附表六劳动力计划表
单位:人
附表七临时占地计划表
附表八外供电力需求计划表
附表九合同用款估算表。

施工组织设计

施工组织设计

五、施工组织设计一、投标人应按以下要点编制施工组织设计(文字宜精炼、内容具有针对性):1.总体施工组织布置及规划2.重点、关键和难点工程的施工方案3.工期关键线路图及保证措施4.关键工程质量保证措施5.安全保证措施6.环境保护、水土保持、文明施工、文物保护保证措施7.项目风险预测与防范,事故应急预案8.其他应说明的事项二、施工组织设计除采用文字表述外应附下列图表,图表及格式要求附后。

附表一施工总体计划表附表二施工总平面图附表三劳动力计划表附表四临时占地计划表附表五外供电力需求计划表施工组织设计第一章总体施工组织布置及规划1、编制依据、原则及范围1.1编制依据⑴本合同段招标文件、施工图、技术规范、补遗文件等。

⑵本合同段工程现场考察情况所获得的有关资料。

⑶我公司现有可投入工程的施工技术力量和机械设备。

⑷现行的部颁《公路桥涵施工技术规范》、《公路路基施工技术规范》、《公路工程质量检验评定标准》、《公路路面基层施工技术规范》、《公路沥青路面施工技术规范》等。

1.2编制原则⑴严格遵守《招标文件》所规定的技术规范、计划工期等条款及交通部现行的施工技术规范、验评标准,并结合本合同段的工程特点,在保证质量、安全的前提下先重点后一般,分批组织施工。

⑵坚持实事求是,遵循技术先进、科学合理、经济实用的原则,在确保质量的前提下,积极采取新技术、新工艺、新设备、新材料、新检测的“五新”技术。

⑶合理安排施工程序,做到布置合理、重点突出,全面展开,流水作业;选用先进的施工方法,科学组织、均衡生产,各工序紧密衔接,避免不必要的重复工作,以保证连续、均衡、有序地施工。

⑷注意加强施工进度安排中的各工序之间的协调和配合,并充分考虑气候、季节对施工的影响,合理安排施工。

⑸结合现场实际情况,因地制宜,精心规划布置施工场地,节约施工临时用地,不破坏植被;尽量利用原有或就近已有的设施,减少各种临时工程;尽量利用当地合格资源,合理安排运输与储存,减少物资运输周转工作量。

施工组织设计附表共9 个

施工组织设计附表共9 个

年度主要工程项目1.施工准备2.路基处理3.路基填筑4.涵洞5.通道6.防护及排水7.路面基层(1)底基层(2)基层8.路面铺筑9.路面标志标线10.桥梁工程(1)基础工程(2)墩台工程(3)梁体工程(4)梁体安装(5)桥面铺装及人行道11.隧道12.其它月份2022 年1 2 3 4 5 6 7 8 92022 年10 11 12 1 2 3 4 5 6 7 8月 图例:施工准备一1 2 100%90 8034二5 2022 年6 7 三 8 910四11一12 1 2 3路基填筑 70路面基层 60路面面层 50防护及排水涵洞及通道桥梁上部工程隧道3020 2010注: 1.应按各标段实际工程内容填写。

2.各个项目的进程可用线条的长短才标书。

年季度度 份年度2022 年2022 年一二三四一二三季度进度 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 100908070工程完成的百分比(%) 6050403020100 10 20 30 40 50 60 70 80 90 100序号1 2 3 4 5 6 7 8 9 10工程项目特殊路基处理路基填筑路面基层路面面层路基防护及排水涵洞通道桥梁桩基桥梁墩台梁体预制安装单位Km万m³万㎡万㎡Km道道跟座片数量/1.90360.221850.22185///654平均每生产单位规模(20 人,各种机械 4 台)/20 人,各种机械 8 台10 人,各种机械 4 台10 人,各种机械 4 台///15 人,各种机械 6 台16 人,各种机械 8 台10 人,各种机械 3 台平均每单位生产率(数量、每周)/0.40.250.25///20.50.4每生工说明:互通立交、分离立交的匝道、匝道涵洞、通道、桥梁分别归入表中相关的项目内。

投标人应递交一份施工总平面图,绘浮现场暂时设施布置图表并附文字说明,说明暂时设施、加工车间、现场办公、设备及仓储、供电、供水、医疗、卫生、生活、道路、消防等设施的情况和布置。

施工组织设计各种附表

施工组织设计各种附表

附图2-1土方填筑施工程序图洒水翻晒 下层填筑素土及石料质量素土及石料质量厚度控制 含水量控制素土及石料装车卸料 平仓 缝间处理碾压附图2-2砼施工程序图附图2-3砂垫层施工工艺流程图附图3-1质量保证体系图附图3-2质量管理组织机构图附图3-3质量检验程序图返工处理分析改进召开质量分析会施工准备开工报告监理审批进行施工施工员自检质检员复检质检负责人终检监理工程师验收项目验收附图4-1施工测量放样工艺流程图绘制交样单交样资料归档测放结构物轮廓点检核有问题放样通知单施工控制资料 放样数据准备 计算程序准备施工图纸和技术文件 检核测站点测量检核有问题有问题附图5-1安全生产保证体系框图安全保证体系安全机构分工负责提高安全意识全员活动把事故消灭经济兑现安全生产目标(无重伤以上事故发生)安全生产安全知识安全技能安全教育 安全领导组织 规程、规范 安全技术措施安全技术交底掌握操作规程安全技术措施配齐防范设备实行奖惩制度配齐劳保用品附图6-1环境保护体系图附图7-1工程进度保证手段循环图阶段目标工期目标工期预计进度计划进度分析计划调整正确实施工期定期附图7-2施工总进度计划组织管理程序图附图7-3材料费用的控制责任划分图附图7-4落后赶工计划流程图工程进度落后5%以上提出赶工计划未通过与业主、监理协商通过实施追踪赶上落后进度附表7-1工程进度落后赶工计划表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2
专业分包的进场
编制专业分包进场计划,有计划的组织专业分包进场,确保各专业按时进 场施工,不影响工期。 在精装修施工阶段,对于所有涉及的各专业,包括土建、机电安装、精装 修、幕墙等专业,定期安排专业协调会,主要解决专业之间的交叉、协调配 合问题,缩短协调时间,加快施工进度。
3
专业分包的协调
附表 4.3.6.5-2 深化设计、设备材料确定保障措施表
附表 4.3.6.7-1 联合调试阶段的工期保障措施
序号 方面 措施内容 联合调试前,管理总承包会同专业承包商进行调试进度计划的策划,策划的 内容包括各工序之间的关系,上一道工序要为下一道工序创造的条件,各调 试工序所需的工期,下一工序最早开始的时间等。调试进度计划一经形成, 各专业要严格按调试计划进行,不得随意延迟,以便为下一工序的按时开展 创造条件。 联合调试方案是调试工作的指导性文件,是调试工作顺利进行的保障。调试 工作开始前编制切实可行的调试方案,并报项目技术负责人审核,未经审核 批准的调试方案不得实施。
序号 措施 具体内容 现场安排一名项目领导(项目经理或项目副经理或项目技术负责人等)值班,协调 处理夜间施工工作;项目经理部设置夜间施工监督员,对夜间施工进行巡视,确保夜 间施工的工作效率和作业安全;项目部其他人员保持全天侯的通讯联络。
1
监督管理
1 施工照明与施工机械设备用电各自采用一条施工线路,防止大型施工机械因偶尔 而过载后跳闸导致施工照明不足。 2 施工准备期间,分别在场地四周搭设大功率镝灯,用于整个施工现场夜间照明。 3 结构施工期间,在每台塔吊支架处加设两台镝灯,用于施工作业层的夜间照明。 2 施工照明 4 同时配备 100 架以上碘钨灯,作为零星照明不足的补充。 5 现场必须有足够的照明能力。包括办公区到生产区的沿途;生产区到工作面沿途 以及工作面都有足够的照明设施,满足夜间施工质量、安全等对照明的需求。 6 现场在临边、洞口等事故易发位置,严格按照有关规定设置警戒灯,并由专职安 全员负责维护,确保设施的完整性、有效性。 7 配备足够的电工,及时配合施工对照明的需要,尤其是移动光源。 夜间施工时,加强进行安全设施管理,重点检查作业层四周安全围护、临边洞口防 护等部位,确保夜间施工安全。 做好后勤保障工作,尤其食堂等生活配套设施,必须满足夜间施工的要求;生活区 建立严格的管理制度,为夜间施工人员创造有良好的休息环境,使人员保持持续的夜 间施工能力。 针对夜间施工中出现的中间验收,应提前制定验收计划,上报业主、监理单位,以 便他们作出相应的工作安排。 但凡涉及夜间施工的其他相关单位如分包单位、商品砼供应商等,我单位都要求他 们作出相应的协作保证。
1
进度计划的策 划实施
2
调试方案的编 制与报审
应选择具有国家计量认证资质的单位负责工程的调试工作,调试人员具有调 试资格证书且具有丰富的调试经验。辅助工种由参与工程建设的作业班组长 和技术水平高超的施工人员组成,人员配备充足。 3 资源的配备 调试用设备、仪器、仪表的配备,各专业调试部门均要提供全面、可靠的调 试用设备、仪器、仪表计划,合理安排。调试所使用的测试仪器设备先进且 应性能稳定可靠,其精度等级及最小分度值应能满足检测的要求,并应符合 国家有关计量法规及检定规程的规定。 在经常性的协调的基础上,建立定期召开协调会议制度,总结前一阶段的工 作,安排下一阶段的工作,协调各方、各专业之间的关系、解决调试过程中 的疑难问题。 联合调试的质量直接决定了安装工程的最终运行质量和运行安全,管理总承 包负责组建联合调试阶段质量保证小组,负责联合调试阶段的工作质量,参 与调试技术措施的制定,并按经过审批的方案对调试工作质量进行检查验收, 从而确保调试工作的总体质量。 施工安全工作是贯穿整个施工阶段的重要工作,联合调试阶段的安全保障也 是非常重要的一个环节。管理总承包负责组建联合调试阶段安全保证小组, 负责本施工阶段的安全。针对联合调试阶段的主要危险源的分析,列出联合 调试阶段的主要危险源(如:调试用电漏电触电、电气火灾、高空坠落等), 在调试过程中加以重点教育,重点防范,确保联合调试工作安全高效地有序 进行。
2
超前计划
2 提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实; 3 根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、 分部分项验收等各项事宜,提前报送相关工作联系单。
3
经济补偿
严格按照国家劳动法对将在春节等节假日期间加班的项目部人员及工人提 供相应报酬、补助发放,提高参建员工的工作积极性; 假日期间职工的娱乐生活等提供各项便利,确保工作积极性;
全站仪测量定位技术 钢筋滚压直螺纹连接技术 泵送混凝土技术 季节性施工措施 信息化施工技术
附表 4.3.6.5-1 专业分包协调保障措施表
序号 措施 内容 根据工程进度安排进行专业分包,在对专业分包进行选择时,将与业主、 监理等相关人员一起对专业分包进行考查、评价,最终确定出专业分包商。
1
专业分包的选择
附图 4.3.1.1、工期管理组织机构
企业保障层
项目经理
生产副经理
安装副经理
项目技术负责人
计 划 协 调 管 理 部
土 建 工 程 管 理 部
技 术 设 计 管 理 部
工 程 质 量 管 理 部
安 全 环 境 管 理 部
商 务 合 约 管 理 部
机 电 安 装 管 理 部
物 资 设 备 管 理 部
主承建施工作业队
1
发包人监 理人设计 单位
2
第三方检 测单位
3 调试完成后立即通知相关的检测单位进场;确保调试工期计划实现; 4 第三方检测单位检测调试过程中,做好各工种人员、材料、设备先期准备; 5 每一项内容完成后要在最早的时间内获得检测确认报告。 1 相关政府职能部门对调试工作的验收是对工程顺利竣工的一个最重要条件。 2 各系统调试合格后要及时上报相关资料,报请相关职能部门进行相关区域的验收, 确认验收时间; 3 验收过程中配备充分的验收用设备、仪器、仪表等物品,配备充足人力资源; 4 验收合格后及时取得验收合格证明书,为总体竣工验收提供依据。
专业工程分包商
作业班组
附图 4.3.1.1 工期管理组织机构
附表 4.3.4
序号 1 2 3 4 5
技术措施运用一览表
名称 特点及运用目的 空间定位速度快,精度高,可缩短测量技术间歇。 操作简单、质量稳定、能耗小、速度快且不受气候限制。 砼质量稳定,施工速度快。 保障冬期、雨期季节施工的计划安排,科学施工。 利用微机查询、优化方案,传递施工信息速度快。
序号 1 措施 深化设计 内容 提前组织相关专业人员进行精装修及机电安装专业深化设计,并与业主、监理、设 计进行沟通,将深化设计做细致。 制定样板间施工计划,随着工程的进展,按照计划施工样板层,并将施工中遇到的 问题及时反馈到深化设计人员及业主,以进一步完善深化设计方案。
2
样板间施工
3
材料、设备 样板间确定后,会同业主、监理、设计确定出工程所涉及的材料、机电设备,以便 的确定及采 能够提前加工及采购工程所需材料、设备,为工程进度赢得时间。 购
4
7
设备供货商
1 调试计划应通知装修单位,调试时进入装修完成的部位,应有装修单位人员 的配合; 2 调试前通知装饰单位做好清理杂物和保洁工作,防止灰尘、杂物进入相关设 备; 3 调试时应协调装饰单位加强对装修成品的保护。
附表 4.3.6.7-3
序号 对象
与相关方配合、协调的管理措施
措施内容 1 调试前向发包和监理人提出报告,报请监理人前需完成调试前复查; 2 针对系统的安全性、调试参数调试前与设计单位勾通,当设计单位提出意见时立即 进行系统优化; 3 调试过程中发现问题时, 及时处理并向监理人汇报, 如检测数据达不到设计参数时, 应会同设计单位和监理人进行会诊,制定解决方案; 4 调试需要第三方检测的分项,及时与发包人和监理人进行勾通,联系第三方检测单 位,制定各项应急预案。 1 第三方检测单位是调试工作质量最终确认的重要环节; 2 各系统调试工作按计划的完成是保证第三方检测单位顺利进场前提条件,管理总承 包方应依据调试工作进度计划提前联系第三方检测单位;
3
相关政府 职能部门
附表 4.3.7.1 春节等节假日施工保障措施一览表
序号 措施名称 具体内容
序号 措施名称
具体内容
1
1 劳务分包合同:明确约定保障节假日、农忙施工条款,明确春节休息时 间,规定周末等假日、农忙期间正常施工;并从每月工程款中扣 5%作为履 约保证金,对考核达不到出勤率要求的每次扣除保证金 20%,超过三次全部 扣除。 合同约束 2 材料供货合同:明确约定保障春节等节假日材料正常供应条款,并从每 笔材料款中扣 10%作为履约保证金, 对考核达不到供应率要求的每次扣除保 证金 30%,超过两次全部扣除。 1 在春节等节假日、农忙前半个月,排定详细的施工进度计划,运用统筹 安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;
1
电气工程
2
通风空调工 程
3
给排水工程
2 给水系统调试过程中水泵启停水位及异常报警水位由给排水工程师和电气工 程师共同调试合格;
3 给水系统调试时智能建筑工程师负责将 BAS 系统屏蔽; 4 雨水系统调试前,要求消水栓系统安装完成,并且消火栓水泵单机调试已完 成,给水系统投入使用,消火栓消防水泵启动时,要由电气专业工程师负责, 确保水泵动行安全; 5 生活热水系统调试前应将热源系统调试完成; 6 中水系统在生活水系统 BAS 系统调试前完成单机及系统调试; 1 消防火灾报警工程调试前电气工程师负责将电源送到位,检验合格;负责主 备电源切换、电源强切事项、应急照明系统运行正常; 2 消防给水系统由给水系统系统工程师负责系统运行合格、安全; 火灾报警及 消防联动工 程 3 防排烟系统由通风空调工程师负责完成相关风机调试完成,设备单机运转正 常,各风口风量、风压调试合格; 4 电梯工程由电梯工程师负责电梯迫降安全事项; 5 智能建筑工程师负责广播系统切换事项; 6 气体灭火工程调试前主机送电完成。 1 电梯调试过程中不得出现过载保护等现象; 5 电梯工程 2 火灾自动报警调试时电梯应能自动迫降至首层,电梯门处于打开状态。 1 智能建筑工程调试前电气工程师负责将各分部工程各系统用电设备电源送到 位,检验合格; 2 给排水工程师负责将给排水系统调试完成,给水系统正常运行,并保证给水 系统自动供水,处于自动状态; 6 智能建筑工 程 3 通风空调工程师负责通风空调系统调试完成,参数检测合格,设备运转达正 常; 4 电梯工程师负责电梯监视事项; 5 消防火灾报警工程师负责广播系统处于正常状态。 1 调试前通知相关设备厂家派技术人员到场,参与设备调试; 2 设备厂家负责设备试运转异常时的应对; 3 冷水机组厂家负责对机组功能参数按设计要求进行设定,检测机组的性能, 并负责物管人员的培训; 4 电梯厂家负责进行电梯的校验和检测; 5 消防主机厂家负责主机设备的正常运行,参与消防系统的调试; 6 电气设备厂家负责设备送电前的复测,确保送电安全。 8 装修工程 调试时因有大量的设备、部件安装在装修吊顶内,调试阶段装饰工程已施工完 成,调试时会对装修成品造成一定的影响。
