新产品试产作业流程
新产品研发试产流程
新产品研发试产流程一、项目策划:召开新产品策划会议,讨论新产品研发计划内容,明确分工、要求和进度。
二、研发过程:1.研发准备:确定研发进度,收集与产品质量、安全相关的法律、法规、标准,准备新产品研发所需要的原辅料。
2.样品制作:研发人员在实验室进行配方设计和样品制作,根据产品的难易和复杂程度规定好样品研发周期。
3.样品评估:完成的样品获得产品策划人员的确认和反馈,并进行稳定性评估实验和保质期验证,并把相关信息反馈到各部门。
4.结果输出:对新产品的试产工艺流程、配料表、基本信息、原辅料验收标准、添加剂资料等进行输出,核算成本,制定新产品质量安全管理体系文件,进行新产品第三方送检包括营养成分检测,对新产品标签及外箱设计信息进行输出。
三、生产线评估:各部门联合对生产线进行评估,若需要增加投资,改造生产线时,共同制定技改方案,并进行评审和实施。
四、新产品试产:1.小试准备:制定小试计划,包括产量、包装要求、时间等,准备原辅料,对小试相关人员进行工艺流程、感官确认等方面的培训。
2.小试过程:对新产品工艺符合性、设备参数、设备运行情况进行跟踪、记录,对样品进行确认,并对小试产品进行检验,必要时进行工艺参数调整。
3.小试评估:小试产品获得产品策划人员的确认和反馈,小试过程中出现的问题进行汇总必要时工艺进行改进,对小试样品的货架期稳定性及口味进行测试,样品作为新产品SC扩项或增项的申报样品。
4.中试准备:小试结果符合要求,可安排中试,拟定中试产量,准备原辅材料及最新的中试工艺文件。
5.中试过程:对中试过程中的各项工艺参数、设备参数、清洗情况进行跟踪、记录,并对中试产品进行检验。
6.中试评估:对中试产品进行口感、工艺条件确认,对生产线设备、清洗周期和产能进行确认,对产品进行检验。
以确定是否具备商业化生产的综合条件。
五、商业化跟踪:协商对储运条件进行制定、跟踪和验证,对新产品进行质量跟踪,对新产品销售过程中消费者反馈进行汇总。
新产品试产工艺流程
新产品试产工艺流程新产品试产工艺流程一、工艺准备:1) 参考图纸:工艺部需要统计该试产项目参考图纸及相关信息。
2) 工艺输出文件:需要确定工艺输出文件是否都已下发,包括OKBOM、附件(产品)BOM等文件。
3) 检验文件:成品检验规程、出厂检验报告。
4) 调试作业指导书:内容包括芯片程序烧录、电路板程序烧录、电气参数测试、功能测试。
5) 组装作业指导书:内容包括工艺流程、生产配置表、各工站指导书。
6) 包装作业指导书:指导产品如何包装及验证。
7) 老化作业指导书:指导老化过程重要有机芯老化、整机老化和老化记录。
8) 设备操作指导书:设备安全操作规程。
二、工艺内部评审:1) 工艺文件评审:评审有无缺陷的地方,需要改善的地方。
2) 首板样机内部评审:评审电路板及样机是否有设计隐患和不合理设计。
3) 工装夹具评审:评审工装夹具设计和审批周期及内部手续。
4) 确认PCBA外协加工情况,确认其对后续的组装及调试是否有影响。
三、试产准备会确认内容:1) 明确试产目标。
2) 确定试产性质,包括客户要求/新机种、更换供应商、设计变更/工程试做、常规实验等。
3) 参考图纸、BOM表、工艺文件。
4) 物料齐套性确认。
5) XXX来料检验情况。
四、试产准备会:1) 工艺内部评审。
2) 试产准备会。
3) 人员培训。
4) 试产首件。
5) 批量试产。
以上是新产品试产工艺流程的详细说明,需要在每个环节都严格把控,确保产品质量。
6、工装和设备的调配情况由生产部根据生产配置表进行评估,以确保满足生产需求。
7、生产部根据生产配置表评估人员调配情况,以确保生产线上的人员配备充足。
8、项目成员的试产工作分工如下:工艺协同硬件提供调试和测试技术支持,工艺协同结构提供装配技术支持。
9、试产计划根据试产准备会确认的时间制定,并以邮件形式发送给各项目成员。
试产计划包括人员培训时间、生产部调配时间、试产开始时间、首件检验时间、试产总时间和试产总结会时间等。

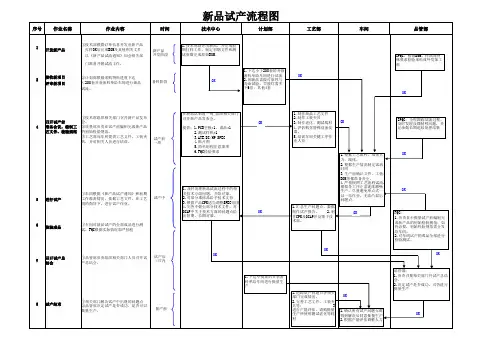

新品试产流程图
②计划部根据采购物料进度下达 <200套齐套备料单给车间进行新品 试流。
备料阶段
1.下达小于200套的齐套
备料单给车间进行试流
OK
OK
2.因新品需做可靠性与
寿命试验,节能灯需多
下6套;其他4套
车间
品管部
IPQC:根据Bom、样品及特 殊要求检验来料或外发加工 料
OK
①技术部组织相关部门召开新产品发布
OK
召开试产前
会。
4 准备会议,编制工 ②质量部负责在试产前编制完成新产品
艺文件、检验规范 的初始检验规范。
③工艺部向车间提供工艺文件、工装夹 试产前
具,并对相关人员进行培训。
一周
5 进行试产 6 检验成品
①车间根据《新产品试产通知》和前期 工作准备情况,依据工艺文件,在工艺 组的指导下,进行试产作业。
2小时
试产中
①车间对新品试产的全部成品进行测 试,FQC根据实际情况加严抽检
7
召开试产总 结会
①品管部负责组织相关部门人员召开试 产总结会。
试产后 三日内
8 试产结束
①相关部门解决试产中出现的问题点 ②品管部决定试产是否成功,是否可以 批量生产。
量产前
在新品试制前一周OK,组织相关部门 召开新产品发布会。
OK
出短期、长期对策。
OK
1.制作新品工艺文件
2.制作工装夹具 3.制作老化、测试线材 OK
4.评估购买特殊设备仪
器。 5.培训车间关键工序作 业人员
IPQC:全程跟踪试流过程, 及时发现反馈制程问题,并 记录做长期追踪处理结果
1.根据工艺流程,准备人
力、线体。
2.根据生产情况制定试流
新产品试产作业流程
新产品试产作业流程一目的。
(1)承接新产品技术,产品特性及生产作业性评估。
(2)任计划召集人(ProjectCoordinator)排定工程试制时程表及召开工程试制检讨会,工程问题分析,对策导入。
(3)制程安排,包括生产线的评估,制作生产工艺单,QC工程图之草拟。
同时,还有负责治具的准备等(4)规划新产品之测试策略,测试设备,治具及软体。
还有负责生产线测试设备的架设,提供测试SOP,测试计划及测试产出分析。
(5)支援新产品组装。
(6)成品接受及制造技术接受。
3质量单位。
(1)产品设计验证测试(DeignVerification:DVT)。
(2)功能及可靠度确认。
(3)负责再次确认PVT和DVT的结果是否符合生产规格。
4采购单位:(1)PCB委托加工及材料采购。
(2)备料及试作投料。
6测试单位:支援新产品软硬件测试。
三名词解释。
1工程试作(EngineeringPilotRun:EPR):为确认新产品开发设计成熟度所作的试作与测试。
2量产试作(ProductionPilotRun:PPR):为确认新产品量产时的作业组装所做的试作与测试。
3量产(MaProduction:MP):经量产试作后之正式生产。
4材料清册(BillofMaterial:BOM):新产品设计完成后,对其设计的结果依据产品规格做各种测试验证,称为P3-TEST。
6P4-TEST(EPR阶段):通过设计审查后之工程试作后的新产品,对其做各种测试验证称为P4-TEST。
7P5-TEST(PPR阶段):针对新产品的成熟度做测试验证,确认是否可以进行量产,称为P5-TEST。
四作业流程图。
料检验新产品制造指产品试作各制程试作记导和技能培训(SMT~成品)录报告NG检验测试报告不良品分析与新产品可靠性不良品分析报告结果记录测试验证OK新产品试产资PVT检验料整理与总结合格品入库不合格品不能MPReworkMP后出货提出改善对策PPR检讨会进行下次PPR决定MPPPR会议记录发行报告书和正式MP通知可以MP量产通知书汇总PPR报告整理后会签PPR~MP报告书存档量产追踪MP后追踪报告五作业说明。
新产品试产流程范文
新产品试产流程范文1.试产准备阶段:在试产之前,需要制定试产计划并确定试产目标、试产时间和资源需求等。
还需要组建试产团队并分配任务,确保每个团队成员理解他们的职责。
同时,为了确保试产流程顺利进行,需要确定试产所需的设备、工具和材料。
2.试产材料准备:研发团队需要根据产品设计图纸或样品要求,准备试产所需的材料。
这可能包括原材料、部件、电子元器件等。
试产材料的准备阶段非常重要,因为它们将直接影响试产阶段的效果和结果。
3.试产工艺准备:在试产之前,需要制定试产工艺规程。
试产工艺规程是一份详细的操作手册,描述了如何使用试产设备和工具,以及每个工序的步骤和要求。
这有助于确保试产过程中的一致性和准确性。
4.试产设备准备:根据产品设计要求,试产团队需要准备试产所需的设备和工具。
这可能包括机械设备、电子仪器、测试设备等。
同时,还需要进行设备维护和校准,以确保设备能够正常运行,并满足试产的要求。
5.试产组装:在试产过程中,需要按照试产工艺规程进行产品组装。
团队成员需要严格遵循工序要求,确保产品组装的准确性和一致性。
同时,需要对每个工序进行检查和测试,以确保产品质量达到要求。
6.试产调试:在产品组装完成后,需要进行试产调试阶段。
试产调试是为了验证产品的性能和功能是否符合设计要求。
这可能涉及到电子电路的调试、机械结构的调整等。
在调试过程中,需要记录和分析试产结果,以便进行必要的修改和改进。
7.试产验证:在试产调试完成后,需要进行试产验证阶段。
试产验证是为了确认产品的性能和质量是否满足客户的需求和期望。
这可能包括产品的功能测试、可靠性测试等。
在试产验证阶段,需要收集客户反馈和试产数据,并对产品进行评估和分析。
8.试产改进:根据试产验证的结果和客户反馈,需要对产品进行必要的改进和修改。
这可能涉及到产品的设计、工艺流程的调整等。
在试产改进过程中,需要确保改进措施的有效性和可行性。
9.试产总结和归档:在试产完成后,需要对试产过程进行总结和归档。

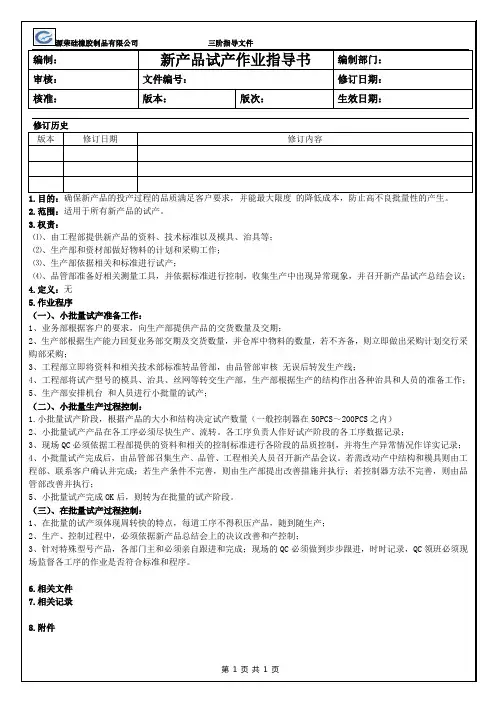

新产品试产作业指导书
7.相关记录
8.附件
2、小批量试产产品在各工序必须尽快生产、流转。各工序负责人作好试产阶段的各工序数据记录;
3、现场QC必须依据工程部提供的资料和相关的控制标准进行各阶段的品质控制,并将生产异常情况作详实记录;
4、小批量试产完成后,由品管部召集生产、品管、工程相关人员召开新产品会议。若需改动产中结构和模具则由工程部、联系客户确认并完成;若生产条件不完善,则由生产部提出改善措施并执行;若控制器方法不完善,则由品管部改善并执行;
3、工程部立即将资料和相关技术部标准转品管部,由品管部审核无误后转发生产线;
4、工程部将试产型号的模具、治具、丝网等转交生产部,生产部根据生产的结构作出各种治具和人员的准备工作;
5、生产部安排机台和人员进行小批量的试产;
(二)、小ቤተ መጻሕፍቲ ባይዱ量生产过程控制:
1.小批量试产阶段,根据产品的大小和结构决定试产数量(一般控制器在50PCS~200PCS之内)
⑷、品管部准备好相关测量工具,并依据标准进行控制,收集生产中出现异常现象,并召开新产品试产总结会议;
4.定义:无
5.作业程序
(一)、小批量试产准备工作:
1、业务部根据客户的要求,向生产部提供产品的交货数量及交期;
2、生产部根据生产能力回复业务部交期及交货数量,并仓库中物料的数量,若不齐备,则立即做出采购计划交行采购部采购;
5、小批量试产完成OK后,则转为在批量的试产阶段。
(三)、在批量试产过程控制:
1、在批量的试产须体现周转快的特点,每道工序不得积压产品,随到随生产;
2、生产、控制过程中,必须依据新产品总结会上的决议改善和产控制;
3、针对特殊型号产品,各部门主和必须亲自跟进和完成;现场的QC必须做到步步跟进,时时记录,QC领班必须现场监督各工序的作业是否符合标准和程序。
新产品试生产流程
新产品试生产流程新产品试生产流程是指在正式生产之前,对新产品进行试制、测试和改进的过程。
本文将从以下几个方面分析新产品试生产流程。
一、试制新产品的试制是整个试生产流程的第一环节,也是最为关键的环节。
试制的目的是为了验证产品设计的可行性,发现并解决可能存在的问题,以保证产品的生产质量和符合客户需求。
在试制过程中需要进行的工作有:1.原材料准备:根据产品设计图纸,准备所需的原材料、零部件和设备。
2.制造过程控制:根据制定的制造工艺和工艺流程,确保产品制造过程中的各个环节能够准确执行,并且严格按照要求进行控制。
3.试制样品检测:在试制过程中,需要对试制样品进行检测,以确保试制产品的质量和精度符合设计要求。
4.制造问题分析与解决:在试制过程中,如果出现制造方面的问题,需要对其进行分析,并及时寻找解决方法。
二、试验试验是试生产流程的第二个环节,在试制完成后,需要对试制产品进行系统的试验,包括性能测试、可靠性测试、耐久性测试等。
在试验过程中需要做到:1.试验设备准备:根据试验方案,准备必要的试验设备和工具。
2.试验方案制定:制定试验方案,确保试验过程能够完整地覆盖产品的各个性能参数。
3.试验数据记录与分析:通过试验数据记录和分析,对试制产品的性能、可靠性、耐久性等进行评估,确定是否符合设计要求。
4.反馈问题处理:在试验过程中,如果出现问题需要及时反馈给设计和制造部门,以便及时进行问题处理和解决。
三、改进改进是试生产流程的最后一个环节,试验完成后,根据试验结果进行产品的改进,确保产品最终能够符合客户的要求和市场的需求。
改进的主要内容包括:1.取得试验数据:根据试验数据,了解产品的优缺点。
2.分析问题原因:分析试验数据,找出产品不足之处的原因。
3.制定改进方案:根据问题原因,制定具体的改进方案。
4.执行改进方案:设定改进目标,并按照计划时间表执行改进方案。
5.再次试验:再次进行试验,检验改进效果,确保改进方案的可行性和有效性。
新产品首件试产流程
新产品首件试产流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!新产品首件试产流程是确保新产品顺利投入量产的重要环节,以下是一个一般的新产品首件试产流程:1. 产品设计与开发完成产品的设计图纸和规格说明。
新产品试产—量产程序
新产品试产—量产程序Q/SD.QP7.51-2011一、样品试产流程(试产样品5套):1.1、由品管部(技术岗)根据产品的设计要求与技术条件,确定《物料清单(试产)》见附表1。
《物料清单(试产)》应注明:品名、规格、型号、参数、封装、厂牌、批次,(有特殊要求需要统一批次的在清单中列明,通常情况下不指定批次)。
编制《物料清单》应考虑公司原有物料品种、方便采购。
1.2、采购部严格按照《物料清单(试产)》的要求,进行原材料采购。
同时做好合格供应商调查及筛选,为以后大批量采购做好准备。
如采购中发生与《物料清单(试产)》不匹配的情况,应填写《内部工作联系单》征得技术岗同意后方可采购。
关于特殊原材料采购,如PCB板材,采购岗采购PCB下单前应请供应商将PCB图纸发回由技术岗进行确认后方可采购。
采购部注明估计采购时间并通报技术岗。
1.3、原材料检验确认:仓库管理员根据《物料清单(试产)》负责对采购物品进行核对,核对无误后交技术岗对采购物品性能进行审核(进仓检验)。
如性能不符,由技术岗向采购岗填写《内部工作联系单》,列明不符合项目与要求,由采购部负责退换或者另行采购。
外协加工原材料出仓前由仓管进行核对技术部进行签字确认后方可发货。
如符合,进入下一制作样品环节。
1.4、技术部制作样品。
完成样品制作后技术部岗进行技术测试。
1.5、样品确认:样品测试完成后,技术岗通知行政部。
由行政部组织“产品评审小组”确认。
(产品评审小组由总经理,品管部、仓管岗、市场部、生产部、采购岗、行政部各部门负责人构成)如样品在评审过程中有重大改动的,则重新进行样品制作及评审确认工作。
二、试产流程(50套):2.1、采购岗负责原材料采购。
2.2、仓库根据采购清单对原材料检验确认(核对品名、规格、型号、参数、封装、厂牌、批次)。
核对无误后交由技术岗进行原材料性能测试(进仓检验)。
如性能不符,由技术岗向采购岗填写《内部工作联系单》提出不符合项,由采购部负责退换或者另行采购。
新产品试产、量产,旧产品ECN流程
开发部根据工程部提供的工程变更内容进行确认和更改。
6.品质部在试产通知单品质部结论一栏如实填写表格和综合判定产品试产成功或失败。
新产品试产、量产,旧产品ECN流程一、新产品试产流程。
1.开发部发试产通知单给工程部接收1)开发部提供给生产、品质、工程各一台样机(样机的组装所用的物料,功能必须是确认OK的)提供给工程的样机由PE、IE验收后,再放入样品柜内。
2)开发部同时发放BOM表(整机BOM和电子BOM)、图纸(文件为试制图样)给相关部门。
2.工程部主管接到试产通知单后将所试产机型、时间、试产要求写在广告牌上,然后把试产通知发给所在生产线生产跟线的PE,IE相关人员。
3.PE接到单后全程跟进,然后把试产通知发到所在生产线生产组长。
4.生产组长试产时在试产通知单生产部结论一栏如实填写表格5.PE在试产通知单生产技术科结论一栏如实填写表格或写试产总结报告,召开试产总结会议。
2.小批量产(未试产先量产)7.试产通知单最终判定由副总审核签字。
8.会签后由工程部存档。
9.开发部主导开产品试产前会议10.试产阶段(开发、生产、品质、工程)全程跟进,并给生产线提供技术支持和反馈问题点。
11.试产后由工程部写试产总结报告和主导通知相关人员开试产总结会议,决定试产OK或NG。
试OK的由工程部下发量产许可证,NG的如改进后需要重新试产,再开试产通知单。
二、新产品量产流程1.量产(已经试产后的量产)1)IE:生产工艺流程、作业指导书、标准工时等文件齐全。
2)PE:上次试产改进的事项和需要注意的继续跟进确认和验证,如有问题,需要出量产总结报告和量产会议.1)开发部发量产通知单,跟新产品试产流程一样。
2)根据生产部生产良品状况,和产品性能,特点,相关部门一起判定量产成功或NG三、旧产品ECN流程1.设计变更:由开发部下发设计变更通知单给相关部门知悉。
工程部收到ECN:1)IE:对设计变更的需要做作业指导书,文件规定和存电子档。
新产品试产流程
新产品试产流程结构设计分为开发性设计、适应性设计、变型设计。
开发性设计(OEM):在工作原理、结构等完全未知的情况下,应用成熟的科学技术或经过实验证明是可行的新技术,设计出过去没有过的新型机械。
这是一种完全创新的设计。
适应性设计(ODM):在原理方案基本保持不变的前提下,对产品做局部的变更或设计一个新部件,使产品在质和量方面更能满足使用要求。
变型设计:在工作原理和功能结构都不变的情况下,变更现有产品的结果配置和尺寸,使之适应更多的容量要求。
这里的容量含义很广,如功率、转矩、加工对象的尺寸、速比范围等。
一、新产品立项阶段根据公司或客户提出项目设计要求,由开发部、销售部、品管部参与项目评审会议。
确定项目的可行性及项目开发负责人,由项目开发负责人负责该项目的统筹工作,还要编写设计任务书、新产品成本预算表、设计开发计划任务书二、设计平面图(效果图)阶段1.确定开发项目后,由平面设计工程师在一周内完成平面设计效果图.2.由项目负责人召集会议,对效果图进行评审,包括:A.结构的可行性.B.包装方案.C.外观颜色的搭配.D.零件的材料要求.E.功能是否可行.F.特别注意对产品功能以及产品成本的影响.3、如评审中发现问题,及时提出修改建议,重做效果图。
4、做好评审报告。
三、设计结构图阶段1.此阶段工作由结构工程师与电子工程师共同负责.2.结构工程师根据效果图,用PROE(或其它软件)设计结构图;如果有IGS文件则可以直接导入,如没有则对应效果图做结构图,若在画图过程中发现在PROE上是不能做到,或是出不了模时应及时提出,看是否可以更改外观要求.普通的结构图必须在5天内完成,复杂的结构图必须在7天内完成.3.做结构图时要考虑以下问题:A.胶件的缩水问题;B.胶件出模具角度问题;C.生产装配的问题;D.零部件生产可行性,五金件尽量用现有的,标准的.E.装配间隙的问题(如喷油后,电镀后的装配问题)F设计结构时注意胶件尽量不要用行位出模.G.包装保护.H.胶件的进胶问题.I.安全性的问题.4.如果结构涉及到五金模具方面,需考虑加工工艺的可行性,跟供认商沟通好,确认五金零件的加工可行性没有问题.5.做结构图时,必须将所有的零件按尺寸画好,在电脑上检查零件的互配性;不能贪一时的方便,导致有的装配冲突.6.此设计阶段结构工程师和电子工程师要有良好的沟通.保证功能的实现没有问题.机板的装配没有问题.7.做好结构图后,项目负责人召集品管\模房\电子组一起进行结构图评审,写好新产品评审报告.评审完成后安排手板制作,如需要供应商打样的零件,要打样回来准备做手板.8.产品结构设计应以"结构简单、装配容易"为原则.四、手板制作阶段1.提供3D图档(STP格式文件)给手板部做手板,项目工程师编写好"产品手板制作清单"交由主管审核经理批准后发给手板部做手板,确定手板的完成时间(常定为4-5天);如有特别难做的,可以延长到7天。
新产品导入与试产流程设计
新产品导入与试产流程设计1.产品导入流程设计:1.1市场调研:通过调研市场需求、竞争对手和消费者反馈等相关信息,确定新产品导入的市场潜力和前景。
1.2产品开发:基于市场调研结果,进行产品设计和研发,并进行产品规格的确定和优化。
1.3供应链策略确定:根据产品特性和供应链的特点,确定合适的供应链策略,包括供应商选择、采购计划和物流配送等。
1.4供应商评审:对潜在的供应商进行评审,包括质量控制、生产能力、交货时间等方面的考察,确保供应商能够满足产品需求。
1.5合同签订:与供应商签订合同,明确产品质量要求、交货时间、供货方式及价格等关键事项。
1.6产品导入计划:制定产品导入的详细计划,包括导入时间、数量、仓储等相关安排。
1.7产品导入执行:按照产品导入计划的要求,组织物流配送、进货、入库等操作,并安排产品上架销售。
2.试产流程设计:2.1试产准备:根据产品导入计划,准备生产所需的原材料、设备和人员等资源,确保试产所需的条件齐备。
2.2生产调试:在试产期间,进行生产设备和工艺流程的调试和验证,确保生产能够顺利进行。
2.3原材料采购:根据试产计划,采购所需的原材料,并对原材料进行质量检验,确保原材料符合产品质量要求。
2.4生产过程控制:在试产期间,对生产过程进行全面监控和控制,包括工艺参数、产品质量和生产效率等方面的控制。
2.5质量检验:对试产产品进行全面质量检验,包括外观、尺寸、功能和可靠性等方面的检验,确保产品符合质量要求。
2.6不良品处理:对试产中产生的不良品进行统计和分析,并采取相应的处理措施,避免不良品再次出现。
2.7试销售和市场反馈:将试产产品进行一定数量的销售,收集消费者的使用反馈和市场反应,为后续产品改进提供参考。
2.8试产总结和问题反馈:在试产结束后,对试产过程进行总结,分析问题及原因,并制定解决方案,为正式生产做好准备。
通过以上流程设计,可以确保新产品的顺利导入和试产,并及时了解市场需求,提高产品质量和销售效果。
新产品试产管理流程
新产品试产管理流程新产品试产是指企业在产品研发阶段完成之后,为了检查产品设计和工艺流程是否合理、产品质量是否符合要求,以及生产线是否能够进行正常生产,在正式投产之前进行的一系列试验和验证工作。
新产品试产过程是一个重要的环节,直接影响产品的生产效果和市场竞争力。
本文就新产品试产管理流程进行详细介绍。
一、新产品试产管理流程的目标新产品试产管理流程的目标是通过系统化的试验和验证,确保新产品的设计和工艺流程合理可行,生产线能够正常运行,产品质量稳定可靠。
同时,通过试产过程中的问题调整和优化,提高产品质量和生产效率,降低生产成本,促进企业的可持续发展。
二、新产品试产管理流程的步骤1.试产计划制定:根据产品开发进度和公司整体规划,确定试产时间节点和试产目标,制定试产计划。
试产计划应包括试产任务、试产人员、试产周期、试产资源等内容。
2.设计评审:对产品设计方案进行评审,包括产品结构、材料选型、工艺流程等方面的评估,确保设计方案的合理性和可实施性。
3.工艺评估:对产品的工艺流程进行评估,分析生产设备和生产线的适应性,并确定工艺改进措施。
4.试模制作:根据产品的设计要求,制作试模,并进行模具试产,验证产品的尺寸精度和外观质量。
5.产品试验:对试模的样品进行物理和化学性能测试,检验产品的质量和可靠性。
6.工艺试验:在试产线上进行样品生产,验证工艺流程的可行性和稳定性,调整工艺参数,解决生产过程中的问题。
7.生产能力评估:根据工艺试验结果,评估生产线的生产能力,确定产品的生产规模和产能。
8.问题分析与优化:根据试产过程中的问题和反馈意见,进行问题分析和优化改进,提出解决措施,确保生产线的正常运行。
9.试产报告编写:总结试产过程中的经验和教训,编写试产报告,包括试产目标的达成情况、问题分析和解决方案、工艺改进措施等内容。
10.决策审批:将试产报告进行决策审批,确定是否进行正式投产,以及投产规模和时间计划。
11.生产准备:根据决策结果,准备正式投产所需的各项资源,包括设备、原材料、人员等。
新产品试产流程
按计划试产时间,组织试产。
试产过程,各部门工作任务:
a)生产管理人员安排工序人员、调派合适的作业熟手。
b)生产技术员指导员工作业技巧、作业方法。
c)研发结构、电子工程师观察新产品设计在量产中可行性、操作性。
d)研发生产工程师评估工艺流程的准确性、全面性、工装夹具适宜性。
e)品质人员判定材料的在试产中品质状况、各个工序作业质量。
试产准备
物料准备
a)研发部小批量试制时,余留的、符合批量试产要求的合格物料,较交工厂。
b)采购部根据研发部下发的物料清单和材料技术资料,结合试产数量,订购小批量物料。
c)物控部负责按物料清单核对,确保材料齐全,并备好试产物料。
人员准备
a)生产部根据新产品试产数量,安排试产组、试产人员。
b)将试产时间通知相关部门人员,要求生产技术、品质、采购、研发相关人员准时到场,参与试产。
f)采购部人员了解材料在试产中的适用情况和品质要求;
4.4试产总结和评审
试产完成,由品质部人员对产品进行全面检测,将检测结果记录样机测试报告。
样机测试报告呈交研发部审核,样机可由研发部做优化和调整,并由品质部重新检测。
总经办或总经理组织相关部门人员召开试产总结会议,评审试产结果:
a)采购部评审,物料是否适用于量产、是否有合适的供应商、并能否保证物料满足量产所需质量和交期。
量产中的生产问题,各相关部门持续跟进和处理。
5.相关记录
5.1《新产品试产通知书》BS/QR-RDD-09
5.2《新产品试产总结报告》 BS/QR-RDD-10
5.3《设计和开发确认报告》BS/QR-RDD-11
4.5试产转化
批准可量产出货的新产品,纳入生产计划,物控部编排生产计划。
新产品试产流程
新产品试产流程新产品试产是指企业在新产品研发完成后,为了确定产品设计的可行性和市场可接受性,进行小批量试制和试产,通过试产过程中的调试、改进和测试,最终确定产品生产的全部工程难度、工艺性能和生产成本,为正式投产前的批量试产提供参考和依据。
以下是新产品试产的流程。
一、产品设计验证产品设计验证是新产品试产的第一步。
通过对产品设计的验证,可以评估产品是否满足预期的性能和质量要求。
在设计验证过程中,需要进行产品的功能测试、性能测试、外观测试等。
通过测试结果分析,找出产品设计的不足之处,并进行改进和优化。
二、试制和试产试制和试产是新产品试产的核心环节。
试制是指初步生产一定数量的产品,用于测试产品的加工工艺、装配工艺以及生产设备的能力。
试产是在试制的基础上,进一步扩大产量和规模,验证产品生产的装备和技术可行性。
在试制和试产过程中,需要对生产工艺进行调试,不断改进和优化,确保产品质量和生产效率。
三、质量控制和改进在试制和试产的过程中,需要进行严格的质量控制和改进。
通过对产品的检测、测量和测试,发现产品的缺陷和问题,并及时进行改进和修正。
同时,对生产工艺和生产设备也要进行质量控制,保证产品生产的一致性和稳定性。
四、成本评估和优化在试制和试产阶段,需要对产品的生产成本进行评估和优化。
通过分析原材料、设备和人力成本等,找出成本高的环节,并进行改进和优化,降低产品的生产成本,提高产品的竞争力。
五、市场调查和验证在试制和试产阶段,需要进行市场调查和验证。
主要包括对竞争产品的了解和分析,通过产品展示和用户体验,获取市场反馈和评价,为产品的进一步改进和推广提供依据。
六、技术文档整理和备案试制和试产阶段的整个过程需要进行详细的记录和整理。
包括产品设计文档、试制和试产过程的记录、工艺参数和设备参数的整理等。
这些记录和文档对于产品的后续生产、质量控制和改进具有重要的参考价值。
七、试产总结和评估在试制和试产完成后,需要对整个试产过程进行总结和评估。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新产品导入量产作业流程
一目的。
为确保新产品顺利导入量产阶段,能提供正确完整的技术文件资料及验证新产品的成熟度,以顺利大量生产。
二组织与权责。
1 研发单位:
对策分析与设计变更,提供样品及技术相关文件资料及零件采购资料。
2 中试人员:
(1)承接新产品技术,产品特性及生产作业性评估。
(2)任计划召集人(Project Coordinator)排定工程试制时程表及召开工程试制检讨会,工程问题分析,对策导入。
(3)制程安排,包括生产线的评估,制作生产工艺单,QC工程图之草拟。
同时,还有负责治具的准备等
(4)规划新产品之测试策略,测试设备,治具及软体。
还有负责生产线测试设备的架设,提供测试SOP,测试计划及测试产出分析。
(5)支援新产品组装。
(6)成品接受及制造技术接受。
3 质量单位。
(1)产品设计验证测试(Design Verification:DVT)。
(2)功能及可靠度确认。
(3)负责再次确认PVT和DVT的结果是否符合生产规格。
4 采购单位:
(1) PCB委托加工及材料采购。
(2)备料及试作投料。
6 测试单位:
支援新产品软硬件测试。
三名词解释。
1 工程试作(Engineering Pilot Run:EPR):
为确认新产品开发设计成熟度所作的试作与测试。
2 量产试作(Production Pilot Run:PPR):
为确认新产品量产时的作业组装所做的试作与测试。
3 量产(Mass Production:MP):
经量产试作后之正式生产。
4 材料清册(Bill of Material:BOM):
记录材料料号,品名/规格,插件位置,单位用量,承认编号,工程变更讯息等相关资讯。
5 P3-TEST(LPR阶段):
新产品设计完成后,对其设计的结果依据产品规格做各种测试验证,称为P3-TEST。
6 P4-TEST(EPR阶段):
通过设计审查后之工程试作后的新产品,对其做各种测试验证称为P4-TEST。
7 P5-TEST(PPR阶段):
针对新产品的成熟度做测试验证,确认是否可以进行量产,称为P5-TEST。
四作业流程图。
研发测试中试品保采购生产使用表单及文件
List
会议记录
报告书
2 文件与资料确认和PPR安排。
(1)中试单位收到研发转交样品及相关资料后,与PPR指令核对和查证无误后,转为专案处理。
(2)用干特图排定PPR计划。
同时知会给各个部门做相关同步准备工作。
(3)工程单位填写PPR需求单给生产采购,由生产采购根据PPR计划下达工单指令。
3 PPR前准备工作。
(1)中试单位根据样品拿到DVT报告,开始PVT准备。
(2)新产品所需治工具及设备的准备。
(3) SOP制作和人员的培训。
(4)测试制程规划和检验标准制定。
(5)材料的规格确认及跟催与BOM资料的核对。
ECN、DCN、Rework的切入。
(6)准备SMT所需之钢网、程式、制程参数、温度曲线及特殊吸嘴等材料。
(由加工厂提供)(7) PPR之材料生产前必须经过IQC检验,并记入进料检验记录表。
最后汇总到PPR报告一起存档。
(来料检验记录由加工厂后续提供我司)
4 新产品PPR时追踪。
(1) SMT:要用样品和BOM核对SMT所打出的SMD零件之首件是否相符合。
并记录和分析制程
上或设计上问题。
(2) DIP:要分析和说明PCB插件过程中所遇到的问题;说明焊锡炉的状况,分析焊锡炉的产出,并提出改善方法。
(3)成品组装:要分析在着装过程中所遇到的问题,每个作业动作的方法是否正确方便,对量产有无产能影响,制程上之新的发现和改善。
(4)根据生产旧产品的经验去计算新产品在生产线的平准度和标准工时,与以前的进行核对,找出差异共点,并作出评估和改善。
(5) PWA测试:根据测试检验的产出信息,与工程技术人员分析所有未通过的产品之不良原因,并分析到具体的问题点,找出产出的根本原因,提出准确的改善方法。
试产过程中出现的问题汇总后,编写入项目PFMEA中,并在试产总结会上进行分析和对策,在下一次生产过程中进行重点关注。
5 PPR结果总结。
(1)新产品从进料开始:IQC SMT DIP LOADER组装
成品组装测试QRE测试的所有资料进行编辑,汇总成册;NG部分之修复和分析,找出问题产生的根本原因,提出改善方法,并规划出有效性验证方法和改善后的追踪确认之记录。
(2)根据PPR的结果撰写成试产总结报告,而且首件取样时算出CPK值;召集相关单位,进行PPR结果Meeting讨论,决定是否可以量产,如果不能量产,提出原因,和责任归属,进行改善后再次试产;出量产通知书,开始正式量产。
(3) PPR结果保存:PPR之试产报告和会议记录必须归类列册,经过会签后存档,如果经过多次试产才通过的产品必须把几次PPR和Meeting报告汇总在一起来。
(4)决定MP之产品,必须保留Good-Sample,并且把制作Sample和SOP等相关资料Pass 到生产部。
(5)新产品量产追踪:
当一个新产品通过P5-PPR验证可以量产后,工程师还需要深入制造现场,生产中可能存在一些潜在未发现的问题,为了再现性预防及校正,所以要做量产后追踪。
(6)量产追踪时,针对生产线的测试数据和生产记录做统计,如果经过各种报告数据显示,此产品没有问题,完全可以大量投产时,把追踪报告提出存档,表示新产品导入生产作业完成,开始进入MP追踪时期。
