XX高速跨线桥拆除施工方案
高速桥梁拆除施工方案

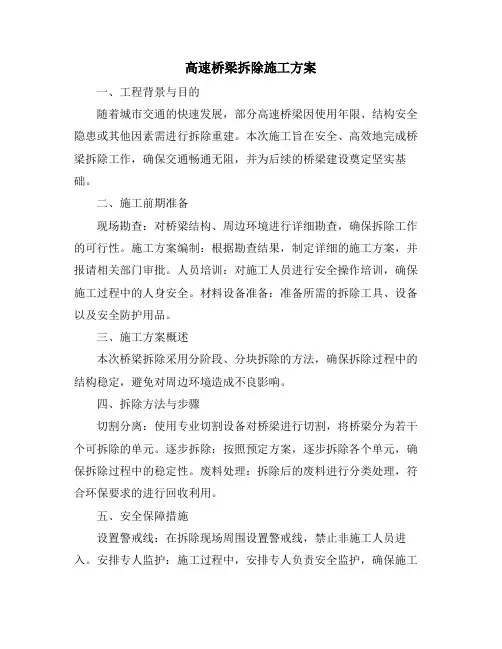

高速桥梁拆除施工方案一、工程背景与目的随着城市交通的快速发展,部分高速桥梁因使用年限、结构安全隐患或其他因素需进行拆除重建。
本次施工旨在安全、高效地完成桥梁拆除工作,确保交通畅通无阻,并为后续的桥梁建设奠定坚实基础。
二、施工前期准备现场勘查:对桥梁结构、周边环境进行详细勘查,确保拆除工作的可行性。
施工方案编制:根据勘查结果,制定详细的施工方案,并报请相关部门审批。
人员培训:对施工人员进行安全操作培训,确保施工过程中的人身安全。
材料设备准备:准备所需的拆除工具、设备以及安全防护用品。
三、施工方案概述本次桥梁拆除采用分阶段、分块拆除的方法,确保拆除过程中的结构稳定,避免对周边环境造成不良影响。
四、拆除方法与步骤切割分离:使用专业切割设备对桥梁进行切割,将桥梁分为若干个可拆除的单元。
逐步拆除:按照预定方案,逐步拆除各个单元,确保拆除过程中的稳定性。
废料处理:拆除后的废料进行分类处理,符合环保要求的进行回收利用。
五、安全保障措施设置警戒线:在拆除现场周围设置警戒线,禁止非施工人员进入。
安排专人监护:施工过程中,安排专人负责安全监护,确保施工过程的安全。
定期检查设备:对拆除设备进行定期检查,确保其处于良好工作状态。
六、环境影响评估在拆除过程中,对可能产生的噪音、粉尘等污染进行严格控制,确保施工对周边环境的影响最小化。
七、施工进度与安排制定详细的施工计划,明确各阶段的任务和时间节点。
施工过程中,根据实际情况调整施工进度,确保施工按计划进行。
八、后期处理与验收清理现场:拆除完成后,对现场进行清理,确保环境整洁。
质量验收:组织相关部门对拆除后的桥梁进行质量验收,确保拆除工作符合要求。
资料归档:将施工过程中的相关资料进行归档,为后续的桥梁建设提供参考。
通过本次高速桥梁拆除施工方案的实施,我们将确保拆除工作的安全、高效进行,为城市交通的顺畅和发展做出贡献。
架桥拆除工程施工方案范本
一、工程概况本工程为某高速公路架桥拆除工程,主要包括桥面结构、桥墩、桥台等部分的拆除。
工程地点位于XX省XX市,桥梁全长XX米,宽XX米,为预应力混凝土结构。
为确保施工安全、顺利进行,特制定本施工方案。
二、施工准备1.技术准备(1)熟悉相关规范、规程,掌握架桥拆除工程的施工技术要求。
(2)对施工人员进行技术交底,确保施工人员了解施工方案、安全措施等。
(3)对施工机械、设备进行检查,确保其性能良好。
2.材料准备(1)准备拆除所需的工具、设备,如电钻、切割机、吊车、运输车辆等。
(2)准备施工材料,如安全防护用品、消防器材等。
3.人员准备(1)组建施工队伍,明确各工种人员职责。
(2)对施工人员进行安全教育,提高安全意识。
三、施工步骤1.拆除桥面结构(1)采用切割机对桥面混凝土进行切割,切割完成后用吊车将桥面构件吊离现场。
(2)在桥面切割过程中,注意保护预留钢筋,避免损坏。
2.拆除桥墩(1)采用切割机对桥墩混凝土进行切割,切割完成后用吊车将桥墩构件吊离现场。
(2)在桥墩切割过程中,注意保护预留钢筋,避免损坏。
3.拆除桥台(1)采用切割机对桥台混凝土进行切割,切割完成后用吊车将桥台构件吊离现场。
(2)在桥台切割过程中,注意保护预留钢筋,避免损坏。
四、安全措施1.施工前,对施工人员进行安全教育,提高安全意识。
2.施工过程中,严格执行安全操作规程,确保施工安全。
3.施工现场设置安全警示标志,禁止无关人员进入。
4.施工机械、设备操作人员必须持证上岗。
5.施工现场配备消防器材,确保消防设施齐全。
6.施工过程中,加强现场巡查,及时发现并处理安全隐患。
五、环境保护措施1.施工现场设置围挡,防止施工扬尘污染。
2.施工过程中,采用低噪声、低扬尘的施工方法。
3.施工结束后,对施工现场进行清理,恢复原状。
六、施工进度安排1.施工前准备:1天2.拆除桥面结构:2天3.拆除桥墩:3天4.拆除桥台:2天5.清理施工现场:1天总计:9天本施工方案旨在确保架桥拆除工程安全、顺利进行。
版高速公路大桥旧桥上下部结构拆除施工方案

版高速公路大桥旧桥上下部结构拆除施工方案一、工程概况高速公路大桥旧桥上下部结构拆除工程,是指对已有高速公路大桥的旧桥进行拆除,为后续新桥的施工提供空间。
本工程涉及拆除桥梁上部结构和桥墩下部结构。
最大桥梁跨度为50米,总长为1200米。
二、工程设计1.拆除桥梁上部结构1.1道路铺装拆除:先使用机械设备对旧桥上的道路铺装进行拆除,并清理现场。
必要时,进行水冷降温以减少灰尘。
1.2拆除桥面板和横梁:采用高空作业,使用起重机械将桥面板和横梁从支座上吊起,然后放置在附近的平台上进行分解和拆解。
1.3拆除桥墩和墩帽:使用焊割设备进行切割和拆除,保障周围环境安全,并对现场进行封控和防护。
1.4清理现场:对拆除的桥梁上部结构进行清理,清除碎石、混凝土残渣等堆放物。
2.拆除桥墩下部结构2.1拆除桥墩下部结构:采用机械设备对桥墩下部的基础和承台等结构进行拆除,清理现场。
2.2施工过程中注意防护:在施工过程中,为了防止机械设备对周围土地和水体的污染,应采取相应的保护措施,如搭建防护网,使用环保型切割设备等。
三、工程施工1.施工组织1.1施工队伍:根据工程规模和施工周期,组织专业的施工队伍和管理人员,并配备相应的机械设备和工具。
1.2安全措施:在施工过程中,严格遵守相关法律法规,执行安全操作规程和施工方案,确保施工过程中的人员和设备的安全。
1.3环境保护:严格控制噪音、粉尘和废水排放,遵守环保规定,减少对周围环境的影响。
1.4进度控制:根据项目计划和施工进度,合理安排施工工序和工期,保证工程顺利进行。
2.施工步骤2.1拆除桥梁上部结构:先进行道路铺装的拆除,然后拆除桥面板和横梁,最后拆除桥墩和墩帽。
每个步骤都需进行相应的安全措施和防护措施。
2.2拆除桥墩下部结构:采用机械设备对桥墩下部的基础和承台等结构进行拆除,并及时清理现场。
3.建立应急预案3.1预测安全风险:根据工程现场情况和施工实际需要,提前进行安全评估,预测可能出现的安全风险。
跨线桥拆除方案

跨线桥拆除方案目录一、工程概况 (2)二、桥梁拆除遵循的规范及原则 (2)三、拆除方案比选 (2)四、施工方案 (3) (8) (8) (9) (9) (9) (10) (20) (28) (29) (32)附:1、拆除吊装示意图2、安全防护示意图一、工程概况合徐高速公路仁和集至涂山淮河大桥拆除工程,是206国道连接线。
本施工需拆除的桥体结构为现浇混凝土连续箱梁结构,幅面为15m+1+15m,总长度为70米。
拆除混凝土放量月800m3。
二、桥梁拆除遵循的规范及原则1.参照建桥图纸的顺序逆向进行拆除2.公路、桥隧设计规范汇编中公路桥涵地基与基础设计规范3.焊接操作规程与质量验收标准4.业主安全施工、文明施工、环境保护的要求三、拆除方案比选1、采用搭设支架、液压剪配合凿岩机拆除方案。
提前在桥梁规定位置搭设贝雷支架和防护竹笆、网等(拆除时先用液压剪剪除桥两侧翼板、悬臂结构,再用凿岩机在箱梁体开口,并解除应力束,长臂液压剪配后凿岩机从开口处向两侧进行拆)。
2、采用切割吊装方案该方案是桥下搭设满常支架,采用金钢石链式切割机分节段对箱深体进行切割,大吨位起重机配合吊装,使用大吨位载重车辆运载到指定地点卸车,块件用凿岩机破碎清除,该方案最大优点是绿色环保,但拆除工期略长,切割吊装费用高。
次方案具有明显优点,主要表现在:a、绿色环保,不影响交通。
b、能确保管线不受影响。
c、通过多增加设备,工期进度可以满足要求。
四、施工方案1、施工工艺流程2、施工准备1.施工前组织有关人员到现场察看地形,了解结构及管线位置,施工前查看图纸,认真阅读,深刻了解桥梁各部位的构造及受力特点。
2.根据现场了解情况及施工要求,将管线迁移,苗木移植情况,便道位置,吊装后砼临时堆放位置绘制平面图申报建设单位。
3.调遣施工人员进场,组织一套精干的经验丰富的拆除桥施工队伍。
4.搭设临时设施,架设现场输电、输水(无条件选用洒水车)线路及高架两侧进行封闭。
跨线桥拆除施工专项方案

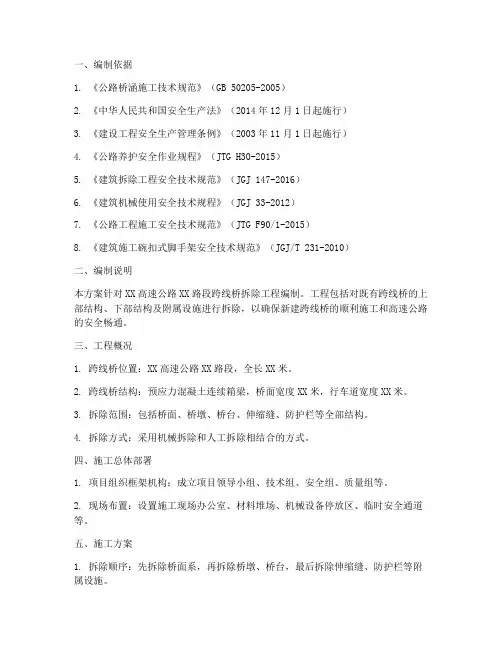

一、编制依据1. 《公路桥涵施工技术规范》(GB 50205-2005)2. 《中华人民共和国安全生产法》(2014年12月1日起施行)3. 《建设工程安全生产管理条例》(2003年11月1日起施行)4. 《公路养护安全作业规程》(JTG H30-2015)5. 《建筑拆除工程安全技术规范》(JGJ 147-2016)6. 《建筑机械使用安全技术规程》(JGJ 33-2012)7. 《公路工程施工安全技术规范》(JTG F90/1-2015)8. 《建筑施工碗扣式脚手架安全技术规范》(JGJ/T 231-2010)二、编制说明本方案针对XX高速公路XX路段跨线桥拆除工程编制。
工程包括对既有跨线桥的上部结构、下部结构及附属设施进行拆除,以确保新建跨线桥的顺利施工和高速公路的安全畅通。
三、工程概况1. 跨线桥位置:XX高速公路XX路段,全长XX米。
2. 跨线桥结构:预应力混凝土连续箱梁,桥面宽度XX米,行车道宽度XX米。
3. 拆除范围:包括桥面、桥墩、桥台、伸缩缝、防护栏等全部结构。
4. 拆除方式:采用机械拆除和人工拆除相结合的方式。
四、施工总体部署1. 项目组织框架机构:成立项目领导小组、技术组、安全组、质量组等。
2. 现场布置:设置施工现场办公室、材料堆场、机械设备停放区、临时安全通道等。
五、施工方案1. 拆除顺序:先拆除桥面系,再拆除桥墩、桥台,最后拆除伸缩缝、防护栏等附属设施。
2. 机械拆除:采用挖掘机、破碎锤等机械设备进行拆除,确保拆除效率和安全。
3. 人工拆除:对于部分结构,采用人工拆除方式,确保拆除质量和安全。
4. 临时交通组织:在拆除过程中,设置临时交通管制措施,确保车辆通行安全。
六、安全保障措施1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
2. 安全防护措施:设置安全防护设施,如安全网、防护栏杆、警示标志等。
3. 应急预案:制定应急预案,应对突发事件。
4. 安全监督检查:加强对施工现场的安全监督检查,确保施工安全。
高速公路互通立交改建工程老桥拆除施工方案
高速公路互通立交改建工程老桥拆除施工方案桥位处原有一座3*20米的空心板梁桥,该桥已不能满足使用要求,需要拆除。
1.1拆除原则安全第一、施工有序、平衡对称、化整为零。
1.2施工顺序老桥拆除顺序原则上按新建桥相反顺序进行,即:沥青碎路面一基层碎一护栏一较缝一梁板一桥台、桥墩支座垫石一拆除物处理。
1.3施工技术方案:拆除桥面附属结构,破除桥面沥青、铺装层及钱缝后,用两台50T吊机起吊老桥梁板,由中央分隔带向外逐片拆除,用挂车运至临时租地进行破碎处理。
拆除第二跨时,所有工作均在封锁点内进行,第一跨和第三跨拆除时,要进行相应道路封闭。
本次拆除工作是先拆除右幅后拆除左幅。
(1)桥面附属结构物拆除桥面附属结构物主要有护栏、桥头搭板、伸缩缝。
由于附属设施重量较轻,且拆除附属时,桥梁整体刚度未减小,此时桥梁结构是安全的。
为了加快施工进度每侧栏杆由两端向中间进行,逐片拆除,拆除时先用倒链将栏杆拉在内侧路面上,防止栏杆坠落桥,然后用气割割开两侧立柱底部的连接钢板,收紧倒链将栏杆拉倒在内侧路面上。
桥头搭板拆除用挖机配风镐拆除、破碎,并装车运走。
伸缩缝拆除先用风镐拆除桥面沥青及混凝土,与桥台及梁板钢筋连接部分用气割割开。
(2)沥青碎路面拆除沥青碎路面层拆除由桥梁两端向中部进行。
用挖机配风镐和签凿等工具挖掘,并装车运走。
(3)基层碎及桥面铺装层拆除基层碎是原先碎路面,厚度约25厘米,桥面铺装层与梁板之间有一层钢筋网片粘结,拆除时用挖机配风镐和签凿等工具挖掘,如钢筋网与梁板有连接的用气割割开并装车运走。
(4)钱缝拆除老桥为板式梁,梁与梁之间有被缝,用钢筋进行连接的。
拆除前把桥面清理干净,拆除时用挖机配和风镐把每一道钱凿通,以便用吊机起吊时穿钢丝绳,连接钢筋用气割割开,掉于桥下的碎块要及时清理干净。
(5)梁板拆除拆除第一跨时,一台吊机坐在桥头路基上,另一台吊机坐在第二跨既有桥上,挂车在两吊机间,位于扩宽桥面上,拆除第二跨时,两台吊机均坐在既有桥上,进行老梁板起吊,挂车在两吊机间,位于既有桥上。
高速公路改扩建工程上跨桥梁拆除方案
XX高速公路改扩建工程项目主体工程第六标段跨线桥拆除专项施工方案编制:_______________审核:_______________批准:_______________山东省路桥集团有限公司XX高速公路改扩建工程项目主体工程第六标段项目经理部20XX年1月目录一、编制依据 (1)1、编制说明 (1)2、编制依据 (1)二、工程概况 (1)三、施工总体部署 (3)1、项目组织框架机构 (3)2、现场布置 (3)四、交通调流方案及施工方案 (4)(一)交通调流方案 (4)(二)施工进度计划 (5)(三)拆桥施工方案 (6)(三)拆除期间监控措施 (15)(四)拆桥作业交通组织方案 (16)五、机械人员配备 (18)六、质量保证措施 (19)1、质量目标 (19)2、质量管理体系 (19)3、施工过程的质量控制 (20)七、安全保障措施及应急预案 (21)1、安全目标 (21)2、安全保障组织机构及职责 (21)3、安全保障措施 (22)4、应急准备 (23)5、应急处理和响应工作程序 (24)6、应急救援措施 (24)7、应急处理支持与反馈 (25)八、环保文明措施 (25)1、环境保护 (25)2、文明施工措施 (25)九、附件:支架计算书 (26)1、荷载计算 (26)2、立杆稳定性计算 (27)3、地基承载力计算 (28)4、箱梁截面受弯承载力验算 (28)一、编制依据1、编制说明本方案针对XX高速公路改建工程第六标段跨线桥拆除工程编制。
包括K300+353.1和K314+013.19两座跨线桥,拆除此范围内的桥梁上部结构及盖梁、墩柱、系梁、承台等下部结构。
根据拆除工程具体目标及原桥梁结构相关设计图纸,同时考虑现场实际施工情况,在严格遵守相关技术规范的前提下,按照桥梁拆除改造工程施工及组织管理的一般程序,特编制本拆除方案。
2、编制依据2.1《公路桥涵施工技术规范》(JTG TF50-2011)2.2《中华人民共和国安全生产法》(2014年12月1日起施行)2.3《建设工程安全生产管理条例》(2004年2月1日起施行)2.4《公路养护安全作业规程》(JTG H30-2015)2.5《建筑拆除工程安全技术规范》(JGJ147-2004)2.6《建筑机械使用安全技术规程》(JGJ33-2012)2.7《公路工程施工安全技术规范》(JTG F90-2015)2.8《建筑施工碗扣式脚手架安全技术规范》(JGJ 166-2008)2.9济南至青岛高速公路改扩建工程项目主体工程施工招标文件。
高速公路改扩建工程跨线桥拆除专项施工方案
XX高速公路改扩建工程项目主体工程第六标段跨线桥拆除专项施工方案
编制:_______________
审核:_______________
批准:_______________
XX省路桥集团有限公司
XX高速公路改扩建工程项目主体工程
第六标段项目经理部
20XX年1月
目录
一、编制依据 (1)
1、编制说明 (1)
2、编制依据 (1)
二、工程概况 (1)
三、施工总体部署 (3)
1、项目组织框架机构 (3)
2、现场布置 (3)
四、交通调流方案及施工方案 (4)
(一)交通调流方案 (4)
(二)施工进度计划 (5)
(三)拆桥施工方案 (6)
(三)拆除期间监控措施 (15)
(四)拆桥作业交通组织方案 (16)
五、机械人员配备 (18)
六、质量保证措施 (19)
1、质量目标 (19)
2、质量管理体系 (19)
3、施工过程的质量控制 (20)
七、安全保障措施及应急预案 (21)
1、安全目标 (21)
2、安全保障组织机构及职责 (21)
3、安全保障措施 (22)
4、应急准备 (23)
5、应急处理和响应工作程序 (24)。
跨高速公路施工方案(拆除成自泸)含应急预案 (2)
跨高速公路施工方案(拆除成自泸)含应急预案 (2)一、背景近年来,随着城市建设不断发展,高速公路建设成为城市交通建设的重要组成部分。
然而,在高速公路运营过程中,由于某些原因需要进行施工维护、改造或拆除工作。
尤其是在跨越高速公路的工程中,需要制定合理的施工方案并且提前做好应急预案,以确保施工过程中的安全和顺利进行。
二、施工方案1. 施工项目概述本次施工项目为跨越高速公路的拆除工程,从A到B段自泸方向。
主要工作包括拆除现有跨高速公路的桥梁结构,并在施工过程中确保高速公路的畅通。
2. 施工前准备在施工前,必须进行全面的现场勘察,了解环境情况和现有桥梁结构,充分评估施工难度和风险。
同时,制定详细的施工计划、施工图纸,并购置所需材料和设备。
3. 施工过程(1)拆除前准备•设置施工警示标志,确保施工区域的安全。
•搭建施工围挡,防止施工过程中残片飞溅,影响道路通行。
•准备拆除所需的专业工具和机械。
(2)拆除操作•根据施工图纸和计划,采取逐步拆除的方式,确保拆除过程中的稳定和安全。
•检查拆除过程中桥梁结构的稳定性,确保没有发生意外情况。
4. 施工结束•完成拆除工程后,清理现场,恢复交通通行能力。
•对施工过程进行总结和评估,查找不足并提出改进建议。
三、应急预案1. 应急预案制定在施工过程中,可能会遇到突发事件,如天气突变、设备故障等,因此需要制定应急预案。
主要内容包括:•突发事件应对流程•应急联系人和电话•应急资源准备情况2. 应急演练在施工前需要进行应急演练,让参与施工的人员熟悉应对流程,提高应对突发事件的能力。
3. 应急处置如果发生突发事件,施工负责人应立即启动应急预案,通知相关人员采取必要措施,保障施工现场的安全和秩序。
四、结论通过合理的施工方案和完善的应急预案,可以保障跨高速公路施工过程的安全和顺利进行,提高工程质量,确保高速公路的通行能力。
需注意实际施工过程中的环境变化,灵活应对,以确保施工任务的圆满完成。
拆除桥梁专项方案
一、编制说明为确保拆除桥梁工程的安全、高效、有序进行,特制定本拆除桥梁专项方案。
本方案针对具体工程实际情况,结合国家相关法律法规、行业标准及现场条件,编制而成。
二、编制依据1. 《中华人民共和国安全生产法》2. 《建设工程安全生产管理条例》3. 《公路养护安全作业规程》4. 《建筑拆除工程安全技术规范》5. 《建筑机械使用安全技术规程》6. 《公路工程施工安全技术规范》7. 《建筑施工碗扣式脚手架安全技术规范》8. 济南至青岛高速公路改扩建工程项目主体工程施工招标文件9. 济南至青岛高速公路改扩建工程第六标段投标文件10. 原桥施工设计图纸11. 现场勘察情况及我单位长期从事公路工程施工所总结积累的施工方法和经验、施工技术水平、现有的施工设备能力和管理水平等。
三、工程概况本工程为济南至青岛高速公路改扩建工程第六标段跨线桥拆除工程,涉及K300和K314两座跨线桥。
拆除内容主要包括桥梁上部结构、盖梁、墩柱、系梁、承台等下部结构。
四、施工组织与进度1. 施工组织(1)成立项目组,负责拆除工程的全面管理。
(2)成立拆除施工班组,负责具体拆除作业。
(3)成立安全监督小组,负责现场安全监督。
2. 施工进度(1)根据工程实际情况,制定合理的施工进度计划。
(2)采用流水施工,确保工程进度。
(3)定期召开施工会议,协调各方关系,确保工程顺利进行。
五、施工工艺1. 拆除桥梁上部结构(1)采用液压破碎锤、挖掘机等机械设备进行拆除。
(2)对破碎后的材料进行分类堆放,以便后续处理。
2. 拆除桥梁下部结构(1)采用钻机、切割机等机械设备进行切割。
(2)采用挖掘机、吊车等机械设备进行拆除。
六、安全保证措施1. 安全管理方针和目标(1)确保施工过程中无安全事故发生。
(2)提高施工人员安全意识,加强安全培训。
2. 安全保证体系(1)建立健全安全管理制度。
(2)制定安全事故应急预案。
3. 施工期间安全保障措施(1)施工现场设置安全警示标志。
跨高速桥梁拆除工程施工方案
项目名称:XX高速公路跨线桥拆除工程项目地点:XX省XX市XX县项目业主:XX高速公路有限公司项目规模:拆除一座跨线桥,桥梁全长XX米,桥面宽度XX米,设计荷载为XX级。
二、施工方案1. 施工准备(1)组织机构成立跨线桥拆除工程领导小组,负责工程的组织、协调、指挥和监督工作。
(2)人员配置根据工程特点和施工要求,配备相应的施工人员,包括技术人员、施工人员、管理人员等。
(3)设备配置配置拆除设备、吊装设备、运输设备、安全防护设备等。
2. 施工工艺(1)桥梁检测与评估对拆除桥梁进行全面的检测与评估,确保桥梁结构安全可靠。
(2)桥梁拆除根据桥梁结构特点和施工要求,采用分段拆除、逐段吊装的方式,确保拆除过程安全、高效。
(3)拆除作业①分段拆除:将桥梁分为若干段,逐段进行拆除。
②逐段吊装:将拆除的段体采用吊装设备吊起,运至指定地点。
③切割作业:对混凝土构件进行切割,确保切割平整、安全。
(4)安全防护①施工人员佩戴安全帽、安全带等个人防护用品。
②施工现场设置安全警示标志,确保施工安全。
③施工过程中,加强对施工人员进行安全教育,提高安全意识。
3. 施工进度安排根据工程特点和施工要求,制定详细的施工进度计划,确保工程按期完成。
4. 质量控制(1)施工过程中,严格按照相关规范和标准进行施工,确保施工质量。
(2)加强施工现场管理,确保施工过程中的各项指标符合要求。
(3)对施工过程中发现的质量问题,及时进行整改。
三、安全措施1. 施工现场安全(1)加强施工现场安全管理,确保施工安全。
(2)施工人员必须佩戴个人防护用品,遵守安全操作规程。
(3)施工现场设置安全警示标志,确保施工安全。
2. 拆除作业安全(1)制定详细的拆除作业方案,确保拆除过程安全、高效。
(2)拆除作业前,对拆除设备进行检验,确保设备安全可靠。
(3)加强施工现场监测,确保拆除作业过程中的安全。
四、环境保护1. 施工过程中,加强环境保护,减少施工对周边环境的影响。
高速桥梁拆除工程施工方案
1. 编制说明本方案针对XX高速公路某段上跨桥梁拆除工程编制。
旨在确保拆除工程顺利进行,保障施工安全、质量和进度,同时降低对周边环境的影响。
2. 编制依据《公路桥涵施工技术规范》(JTG/T F50-2011)《中华人民共和国安全生产法》(2014年12月1日起施行)《建设工程安全生产管理条例》(2014年12月1日起施行)《公路养护安全作业规程》(JTG H30-2015)《建筑拆除工程安全技术规范》(JGJ147-2016)《建筑机械使用安全技术规程》(JGJ33-2012)《公路工程施工安全技术规范》(JTG F90-2015)《建筑施工碗扣式脚手架安全技术规范》(JGJ/T 130-2011)XX高速公路改扩建工程项目主体工程施工招标文件XX高速公路改扩建工程第六标段投标文件原桥施工设计图纸现场勘察情况及我单位长期从事公路工程施工所总结积累的施工方法和经验、施工技术水平、现有的施工设备能力和管理水平等。
二、工程概况1. 桥梁基本情况XX高速公路某段上跨桥梁,全长XX米,桥面宽度XX米,桥墩高度XX米。
桥梁上部结构为预应力混凝土连续梁,下部结构为桩基础。
2. 拆除范围本次拆除工程主要包括桥梁上部结构、下部结构、桥面铺装、伸缩缝等。
三、施工总体部署1. 项目组织框架机构项目经理部下设施工技术组、安全质量组、材料设备组、现场管理组等。
2. 现场布置施工现场划分为施工区、材料堆放区、安全防护区等。
四、施工方案1. 拆除顺序(1)拆除伸缩缝;(2)拆除桥面铺装;(3)拆除上部结构;(4)拆除下部结构。
2. 拆除方法(1)伸缩缝:采用切割机进行切割,破碎后清理;(2)桥面铺装:采用破碎锤进行破碎,破碎后清理;(3)上部结构:采用爆破法进行拆除,爆破后清理;(4)下部结构:采用挖掘机进行拆除,拆除后清理。
3. 交通组织(1)施工期间,设置临时交通标志,引导车辆绕行;(2)施工区域设置安全防护设施,确保施工安全;(3)施工结束后,恢复原交通组织。
高速公路改扩建工程上跨桥梁拆除方案
济青高速公路改扩建工程项目主体工程第六标段跨线桥拆除专项施工方案编制:_______________审核:_______________批准:_______________山东省路桥集团有限公司济青高速公路改扩建工程项目主体工程第六标段项目经理部2017年1月目录一、编制依据 01、编制说明 02、编制依据 0二、工程概况 0三、施工总体部署 (2)1、项目组织框架机构 (2)2、现场布置 (2)四、交通调流方案及施工方案 (3)(一)交通调流方案 (3)(二)施工进度计划 (4)(三)拆桥施工方案 (5)(三)拆除期间监控措施 (14)(四)拆桥作业交通组织方案 (15)五、机械人员配备 (17)六、质量保证措施 (18)1、质量目标 (18)2、质量管理体系 (18)3、施工过程的质量控制 (19)七、安全保障措施及应急预案 (20)1、安全目标 (20)2、安全保障组织机构及职责 (20)3、安全保障措施 (21)4、应急准备 (22)5、应急处理和响应工作程序 (23)6、应急救援措施 (23)7、应急处理支持与反馈 (24)八、环保文明措施 (24)1、环境保护 (24)2、文明施工措施 (24)九、附件:支架计算书 (25)1、荷载计算 (25)2、立杆稳定性计算 (26)3、地基承载力计算 (27)4、箱梁截面受弯承载力验算 (27)一、编制依据1、编制说明本方案针对济青高速公路改建工程第六标段跨线桥拆除工程编制。
包括K300+353.1和K314+013.19两座跨线桥,拆除此范围内的桥梁上部结构及盖梁、墩柱、系梁、承台等下部结构。
根据拆除工程具体目标及原桥梁结构相关设计图纸,同时考虑现场实际施工情况,在严格遵守相关技术规范的前提下,按照桥梁拆除改造工程施工及组织管理的一般程序,特编制本拆除方案。
2、编制依据2.1《公路桥涵施工技术规范》(JTG TF50-2011)2.2《中华人民共和国安全生产法》(2014年12月1日起施行)2.3《建设工程安全生产管理条例》(2004年2月1日起施行)2.4《公路养护安全作业规程》(JTG H30-2015)2.5《建筑拆除工程安全技术规范》(JGJ147-2004)2.6《建筑机械使用安全技术规程》(JGJ33-2012)2.7《公路工程施工安全技术规范》(JTG F90-2015)2.8《建筑施工碗扣式脚手架安全技术规范》(JGJ 166-2008)2.9济南至青岛高速公路改扩建工程项目主体工程施工招标文件。
陈山互通立交跨线桥拆除施工方案
陈山互通立交跨线桥拆除施工方案第一章2陈山互通立交匝道跨线桥拆除施工方案文字说明21.编制根据22.概述23.施工工艺24.施工进度计划及施工顺序85.施工机械设备86.劳动力资源配置97.施工安全保证措施98.环保措施及文明施工11第一章陈山互通立交匝道跨线桥拆除施工方案文字说明1.编制根据1、佛开高速陈山引桥竣工图2、《公路桥涵施工技术规范》(JTJ041—2000)3、《公路工程施工安全技术规程》(JTJ076-95)4、《公路工程技术标准》(JTGB01-2003)5、有关的法律、法规及地方规定6、招投标文件、合同7、其他规范、规程、评定标准及验收办法8、现场实际情况。
2.概述1、本方案分为两个部分:跨高速桥跨的拆除及其余跨的拆除。
2、跨路的桥跨上部及下部构造使用切割吊离的方案进行施工,其余各跨使用凿除的方案施工。
3.施工工艺3.1工艺流程图两侧桥跨拆除跨路桥跨3.2拆除顺序1)总体拆除顺序拆除过程先从跨路部分开始,拆除跨路部分后,从中间往两端逐孔进行拆除。
3.3要紧施工工艺(跨佛开高速公路桥跨的拆除)1)交通转换由于待拆除桥梁需要跨越佛开主线,因此在切割及吊装过程中,施工会给佛开高速通行车辆带来危害。
为了保障佛开高速的通车安全,需要选择对下部通行影响最小的方案,通过讨论比选,切割吊装方案对通行影响较小,只需要将佛开高速单向封闭即可。
拆完一孔后,将交通转移到另一向行车道上,直至两孔桥梁完全拆除。
施工前先对单向车道进行封闭,将未封闭的单向车道双向通行。
待拆除一孔空心板后,将交通转换至拆除后的单向车道,进行另一孔空心板的拆除。
两孔空心板拆除后完成交通组织,双向通行。
2)中防撞栏的凿除中间防撞栏使用凿除的工艺进行拆除,利用人工配合风镐将防撞栏凿平至桥面位置。
3)防撞栏的切割及吊离边防撞栏使用金刚石碟式切割机水平切割(详见下图),然后汽车吊统一吊装清运的方式进行拆除,分段以防撞栏的重量与长度进行分块,经计算,每跨桥体上一侧(即20m)长的防撞栏约为7吨,故在分块时应重点考虑长度对分块的影响,拟按照5米一段进行分块,即20m长的桥体分为4段,每段砼块块重1.75吨(防撞栏横断面积0.14平方)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称: XX跨线桥拆除工程施工方案施工单位:XX编制日期:2012年10月03日目录一、工程概况二、施工前准备三、施工组织实施四、施工设备表五、施工人员配置计划六、项目部人员职责七、管理人员配置八、拆除工艺九、施工工序十、施工细则十一、施工安全措施十二、消防安全管理措施十三、施工文明措施十四、施工安全预案第一章工程概况一、基本情况二、建筑概况拟拆除桥梁位于XXXX,XX高速路上的跨线桥。
本桥高5.0m,上部结构为混凝土现浇连续箱梁,桥面宽8.4m、长84.1m,悬臂板宽约1.8m。
桥两边设防撞墙,高1m,厚0.3m,上部装有1.2m高铁护网。
桥下部结构为3根圆形墩柱,中央墩柱设在XX高速路的中部隔离带处,两侧墩柱位于高速路外侧。
桥端为混凝土重力式U形桥台、椎形混凝土护坡。
本桥正向横跨XX高速路,桥下净空约6米。
为安全、质量、进度考虑,桥梁拆除在封闭的环境中进行。
因此甲方在开工前请将封闭高速路及引道,另修支路供车辆通行,并将周边树木迁移。
三、工程要求:本工程要求在拆除时必须保护高速公路不受到损害,并保护路面、路旁设施不能收到破坏。
尤其要注意大型机械不能压坏任何路面。
第二章方案编制依据1、现场踏勘信息。
2、建筑施工现场安全防护基本标准3、建设工程现场管理环境保护工作基本标准4、建筑工程施工质量验收统一标准5、建筑拆除工程安全技术规范6、其它依据第三章施工部署一、施工指导思想:“安全第一、确保工期”是本项目的指导方针,实行以多台拆除机械同时拆除人工为辅的施工方式,施工中认真执行各项操作规程,尽量不窝工、不返工、确保工期,严格实行“三检制”(自检、互检和专检)确保施工顺利进行,确保安全施工,文明施工,环保施工。
二、工程总体要求:施工人员在拆除施工作业前要熟悉掌握现场情况,与甲方及有关方面了解桥梁周边各种电力、通讯、地下光缆等各种管网设施的分布情况,以及交通转移情况,做到心中有数,措施得力。
所有拆除施工人员必须经过岗前培训、安全教育,树立安全第一的思想,进入施工现场必须按规定着装,戴好安全帽及劳保用品。
施工现场负责人要掌握全局情况,始终职守现场指挥拆除,要协调好与有关各方的关系,提高应变能力,处理好突发事件,保证拆除施工作业顺利进行三、施工组织机构:1 、施工现场由XXXX高速公路连接线项目部项目经理、总工、现场负责人共同建立现场指挥部,根据施工方案制定具体的安全技术措施。
2 、制定的现场管理制度,明确管理人员责任。
针对本工程特点建立快速指挥机制。
项目组织机构图第四章、施工准备1、与总包部协调:(1)进场前进行施工安全技术交底,安排好机械进场路线,为防止车辆、机械压坏路面和地下设施,提供各种隐蔽的、地下的管、线位置。
封闭桥梁两端交通,清理通知非施工人员离开桥梁;(2)切断、迁移桥梁拆除所涉及的各种管线设施、树木,指派一名专人在现场协同工作,以便施工中发生问题随时沟通联系。
(3)提供施工临时水源、电源等。
2、对作业队交底:(1)组织技术人员分析研究“施工方案”,作好施工前的安全防护和安全教育工作。
告诫现场人员必须服从现场的管理和监督,遵守各项规章制度。
(2)开工前对施工人员逐级进行安全技术交底,熟悉掌握施工范围、结构特点和安全防护措施。
了解施工场地及周边可能影响施工的各种因素,排除一切影响工期的不利因素。
(3)所有施工人员签订安全责任书,项目经理当场颁布各项奖罚条例,让所有施工人员明确本次施工的重点要求,确保施工安全和工期,严格按照甲方要求文明施工,让业主及总包部百分之百满意。
3、机械设备准备:(1)根据施工需要,提前调配工程机械设备,事先做好检修和保养。
(2)安排专人对设备进行施工前的全面维护,保证设备性能完好。
对选调的液压机械,要做一次全面超声波探伤检查,因为本次拆除物为现浇桥梁结构,由于承载要求其水泥标号必然较高,因此液压杆、件绝对不能发生断裂现象,机械运行正常是保证本工期的关键,切勿掉以轻心。
(3)施工现场应有施工机械安装、使用、检测、处理记录。
(4)所有拆除设备及工具必须在开工前两天全部到位。
4、技术准备:(1)技术人员对本桥的结构、地形、周边情况应对照资料信息进行确认分析,不相符的地方做好记录和标志,并制定书面技术交底下达施工小组,发现重大差异应补充施工方案、设计防护措施,并通报甲方请示处理意见。
(2)提出有针对性的文明、环保施工措施。
(3)做好安全技术交底的书面材料,和相应的安全技术培训方案。
5、施工用水准备:现场施工用水主要为绳锯冷却用水,如现场没有水源,须备用2台水车,或于桥下设置集水池、水泵,收集冷却水循环使用。
6、施工现场安全设置:(1)场地外围设置警戒线,桥头关键部位进行围挡封闭。
在现场周边凡是涉及安全的部位,张贴警示标牌。
(3)根据现场地形设置安全监控点,监视点的位置、个数应达到监视人员观察到全部拆除环境,本项工作应在开工前设计好位置和人员,并订立责任制度。
7、劳动力准备:现场人员表:8 、施工用水准备:现场要准备施工用水,主要作用是设备用冷却用水和喷水降尘。
9、工程拟投入的主要施工机械设备情况第五章主要施工方法一、工作计划流程二、施工整体思路:本工程在保证安全、质量及工期的同时,还必须保护高速路的路面及周边设施,以便将来正常运行。
考虑按普通拆除方法,难以避免渣块坠落砸坏路面,并存在局部塌陷的可能性,另外大型链机在路面频繁作业很难保证高速路面层及下部结构完好无损。
如果大型机械爬上桥面拆除,安全情况需要论证,没有确凿的数据难以排除安全隐患。
因此,本工程对该桥的跨路部分采用绳锯切块、汽车吊配合拆卸的拆除方法,高速路外侧的部分用液压剪控制拆除(防止拆除物坠落方向失控),确保高速路完好无损。
三、施工工艺:1总包部移交现场后,会同总包部确认全桥封闭状态,设置安全哨禁止一切非施工人员进入施工现场。
确认周边树木、管线已迁移。
2采用气焊切割。
拆除前须用绳索栓住铁网上缘,辅助人员拉紧绳索,防止切割后的网片坠落桥下。
操作人员应系好安全带,不得探身于桥外切割。
33.1、绳锯简介:液压金刚石绳锯切割是金刚石绳索在液压马达带动下绕切割面高速运动研磨切割体,完成切割工作。
由于使用金刚石颗粒做研磨材料,故此可以进行石材、钢筋混凝土等坚硬物体的切割。
切割是在液压马达带动下进行的,液压泵运转平稳,并且可以通过高压油管远距离控制液压马达,所以切割过程中的震动和噪音很小,切割体能在平稳的情况下被分离。
切割过程中高速运动的金刚石绳索,采用水冷却,并将研磨碎屑带走,产生的液体可以搜集处理。
3.2特点(1)不受切割物大小的限制,能切割和拆除大型的钢筋混凝土建筑;(2)可以任意方向切割,如横向、竖向、对角线方向等。
(3)快速的切割可以缩短工期。
切割速度:1.5~2m²/h。
(4)解决了施工振动、噪音和灰尘及其它环境污染问题,配合吊车可实现整块拆卸,避免渣块坠落。
(5)远距离操作控制,可以实现危险作业区等一些特定环境下一般设备、技术难以完成的切割。
3.3专用设备3.4测量仪器3.5、施工工艺流程现场踏勘安全防护确定切割流程安装绳索切割吊装运往路边破碎(1(2避免人员接近施工危险区域。
(3拆除桥面铺装切割两侧翼缘板切割两侧翼缘板吊装翼缘板切割箱梁吊装箱梁切割拆除桥墩根据被切割部分的形状和施工现场的条件,确定该被切割部分采用竖向切割方式和水平切割方式进行施工。
a、首先对每跨进行理论重量计算,并结合选用500T汽车吊的工作特性,将每跨分成两块。
b、用脚手架搭设卸荷支撑,脚手架钢管@900。
桥底设木方。
c、切割时必须先对跨中进行切割,待跨中切割完成后,再对支座位置切割。
(4用M16 化学锚栓固定绳锯主脚架及辅助脚架。
(5根据已确定的切割方式,将金刚石绳索按一定的顺序缠绕在主动轮及辅助轮上。
(6在切割前对金刚石绳锯机进行试转和空转,确定设备运转、水源供应正常的情况方可进行切割。
(7将被切割的混凝土块用500T汽车吊吊到破碎场地。
4、液压剪拆除1、4跨桥梁构筑物液压剪站位于桥梁旁侧从跨中拆除,向两端扩展,首先拆除防撞墙、悬臂板,然后移车到桥梁的另一侧拆除防撞墙、悬臂板。
此后用层层肢解的方法逐步拆除箱梁,总是保留部分钢筋连接,避免造成猛烈塌陷。
最后再将墩柱逐步拆除。
5、拆除桥台:(1)液压锤破碎拆除护坡上的缸砖面层;(2)挖掘机挖开填土。
暴露出桥台形状;(3)以压锤对桥台进行破碎拆除。
须注意桥台未拆除完毕禁止切割钢筋作业。
(4)挖机配合液压锤将桥台全部拆除。
如果有搭板、地梁等构筑物一并拆除破碎。
6、拆除引道:液压锤破碎硬地面后,挖机从高向低挖掘路基,运输车配合装土并运到甲方指定地点存放。
最后由推土机平整场地。
第六章各项措施:一、安全技术措施:为了贯彻国家有关安全生产的法律和法规,确保建筑桥梁拆除工程施工安全,保障作业人员在拆桥作业中的安全和健康及人民群众的生命、财产安全,根据建筑桥梁拆除工程的特点,采取安全技术措施如下:1、拆桥施工安全准备a、依据国家行业标准《建筑拆除工程安全技术规范》的一般规定,本项目经理将对拆桥工程的安全生产全面领导。
项目经理部按有关规定设置拆桥专项安全机构和专职安全员,检查落实各项安全技术措施。
拆桥专项安全机构b、虽然该桥非高桥、大跨、深水、结构复杂的大型桥梁,但应对拆桥施工安全做了专项调查研究,并制定相应的安全措施。
拆桥开工前,需根据公路安全技术操作规程的相关细则,向施工人员进行安全技术交底。
c、确认影响拆桥工程安全施工的各种管线的切断、迁移工作。
桥外侧如有光缆线路,应与有关部门取得联系,采取防护措施,确认安全后方可拆除施工。
d、在拆桥工程作业中,发现不明物体,应停止施工,采取相应的应急措施,保护现场,及时向有关部门报告。
e、拆桥施工前,对施工现场、机具设备及安全防护设施等,进行全面检查,确认符合安全要求后进行拆桥施工。
2、拆桥安全施工管理a、所有施工人员,必须按规定配带安全防护用品、遵守纪律、听从指挥。
非工作人员将禁止进入拆桥施工范围之内。
b、拆除作业,应从上至下、逐层分段进行(先拆除桥面的附属设施及附件、护栏);应先拆除非承重结构,再拆除承重结构。
c、拆除施工中,必须由专人负责监测被拆除桥的结构状态,做好记录。
当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。
d、拆除施工严禁超载作业或任意扩大适用范围。
供机械设备使用的场地必须保证足够的承载力。
作业中机械不得同时回转、行走。
e、拆除的各种材料钢筋应及时清理,分类堆放在指定场所,严禁向下抛掷。
二、确保工期的技术组织措施1、建立施工责任制度做到事事有人负责,处处有人检查,严格执行奖罚制度;2、认真执行施工细则:(1)进场前认真听取甲方有关施工要求、安全技术要求,了解施工路线、方位,人员进出情况,每个施工人员都了解施工要求和施工计划进度,人人保全局。
