掘进工作面前探梁临时支护安全技术措施

合集下载

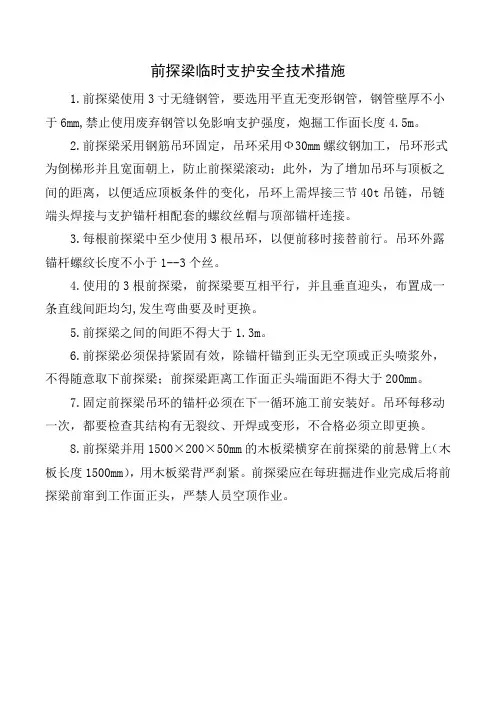

前探梁临时支护安全技术措施

前探梁临时支护安全技术措施

前探梁临时支护安全技术措施
1.前探梁使用3寸无缝钢管,要选用平直无变形钢管,钢管壁厚不小于6mm,禁止使用废弃钢管以免影响支护强度,炮掘工作面长度4.5m。

2.前探梁采用钢筋吊环固定,吊环采用Ф30mm螺纹钢加工,吊环形式为倒梯形并且宽面朝上,防止前探梁滚动;此外,为了增加吊环与顶板之间的距离,以便适应顶板条件的变化,吊环上需焊接三节40t吊链,吊链端头焊接与支护锚杆相配套的螺纹丝帽与顶部锚杆连接。

3.每根前探梁中至少使用3根吊环,以便前移时接替前行。

吊环外露锚杆螺纹长度不小于1--3个丝。

4.使用的3根前探梁,前探梁要互相平行,并且垂直迎头,布置成一条直线间距均匀,发生弯曲要及时更换。

5.前探梁之间的间距不得大于1.3m。

6.前探梁必须保持紧固有效,除锚杆锚到正头无空顶或正头喷浆外,不得随意取下前探梁;前探梁距离工作面正头端面距不得大于200mm。

7.固定前探梁吊环的锚杆必须在下一循环施工前安装好。

吊环每移动一次,都要检查其结构有无裂纹、开焊或变形,不合格必须立即更换。

8.前探梁并用1500×200×50mm的木板梁横穿在前探梁的前悬臂上(木板长度1500mm),用木板梁背严刹紧。

前探梁应在每班掘进作业完成后将前探梁前窜到工作面正头,严禁人员空顶作业。

煤矿临时支护规定

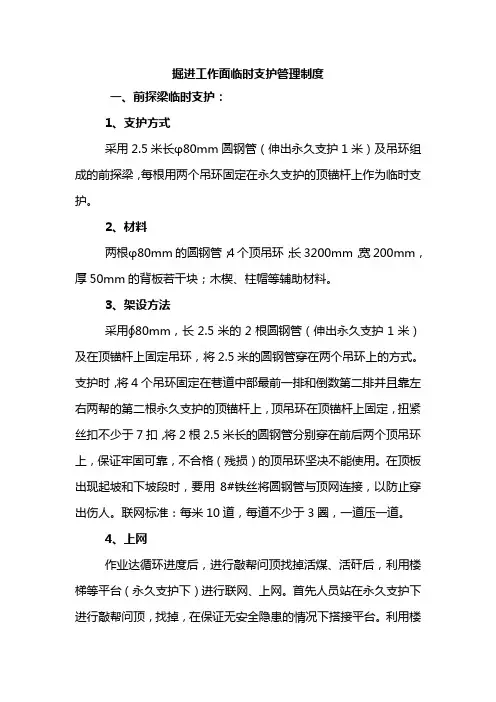

煤矿临时支护规定

掘进工作面临时支护管理制度一、前探梁临时支护:1、支护方式采用2.5米长φ80mm圆钢管(伸出永久支护1米)及吊环组成的前探梁,每根用两个吊环固定在永久支护的顶锚杆上作为临时支护。

2、材料两根φ80mm的圆钢管;4个顶吊环;长3200mm,宽200mm,厚50mm的背板若干块;木楔、柱帽等辅助材料。

3、架设方法采用∮80mm,长2.5米的2根圆钢管(伸出永久支护1米)及在顶锚杆上固定吊环,将2.5米的圆钢管穿在两个吊环上的方式。

支护时,将4个吊环固定在巷道中部最前一排和倒数第二排并且靠左右两帮的第二根永久支护的顶锚杆上,顶吊环在顶锚杆上固定,扭紧丝扣不少于7扣,将2根2.5米长的圆钢管分别穿在前后两个顶吊环上,保证牢固可靠,不合格(残损)的顶吊环坚决不能使用。

在顶板出现起坡和下坡段时,要用8#铁丝将圆钢管与顶网连接,以防止穿出伤人。

联网标准:每米10道,每道不少于3圈,一道压一道。

4、上网作业达循环进度后,进行敲帮问顶找掉活煤、活矸后,利用楼梯等平台(永久支护下)进行联网、上网。

首先人员站在永久支护下进行敲帮问顶,找掉,在保证无安全隐患的情况下搭接平台。

利用楼梯等搭建平台时,必须保证架板稳定、牢固,架板搭接必须超出200mm (木板厚度不应小于50mm,宽度不应小于250mm)。

平台铺置牢固后,人员在永久支护下,面朝工作面站在平台上进行联网。

联网时,要求拉紧拉直,两头对齐,按联网要求与原支护完好的网片之间绑扎牢固。

5、前移前探梁联好网后,由顶支护工站在永久支护下使用长矸或钻杆将网片托起,前移前探梁(使其伸出永久支护1米)托住顶网,使用背板和木楔背紧,按设计排距先在巷道顶部施工(人员站在永久支护下)中部两根顶锚杆,顶锚杆施工合格,将网片固定牢固后,然后再施工其它顶锚杆。

6、背紧临时支护架好后,在最后一排永久支护向工作面迎头方向500mm的位置,在两根圆钢管上放置背板,背板与圆钢管之间利用木楔和柱帽背紧背板。

机载临时支护安装安全技术措施

机载临时支护安装安全技术措施

山西天润煤化集团德通煤业有限公司开拓二队机载临时支护安装安全技术措施一、概述1、掘进迎头临时支护安全问题是困扰煤炭生产多年的一项技术难题。

目前我队组使用的临时支护形式是窜管前探梁临时支护。

这种方式影响着掘进效率,且仍有安全的薄弱环节。

为适应井下现场的环境,降低工人施工劳动强度,提高了掘进效率,使锚护工人的安全得到了有效的保障,保证安全施工和安装时的安全,特制定本安全技术措施。

2、型号的组成Z L J — 20额定承载力(KN)机载临时液压支护二、主要结构、工作原理1、结构:顶梁架、站套(管)、油缸、插装式双向锁、高压油管路、分流集流阀、溢流阀、两位三通阀、高压油路过滤器、控制操作阀等组成。

2、原理:工作时用综掘机的泵站供油,通过二位三通阀经过高压油路过滤器到溢流阀供操作阀,经分流集流阀分流,进入双向锁,双向锁打开进入油缸,站套(管)打开升起、支护架打开升起;站管升高,直到所需要的高度,角度停止。

三、基本性能参数四、设备的安装使用与操作1、安装:卸下原掘进机截割部升降油缸的前轴两个,截割部与回转台的联接销轴两个,换上加长轴,就可以装前两边的油缸和站套(管),再连接支护架。

在安装过程中,先把油管路装上,方便调整。

2、劳动力组织⑴本机应配置一名司机和一名副司机负责操作,司机由开掘进司机担任,负责操作阀工作,副司机负责观察指挥,把钢带、钢网放在顶梁架上等工作。

⑵司机应了解本机的性能特点,熟悉操作规程,掌握操作要领,并具有独立排除故障能力经技术培训考核合格后方能上岗。

3、操作程序:掘进机完成割煤作业后,将截割头落地,本机再按下列程序工作:先检查支护各部位零部件管路是否正常,再把两位三通阀打到支护位置,打开掘进机泵站开关,给支护供油。

把即将支护的钢带和钢网放在支护架上用磁铁吸好,向前推动支护站套(管)和支护架架液压控制手柄,这时,站套(管)和支护架由拆合状态,慢慢平稳打开,开到所需要的角度和位置再升站管,直到升到巷道上顶板,把钢带和钢网压紧到巷道上顶板上,人就可以在支护下安全的打孔、上锚杆了。

采区运输上山掘进安全技术措施

采区运输上山掘进安全技术措施

安全技术/矿山安全采区运输上山掘进安全技术措施根据生产设计一采区运输上山从D4测点向前延伸161.1m。

按照生产工作安排现由我队向前掘进施工,为确保安全作业,特制定如下安全技术措施:一、危险源辨识(一)控制办法:根据危险源制定相应的安全措施,并要求现场认真执行,现场负责人加强监督。

(二)编制重点1.炮掘作业安全技术措施。

2.架棚前的防护措施。

二、施工设计一采区运输上山沿原有巷道中心线从D4测点向前延伸161.1m,开工前由地测部提供一采区运输上山中线,生产部提供一采区运输上山设计图,队组严格沿中线按设计要求施工。

三、巷道支护1、敲帮问顶:(1)敲帮问顶工具:工作面顶板正前方和两帮高度1.5米以上,采用一根2.5米长顶部焊接一条Ф20×300㎜打尖铁棍的4″—6″钢管进行,两帮1.5米以下用洋镐进行。

(2)敲帮问顶时间:在接班时,装药前和放炮后在跟班队干及安全员的监护下,由班组长站在永久支护完好退路畅通的安全地点由外向里进行敲帮问顶。

2、临时支护:一采区运输上山采用前探梁进行有效临时支护。

前探梁采用2根4m长的3寸空心钢管,均匀布置并垂直于工作面,每根钢管用2副前探梁卡或大链固定在永久支护上。

最大控顶距2米,最小控顶距0.2米。

必要时采用戴帽点柱临时支护,点柱采用不小于Ф160mm的圆木,点柱粗头朝上,柱帽居中,与柱帽接触处用木楔打紧,水平巷道要垂直顶底板,倾斜巷道每5°-6°要有1°的迎山角。

3、永久支护:一采区运输上山支护为工字钢梯形棚支护,巷道全断面铺金属网,上宽2.8m,下宽3.5m,高2m,巷道断面6.3m²。

采用11#矿用工字钢棚支护,棚梁长2.8m,棚腿长2.2m,棚距0.8m,棚腿岔角10°,顶上使用6块1m×0.12m×0.04m木背板绞顶,帮上使用3块1m×0.12m×0.04m木背板背帮,安设棚腿时要先挖柱窝,并且要挖到实底。

煤矿掘进工作面防止冒顶、片帮安全技术措施

煤矿掘进工作面防止冒顶、片帮安全技术措施

编号:AQ-JS-02525( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑煤矿掘进工作面防止冒顶、片帮安全技术措施Safety technical measures to prevent roof fall and spalling in driving face of coal mine煤矿掘进工作面防止冒顶、片帮安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

一、掘进工作面防止冒顶的安全措施1、岩巷、煤巷临时支护采用前探梁支护,按“一梁三环”进行布置,永久支护部分采用锚杆锚网支护,局部采用加锚索。

喷浆巷道及时初喷30~50mm厚砼加强支护。

每次放炮后、执行敲帮问顶后,及时将前探梁移抵迎头。

2、根据《掘进工作面作业规程》中计算的参数选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网等。

3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。

如岩石破碎时,应加密锚杆4、靠近掘进工作面10m内的支护,在爆破前必须加固。

5、严格执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。

6、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护、U型钢支护或其他措施,采用短掘短支,并加强临时支护。

7、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。

8、使用锚固剂固定锚杆时,应将孔壁冲洗干净。

9、软岩使用锚杆支护时,必须全长锚固。

10锚杆不起作用或不合格时要及时补打。

11、锚杆必须按规定做拉力试验。

煤巷必须进行顶板离层监测,并用记录牌板显示。

掘进工作面关于临时支护使用的浅析

掘进工作面关于临时支护使用的浅析

掘进工作面关于临时支护使用的浅析发布时间:2021-06-08T14:13:44.807Z 来源:《基层建设》2021年第2期作者:牛晓韩焦方宇[导读] 摘要:在煤矿井下作业中掘进是极为重要的一部分,特别是对掘进工作面而言,倘若不能够对其及时采取切实有效的临时支护手段,那么很有可能会对煤矿掘进工作面产生直接的影响,从而对煤矿的安全生产进行制约。

陕西陕煤韩城矿业有限公司桑树坪二号井陕西韩城 715405摘要:在煤矿井下作业中掘进是极为重要的一部分,特别是对掘进工作面而言,倘若不能够对其及时采取切实有效的临时支护手段,那么很有可能会对煤矿掘进工作面产生直接的影响,从而对煤矿的安全生产进行制约。

为了能够促进煤矿掘进工作的顺利进行,我们一定要对当前煤矿掘进工作面临时支护问题进行深入研究与分析,进而明确相关的支护技术,并制定出对应的处理方案,让煤矿掘进工作面临时支护的水平与质量得到显著提升,最终避免煤矿意外事故的产生。

本篇文章对现阶段煤矿掘进工作面中各种临时支护装置中所存在的一些问题做了简单的分析,希望可以引起相关人员的重视。

关键词:临时支护;煤矿掘进工作面;问题研究一、对煤矿掘进工作面支护进行的阐述对于煤矿掘进工作面支护而言,它在煤矿的安全生产中发挥着极为重要的作用,所以一定要科学合理的进行煤矿掘进工作面支护的解读以及分析。

当前,在对煤矿掘进工作面进行支护时通常会改变周围围岩应力的状态,从而让周围围岩内部的应力发生二次分布,进而让围岩出现变形以及运动,更有甚者还会让掘进工作面发生塌方等现象,最终对煤矿安全的生产产生不利影响。

由于上述情况的存在,我们可以通过科学与合理的布置一些永久以及临时支护来进行解决。

一般情况下,在进行永久支护之前都要先进行临时支护,最大程度的提升掘进工作面安全的系数。

对煤矿掘进工作进行临时支护最主要的一个目的即延缓掘进工作面附近围岩变形以及运动的速度,防止出现顶板的矸石意外掉落等现象。

掘进巷道施工方案及安全技术措施

掘进巷道施工方案及安全技术措施
掘进巷道施工方案及安全技 术措施
汇报人:XX
2024-01-07
目录
• 施工方案概述 • 巷道掘进施工方法 • 支护与加固措施 • 安全技术措施 • 施工质量与安全监控 • 环境保护与文明施工
01
施工方案概述
工程背景与目的
巷道掘进工程是矿山开采、地下工程 建设等领域中常见的施工项目,其目 的是为了在地下开掘出满足特定功能 需求的通道或空间。
加强数据分析与应

对监测数据进行实时分析和处理 ,为施工安全管理提供科学依据 和决策支持。
事故应急处理预案
加强应急演练
定期组织相关人员进行应急演练,提高现 场人员的应急处置能力和协同配合能力。
A 制定应急预案
针对可能发生的各类事故,制定相 应的应急处理预案,明确应急处置
流程、责任分工和资源配置。
B
临时木垛支护
在巷道交叉口、硐室口等关键部位,可采用临时木垛进行加强支护。木垛的规 格、材料和搭建方式应符合设计要求,确保稳定性和承重能力。
永久支护措施
锚杆支护
根据巷道围岩性质和稳定性要求,选择合适的锚杆类型和参 数进行支护。锚杆的长度、直径、间排距以及锚固剂的使用 应符合设计要求,确保锚杆的锚固力和预紧力。
建立完善的排水系统,包 括水沟、水泵和排水管路 等,及时将巷道内的积水 排出。
水文地质监测
加强对巷道水文地质条件 的监测,及时发现并处理 潜在的突水、透水等安全 隐患。
防火与防爆措施
防火措施
严格遵守井下用火规定,禁止在巷道内吸烟、使用明火等 。同时,采用不燃或难燃材料支护巷道,减少火灾发生的 可能性。
加强宣传教育
通过宣传标语、培训等方式,提高施工人员的环保意识,倡导文 明施工行为。

安全技术组织措施及标准

安全技术组织措施及标准

安全技术组织措施工程的施工人员和各级管理人员都必须认真执行党和国家的煤矿生产方针和各项政策,严格执行《中华人民共和国矿山安全法》、《煤矿安全规程》(92版)、《生产矿井质量标准化标准》(修订本)、《煤矿工种安全技术操作规程》。

认真执行上级与本矿制定的有关安全指令、指示和规定。

掘进工作面在施工和管理过程中,必须不断地建立和健全施工管理制度,认真执行“工种岗位安全责任制”、“现场交接班制”、“设备维修、保养制”等有关制度和措施,保证该工程安全、经济、顺利地进行施工。

一、顶板管理及支护:1、掘进工作面必须严格执行开工前和工作中的敲邦问顶制度。

此项工作必须由一名有经验的老工人带领,两人进行,一人观察,一人敲帮问顶,并且由外向里逐段进行,及时找净浮矸危石,确保安全。

2、放炮前最大控顶距,中硬岩巷道不大于一排锚杆间距,其它岩石(煤)不准有空顶。

3、放炮后,必须按规定使用前探梁临时支护,严禁空顶作业。

当巷道处在坚硬的砂岩、石灰岩当中时,放炮后,找净浮矸活石后可以不使用前探梁(只限于这两种岩石),但必须立即进行支护,并且派专人随时进行敲帮问顶监护顶板。

4 、距掘进工作面50米内,必须备足三架以上的木棚料,以备急用。

5、掘进工作面后方的所有巷道必须经常进行检查保证支护完好,巷道畅通无阻。

6 、掘进迎头工作面打眼、装药、倒矸过程中,必须对工作面进行敲帮问顶,及时找净活矸危石,以防伤人,严禁出现伞檐。

7 、打锚杆前必须敲邦问顶,打锚杆必须在前探梁支护的掩护下进行,锚杆的使用安装按矿1991技字第二号文件和矿树脂锚杆操作规程规定执行。

8 、锚喷支护巷道要保证有7昼夜的洒水养护时间,在喷后2—4小时内进行,每班一次。

9 、巷道遇松软岩层、断层破碎带等地质构造时要及时编写补充措施。

10、当顶板岩(煤)层发生变化和出现淋水滴水时,顶板易出现离层脱层迎头除了采用前探梁临时支护、锚网喷紧跟迎头外,还必须派专人进行检查迎头顶板,随时对顶板进行敲帮问顶安全检查。

煤矿前探梁使用的安全技术措施

煤矿前探梁使用的安全技术措施

编号:SM-ZD-10154煤矿前探梁使用的安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改煤矿前探梁使用的安全技术措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。

文档可直接下载或修改,使用时请详细阅读内容。

一、编制的目的确保C7煤和C9煤两个掘进工作面施工人员的安全,减少煤矿安全事故,维护职工生命财产安全,遏制顶板事故发生。

二、编制的依据根据《煤炭安全法》、《小煤矿安全规程》、《职工安全手册》、煤炭行业监管部门的管理及要求,煤矿顶板管理细则及实施方案以我矿实际相结合。

三、实施管理细则目前根据我矿生产能力核定实际出发,井下可布设四个掘进工作面和两个采煤工作面,在四个掘进工作面的掘进头必须实施以下支护方式:1、在这两个掘进工作面端头出正规支护外另外必须使用前探支护,前探梁的使用和支护严格按规程规定及要求实施。

2、迎头必须采用吊环式前探梁作临时支护,前探梁要求必须紧固有效,用方木接顶牢固。

打锚杆眼应全面检查顶板,确认安全后方可工作,并坚持执行经常性的敲帮问顶制度。

3、前探吊环每移动一次,都要检查它的结构牢固情况,有无裂纹、开焊、损坏等,发现问题要及时更换。

4、严格执行敲帮问顶制度,在进班前和支护前用长把工具进行敲帮问顶,清除浮岩危矸,达到安全作业。

煤矿掘进工作面防止冒顶、片帮安全技术措施(新编版)

煤矿掘进工作面防止冒顶、片帮安全技术措施(新编版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤矿掘进工作面防止冒顶、片帮安全技术措施(新编版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes煤矿掘进工作面防止冒顶、片帮安全技术措施(新编版)一、掘进工作面防止冒顶的安全措施1、岩巷、煤巷临时支护采用前探梁支护,按“一梁三环”进行布置,永久支护部分采用锚杆锚网支护,局部采用加锚索。

喷浆巷道及时初喷30~50mm厚砼加强支护。

每次放炮后、执行敲帮问顶后,及时将前探梁移抵迎头。

2、根据《掘进工作面作业规程》中计算的参数选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网等。

3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。

如岩石破碎时,应加密锚杆4、靠近掘进工作面10m内的支护,在爆破前必须加固。

5、严格执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。

6、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护、U型钢支护或其他措施,采用短掘短支,并加强临时支护。

7、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。

8、使用锚固剂固定锚杆时,应将孔壁冲洗干净。

9、软岩使用锚杆支护时,必须全长锚固。

10锚杆不起作用或不合格时要及时补打。

11、锚杆必须按规定做拉力试验。

煤巷必须进行顶板离层监测,并用记录牌板显示。

在井下做锚固力试验时,必须有安全措施。

12、锚杆必须用锚杆机或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。

掘进工作面临时支护安全技术措施

掘进工作面临时支护安全技术措施

编号:2018-zjed中国石化长城能源化工(宁夏)煤业有限公司银星二号煤矿1131002工作面回风顺槽临时支护安全技术措施编制单位:银星二号项目部综掘一队编制日期: 2018 年 11 月 5 日执行日期:年月日作废日期:年月日银星二号煤矿掘进工作面临时支护安全技术措施为加强1131002工作面回风顺槽顶板管理,杜绝空顶作业,确保区队高效施工,实现安全生产,特编制本安全技术措施。

一、危险源辨识危险源辨识表二、临时支护形式1、采用“吊环+钢管+金属框架”临时支护,前探梁采用长4m,Φ89mm,壁厚不小于6mm的钢管加工而成。

吊环采用厚8mm钢板配合锚杆螺母加工而成。

2、前探梁分别穿入固定在工作面顶板锚杆上的吊环内,吊环间距为两排锚杆距离,每根前探梁必须使用三个在一条直线上(该直线与巷道中心线平行)的吊环悬挂,前探梁吊环必须上满扣。

3、前探梁上面铺金属框架,金属框架长3.6米,宽1.6米,框架用4mm×6mm 的金属方管焊接,网格500mm×500mm,金属框架与前探梁采用吊环连接为一体。

三、施工前准备临时支护备用材料(前探梁二根、吊环使用6个备用2个、金属框架满足使用),且统一存放在巷道内。

前探梁码放整齐,吊环、金属框架要码放整齐并挂牌管理。

四、临时支护操作过程1、临时支护前必须进行敲帮问顶;敲帮问顶前首先清理好退路,确保退路畅通。

工作面敲帮问顶后,安装2根前探梁。

2、敲帮问顶时,必须由专人(至少2人,一人观察顶板、一人操作)站在已支护好的巷道下进行操作;敲帮问顶必须使用专用工具(采用长度不低于2500mm,直径为20mm,一头尖一头扁的长钢钎作为敲帮问顶专用工具);敲帮问顶工作必须由班组长和有经验的老工人进行,并坚持由外向里、由顶部向帮部的原则;敲帮问顶时施工人员必须站在安全地点用专用工具捣掉顶板及两帮活矸,操作期间,观察人员发现有威胁操作人员人身安全的情况时,应立即通知操作人员撤离至安全地点。

煤矿掘进工作面防止冒顶、片帮安全技术措施

煤矿掘进工作面防止冒顶、片帮安全技术措施

仅供参考[整理]安全管理文书煤矿掘进工作面防止冒顶、片帮安全技术措施日期:__________________单位:__________________第1 页共5 页煤矿掘进工作面防止冒顶、片帮安全技术措施一、掘进工作面防止冒顶的安全措施1、岩巷、煤巷临时支护采用前探梁支护,按“一梁三环”进行布置,永久支护部分采用锚杆锚网支护,局部采用加锚索。

喷浆巷道及时初喷30~50mm厚砼加强支护。

每次放炮后、执行敲帮问顶后,及时将前探梁移抵迎头。

2、根据《掘进工作面作业规程》中计算的参数选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网等。

3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。

如岩石破碎时,应加密锚杆4、靠近掘进工作面10m内的支护,在爆破前必须加固。

5、严格执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。

6、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护、U型钢支护或其他措施,采用短掘短支,并加强临时支护。

7、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。

8、使用锚固剂固定锚杆时,应将孔壁冲洗干净。

9、软岩使用锚杆支护时,必须全长锚固。

10锚杆不起作用或不合格时要及时补打。

11、锚杆必须按规定做拉力试验。

煤巷必须进行顶板离层监测,并用记录牌板显示。

在井下做锚固力试验时,必须有安全措施。

12、锚杆必须用锚杆机或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。

第 2 页共 5 页13、在倾斜巷道中,必须有防止矸石、物料滚落的安全措施。

14、爆破前,必须加强对机电设备、风水管、电缆等的保护,确保保护可靠后,方可爆破。

二、掘进工作面1、爆破掘进时必须合理进行爆破参数设计,严格按照《作业规程》中规定进行,最大程度地减小爆破作业对巷道围岩的破坏。

2、掘进按断面设计尺寸进行施工,确保巷道成形质量。

掘进工作面防止冒顶、片帮安全技术措施

掘进工作面防止冒顶、片帮安全技术措施

掘进工作面防止冒顶、片帮安全技术措施1、掘进工作面严禁空顶作业,架棚巷道临时支护使用前探梁配合卡环及支架顶梁作为临时支护;锚网巷道临时支护使用单体柱配合钢筋网、方木(长度不小于1200mm、宽度不小于200mm。

)打设至迎头作为临时支护,单体柱必须站在实底上,并站直站正;最大控顶距应严格按《作业规程》要求执行,如岩石破碎或过构造时,应制定专项措施。

2、施工过程中,要严格执行“敲帮问顶”制度,及时对危岩悬矸进行处理,敲帮问顶人员必须使用长度不小于3m长钎杆站在安全地点进行,并有专人观山。

3、锚网支护巷道要严格按照“正台阶、倒八字”预留台阶、两帮滞后施工,巷道开挖后及时支护,防止两帮煤体片帮。

4、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取超前支护,短掘短支,并加强临时支护,软岩使用锚杆支护时,必须进行全长锚固。

5、现场配备足量的防冒顶材料,锚网支护巷道配备单体柱10根,π型钢5根,钎椽50根,荆笆100块,架棚巷道配备U型钢棚6棚、钎椽50根,竹笆50块,并整齐码放巷道一侧不得影响行人。

6、加强锚网支护巷道质量管控,重点监控锚杆(索)施工质量包括锚杆(索)打设质量、锚固质量和护表构件的安装质量等,对于失效、松动等不合格锚杆、锚索必须及时进行补打或重新张紧和紧固。

7、锚网沿顶掘进巷道受构造影响导致顶板形状不规则时或局部掉顶、片帮时,宜优先采用锚杆进行支护,并采用“掉到哪里,锚到哪里”的支护方法,不得背顶、背帮,保证锚杆、锚索施工质量。

8、每班交接班期间下班人员必须对上班施工的顶部及帮部施工的锚杆、索进行二次紧固,保证预紧力达到设计要求。

9、当巷道断面超宽、超高大于500mm时,必须及时加强支护,采用补打锚杆(锚索)或其它支护方式进行加固,采用架棚支护的巷道必须背紧背实,围岩破碎的巷道棚距适当减小。

10、锚网支护应按设计要求进行。

铺网时必须将网铺平拉紧,网片间连接牢固,严禁出现网兜,若由于其它原因造成网兜现象,必须及时处理,补打锚杆。

防止煤矿掘进工作面冒顶、片帮安全技术措施【最新版】

防止煤矿掘进工作面冒顶、片帮安全技术措施【最新版】

防止煤矿掘进工作面冒顶、片帮安全技术措施安全措施一、掘进工作面防止冒顶的安全措施1、岩巷、煤巷临时支护采用前探梁支护,按“一梁三环”进行布置,永久支护部分采用锚杆锚网支护,局部采用加锚索。

喷浆巷道及时初喷30~50mm厚砼加强支护。

每次放炮后、执行敲帮问顶后,及时将前探梁移抵迎头。

2、根据《掘进工作面作业规程》中计算的参数选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网等。

3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。

如岩石破碎时,应加密锚杆4、靠近掘进工作面10m内的支护,在爆破前必须加固。

5、严格执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。

6、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护、U型钢支护或其他措施,采用短掘短支,并加强临时支护。

7、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。

8、使用锚固剂固定锚杆时,应将孔壁冲洗干净。

9、软岩使用锚杆支护时,必须全长锚固。

10锚杆不起作用或不合格时要及时补打。

11、锚杆必须按规定做拉力试验。

煤巷必须进行顶板离层监测,并用记录牌板显示。

在井下做锚固力试验时,必须有安全措施。

12、锚杆必须用锚杆机或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。

13、在倾斜巷道中,必须有防止矸石、物料滚落的安全措施。

14、爆破前,必须加强对机电设备、风水管、电缆等的保护,确保保护可靠后,方可爆破。

二、掘进工作面1、爆破掘进时必须合理进行爆破参数设计,严格按照《作业规程》中规定进行,最大程度地减小爆破作业对巷道围岩的破坏。

2、掘进按断面设计尺寸进行施工,确保巷道成形质量。

按质量标准化进行施工。

3、若因不可抗拒的原因造成巷道断面超宽、超高大于500mm时,必须变更支护设计,采用补打锚杆(锚索)或其它支护方式进行加固。

4、严禁空顶作业,临时支护“三梁九钩”齐全有效;锚杆支护应及时紧跟掘进工作面,最大空顶距应严格按《作业规程》要求执行。

掘进工作面前探梁临时支护安全技术措施

掘进工作面前探梁临时支护安全技术措施

万欢一心创锁未東贵州众一金彩黔矿业有限公司大方县凤山乡大营煤矿掘进工作面前探梁临时支护安全技术措施编制人:赖青青施工单位:掘进队总工程师:王永康矿长:彭斌批准日期:2017年8月5日执行日期:2017年8月5日安全技术措施会审记录工作面名称:掘进工作面前探梁临时支护安全技术措施会审地点:_____________会审人员签字表综合会审意见:Jf A - «均fli未来大营煤矿安全技术措施学习登记表掘进工作面前探梁临时支护安全技术措施一、支护目的在掘进巷道中,在迎头没有支护、若顶板破碎、顶板上的大矸石,压力一来易掉落,因此空顶作业的情况下工作是危险的。

为了防止岩石的掉落,为暂时维护围岩稳定和保障工作面安全,所以要用前探梁作为临时支护。

架起前探梁,贴紧迎头煤壁或岩壁,用背板加牢、加固,就安全了许多。

在迎头没有支护的情况下,前探梁梁架可以起到临时支护的作用,前探梁前端靠近煤岩壁的那端,挡住迎头顶上没有支护的地方,防止顶上破碎散落及顶板裂开受压。

在掘进迎头工作中,迎头在放完炮或者切割后,在没有支护的情况下,顶上的浮矸活石易掉落,如果遇到顶板破碎较严重的地方就更危险,为了保证掘进迎头在放炮后,在装碴、出碴及巷道支护的过程中杜绝空顶作业、违章作业,保证作业人员的安全, 使用前探梁支护是可靠的、安全的。

二、支护方法:前探梁也要正确地按规定支护,首先检查前探梁及各连接装置是否齐全完好,并准备充分的背板材料,然后进行敲帮问顶,清除浮矸活石、处理安全隐患。

当巷道支护采用架棚时,由外向里扶好所有歪斜的支架,加固迎头前三架支架,并周正有力地背顶背帮前探梁采用两根长 _米的_钢管,顺巷道方向、用连接装置挂在迎头最前一、二、三排的锚杆下(采用架棚支护时挂在前三排顶梁上),前端伸向迎头煤岩壁做前探支护。

每次放完炮后或者综掘机切割后,先进行敲帮问顶,清除顶、帮活石伞檐。

三人配合操作,架设前探梁,先挂好前探梁的连接装置,并把前探梁钢管分别伸入吊链或环里,并把钢管伸到迎头煤岩壁贴紧;另一人在前探梁钢管上,根据排距放好背板、半圆木;另一人在前探梁后端打上木楔,垫上一方道木和半圆木,使前探梁向顶板上翘、紧贴顶板。

关于煤矿下分层回风巷防误穿的技术措施以及注意事项!

关于煤矿下分层回风巷防误穿的技术措施以及注意事项!

关于煤矿下分层回风巷防误穿的技术措施以及注意事项!一、概况本矿11901下分层回风巷目前已经掘进至98.5米处,考虑此前安宁煤矿老井系统曾经开采19煤层,为避免该掘进巷道掘至老巷或者采空区给掘进工作面带来困难,为保证施工安全隐患,特制定以下安全施工技术措施,望严格执行。

二、支护方式1、临时支护:采用2根规格为4m的9号工字钢或者π型钢做前探梁,布置在顶上,上方铺设厚木板,不低于10块。

2、永久支护:掘进支护方式11号矿工钢规则梯形支护,净断面为6.05m⊃;,上净宽为2.3m下净宽度为3.2m净高为2.2m,严禁超宽降低掘进。

三、施工方法1、以风动工具落岩或扩大。

2、如有大块围岩无法用手工破碎时,采用放小炮振动破碎法。

四、过空巷安全技术措施(一)、工程质量1、根据设计要求,永久支护采用11号工字钢作为支护材料。

用直径不小于50mm硬质杂木作为架箱间的撑木,一棚四撑,撑木位置要按设计位置放置。

梯形支架要求腿梁合逢,用直径不小于100mm的坑木作为背帮接顶的材料,接顶要求严实,帮侧用排材背紧绞实,架棚顶部和两帮要均匀铺设木板。

架硼支护时前倾后仰不得超过60mm,迈步不得超过100mm,硼距为500mm。

2、严禁空帮漏顶,坚持使用前探梁,梁头上方铺上4根1.5m长0.05m厚木板,并且前探临时支护不得走出0.5m。

3、每架完一架工字钢后必须用Ф5cm不小于1.50m圆木向顶和帮成30°向老巷打去,达到控制软砂下漏。

4、严格按中、腰线和工程质量要求施工,否则不予验收,一律返工。

(二)、掘进过空区(空巷)安全技术措施1、队长、班组长要现场指挥、现场监督。

各班必须严格执行交接班制度,交班时必须向下一班交代清楚工作面情况。

2、每班进班前班长必须首先弄清工作面通风、瓦斯、供电情况,确认安全后方可进入碛头,进入碛头必须首先清理顶帮活矸,检查好超前支护后方能作业。

进行。

3、现场应准备木料和木板及短木料,以备冒顶时急用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵州众一金彩黔矿业有限公司大方县凤山乡大营煤矿掘进工作面前探梁临时支护安全技术措施
编制人:赖青青
施工单位:掘进队
总工程师:王永康
矿长:彭斌
批准日期:2017年8月5日
执行日期:2017年8月5日
安全技术措施会审记录
工作面名称:掘进工作面前探梁临时支护安全技术措施会审地点:
会审人员签字表
大营煤矿安全技术措施学习登记表
掘进工作面前探梁临时支护安全技术措施
一、支护目的
在掘进巷道中,在迎头没有支护、若顶板破碎、顶板上的大矸石,压力一来易掉落,因此空顶作业的情况下工作是危险的。

为了防止岩石的掉落,为暂时维护围岩稳定和保障工作面安全,所以要用前探梁作为临时支护。

架起前探梁,贴紧迎头煤壁或岩壁,用背板加牢、加固,就安全了许多。

在迎头没有支护的情况下,前探梁梁架可以起到临时支护的作用,前探梁前端靠近煤岩壁的那端,挡住迎头顶上没有支护的地方,防止顶上破碎散落及顶板裂开受压。

在掘进迎头工作中,迎头在放完炮或者切割后,在没有支护的情况下,顶上的浮矸活石易掉落,如果遇到顶板破碎较严重的地方就更危险,为了保证掘进迎头在放炮后,在装碴、出碴及巷道支护的过程中杜绝空顶作业、违章作业,保证作业人员的安全,使用前探梁支护是可靠的、安全的。

二、支护方法:
前探梁也要正确地按规定支护,首先检查前探梁及各连接装置是否齐全完好,并准备充分的背板材料,然后进行敲帮问顶,清除浮矸活石、处理安全隐患。

当巷道支护采用架棚时,由外向里扶好所有歪斜的支架,加固迎头前三架支架,并周正有力地背顶背帮。

前探梁采用两根长米的钢管,顺巷道方向、用连接装置挂在迎头最前一、二、三排的锚杆下(采用架棚支护时挂在前三排顶梁上),前端伸向迎头煤岩壁做前探支护。

每次放完炮后或者综掘机切割后,先进行敲帮问顶,清除顶、帮活石伞檐。

三人配合操作,架设前探梁,先挂好前探梁的连接装置,并把前探梁钢管分别伸入吊链或环里,并把钢管伸到迎头煤岩壁贴紧;另一人在前探梁钢管上,根据排距放好背板、半圆木;另一人在前探梁后端打上木楔,垫上一方道木和半圆木,使前探梁向顶板上翘、紧贴顶板。

在前探梁支护好后才能进行永久支护,支护完后,撤出前探梁下的人员,慢慢回松前探梁后端连接装置上的木楔和道木,逐个打开链环,放下前探梁。

只有在锚杆,网片钢筋梯,支护好后,才能拆除,严禁提前拆除。

在整个支护前探梁和拆下前探梁的过程中,人员必须注意力集中,相互配合好,做好自主保安和相互保安工作,做到三不伤害。

三,支护准备:
根据断面的宽度准备所需的前探梁、吊环、木板、木楔、钢筋网等材料。

前探梁采用直径不小于φ89mm的无缝钢管制作,长度4.5米,前探梁用强度金属吊环固定在永久支护好的锚杆上(或者架棚顶梁上),每根前探梁使用吊环不少于3个,吊链或者环使用配套的
锚杆螺母固定。

巷道断面宽度小于等于3m时,使用2根前探梁,巷道宽度在3至5m时,使用3根前探梁,前探梁排距由锚杆排距决定。

四、支护要求:
1、永久支护好的锚杆锚固力不小于100KN,控制锚杆外漏长度100mm,以便安装吊环。

2、吊环间排距以锚杆间距为准。

3、前探梁要直、无破损弯曲,长度一致,均匀布置在巷道中部并垂直于掘进工作面。

4、掘进工作面爆破后或者切割后必须使用前探梁支护,支护前探梁过程前要敲帮问顶,及时摘除悬矸。

(1)应有两名有经验的人员担任这项工作,一人敲帮问顶,一人观察顶板和退路。

敲帮问顶人员应该站在找人的侧面,并保证退路畅通。

(2)敲帮问顶应从完好支护的地点开始,由外向里,先顶部后帮依次,进行,敲帮问顶范围内严禁其他人员进入。

(3)用长把工具敲帮问顶时,应防止煤矸而下伤人。

(4)顶帮遇到大块断裂煤矸或煤矸离层时;应首先设置临时支护,保证安全后,再顺着裂隙、层理敲帮问顶,不得强挖硬刨。

5、吊环螺母与锚杆连接必须上满丝扣,人工上前探梁时必须手托前探梁,问抬稳放,不得将手伸入吊环内,前探梁放稳后及时用木楔紧固,防止前探梁滚动。

6、在上前探梁时,严禁人员站在梁下。

7、上前探梁后,前探梁上方进行铺网封闭顶板,并用木板或道木接实顶板,木板尽可能与巷道宽度相当,横放在前探梁上方。

8、前探梁临时支护结束后,打锚桩眼,挂耙装机回头滑轮,进行耙矸作业。

9、耙矸作业,敲帮问顶,按规程或措施进行永久支护。

先施工顶板靠帮锚杆,然后再其他两根前探梁掩护下,退一根前探梁,施工锚杆。

10、顶板永久支护后,撤除临时支护,放置在指定地点,码放整齐。

11、爆破前最大控顶距小于锚杆排距,爆破后最大控顶距不大于锚杆排距加循环进度,爆破后临时支护一定要紧跟迎头,严禁空顶作业
12、上山掘进前探梁必须焊防滑链进行固定,防止下滑。

13、拱形断面施工使用前探梁支护,铺网后用木板或道木接实顶板,木板不易太长,能横放在两根前探梁上为宜。

14、遇顶板起伏时,应用多孔吊环,保证前探梁垂直于工作。

附图:前探梁不足示意图。
