建设工程进度控制习题
建筑工程项目管理(进度管理)习题
3、某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成
建筑工程项目管理(进度管理)
一、单项选择题
1、当计算工期不能满足合同要求时,应首先压缩()的持续时间。
A、持续时间最长的工作
B、总时差最长的工作
C、关键工作
D、非关键工作
二、多项选择题
1、已知网络计划中工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为第15天和第18天,工作M的最早开始时间和最迟开始时间分别为第6天和第9天。如果工作M的持续时间为9天。则工作M( )。
<2>、根据第7个月末工程施工进度检查结果,分别分析E、C、D工作的进度情况及对其紧后工作和总工期产生的影响。
<3>、由于J、G工作完成后K工作的施工图样未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了工期和费用索赔。造价工程师应如何处理?说明理由。
<4>、为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?
<5>、根据第12个月末进度检查结果,在图中绘出进度前锋线。此时总工期为多少个月?
当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图所示。
E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图样于第13个月末完成。
工程进行到第12个月末时,进度检查时发现:
(1)H工作刚刚开始。
(2)I工作仅完成了1个月的工作量。
监理工程师资格考试【进度控制】各章习题册及答案
《建设工程进度控制》第一章建设工程进度控制概述章节习题答案(152 道)1.()阐明单位工程的建筑总规模及本年计划完成情况。
A.年度计划项目表B.投资计划年度分配表C.工程项目总进度计划D.年度竣工投产交付使用计划表答案:D2.()是依据工程项目可行性研究报告、工程项目前期工作计划和工程项目建设总进度计划编制的。
A.监理设计阶进度计划B.监理总进度计划C.监理施工阶段进度计划D.监理年度进度计划答案:B3.(2011 年真题)下列工程进度控制措施中,那些是属于工程师采取的技术措施()。
A.审查施工单位的进度计划B.建立工程进度计划制度C.协调进度计划与合同工期之间的关系D.利用网络技术控制工程进度E.协助施工单位编制施工组织设计答案:A,D4.编制建设工程设计作业进度计划的依据有()。
A.规划设计条件和设计基础资料B.施工图设计工作进度计划C.单位工程设计工日定额D.初步设计审批文件E.所投入的设计人员数答案:B,C,E5.编制建设工程设计作业进度计划的依据有()。
.A.规划设计条件和设计基础资料B.施工图设计工作进度计划C.单位工程设计1 日定额D.初步设计审批文件E.所投入的设计人员数答案:B,C,E6.表达流水施工在时间安排上所处状态的参数有()。
A.流水段B.流水强度C.流水节拍D.流水步距E.流水施工工期答案:C,D,E7.采取CM承发包模式,属于建设工程进度控制的()。
A.合同措施B.技术措施C.经济措施D.组织措施答案:A8.采取CM承发包模式,属于控制建设工程进度的()。
A.合同措施B.技术措施C.经济措施D.组织措施答案:A9.采用横道图表示建设工程进度计划的优点是()。
A.能够明确反映工作之间的逻辑关系B.易于编制和理解进度计划C.便于优化调整进度计划D.能够直接反映影响工期的关键工作答案:B10.大型建设工程项目的结构分析是将整个项目进行逐层分解,并确定相应的工作目录,其依据是()。
《进度控制》练习题
· 1.建设工程施工图设计阶段的投资控制目标是()。
A.设计概算B.施工图预算C.建安工程承包合同价D.投资估算参考答案:A 2.某企业第1年初向银行借款500万元,年利率为7%,银行规定每季度计息一次。
若企业向银行所借本金与利息均在第4年末一次支付,则支付额为()万元。
A.659.97 B.659.45C.655.40 D.535.93 参考答案:A 3.工程业主情况、设计单位情况、咨询单位情况也影响着建设工程投资,这说明()也是影响建设工程投资的重要因素。
A.工程技术文件B.要素市场价格信息C.建设工程环境条件D.国家的有关规定参考答案:C 4.项目可行性研究的核心内容是()。
A.投资估算与资金筹措B.需求预测和拟建规模C.建设条件与厂址方案D.项目经济评价参考答案:D 5.按照《建筑安装工程费用项目组成》(建标[2003]206号)的规定,大型机械设备进出场及安拆费列入()。
A.施工机械使用费B.施工机构迁移费C.措施费D.间接费参考答案:.C 6.夜间施工增加费、材料二次搬运费属于()的内容。
A.直接工程费B.措施费C.现场经费D.规费参考答案:.B 7.不应归入建安工程人工费的是()。
A.生产工人学习、培训期间工资B.生产工人基本工资C.生产工人工资性补贴D.职工养老保险费参考答案:.D 8.某新建项目,建设期为2年,估计需向银行贷款2000万元,贷款时间安排为:第一年1000万元,第2年1000万元。
年利率为10%,用复利法计算的该项目建设期贷款利息为()万元。
A.310B.300C.205D.200 参考答案:.C 9.当财务内部收益率为(),则认为项目在财务上可行(为行业基准收益率)。
A.FIRR≥icB.FIRR C.FIRR>0D.FIRR<0 参考答案:9.A 10.工程量清单主要用于编制招标工程的标底价格和供投标人进行投标报价,由()提供。
A.招标人B.国家统一C.监理机构D.承包人参考答案:1.A 2.A 3.C 4.D5.C 6.B 7.D8.C9.A 10.A 计算。
2017年监理工程师《进度控制》精华辅导习题及答案(第一章)
2017年监理工程师《进度控制》精华辅导习题及答案解析(第一章)第一章建设工程进度控制概述第一节建设工程进度控制的概念一、影响进度的常见因素在工程建设过程中,常见的影响因素有:①业主因素;②勘察设计因素;③施工技术因素;④自然环境因素;⑤社会环境因素;⑥组织管理因素;⑦材料、设备因素;⑧资金因素。
【例】下列对工程进度造成影响的因素中,属于业主因素的有( )。
A.不能及时向施工承包单位付款B.不明的水文气象条件C.施工安全措施不当D。
不能及时提供施工场地条件E。
临时停水、停电、断路【答案】AD【例】下列影响建设工程进度的情况中,属于组织管理原因的是()。
A.合同签订时遗漏条款、表达失当B.节假日交通、市容整顿的限制C。
有关方拖欠资金,资金不到位D.不可靠技术的应用【答案】A【例】下列影响建设工程进度的不利因素中,属于建设单位因素的有()。
A.不能及时向施工承包单位付款B.组织协调不利,导致停工待料C.由于使用要求改变而进行设计变更D.提供的场地不能满足工程正常需要E。
邻近工程施工干扰【答案】ACD【例】在建设工程实施过程中,影响工程进度的组织管理因素是()。
A.临时停水、停电B。
合同签订时遗漏条款或表达失当C。
未考虑设计在施工中实现的可能性D.施工设备不配套、选型失当【答案】B二、进度控制的措施分类:组织措施、技术措施、经济措施及合同措施。
【例】为了确保建设工程进度控制目标的实现,可采取的合同措施包括()。
A.推行CM承发包模式B。
对工期提前给予奖励C。
建立进度信息沟通网络 D.公正地处理工程索赔E。
建立进度计划检查分析制度【答案】AD【例】为了确保建设工程进度控制目标的实现,监理工程师可采取的组织措施包括()。
A.推行CM承发包模式,对建设工程实行分段设计、发包和施工B。
建立进度控制目标体系,明确项目监理机构中进度控制人员及其职责分工C。
建立进度计划审核制度和进度计划实施中的检查分析制度D.建立图纸审查、工程变更和设计变更管理制度E。
2008年监理工程师《建设工程进度控制》全真习题二

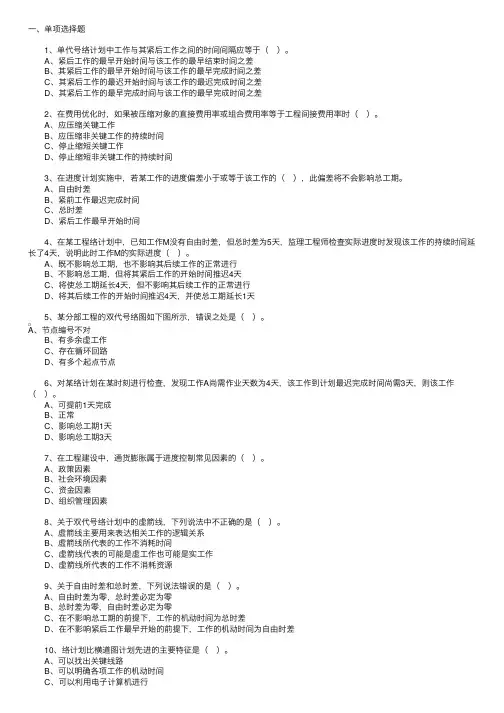

⼀、单项选择题 1、单代号络计划中⼯作与其紧后⼯作之间的时间间隔应等于( )。
A、紧后⼯作的最早开始时间与该⼯作的最早结束时间之差 B、其紧后⼯作的最早开始时间与该⼯作的最早完成时间之差 C、其紧后⼯作的最迟开始时间与该⼯作的最迟完成时间之差 D、其紧后⼯作的最早完成时间与该⼯作的最早完成时间之差 2、在费⽤优化时,如果被压缩对象的直接费⽤率或组合费⽤率等于⼯程间接费⽤率时( )。
A、应压缩关键⼯作 B、应压缩⾮关键⼯作的持续时间 C、停⽌缩短关键⼯作 D、停⽌缩短⾮关键⼯作的持续时间 3、在进度计划实施中,若某⼯作的进度偏差⼩于或等于该⼯作的( ),此偏差将不会影响总⼯期。
A、⾃由时差 B、紧前⼯作最迟完成时间 C、总时差 D、紧后⼯作最早开始时间 4、在某⼯程络计划中,已知⼯作M没有⾃由时差,但总时差为5天,监理⼯程师检查实际进度时发现该⼯作的持续时间延长了4天,说明此时⼯作M的实际进度( )。
A、既不影响总⼯期,也不影响其后续⼯作的正常进⾏ B、不影响总⼯期,但将其紧后⼯作的开始时间推迟4天 C、将使总⼯期延长4天,但不影响其后续⼯作的正常进⾏ D、将其后续⼯作的开始时间推迟4天,并使总⼯期延长1天 5、某分部⼯程的双代号络图如下图所⽰,错误之处是( )。
A、节点编号不对 B、有多余虚⼯作 C、存在循环回路 D、有多个起点节点 6、对某络计划在某时刻进⾏检查,发现⼯作A尚需作业天数为4天,该⼯作到计划最迟完成时间尚需3天,则该⼯作( )。
A、可提前1天完成 B、正常 C、影响总⼯期1天 D、影响总⼯期3天 7、在⼯程建设中,通货膨胀属于进度控制常见因素的( )。
A、政策因素 B、社会环境因素 C、资⾦因素 D、组织管理因素 8、关于双代号络计划中的虚箭线,下列说法中不正确的是( )。
A、虚箭线主要⽤来表达相关⼯作的逻辑关系 B、虚箭线所代表的⼯作不消耗时间 C、虚箭线代表的可能是虚⼯作也可能是实⼯作 D、虚箭线所代表的⼯作不消耗资源 9、关于⾃由时差和总时差,下列说法错误的是( )。
建设工程进度控制练习题
练习题目:一、单项选择题1.如果A、B两项工作的最早开始时间分别为第6天和第7天,它们的持续时间分别为4天和5天,则它们共同紧后工作C的最早开始时间为第( )天。
A.10B.11C.12D.13答案:C2.在某工程的网络计划中,如果工作X的总时差和自由时差分别为8天和4天,监理工程师检查实际进度时发现,该工作的持续时间延长了2天,则说明工作X的实际进度()。
A.既影响总工期,也影响其后续工作B.不影响总工期,但其后续工作的最早开始时间将延迟2天C.影响总工期,总工期拖延2天D.既不影响总工期,又不影响其后续工作答案:D3.在网络计划中,若某项工作拖延使得总工期要延长,那么为了保证工期符合原计划,()。
A.应调整该工作的紧后工作B.应调整该工作的平行工作C.应调整该工作的紧前工作D.应调整所有工作答案:A4.已知工作A的紧后工作是B和C,工作B的最迟开始时间为14,最早开始时间为10;工作C的最迟完成时间为16,最早完成时间为14;工作A的自由时差为5天,则工作A的总时差为()天。
A.5B.7C.9D.11提示:参见教材P137解答过程:(1)求解C工作的持续时间。
设C工作的持续时间为t,则C工作的最早开始时间为14-t,按照A工作的紧后工作最早开始相等的关系,即14-t=10,求得C工作的持续时间t=4天。
(2)求解C工作的最迟开始时间。
由于C工作的最迟完成时间为16天,持续时间为4天,则C工作的最迟开始时间为16-4=12天。
(3)求解A工作的最早完成时间。
由于A工作的紧后工作最早开始时间为第10天,自由时差为5天,因此,A工作的最早完成时间为10-5=5天。
(4)求解A工作的最迟完成时间。
按照自右向左、取小值的原则,A工作的最迟完成时间为第12天(即B工作和C工作最迟开始时间的最小值)。
(5)求解A工作的总时差。
A工作的总时差等于A工作的最迟完成时间-A 工作的最早完成时间=12-5=7天。
监理进度孙玉保习题班02、第一章:建设工程进度控制概述(二)
第二节建设工程进度控制计划体系【例】对工程项目从开始建设至竣工投产进行统一部署的工程项目建设总进度计划,其内容包括()。
A. 施工图设计工作进度计划表B. 年度建设资金平衡表C•工程项目进度平衡表D.分部分项工程施工进度计划表【答案】C【例】依据工程项目建设总进度计划和批准的设计文件编制的工程项目年度计划的内容包括()。
A. 投资计划年度分配表B•工程项目一览表C. 工程项目进度平衡表D. 年度建设资金平衡表【答案】D【例】在建设单位的计划系统中,工程项目年度计划主要包括()。
A. 年度建设资金平衡表B. 工程项目进度平衡表C. 年度设备平衡表D. 年度竣工投产交付使用计划表E. 设计作业进度计划表【答案】ACD【例】建设单位计划系统中工程项目年度计划的有()A. 年度建设资金平衡表B. 年度设备平衡表C. 投资计划年度分配表D. 年度出图计划表E. 年度竣工投产交付使用计划表【答案】ABEA. 规划设计条件和设计基础资料B. 施工图设计工作进度计划C. 单位工程设计工日定额D. 初步设计审批文件E. 所投入的设计人员数【答案】BCE【例】在建设工程进度控制计划体系中,属于设计单位计划系统的是()。
A. 分部分项工程进度计划B. 阶段性设计进度计划C. 工程项目年度计划D. 年度建设资金计划【答案】B获取全套晶新课件+最精准保过押题*联系QQ/微信同号:673881898第三节建设工程进度计划的表示方法和编制程序一、横道图1•优点:形象直观,易于编制和理解。
该计划明确地表示出各项工作的划分、工作的开始时间和完成时间、工作的持续时间、工作之间的相互搭接关系,以及整个工程项目的开工时间、完工时间和总工期。
2•缺点:⑴不能明确地反映出各项工作之间错综复杂的相互关系,不利于建设工程进度的动态控制。
⑵不能明确地反映出影响工期的关键工作和关键线路。
⑶不能反映出工作所具有的机动时间。
⑷ 不能反映工程费用与工期之间的关系,因而不便于缩短工期和降低工程成本。
建设工程项目进度控制与进度计划系统练习题(2)
建设工程项目进度控制与进度计划系统练习题(2)建设工程项目进度控制与进度计划系统练习题A.设计方进度控制的任务是依据设计任务委托合同来对设计工作进度进行控制B.设计方的进度控制是履行期设计任务委托合同的义务C.设计进度计划主要是概念设计和初步设计阶段的设计图纸的出图计划D.设计方应尽可能使设计进度与招标、施工和物资采购等进度相协调参考答案:C参考解析:设计方进度控制的任务是依据设计任务委托合同对设计工作进度的要求控制设计工作进度,这是设计方履行合同的义务。
另外,设计方应尽可能使设计工作的进度与招标、施工和物资采购等工作进度相协调。
在国际上,设计进度计划主要是各设计阶段的设计图纸(包括有关的说明)的出图计划,在出图计划中标明每张图纸的名称、图纸规格、负责人和出图日期。
出图计划是设计方进度控制的依据,也是业主方控制设计进度的依据。
所以C正确。
12[单选题]业主方项目进度控制的任务是控制( )的进度。
A.项目设计阶段B.整个项目实施阶段C.项目施工阶段D.整个项目决策阶段参考答案:B13[单选题]施工方进度控制的任务是依据( )对施工进度的要求控制施工进度。
A.施工组织设计B.施工任务委托合同C.施工平面布置图D.施工图参考答案:B14[单选题]施工方进度控制的任务是( )。
A.根据施工任务委托合同对施工进度的要求控制施工进度B.控制整个项目实施阶段的进度C.依据施工组织设计对施工进度的要求控制施工进度D.依据施工承包合同对施工进度的要求控制施工进度参考答案:A15[单选题]建设工程项目是在开放环境下实施的,因此进度控制是一个( )的管理过程。
A.动态B.静态C.封闭D.开放参考答案:A参考解析:建设项目是在动态条件下实施的,因此进度控制也就必须是一个动态的管理过程,是一个不断地计划、执行、检查、分析、调整计划的动态循环过程。
所以A正确。
16[单选题]建设工程项目进度控制的目的是( )。
A.通过控制以实现工程的进度目标B.编制进度计划C.论证进度目标是否合理D.跟踪检查进度计划参考答案:A17[多选题]业主方进度控制的任务是控制整个项目实施阶段的进度,包括( )。
一建项目管理考点试题及解析:建设工程项目进度控制与进度计划系统
【经典习题】 【例题1】建设工程项目在施工时盲目赶工,会导致( )。
A.安全事故发生的概率减小 B.施工成本增加的概率减小 C.文明施工实现的概率增加 D.质量事故发生的概率增加 【答案】D 【解析】不是正常有序地施工,而盲目赶工,难免会导致施工质量问题和施工安全问题的出现,并且会引起施工成本的增加。
【例题2】在进行施工进度控制下,必须树立和坚持的最基本的工程管理原则是( )。
A.在确保工程质量的前提下,控制工程的进度 B.在确保投资的前提下,达到进度、成本的平衡 C.在确保工程投资的前提下,控制工程的进度 D.在满足各项目参与方利益最大化的前提下,控制工程的进度 【答案】A 【解析】工程施工过程中,必须树立和坚持一个最基本的工程管理原则,即在确保工程质量的前提下,控制工程的进度。
【例题3】关于建设工程项目进度控制的说法,正确的有( )。
A.进度控制的过程,就是随着项目的进展,进度计划不断调整的过程 B.施工进度控制直接关系到工程的质量和成本 C.施工方进度控制的目标就是尽量缩短工期 D.项目各参与方进度控制的目标和时间范畴是相同的 E.进度控制的目的是通过控制以实现工程的进度目标 【答案】ABE 【解析】C正确说法:施工方进度控制的目标就是在尽量保证工程质量的前提下,控制工程的进度。
D正确说法:项目各参与方进度控制的目标和时间范畴是不相同的。
【例题4】建设项目进度控制中,业主方的任务是控制整个项目( )的进度。
A.实施阶段 B.决策阶段 C.项目全寿命周期 D.使用阶段 【答案】A 【解析】业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段的工作进度、设计工作进度、施工进度、物资采购工作进度,以及项目动用前准备阶段的工作进度。
【例题5】在项目实施过程中,设计方编制的设计工作进度应尽可能与招标、施工和( )等工作进度相协调。
A.项目选址 B.可行性研究 C.物资采购 D.竣工验收 【答案】C 【解析】设计方进度控制的任务是依据设计任务委托合同对设计工作进度的要求控制设计工作进度,设计方应尽可能使设计工作的进度与招标、施工和物资采购等工作进度相协调。
施工组织与进度控制习题集库含答案
单元1 建筑施工组织概述一、判断题(√)1.建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位。
(×)2.基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
(√)3.在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
(×)4.施工组织总设计一般由工程项目经理部负责编制。
(√)5.施工组织设计是指导拟建工程施工全过程各项活动的技术、经济和组织全局性的综合性文件。
二、单项选择题1.拟建建设项目在建设过程中各项工作必须遵循的先后顺序称( A )。
A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2.可行性研究报告属于项目基本建设程序中的( C )阶段。
A建设实施 B 建设准备 C建设决策 D 质量保修3.建设准备阶段的工作中心是(B )。
A. 施工准备B. 勘察设计C.工程实施D.可行性研究4.施工单位承接业务的主要方式是( A )。
A 通过投标而中标B 国家或上级主管部门直接下达C 受建设单位委托D 自寻门路5.施工准备基本就绪后,应由( A )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6.工程项目竣工验收应由( B )组织。
A、施工单位B、建设单位C、监理单位D、质监部门7.下列属于建筑产品施工特点的是( C )。
A、多样性B、固定性C、流动性 D庞大性8.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( B )。
综合性 D 复杂性 C 个别性 B 流动性A9.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产( B )。
A 流动性B 露天作业多C 高空作业多D 地域性10.以一个建设项目为编制对象,用以指导整个拟建工程全过程的各项施工活动的技术、经济和组织的综合性文件叫( A)A.施工组织总设计 B.单位工程施工组织设计C.分部分项工程施工组织设计D.专项施工组织设计11.( A )是整个建设项目施工任务总的战略性的部署安排,涉及范围广,概括性较强。
工程建设进度控制复习题A答案
工程建设进度控制复习题A答案一、填空(每空1分,共20分)1.工程项目进度计划按照主体不同可以划分为:业主的进度计划、监理咨询单位的进度计划、设计单位的进度计划、施工单位的进度计划四种。
2.影响施工进度计划的因素主要包括:有关单位的影响、施工条件的变化、技术失误、施工组织管理不利、意外事件的出现等。
3.常见的施工进度计划的种类有:施工准备工作计划、施工总进度计划、单项工程施工进度计划、单位工程施工进度计划、分包工程进度计划、分部分项工程进度计划、施工项目年度(季度、月度)进度计划。
4.施工项目进度计划的表示方法横道图、关键日期表、垂直图(速度图)、网络图四种。
二、名词解释(每小题4分,共20分)1.工程项目进度计划——指工程项目建设活动开展前,根据各活动的先后关系、技术特点、组织措施、资源消耗、约束条件等,对其各建设活动在开始与完成时间上进行的规划。
2.施工项目进度计划——是按照项目承包条件要求,依一个施工项目为对象进行编制,用以控制其施工全过程各项施工活动进程的综合性技术文件。
3.网络图——是指由箭线和节点组成的,用来表示工作流程的有向的、有序的网状图形4.网络计划——是用网络图表达任务构成、工作顺序,并加注工作时间参数的进度计划。
5.施工项目进度控制——是施工项目管理的重要组成部分,是对项目施工进度计划实施、监督、检查、控制和协调的综合过程。
三、判断题(每小题2分,共10分)(√)1、进度控制的最终目标是确保项目进度目标的实现,建设项目进度控制的总目标是建设工期。
(×)2、由于承包商以外的原因造成施工期的延长,称之为工程延误。
(√)3、定额工作和信息工作是进度控制的基础工作。
(×)4、当偏差大于该工作的自由时差,对进度计划无影响;(√)5、当出现工期延误时,监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,只是要求承包单位在合理的状态下施工。
四、单项选择题(每小题2分,共50分)1、进度控制的第一项任务就是确定( A )。
建设工程项目进度控制与进度计划系统练习题
建设工程项目进度控制与进度计划系统练习题建设工程项目进度控制与进度计划系统练习题引导语:进度控制是指将工程建设项目各个阶段的工作、工作程序、持续时间及其相互衔接关系,根据进度总目标及优化资源的原则编制进度计划,并将该计划付诸实施的活动。
以下是店铺整理的建设工程项目进度控制与进度计划系统练习题,欢迎参考!1[单选题]如果一个进度计划系统由总进度计划、项目子系统进度计划、项目子系统中的单项工程进度计划组成。
该进度计划系统是由( )的计划组成的计划系统。
A.不同深度B.不同功能C.不同项目参与方D.不同周期参考答案:A2[单选题]在项目实施过程中,设计方编制的设计工作进度应尽可能与招标、施工和( )等工作进度相协调。
A.项目选址B.可行性研究C.物资采购D.竣工验收参考答案:C3[单选题]建设工程项目进度计划系统是由多个相互( )的进度计划组成的系统,它是项目进度控制的依据。
A.独立B.平行C.关联D.搭接参考答案:C4[单选题]下列建设工程项目进度控制工作中,属于施工方进度控制的是( )。
A.编制项目施工的工作计划B.编制项目现场布置图C.协调设计、招标的工作进度D.部署项目动工准备工作进度参考答案:A5[单选题]某建设工程项目进度计划系统如图所示:该进度计划系统的第二层面是多个相互关联的不同( )的进度计划。
A.计划深度B.计划功能C.项目参与方D.计划周期参考答案:C参考解析:图中的第二平面是多个相互关联的不同项目参与方的进度计划组成的计划系统。
其第三和第四平面是多个相互关联的不同计划深度的进度计划组成的计划系统。
所以C正确。
6[单选题]建设项目设计方进度控制的任务是依据( )对设计工作进度的要求,控制设计工作进度。
A.可行性研究报告B.设计大纲C.设计任务委托合同D.设计总进度纲要参考答案:C7[单选题]辅助进度控制的计算机软件是指以( )为核心的项目管理软件包。
A.横道图B.网络技术C.网络计划D.网络图参考答案:C8[单选题]总进度规划(计划)、项目子系统进度(规划)与项目子系统中的( )进度计划之间要联系和协调。
5第五章进度控制习题
第五章建设工程进度控制一、单选题第一节1. 建设工程组织流水施工时,用来表达流水施工在施工工艺方面的状态参数是(D)。
A. 流水段B. 流水强度C. 流水节拍D. 施工过程2. 相邻两个专业队(或施工过程)进入流水工作的时间间隔,称为(B)。
A. 流水节拍B. 流水步距C. 流水进度D. 流水段3. 组织流水施工时,划分流水段的最根本目的是(D)。
A. 由于施工工艺的要求B. 可增加更多的专业工作队C. 提供工艺或组织间歇时间D. 使各专业队在不同流水段进行流水施工4. 某分部工程有3个施工过程,各分为4个流水段组织流水施工,流水节拍分别为4,3,2,5;2,5,4,3和4,3,3,4天,则3个施工过程之间的流水步距分别为(A)天。
A. 5和4B. 5和3C. 4和2D. 3和45. 某分部工程有两个施工过程,各分为4个流水段组织流水施工,流水节拍分别为2,4,3,4天和3,5,4,5天,则流水步距和流水施工工期分别为(B)天。
A. 2和19B. 3和20C. 4和20D. 5和196. 某基础工程划分4个施工过程(挖基槽、做垫层、混凝土浇筑、回填土),在5个流水段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填,该工程的流水施工工期为(C)天。
A. 39B. 29C. 26D. 147. 在建设工程进度计划的表示方法中,与横道计划相比,网络计划的优点是能够(A)。
A. 明确表达各项工作之间的逻辑关系B. 直观表达工程进度计划的计算工期C. 明确表达各项工作之间的搭接时间D. 直观表示各项工作的持续时间8. 影响建设工程进度的不利因素很多,其中(B)因素是最大的干扰因素。
A. 技术B. 人为C. 地质与气象D. 设备、材料及配件9. 在工程建设过程中,影响实际进度的业主因素是(B)。
A. 材料供应时间不能满足需要B. 不能及时提供施工场地条件C. 不明的水文气象条件D. 计划安排不周密,组织协调不力10. 在工程建设过程中,不属于影响实际进度的自然环境因素是(C)。
建设工程项目计划与控制期末复习题试题和答案
《建设工程项目计划与控制》期末复习题(2012~2013学年第一学期)第一章建设工程进度控制概述一、判断题1、建设工程进度控制的总目标是建设工期。
(√)2、工程项目年度计划是施工单位编制的进度计划之一。
(×)3、合同签订时遗漏条款、表达失当;计划安排不周密等是影响工程建设的组织管理因素。
(√)4、工程项目建设总进度计划是在初步设计批准后,对工程项目从开始建设至竣工投产(动用)全过程的统一部署。
(√)5、年度计划项目表阐明各单位工程的建筑面积、投资额、新增固定资产。
(×)6、分部分项工程进度计划属于施工单位的计划系统。
(√)7、建设工程进度控制的最终目的是确保建设项目按预定的时间动用或提前交付使用。
(√)8、投资计划年度分配表是建设单位编制的工程项目年度计划内容之一。
(×)9、网络计划能够明确表达各项工作之间的逻辑关系是网络计划比横道计划先进的主要特征。
(√)10、建设单位的进度计划可委托监理单位编制。
(√)11、在影响建设工程进度的不利因素中,技术因素是最大的干扰因素。
(×)二、单项选择题1、在工程项目进度控制计划系统中,用来预测各个年度投资规模的计划表是( C )A . 工程项目进度平衡表B . 工程项目一览表C . 投资计划年度分配表D . 年度计划项目表2、横道图不能表示( D )A . 各项工作的划分B . 工作的开始时间和完成时间C . 工作间的搭接关系D . 工作的机动时间3、在工程项目进度控制计划系统中,用以确定项目年度投资额和年末进度,并阐明建设条件落实情况的进度计划表是( D )A . 工程项目进度平衡表B . 年度建设资金平衡表C . 投资计划年度分配表D . 年度计划项目表4、采用网络计划技术对工程进度实施动态控制是建设工程进度控制的( B )A . 组织措施B . 技术措施C . 经济措施D . 合同措施5、工程项目年度计划中不应包括的内容是( A )A . 投资计划年度分配表B . 年度计划项目表C . 年度建设资金平衡表D . 年度竣工投产交付使用计划表6、进度控制的技术措施包括( C )A . 建立进度控制目标体系B . 及时办理工程进度款支付手续C . 审查承包商提交的进度计划D . 建立进度信息沟通网络7、在建设工程进度控制计划体系中,具体安排单位工程的开工日期和竣工日期的计划是( D )A . 单位工程施工进度计划 B . 工程项目进度平衡表C . 工程项目前期工作计划D . 工程项目总进度计划三、多项选择题1、工程项目建设总进度计划的内容包括(ABCE )A . 工程项目一览表B . 投资计划年度分配表C . 工程项目进度平衡表D . 年度计划项目表E . 工程项目总进度计划2、与横道计划相比,网络计划的特点包括(BD )A .形象直观,能够直接反映工程总工期B .通过计算可以明确各项工作的机动时间C .不能反映工程费用与工期之间的关系D .能够明确表达各项工作之间的逻辑关系E .能直观地反映各项工作的最早开始时间及最迟开始时间3、为保证工程建设中各个环节相互衔接,工程项目进度平衡表中应明确的内容包括(ABCE )A . 各种设计文件交付日期B . 主要设备交货日期C . 施工单位进场日期D . 工程材料进场日期E . 水电及道路接通日期4、建设单位进度控制计划系统的内容包括(ABD )A . 工程项目前期工作计划B . 工程项目建设总进度计划C . 施工总进度计划D . 工程项目年度计划E . 总进度分解计划5、进度控制的技术措施包括(BD )A . 建立进度控制目标体系B . 审查承包商提交的进度计划C . 建立进度信息沟通网络D . 编制进度控制工作细则E . 及时办理工程款预付手续6、进度控制的措施包括(ABDE )A . 技术措施B . 经济措施C . 质量保证措施D . 组织措施E . 合同措施四、简答题1、应用网络计划技术编制建设工程进度计划时,其编制程序一般包括哪四个阶段?P142、利用横道图表示工程进度计划,存在哪些缺点?P123、建设工程施工阶段进度控制的主要任务有哪些?P3第二章流水施工原理一、判断题1、流水步距表明流水施工的速度和节奏性。
第02讲 建设工程进度控制(二)
【习题三】 某工程项目,发包人和承包人按工程量清单计价方式和《建设工程施工合同(示范文本)》GF-2017-0201签订了施工合同,合同工期180d。
合同约定:措施费按分部分项工程费的25%计取;管理费和利润为人材机费用之和的16%,规费和税金为人材机费用、管理费与利润之和的13%。
开工前,承包人编制并经项目监理机构批准的施工网络进度计划如下图所示。
实施过程中发生了如下事件: 事件1:基坑开挖(A工作)施工过程中,承包人发现基坑开挖部位有一处地勘资料中未标出的地下砖砌废井构筑物,经发包人与有关单位确认,该井内没有任何杂物,已经废弃。
经发包人、承包人和监理单位共同确认,废井外围尺寸为:长×宽×深=3m×2.1m×12m,井壁厚度为0.49m,无底、无盖,井口简易覆盖(不计覆盖物工程量)。
该构筑物位于基底标高以上部位,拆除不会对地基构成影响,三方签署了《现场签证单》。
基坑开挖工期延长5d。
事件2:发包人负责采购的部分装配式混凝土构件提前一个月运抵合同约定的施工现场,承包人会同监理单位共同清点验收后存放在施工现场。
为了节约施工场地,承包人将上述构件集中堆放,由于堆放层数过多,致使下层部分构件产生裂缝。
两个月后,发包人在承包人准备安装该批构件时知悉此事,遂要求承包人对构件进行检测并赔偿构件损坏的损失。
承包人提出,部分构件损坏是由于发包人提前运抵现场占用施工场地所致,不同意进行检测和承担损失,而要求发包人额外增加支付两个月的构件保管费用。
发包人仅同意额外增加支付一个月的保管费用。
事件3:原设计J工作分项估算工程量为400m3,由于发包人提出新的使用功能要求,进行了设计变更。
该变更增加了该分项工程量200m3。
已知J工作人料机费用为360元/m3,合同约定超过原估算工程量15%以上部分综合单价调整系数为0.9;变更前后J工作的施工方法和施工效率保持不变。
问题: 1.事件1中,若基坑开挖土方的综合单价为28元/m3,砖砌废井拆除人材机单价169元/m3(包括拆除、控制现场扬尘、清理、弃渣场内外运输,不含措施费),其他计价原则按原合同约定执行。
进度控制--练习题
进度控制练习题一、单项选择题(20题)1. 监理工程师控制建设工程进度的技术措施是指(A)。
A.审查承包商提交的进度计划 B.监理进度控制目标体系C.及时办理工程进度款支付手续 D.建立进度信息沟通网络2.以下不属于建设工程施工阶段进度控制的任务(D)。
A.编制施工总进度计划,并控制其执行 B.编制单位工程施工进度计划,并控制其执行C.编制工程年、季、月实施计划,并控制其执行D.编制单项工程进度计划,并控制其执行3. 单位工程施工进度计划通常应由(D)负责编制。
A.建设单位 B.监理工程师 C.设计单位 D.施工承包单位4、横道图作为建设工程进度计划的直观表示方法,其主要优点是能够(D)。
A. 明确表达工作之间的逻辑关系 C. 明确表达影响工期的关键工作B. 直观表示工作所拥有的机动时间 D. 直观表示各项工作的开始和结束时间5、在组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数通常包括(C)。
A.施工过程和施工段 B.流水节拍和流水强度C.施工过程和流水强度 D.流水步距和流水强度6、建设工程组织流水施工时,其特点之一是(C)。
A.由一个专业队在各个施工段上依次施工B.同一时间段只能有一个专业队投入流水施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短。
7.固定节拍流水施工与加快的成倍节拍流水施工相比较,共同的特点是(A)。
A.相邻专业工作队的流水步距相等B.专业工作队数等于施工过程数C.不同施工过程的流水节拍均相等D.专业工作队数等于施工段数8、某分部工程有两个施工过程,分为4个施工组织流水施工,流水节拍分别为3、4、4、5天,和4、3、4、5天,则流水步距为(C )天。
A.3B.4C.5D.69. 建设工程总费用由直接费和间接费两部分组成,随着建设工期的缩短,会引起(B)A.直接费和间接费同时增加 B.直接费增加,间接费减少C.直接费和间接费同时减少 D.直接费减少,间接费增加10.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
第三章 《施工进度控制》习题精讲
2Z103000施工进度管理一、单项选择题1、某市拟新建一大型会展中心,项目建设单位组织有关专家对该项目的总进度目标进行论证,在调查研究和收集资料后,紧接着应进行的工作是()。
A.进行进度计划系统的结构分析B.进行项目结构分析C.编制各级进度计划D.确定工作编码2、建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,这是()的依据。
A.项目实施B.项目进度控制C.编制总进度纲要D.进行项目结构分析3、在建设工程项目进度计划系统中各进度计划或各子系统进度计划编制和调整时必须注意()。
A.各进度计划的相对独立B.其相互间的联系和协调C.各进度计划的结构分析D.项目结构分析4、施工企业进度控制的任务是依据()对施工进度的要求控制施工进度。
A.建设项目总进度目标B.施工总进度计划C.建安工程工期定额D.施工任务委托合同5、设计方进度控制的任务是依据()对设计工作进度的要求控制设计工作进度。
A.设计总进度纲要B.设计任务委托合同C.设计标准和规范D.可行性研究报告6、业主方进度控制的任务是控制整个项目()。
A.前期工作进度B.设计阶段进度C.建设管理进度D.实施阶段进度7、下列施工进度计划中,属于实施性施工进度计划的是()。
A.施工总进度计划B.单体工程施工进度计划C.项目年度施工计划D.项目月度施工计划8、关于横道图特点的说法,正确的是()。
A.横道图无法表达工作间的逻辑关系B.可以确定横道图计划的关键工作和关键线路C.只能用手工方式对横道图计划进行凋整D.横道图计划适用于大的进度计划系统9、横道图计划的特点之一是()。
A.适用于大的进度计划系统B.能方便地确定关键工作C.工作之间的逻辑关系不易表达清楚D.计划调整只能采用计算机进行10、在双代号网络图中,虚工作()。
A.既不消耗时间,也不消耗资源B.只消耗时间,不消耗资源C.既消耗时间,又消耗资源D.只消耗资源,不消耗时间11、在建设工程常用网络计划表示方法中,()是以箭线及其两端节点的编号表示工作的网络图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
的工作有( )。
A. 加强对现场各承包单位的管理
B. 定期召开现场会议
C. 派监理人员常驻现场检查进度计划的实际执行情况
D. 调整工程进度计划 答案:B、C、D。 8.实际进度与计划进度的比较方法主要有( )。
E. 定期收集进度报表资料
A. 网络图比较法
B. 横道图比较法
C. S型曲线比较法
D. 直方图比较法
B. 工作的持续时间
C. 工作的机动时间
D. 工期与费用关系
答案:B。
5.在组织施工的方式中,占用工期最长的组织方式是( )施工。
A. 依次
B. 平行
C. 流水
D. 搭接
答案:A。
6.在组织流水施工时,( )称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间
B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间
答案:A、B、C、D。 4.根据下图所示的双代号时标网络计划,可以判断出( )。
A. 工作C的总时差是 5 天
B. 工作H的总时差是 3 天
C. 工作D的总时差是 5 天
D. 工作J的总时差是 0 天
E. 工作B和G为关键工作 答案:B、D、E。
5.某网络计划的计划工期为其计算工期,工作N的自由时差为 4 日,则工作N的总时差不可能是
A. 施工技术人员
B. 监理部门
C. 管理操作层次
D. 组织机构
答案:C。
3.监理工程师控制建设工程进度时采取经济措施的目的是为了( )。
A. 保证资金供应
B. 预测风险因素
C. 加快施工进度
D. 分析进度拖延损失值
答案:A。
4.横道图是常见的一种进度计划图表,横道图可以明确表示( )。
A. 工作的关键线路
2
D. 虽然工作 C 拖后 1 个月,但并不影响其后续工作 F、G、H、I 的正常进行
答案:D。
22.在网络计划的执行过程中,如果某项非关键工作实际进度拖延的时间超过其总时差,则( )。
A. 网络计划的计算工期不会改变
B. 该工作的总时差不变
C. 该工作的自由时差不变
D. 网络计划中关键线路改变
答案:D。
答案:D。
13.在网络计划中,工作的最迟完成时间应为其所有紧后工作( )。
A. 最早开始时间的最大值
B. 最早开始时间的最小值
C. 最迟开始时间的最大值
D. 最迟开始时间的最小值
答案:D。
14.双代号网络计划中工作的自由时差为( )。
A. 紧后工作最早开始时刻与本工作最迟完成时刻间的差值,有多个紧后工作时,取其最大值
( )日。
4
A. 1
B. 2
C. 3
答案:A、B、C。
6.工程施工阶段进度监理的主要内容包括( )。
D. 4
E. 5
A. 下达工程开工令
B. 下达工程停工令 C. 审查承包商的施工进度计划
D. 协助承包商进行实施进度计划
E. 编制单位工程施工组织设计
答案:A、B、C、D。
7.为了全面准确地了解进度计划的执行情况,对进度计划进行跟踪检查,监理工程师必须认真做好
答案:A、B、E。
10.在工程施工过程中,承包商提出工程延期的条件是(
)。
A. 监理工程师发出工程变更指令而导致工程量增加
B. 对合格工程的剥离检查
C. 施工方案失当
D. 异常恶劣的气候条件 答案:A、B、D、E。
E. 施工图纸未及时提供
5
D. 终点节点可有多条外向箭线
答案:A。
1
11.某工程网络计划中同时存在多条关键线路,则关键线路上工作的持续时间之和( )。
A. 都相同
B. 不相同
C. 有一条最长
D. 以上都不对
答案:A。
12.网络计划中,判别关键工作的条件是该工作( )。
A. 自由时差最小
B. 总时差最大
C. 持续时间最长
D. 最早开始时间等于最迟开始时间
C. 某施工专业队在单位时间内完成的工程量
D. 某施工专业队在某一施工段进行施工的活动空间
答案:B。
7.每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指( )。
A. 流水强度
B. 时间定额
C. 流水节拍
D. 流水步距
答案:C。
8.某工程由 4 个分项工程组成,平面上划分为 4 个施工段,各分项工程在各施工段上流水节拍均为 3
A. 检查时某工作尚需作业的时间
B. 某工作原有总时差
C. 紧后工作的最早开始时间
Hale Waihona Puke D. 某工作尚有总时差答案:D。
16.某网络计划中,工作M的最早开始时间是第 12 天,其持续时间为 3 天。该工作的紧后工作有 3
项,它们的最早开始时间分别为第 18 天,第 19 天,第 20 天,则工作M的自由时差为( )天。
承包商提出索赔,监理工程师批准的索赔工期为( )天。
A. 6 B. 5 C. 4 D. 3
答案:D。
27.施工进度检查的主要方法是( )。
A. 调查法
B. 询问法
C. 对比法
D. 实测法
答案:C。
28.单位工程施工进度计划一般由( )编制。
A. 建设单位
B. 设计单位
C. 施工单位
D. 监理单位
答案:C。
B. 关键工作组成的线路
C. 关键节点所组成的线路
D. 工作数量最多的线路
E. 最迟开始时间与最迟完成时间相等的工作组成的线路
答案:A、B。
3.下图所示的标时网络计划中有(
)方面不规范或错误之处。
A. 网络有多个起始节点
B. 有交叉箭线
C. 有循环回路
D. 有不标工作名称和持续时间的工作
E. 出现了多个终点节点
答案:D。
3
二、多项选择题
1.流水施工的主要特点有( )。
A. 各施工队连续作业
B. 实现各工作队专业化施工
C. 尽可能利用工作面,工期最短
D. 劳动力、资金投入最少
E. 为现场的文明施工和科学管理创造了有利条件
答案:A、B、E。
2.网络计划中关键线路的确定是依据( )。
A. 总时差最小的工作组成的线路
天,该工程工期( )天。
A. 12
B. 15
C. 18
D. 21
答案:D。
9.双代号网络计划中( )表示前面工作的结束和后面工作的开始。
A. 起始节点
B. 中间节点
C. 终止节点
D. 虚拟节点
答案:B。
10.网络图应符合( )。
A. 只有一个起点节点
B. 只有一个结束工作
C. 起点节点可有多条内向箭线
D. 工作N的紧前工作只有 1 项
答案:C。
18.已知某工程网络计划中工作 M 的自由时差为 3 天,总时差为 5 天。监理工程师在检查进度时发现
该工作的实际进度拖延,且影响工程总工期 1 天。在其它工作均正常的前提下,工作 M 的实际进
度比计划进度拖延了( )。
A. 3 天
B. 4 天
C. 5 天
D. 6 天
答案:D。
19.在双代号时标网络计划中,若某工作箭线上没有波形线,则说明该工作( )。
A. 为关键工作
B. 自由时差为零
C. 总时差等于自由时差
D. 自由时差不超过总时差
答案:D。
20.在工程网络计划的执行过程中,当某项工作的总时差刚好被全部利用时,则不会影响( )。
A. 其紧后工作的最早开始时间
B. 紧后工作最早开始时刻与本工作最早完成时刻间的差值,有多个紧后工作时,取其最小值
C. 紧后工作最迟完成时刻与本工作最早完成时刻间的差值,有多个紧后工作时,取其最小值
D. 紧后工作最迟开始时刻与本工作最早完成时刻间的差值,有多个紧后工作时,取其最小值
答案:B。
15.网络计划检查结果,可根据( )确定是否影响工期。
B. 其后续工作的最早开始时间
C. 其紧后工作的最迟开始时间
D. 本工作的最早完成时间
答案:C。
21.某工程时标网络计划如下图所示。该计划执行到第 6 个月末时,其实际进度如前锋线所示,则不
正确的结论是( )。
A. 虽然工作 E 拖后 1 个月,但对后续工作及总工期均不产生影响 B. 由于工作 C 拖后 1 个月,使得工期延长 1 个月 C. 虽然工作 D 拖后 2 个月,但对总工期不产生影响
A. 3
B. 2
答案:A。
C. 6
D. 5
17.某网络计划的计划工期为其计算工期,工作M的紧后工作是N,工作N的紧后工作是P,若工作
M的自由时差是 1 天,工作N的自由时差是 2 天,工作P为关键工作,则( )。
A. 工作M的总时差是 1 天
B. 工作N的总时差是 3 天
C. 工作N的紧前工作不只 1 项
E. 前锋线比较法
答案:B、C、E。
9.某分都工程双代号时标网络计划执行到第 6 天结束时,检查其实际进度如下图前锋线所示,检查
结果表明( )。
A. 工作 B 的实际进度不影响总工期
B. 工作 C 的实际进度正常
C. 工作 D 的总时差尚有 2 天
D. 工作 E 的总时差尚有 1 天
E. 工作 G 的总时差尚有 1 天
《建设工程进度控制》习题
一、单项选择题
1.影响建设项目进度的因素很多,其中( )影响最多。
A. 资金因素
B. 人的因素
C. 技术因素 答案:B。
D. 环境、社会因素
2.建设工程进度计划分为总进度计划、阶段进度计划和分部、分项进度计划,这三级计划从上到下
