某多层住宅施工总承包工技术标
某住宅楼施工组织设计技术标范本(DOC 106页)
某住宅楼施工组织设计技术标范本(DOC 106页)1 / 111————————————————————————————————作者:————————————————————————————————日期:2 / 111宜宾职业技术学院毕业设计攀枝花市阳光丽景小区A幢住宅楼—技术标系部建筑工程系专业名称建筑设计技术班级建工 1101姓名王海学号 201012142指导教师张敏2012年10月18日攀枝花市阳光丽景小区A幢住宅楼施工组织设计技术标编制指导教师:张敏2010级建工专业学号201012142 姓名王海摘要本工程为多层砖混民用住宅。
建筑层数为七层,地下一层,地上六层。
建筑高度为21.40m,基底占地面积为721.18㎡、总建筑面积4604.60㎡。
抗震设防烈度7度、场地类别为Ⅱ类,结构设计使用年限为50年。
本工程为二类建筑,耐火等级为二级,工程±0.00同绝对标高1100mm。
结构设计依据国家相关规范进行设计中使用了中国建筑科学研究院编制的PKPM软件。
经过验算,该结构符合安全性、可靠性要求。
本施工组织设计是针对本工程住宅楼工程施工的纲领性文件,编制时对对项目的技术措施、项目管理机构设置、施工总体部署、施工准备、主要分布分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明高速完成全部施工任务的重要经济技术文件本设计主要包括以下内容:工程施工组织设计书、中英文翻译施工平面布置图。
为确保工期、质量安全、文明工地、节约成本等条件,编制出针对本工程的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度、工期和质量要求,编制出切实可行的施工方案。
以指导施工顺利的完成本工程项目建设,创建优质工程。
[关键词]:砖混结构、施工组织,管理、施工、技术4 / 111A residential building construction organization designtechnology standard preparation of Panzhihua City Sunny Scenic AreaInstructor: Zhang MinAuthor:WangHaiAbstractThis works is a civilian residential of multilayer brick. There are seven floors, basement, ground and six layers. The building's height is 21.40m, the base covers an area of 721.18 square meters, total construction area is 4604.60 square meters. Seismic intensity is 7 degrees, site classification is Class II, and structural design life is 50 years. This works is a second-class building, the refractory grade is two. the project ± 0.00 and absolute elevation is 1100mm.The structural design based on national norms. In the design process, I used PKPM software,which compiled by the Chinese Academy of Building. After checking, the structure meets safety and reliability requirements.The construction organization design is a programmatic document for the construction of residential building projects in the works. In the process of compiling, I considered as fully as possible to the project's technical measures, management agencies's set ,construction's overall deployment , construction preparation, mainly distributed itemized construction methods, project quality assurance measures, safe and civilized construction measures, construction site management measures, and many other factors, Highlight the scientific, applicability and targeted, this is an important economic and technical documents to ensure a high-quality, low power consumption, safe and civilization to complete all of the construction tasks by high speed.The design includes the following: the construction organization design books , the translation construction plane layout picture by english and chinese. The5 / 111preparation of the realistic construction plan to ensure that the duration ,the quality , safety of civilization site , cost savings and other conditions, the preparation of the design for the project construction organization, each sub-part of the project's characteristics, structural features, the construction of the degree of difficulty, duration and quality requirements.This construction program can guide the construction to complete the construction of the project, and to create a high-quality project.[Key words]Brick structure, construction organization, management, construction, technology6 / 111目录1 编制依据和编制说明 (8)1.1编制说明 (8)1.2编制依据 (8)1.3本工程施工拟依据标准 (8)2 工程概况 (9)2.1建筑概况 (9)2.2结构概况 (12)2.3工程重难点 (16)3施工目标管理 (17)3.1质量目标 (17)3.2工期目标 (17)3.3安全目标…………………………………………………………………………177 / 1113.4文明施工目标……………………………………………………………………173.5服务目标 (17)3.6工程管理体系 (17)4施工部署……………………………………………………………………………184.1现场条件说明 (18)4.2施工组织 (18)4.3现场准备 (23)4.4技术准备 (24)5主要主体工程施工方案 (30)5.1分部分项工程主要控制点 (30)5.2分项工程施工方案 (31)6工程进度计划及工期保证措施 (53)6.1施工进度计划综合说明 (54)6.2施工进度计划总目标及节点控制目标 (54)8 / 1116.3分段目标控制 (55)6.4管理措施…………………………………………………………………………566.5实施方案 (59)7质量目标管理与控制……………………………………………………………637.1质量管理体系及控制目标…………………………………………………………637.2工程质量保证措施 (66)7.3成品保护措施………………………………………………………………………687.4工程关键部位质量控制措施……………………………………………………737.5雨季施工措施………………………………………………………………………758安全目标保证措施…………………………………………………………………808.1安全生产管理体系及安全目标……………………………………………………808.2安全保证措施……………………………………………………………………828.3环保卫生及消防保卫措施…………………………………………………………849施工现场管理完善…………………………………………………………………899 / 1119.1施工现场的管理…………………………………………………………………899.2施工设备配置及管理………………………………………………………………899.3施工材料、构配件管理 (91)9.4降低成本措施……………………………………………………………………929.5文明施工措施………………………………………………………………………9410施工配合与协调措施………………………………………………………………9910.1与业主协调配合…………………………………………………………………9910.2与专业施工单位的协调配合……………………………………………………9910.3与设计单位的配…………………………………………………………………9910.4与监理工程师的配合 (100)10.5与材料分包单位的配合 (100)10.6与周边的协调配合 (101)11工程回访与保修 (101)11.1工程竣工交付使用后的回访与保修 (101)结10 / 111论 (103)致谢 (104)参考文献 (105)附录 (106)11 / 1111.编制依据1.1 编制说明本施工组织设计是根据建设单位发给的本工程中标文件、设计图,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。
住宅小区工程技术标
住宅小区工程技术标关键信息项:1、工程名称:____________________2、工程地点:____________________3、工程规模:____________________4、工程质量标准:____________________5、工程工期:____________________6、工程造价:____________________11 工程概述111 本住宅小区工程旨在为居民提供舒适、安全、便捷的居住环境。
112 工程包括住宅建筑、配套设施、绿化景观等多个方面。
12 工程范围121 详细列出本工程涵盖的各项具体施工内容,如建筑主体结构施工、装饰装修工程、给排水工程、电气工程等。
13 施工技术方案131 基础工程施工技术介绍基础类型和施工方法。
确保基础施工的质量控制措施。
132 主体结构施工技术混凝土工程施工技术要点。
钢筋工程的施工流程和质量保证措施。
模板工程的选型和安装方法。
133 装饰装修施工技术内外墙装饰的材料选择和施工工艺。
地面和顶棚装修的施工要求。
14 施工进度计划141 制定详细的施工进度表,明确各阶段的开始时间和完成时间。
142 分析可能影响施工进度的因素,并提出相应的应对措施。
15 工程质量保证措施151 建立质量管理体系,明确各部门和人员的质量职责。
152 原材料和构配件的质量控制措施。
153 施工过程中的质量检验和验收程序。
154 质量问题的处理和整改措施。
16 安全生产与文明施工161 制定安全生产制度和操作规程,确保施工过程中的人员安全。
162 配备必要的安全防护设施和用品。
163 文明施工措施,包括施工现场的环境整洁、噪音控制、粉尘治理等。
17 环境保护措施171 减少施工对周边环境的影响,如水土保持、生态保护等。
172 建筑垃圾的处理和清运方案。
18 季节性施工措施181 针对雨季、冬季等特殊季节,制定相应的施工措施。
182 保证施工质量和进度不受季节因素的影响。
住宅楼工程施工组织设计(技术标)
5)高层建筑施工安全控制
(4)装饰装修施工阶段质量控制
1)大面积楼、地面施工找平及裂缝控制;
2)大面积墙面初装抹灰质量控制
3)外墙施工质量控制
(5)防水工程
1)屋面工程质量控制
2)卫生间质量控制
3)外墙防水、保温质量控制
(6)施工总包管理
总包的统一管理是本项目施工过程中一个极为重要的方面,直接影响着项目建设的工期、质量、安全等诸多因素。为此土建总包将制定科学的总承包施工措施,使入场各专业分包队伍施工步调高度统一,使项目总体施工目标实现奠定有力基础。
第三节编制依据
一、本工程施工招标文件及答疑文件;
二、本工程设计图纸及招标文件疑问之回复及修改图纸;
三、本工程现场实地踏勘情况;
四、本公司的技术、机械设备装备情况及现场技术经济条件;
五、本公司依据GB/T19001—2000质量标准编制的质量管理体系文件;
六、国家和行业现行施工质量验收规范、规程、标准以及成都关于建筑施工管理的有关规定。
2)、本工程适及专业、工种较多有建筑工程、装修装饰工程、给排水工程、消防工程、电气工程、室外工程及其配套工程等。为此施工过程中,必须坚持以土建总包管理为核心,作好对分包工程的统一协调、管理等诸多工作。
3)、本工程的质量目标为:一次性达到国家现行《工程施工质量验收规范》合格标准。树立达到此工程建设质量等级的最高奖项,这也是我公司对此工程项目建设质量树立的建设目标。我公司将以“质量、安全、工期、文明、效益、服务“六个一流为目标,进行施工过程的全面管理。
华新新城建设项目二标段包括16号楼、17号楼、23号楼。其中16号楼建筑面积为9446.9㎡,建筑高度47.9m,地上16层,;17号楼建筑面积为6816.88㎡,建筑高度33.4m,地上11层,;23号楼建筑面积为9097.72㎡,地下建筑面积250㎡,建筑高度37.70,地上12层。建筑耐火等级为二级,地下建筑耐火等级为一级,结构形式为剪力墙结构,抗震设防烈度为标准设防类,设计使用年限为50年。
多层住宅 施工组织设计(技术标)

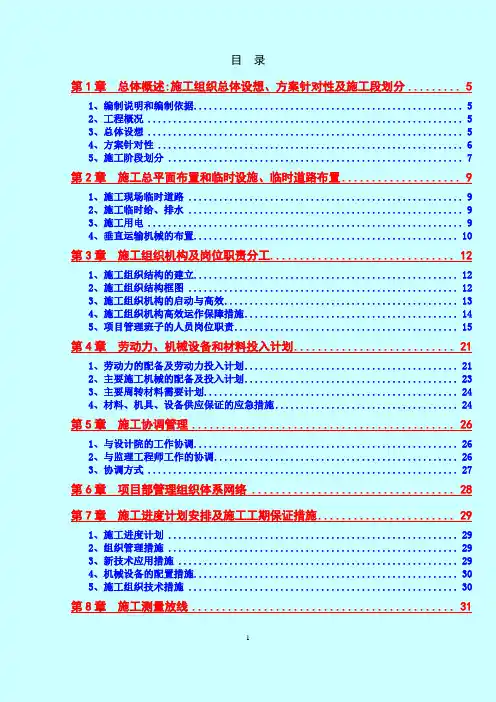

目录第1章总体概述:施工组织总体设想、方案针对性及施工段划分 (5)1、编制说明和编制依据 (5)2、工程概况 (5)3、总体设想 (5)4、方案针对性 (6)5、施工阶段划分 (7)第2章施工总平面布置和临时设施、临时道路布置 (9)1、施工现场临时道路 (9)2、施工临时给、排水 (9)3、施工用电 (9)4、垂直运输机械的布置 (10)第3章施工组织机构及岗位职责分工 (12)1、施工组织结构的建立 (12)2、施工组织结构框图 (12)3、施工组织机构的启动与高效 (13)4、施工组织机构高效运作保障措施 (14)5、项目管理班子的人员岗位职责 (15)第4章劳动力、机械设备和材料投入计划 (21)1、劳动力的配备及劳动力投入计划 (21)2、主要施工机械的配备及投入计划 (23)3、主要周转材料需要计划 (24)4、材料、机具、设备供应保证的应急措施 (24)第5章施工协调管理 (26)1、与设计院的工作协调 (26)2、与监理工程师工作的协调 (26)3、协调方式 (27)第6章项目部管理组织体系网络 (28)第7章施工进度计划安排及施工工期保证措施 (29)1、施工进度计划 (29)2、组织管理措施 (29)3、新技术应用措施 (29)4、机械设备的配置措施 (30)5、施工组织技术措施 (30)第8章施工测量放线 (31)1、建筑主体结构施工 (31)2、施测中应注意的问题 (31)3、工程垂直度(竖向)的控制 (32)4、轴线控制 (33)第9章地基基础工程 (34)1、设计概况 (34)2、施工程序 (34)第10章主体结构施工 (40)1、施工程序 (40)2、施工缝的留设 (40)3、模板工程 (40)4、钢筋工程 (43)5、砼工程 (46)6、施工缝的施工 (47)7、架子工程 (48)第11章砌体工程施工 (53)1、材料准备 (53)2、主要机具 (54)3、作业条件 (55)4、操作工艺 (55)5、施工技术要求 (58)6、安全技术 (60)7、质量检验 (61)第12章屋面工程施工 (64)1、屋面工程做法 (64)2、屋面防水层施工 (64)3、屋面保温工程 (68)第13章装饰装修工程施工 (69)1、水泥砂浆楼地面 (69)2、天棚抹灰施工 (70)3、内墙面抹灰 (71)4、墙面、天棚面涂料施工 (72)5、外墙涂料工程 (72)6、塑钢窗安装 (75)7、防盗门安装工程 (77)第14章给排水安装工程施工方案 (79)1、施工准备及预留预埋 (79)2、给水管道安装 (79)3、排水管道安装 (81)4、质量要求 (84)第15章建筑电气安装工程施工方案 (85)1、施工准备及预留预埋 (85)2、配管及室内穿线 (85)3、灯具、插座、开关及配电箱安装 (89)4、防雷接地系统安装 (91)5、质量要求 (92)第16章室外附属工程 (94)1、砖砌检查井施工方案 (94)2、钢筋混凝土成品化粪池施工方案 (95)第17章保证质量优良的措施 (96)1、建立质量管理机构 (96)2、技术保证措施 (96)3、原材料质量保证措施 (97)4、计量保证措施 (97)5、施工保证措施 (98)6、建立质量回访维修制度 (99)第18章保证安全施工的具体措施 (100)第19章保证文明施工的具体措施 (103)第20章施工环境保护措施和职业健康 (105)1、工地内、外部环境管理 (105)2、防止扬尘污染管理 (106)3、防治水污染管理 (107)4、防止噪声污染管理 (107)5、施工现场卫生管理 (108)6、突发疾病的预防与控制 (109)第21章关键施工技术工艺及工程实施的重点、难点和解决方案 (111)1、主体工程的难点和解决方案 (111)2、装饰工程难点和解决方案 (113)3、屋面工程难点和解决方案 (115)4、防渗漏措施 (116)5、楼板裂缝防治措施 (117)6、建筑电气安装工程难点和解决方案 (118)7、给排水及安装工程难点和解决方案 (123)第22章冬雨季施工措施 (127)1、冬季施工措施 (127)2、雨季施工措施 (127)第23章地下管线及地下地上设施保护加固、成品保护 (128)1、成品保护措施 (128)2、地下管线及地下地上设施保护加固 (129)第1章新技术、新工艺、新材料的使用 (131)附表一:拟投入本工程的主要施工设备表 (132)附表二:拟配备本工程的试验和检测仪器设备表 (134)附表三:劳动力计划表 (135)附表四:计划开、竣工日期和施工进度网络图 (136)附表五:施工总平面图 (137)附表六:临时用地表 (138)第1章总体概述:施工组织总体设想、方案针对性及施工段划分1、编制说明和编制依据1.1、编制说明1.1.1、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。
武汉市某高层住宅楼的的施工组织设计(技术标)_secret
目录1 前言1.1投标总说明1.2编制依据1.3拟采用国家或地方规范1.4工程概况1.4.1 工程总体概况1.4.2 建筑工程概况1.4.3 结构工程概况1.5实施目标1.5.1 质量目标1.5.3 工期目标1.5.4 安全生产管理目标1.5.5 文明施工管理目标1.5.6 总承包管理目标2 对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案2.1总承包管理体系2.1.1 总承包管理体系特点及管理策略2.1.2 现场组织管理结构2.1.3 组织职能及职责2.2总承包与分包关系2.2.1 分包内容2.2.2 总承包管理权限及一般义务2.2.3 分包的一般权利和义务2.3总承包管理2.3.1 进度组织管理2.3.2 质量组织管理2.3.3 安全组织管理2.3.4 文明施工组织管理2.4工程款分解使用计划及保障措施2.4.1 工程量申报制度2.4.2 工程款使用承诺2.4.3 落实劳务作业人员工资、分包单位工程款、材料款的保障和补救措施2.5总承包施工协调组织2.5.1 与业主的协调组织2.5.3 与设计院的协调组织2.5.4 与监理单位的协调组织2.5.5 对外协调组织3 施工部署3.1施工总体部署及工艺流程3.1.1 施工总体流程图3.1.2 各主要分部工程施工部署及流程3.1.3 施工过程控制流程图3.2施工准备计划3.2.1 现场交接准备计划3.2.2 技术准备计划3.2.3 施工机具准备计划3.2.4 周转材料准备计划3.2.5 劳动力需用计划3.2.6 临时设施准备4 施工现场总平面布置4.1总平面布置原则4.2各阶段总平面布置4.2.1 基础及主体结构施工阶段总平面布置4.2.2 安装和装饰施工阶段总平面布置4.3现场临时设施布置和需用面积统计4.3.1 围墙的布置设计4.3.2 大门布置4.3.3 排水设施布置4.3.4 办公区和生活区临建布置4.3.5 标养室布置4.3.6 库房布置4.3.7 临时厕所安排4.3.8 大宗材料堆场及各种材料加工场地的布置4.4现场道路及消防道路设置4.5临时用水的方案及处理措施4.6施工现场临时供电线路布置4.6.1 施工现场临时用电量计算4.6.2 用电回路的布置4.6.3 现场施工用电安全技术措施4.7现场排水排污系统布置5 主要工程施工方案和技术措施5.1定位和测量放线施工方案5.1.1 前期准备工作5.1.2 施工测量的工作程序5.1.3 测量方法5.1.4 场区平面控制网的测设5.1.5 高程控制网的建立5.1.6 ±0.00 以下施工测量5.1.7 ±0.00 以上施工测量5.1.8 测量技术资料编制、管理5.1.9 质量控制5.2桩基础施工5.3土方工程5.3.1 土方施工机具配置5.3.2 土方开挖方法5.3.3 土方清槽5.3.4 土方回填5.4模板工程5.4.1 模板工程要求5.4.2 模板工程施工工艺5.4.3 模板拆除工艺5.5钢筋工程5.5.1 钢筋采购与存放5.5.3 钢筋加工5.5.4 钢筋连接5.5.4 各部分钢筋绑扎施工5.6混凝土工程5.6.1 对搅拌站的要求5.6.2 浇筑前的准备工作5.6.3 混凝土的浇筑5.6.4 混凝土试验5.7脚手架工程5.7.1 落地式脚手架搭设5.7.2 型钢悬挑式外脚手架5.7.3 扣件式钢管脚手架的验收与保养5.8砌体工程5.8.1 砌体工程概况5.8.2 砌块现场堆放5.8.3 墙体砌筑5.9装饰工程5.9.1 抹灰工程5.9.2 楼地面工程5.9.3 墙面5.9.4 顶棚5.10防水工程5.10.1 屋面防水5.10.2 厨房、卫生间防水5.11安装工程5.11.1 给排水工程5.11.2 电气工程6 施工进度计划及保障措施6.1进度计划总述6.1.1 工期计划总体方案6.1.2 形象进度表6.1.3 对配合施工的水、电、气等管网施工的时限要求6.2施工进度计划6.3重要节点工期控制方案6.4工期控制保障措施6.4.1 人力资源的保证6.4.2 机械设备的保证6.4.3 物资材料的保证6.4.4 资金保证6.4.5 技术保证6.4.6 组织保证6.4.7 管理保证6.4.8 其他保证措施7 质量保证措施**优计划7.1质量控制责任体系及人员优化配置7.1.1 质量管理目标7.1.2 质量保证体系7.2质量管理策划7.2.1 质量管理体系的培训7.2.2 质量管理重点分析7.2.3 质量控制初步方案7.2.4 基本工序、关键工艺、新型工法的初步方案7.3质量管理制度7.3.1 考评制度及奖罚措施7.3.2 检验检测制7.3.3 样板引路制7.3.4 三检制7.3.5 质量例会、会议及讲评制7.3.6 专项方案审批制7.4原材料、构配件、半成品及成品见证取样和送检计划,验收、搬运、保护与交付措施7.4.1 检验和试验工作原则7.4.2 工程检验、试验的内容及取样检测方法7.4.3 检验、测量和实验设备的周期检定、校准和维护计划7.4.4 检验和试验工作程序7.5质量控制方法7.5.1 审核有关技术文件、报告或报表7.5.3 现场质量检查7.5.4 现场质量检查的方法7.6质量教育和技术交底保证措施7.6.1 质量培训教育7.6.2 技术交底保证措施7.6.3 现场管理人员和作业人员培训计划及持证上岗落实措施7.7质量档案记录的真实有效性、系统完整性、可控性和可溯性的保障措施7.7.1 质量记录的范围和格式7.7.2 质量记录的收集7.7.3 质量记录的管理7.8分部分项工程质量保证措施7.8.1 测量工程质量保证措施7.8.2 模板工程质量保证措施7.8.3 钢筋工程质量保证措施7.8.4 混凝土工程质量保证措施7.8.5 防水工程质量保证措施7.8.6 机电工程质量保证措施7.8.7 装饰工程质量保证措施7.9质量通病的预防纠正措施及人员、物资保障措施7.10成品保护措施7.10.1 成品保护管理措施7.10.2 土建工程成品保护7.10.3 机电工程工程成品保护7.11工程质量保修及回访7.11.1 工程回访计划7.11.2 维修程序7.11.3 工程保修措施7.12创优计划7.12.1 创优目标7.12.2 创优管理架构及成员7.12.3 创优小组职能分解7.12.3 创优管理制度7.12.4 创优控制重点内容7.12.5 创优保证措施8 安全生产保障措施方案8.1安全生产保证体系及现场管理人员、作业的优化配置8.1.1 安全生产管理目标8.1.2 安全生产管理组织体系8.1.3 安全职责8.2安全生产保障责任制度8.2.1 安全报监8.2.2 目标责任8.2.3 危险性较大的安全专项施工方案审核措施8.2.4 分布(分项)工程安全技术交底8.2.5 安全检查8.2.6 消防管理制度8.2.7 安全管理奖罚措施8.3主要危险源的辨识、评价和公示8.3.1 基础施工阶段8.3.2 主体施工阶段8.3.3 装修机电安装施工阶段8.4安全教育培训8.4.1 安全宣传栏及板块布置8.4.2 三类人员安全教育8.4.3 安全教育考评8.5现场防护设施的布局方案及防护用具(用品)的准备和装备方案8.5.1 现场防护设施布局8.5.3 防护用具(用品)的准备和装备方案8.6现场起重机械和其他特种设备的使用、登记备案及检测、养护、隔离方案8.7临时施工用电及外电安全防护措施8.8办理意外伤害保险的落实措施8.9恶劣作业环境下人员、材料、机械设备保护及保障措施8.10对邻近房屋、道路、管网的保护措施9 文明施工保障措施方案9.1文明施工管理责任体系及人员的优化配置9.1.1 文明施工管理目标9.1.2 文明施工及环境管理组织体系9.1.3 文明施工及环境管理体系职责9.2施工现场“七牌一图”、围挡封闭等提示、隔离措施9.2.1 “七牌一图”9.2.2 围挡9.3临时设施的建设规划及建设标准9.4大气、水土、噪声、光热、震动等污染防治措施9.5渣土清运、卫生保洁措施9.5.1 渣土清运措施9.5.3 卫生保洁措施9.6便民措施9.7安全保卫措施9.8防寒降温、文娱设施、业余学校等关爱作业人员措施9.8.1 防寒降温措施9.8.2 文娱设施9.8.3 业余学校9.9考评制度及奖惩措施10 安全文明施工(环境保护)措施费得使用计划及保证措施10.1使用计划10.2保障措施11 风险防范、应急救援预案及人员、物资保障措施11.1施工风险认识和防范准备11.1.1 施工风险类型11.1.2 施工风险的防范措施11.2应急救援预案及人员、物资保障措施12 冬季雨季和高温天气施工方案12.1雨季施工保证措施12.1.1 雨季技术准备12.1.2 雨季生产准备12.1.3 雨季施工主要现场管理工作12.1.4 雨季施工一般措施12.2夏季高温季节施工保证措施12.3冬季施工保证措施12.3.1 准备工作12.3.2 保证措施13 附表、附图13.1拟投入的主要施工机械设备表13.2施工机械进场计划表13.3劳动力安排计划表13.4施工总进度网络图13.5施工总平面布置图13.6临时用地表13.7拟分包项目情况一览表1 前言1.1 投标总说明感谢武汉光谷建设投资有限公司给予我们宝贵的投标机会,首先,我公司诚恳地表示:我们完全接受招标文件提出的有关项目总承包的施工范围和内容、承包方式、施工工期要求、工程质量要求、工程管理、安全文明施工的各项要求,并落实各项方案和措施,与武汉光谷建设投资有限公司、武汉**建筑工程设计事务所有限公司等单位共同建设**社区一期二区(A05、A06、A07、A08)工程。
某住宅楼工程投标文件技术标范本
某住宅楼工程投标文件技术标范本一、工程概述本投标项目为具体名称住宅楼工程,位于具体地点。
该住宅楼总建筑面积为X平方米,地上X层,地下X层。
结构形式为具体结构类型,基础类型为基础类型。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到国家现行施工质量验收规范的合格标准,力争优质工程。
2、工期目标:计划总工期为X日历天,确保在合同约定的时间内完成工程施工任务。
3、安全目标:杜绝重大伤亡事故,轻伤事故频率控制在X‰以内。
4、文明施工目标:达到市级文明工地标准。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作。
项目部下设工程技术部、质量安全部、物资设备部、经营财务部和综合办公室等部门,各部门分工明确,密切配合,确保工程顺利进行。
(三)施工顺序遵循“先地下,后地上;先主体,后装修;先土建,后安装”的原则,合理安排施工顺序。
三、施工进度计划(一)编制依据1、工程的设计图纸和相关技术资料。
2、合同约定的工期要求。
3、类似工程的施工经验。
(二)进度计划安排制定详细的施工进度计划表,明确各分部分项工程的开始时间和完成时间,确保工程按计划有序推进。
四、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审。
2、编制施工组织设计和专项施工方案。
3、做好技术交底工作。
(二)现场准备1、平整施工场地,修筑临时道路。
2、搭建临时设施,包括办公区、生活区和仓库等。
3、接通施工用水、用电。
(三)资源准备1、劳动力准备:根据施工进度计划,组织劳动力进场。
2、材料准备:编制材料采购计划,提前采购所需材料。
3、机械设备准备:配备充足的施工机械设备,并进行调试和维护。
五、主要分部分项工程施工方法(一)基础工程1、土方工程:采用机械开挖,人工配合清底。
2、基础钢筋工程:严格按照设计要求进行钢筋的加工和绑扎。
3、基础混凝土工程:采用商品混凝土,泵送浇筑,确保混凝土质量。
(二)主体结构工程1、模板工程:选用合适的模板体系,确保模板的强度、刚度和稳定性。
多层住宅砖混结构施工组织技术标
目录第一章工程概况及特点 1 第一节工程概况 1 第二节工程特点 2 第二章编制依据、目标与措施 2 第一节编制依据 2 第二节主要拟用的有关规范 2 第三节质量工期等基本目标 3 第四节基本目标的实施措施 4 第三章施工组织与资源配备 7 第一节管理班子及劳动力 7第二节施工机械 8第三节基本生活设施 8第四节材料管理 9第四章施工进度计划 9 第一节施工总进度计划 9第二节施工进度计划管理 9第五章主要部位施工措施 11 第六章施工平面布置的管理 27 第一节平面布置的基本原则 27第二节材料堆放 28第七章工程测量 28 第一节工程定位放线 28第二节基础施工阶段测量 29第三节主体结构测量 29第四节内外装饰测量 29第五节沉降测量 30第八章外脚手架及垂直运输 30 第九章季节性施工 30 第十章安装工程施工方案 33 第一节概况 33 第二节主要项目施工步骤 33第三节工程质量控制 33 第四节施工安全技术措施 36 第十一章工程质量保证措施 40 第一节施工质量保证措施 40 第十二章工期保证措施 43 第十三章安全施工保证措施 45 第十四章文明施工及环保措施 50附:安全生产保证体系 57 公司质量管理网络图 58 施工平面布置图 59第一章、工程概况及特点第一节、工程概况:工程名称:工程地点:建设单位:设计单位:勘察单位:***小区工程为4幢多层住宅,均为五层砖混结构,总建筑面积12138平方米,位于濉河小区整体规划的中心位置,建筑物±0.000相当于绝对标高33.50米,本工程抗震设防烈度为六度,采用砖混结构,桩基采用¢530(复打桩)、¢400(单打桩)、挤密碎石桩(平振),桩长不小于4米,且桩长伸入第③层持力层不小于400,桩顶标高-2.100米,垫层采用砂石垫层300厚,C15砼100厚,桩上C25砼带型基础。
本工程上部主体结构砼采用C20。
墙体在±0.000以下采用MU10烧结普通砖,M15水泥砂浆砌筑,±0.000以上采用MU10烧结多孔砖,空心率≤30%,M15水泥砂浆。
建筑住宅楼工程技术标
建筑住宅楼工程技术标建筑住宅楼工程技术标是指在住宅楼的设计和建设中应当遵循的标准化技术规范。
建筑住宅楼作为人们居住生活的重要场所,其设计和建设关系到人们的健康和安全,也涉及到城市规划和社会发展。
因此,建筑住宅楼工程技术标的制定和实施,对于提高住宅楼的质量和安全性,推动城市化和经济社会发展具有重要作用。
一、建筑住宅楼的建设条件建筑住宅楼的建设需要满足一定的建设条件,这些条件涉及到用地、环境、建筑规划、技术标准等方面。
要求住宅楼必须使用合法用地,且能够满足建设用地的要求,例如建筑面积、容积率等。
住宅楼的环境也需要满足一定的要求,如通风、采光、噪声、污染等。
建筑住宅楼的规划和设计需要根据当地的城市规划和建设要求进行,例如应满足建筑高度、层数、建筑结构等。
同时,还需要符合相关的技术标准,如结构、防火、防水、保温等方面的标准。
二、建筑住宅楼的结构设计建筑住宅楼的结构设计是建筑住宅楼的重要组成部分,关系到其安全和耐久性。
一般建筑住宅楼的结构设计应满足以下要求:(一)稳定性:建筑住宅楼的结构要具有足够的稳定性,能够承受各种自然力和承载荷载。
(二)耐久性:建筑住宅楼的结构应具有长期使用的耐久性,能够适应各种气候和环境条件,而不出现严重的老化和损坏。
(三)安全性:建筑住宅楼的结构应具有高度的安全性,能够承受各种外部冲击和震动,使住户在安全的环境下生活和工作。
(四)经济性:建筑住宅楼的结构要具有一定的经济性,避免过度的浪费和不必要的成本,满足建筑设计和施工的实际要求。
三、建筑住宅楼的防火设计防火设计是建筑住宅楼的另一个重要组成部分,也是保障住户生命安全的重要因素。
建筑住宅楼的防火设计应满足以下要求:(一)防火分隔:建筑住宅楼的内部应设置防火分隔,防止火势蔓延,大幅度减少火灾损失。
(二)防火墙:建筑住宅楼的围护结构应当设置防火墙,能够有效地隔离火源和住户,提高其安全性。
(三)防火门窗:建筑住宅楼的门窗应该具备防火功能,耐火等级不低于国家标准要求,消防通道的门也应具备自动关闭功能。
住宅项目施工技术标
住宅项目施工技术标第一章综合说明一、投标范围:本工程招标范围为:建设单位所发施工图纸及工程量清单范围中的全部工程内容(包括桩基、土建、装饰装修、给排水、采暖、电气、弱电、安防、通风、消防、各种预留预埋工程)二、承建该工程的指导思想和目标:㈠指导思想:充分发挥我公司“技术精、管理严、善打硬仗”的优势,依靠企业优秀的管理人员,现代化的技术设备以及质量管理体系、计量确认管理体系、环境管理体系、职业健康安全管理体系,强化施工现场管理,实行项目法施工,保证工程质量,充分采用经济适用的先进施工技术,在既定工期内,配以最优化的人力物力资源,按时完成施工任务,并进行文明施工和优质服务。
㈡工程目标:1、工程质量目标:本工程质量达到国家建筑工程施工验收规范合格标准,并争创“海河杯”工程,2、工程安全目标:无重大伤亡事故,安全防护达到部颁标准。
3、文明施工目标:达到天津市文明施工工地标准,并争创“市级文明工地”。
4、工程成本目标:将所有的单项指标,控制在最低点。
5、施工进度目标:2010年4月23日开工至2011年6月30日竣工。
三、我单位承建该工程的有利条件:(一)诚实守信,服务业主,具备良好的企业信誉:公司管理方针视企业信誉为发展的根本,视合同为生命。
建立严格的项目协调制度,与业主保持畅通的沟通渠道。
近年来在市场经济的大潮中认真执行合同,对建设过程中出现的问题本着为用户服务的精神与业主协商解决,顾大体,兢兢业业的营建业主利益的空间。
通过多年的努力与业主建立了良好的关系和友情。
公司用户满意调查多年来均处于较高的水平,荣获一致好评。
(二)具备本工程的施工经验和扎实的工程质量保证能力:- 1 -企业的工程质量是市场经济中企业生存和发展的根本,公司在工程承包中始终坚持质量第一的观点,把确保工程质量作为工程项目经理部永远为之奋斗的目标。
公司认为质量好坏除了抓好职工的技术和管理素质的提高,确保资质的投入外,最主要的是精心的组织和严格的管理。
武汉市某高层住宅楼施工组织设计(技术标)-secret
目录1 前言1.1投标总说明1。
2编制依据1.3拟采用国家或地方规范1.4工程概况1。
4.1 工程总体概况1。
4。
2 建筑工程概况1.4.3 结构工程概况1。
5实施目标1.5.1 质量目标1.5.3 工期目标1。
5。
4 安全生产管理目标1。
5.5 文明施工管理目标1.5.6 总承包管理目标2 对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案2.1总承包管理体系2。
1.1 总承包管理体系特点及管理策略2.1。
2 现场组织管理结构2.1.3 组织职能及职责2。
2总承包与分包关系2.2.1 分包内容2.2。
2 总承包管理权限及一般义务2.2。
3 分包的一般权利和义务2.3总承包管理2.3。
1 进度组织管理2.3。
2 质量组织管理2.3。
3 安全组织管理2.3。
4 文明施工组织管理2。
4工程款分解使用计划及保障措施2。
4。
1 工程量申报制度2.4.2 工程款使用承诺2。
4.3 落实劳务作业人员工资、分包单位工程款、材料款的保障和补救措施2。
5总承包施工协调组织2.5。
1 与业主的协调组织2.5。
3 与设计院的协调组织2。
5。
4 与监理单位的协调组织2。
5.5 对外协调组织3 施工部署3。
1施工总体部署及工艺流程3。
1.1 施工总体流程图3.1.2 各主要分部工程施工部署及流程3。
1.3 施工过程控制流程图3.2施工准备计划3。
2。
1 现场交接准备计划3.2。
2 技术准备计划3.2。
3 施工机具准备计划3.2。
4 周转材料准备计划3。
2.5 劳动力需用计划3。
2.6 临时设施准备4 施工现场总平面布置4.1总平面布置原则4。
2各阶段总平面布置4.2.1 基础及主体结构施工阶段总平面布置4.2.2 安装和装饰施工阶段总平面布置4。
3现场临时设施布置和需用面积统计4。
3.1 围墙的布置设计4.3。
2 大门布置4.3。
3 排水设施布置4。
3。
4 办公区和生活区临建布置4。
3。
5 标养室布置4.3。
建筑住宅楼工程技术标模板
目录第一章、编制说明第二章、施工部署第三章、各分部分项施工方法第四章、拟投入主要物资计划第五章、拟投入的主要施工机械计划第六章、劳动力安排计划第七章、确保工程质量的技术组织措施第八章、确保安全生产的技术组织措施第九章、确保工期的技术组织措施第十章、文明施工及环境保护措施附表1:拟投入的主要施工机械设备表附表2:劳动力安排计划表附表3::施工进度计划横道图附表4:施工平面布置图附表5:临时用地表第一章、编制说明一、编制依据1、建设项目招标文件、设计图纸、答疑文件及规划设计方案。
2、国家及地方有关环保、产品质量、安全等方面的法律、法规、主要标准。
3、国家及地方有建筑施工的主要规程规范。
4、施工中使用到的标准图集。
5、现场勘测的位置、周围环境、地质资料、气候条件等资料。
6、企业的施工力量、机械设备装备情况和信誉度。
二、编制原则1、严格遵守招标文件要求的工期和本投标书中承诺的工期要求,合理安排施工程序与顺序,保证各项施工活动相互促进,紧密衔接,避免不必要的重复工作,加快施工进程,缩短工期。
2、采用流水作业和网络计划技术科学合理的安排施工进度,以保证施工连续性、均衡性,有节奏的进行,合理的使用人力、物力和财力,好、快、节省、安全地完成施工任务。
3、依据设计要求,施工质量规范、规程、工期要求,工程特点和现场状况对平面布署、质量、安全与文明施工等进行精心的策划,施工过程中高标准、严要求,保证重点、克服难点,确保施工质量和施工安全。
4、落实好季节施工措施,恰当的安排季节性施工项目,确保季节性施工期间砌体及钢筋砼工程的施工质量,农忙季节由公司同意调动工人,加大措施,保证工程施工的连续性。
5、遵循目标管理原则,对各分部分项工程设定质量目标,做好各个环节的检查控制,以保证整个工程质量目标得以实现。
6、从实际出发,做好人力、物力的综合平衡,组织均衡施工,合理安排运输、装卸与储存作业,减少物资运输量,避免二次搬运,精心进行场地规划,做到文明施工。
某住宅小区技术标
某住宅小区技术标1. 引言某住宅小区作为一个现代化的居住区域,需要借助先进的技术标准来确保居民的安全、舒适和便利。
本文将介绍某住宅小区的技术标准,包括通信网络、智能化设备、绿色环保等方面的要求。
2. 通信网络为了满足居民对高速、稳定的网络连接的需求,某住宅小区要求在建设过程中应配备光纤到户的通信网络。
具体要求如下:•网络带宽:每户至少提供100Mbps的上行和下行带宽,以满足居民的高速网络需求。
•网络稳定性:网络系统应保证稳定运行,避免网络延迟和断网现象的发生,最大程度地满足居民的日常需求。
•网络安全:网络设备应具备防火墙、入侵检测系统等安全措施,保护居民的网络安全和隐私。
3. 智能化设备某住宅小区要求在建设和装修过程中引入智能化设备,提高居住的便利性和舒适度。
以下是对某住宅小区智能化设备的要求:•家庭智能设备:每户应配备智能门锁、智能照明系统、智能空调系统等智能化设备,方便居民的生活管理。
•社区智能设备:小区内应配备智能停车场管理系统、智能门禁系统、智能监控系统等设备,提高小区的管理效率和安全性。
•智能化管理平台:小区应建立一个智能化管理平台,通过云计算和大数据分析等技术,对小区的设备和资源进行智能化管理。
4. 绿色环保为了建设一个绿色环保的住宅小区,某住宅小区要求引入环保设计和建筑材料。
以下是对某住宅小区绿色环保方面的要求:•节能设备:小区内的公共设施和设备应具备节能的特点,例如LED照明系统、太阳能热水器等。
•绿化覆盖:小区内应建设绿化景观,包括绿化带、花坛、草坪等,提供良好的生态环境和空气质量。
•水资源管理:小区应建立雨水收集系统、节水设备等,实现水资源的合理利用和管理。
•垃圾处理:小区内应提供垃圾分类和处理设施,达到垃圾减量和资源回收的目标。
5. 总结通过引入先进的通信网络、智能化设备和绿色环保措施,某住宅小区将实现居民生活的便利化、舒适化和环境友好化。
这些技术标准不仅提高了居民的生活质量,也展示了某住宅小区对于科技创新和环保的关注。
住宅楼工程技术标范本.doc
住宅楼工程技术标范本.doc范本1:一:项目简介本文档为住宅楼工程技术标范本,主要介绍住宅楼工程的技术标准和规范。
该工程包括设计、施工、监理、验收等各个阶段的要求和指导。
二:工程设计1. 总体设计要求1.1 建筑布局1.2 结构设计1.3 防火设计1.4 地基处理设计1.5 抗震设计2. 建筑设计2.1 建筑功能分区2.2 建筑布局设计2.3 建筑平面布置2.5 建筑材料选择3. 结构设计3.1 结构体系选择3.2 结构材料选择3.3 结构计算原则3.4 结构施工工艺4. 给排水设计4.1 给水系统设计4.2 排水系统设计4.3 中水回用系统设计5. 电气设计5.1 电气系统设计5.2 照明设计5.3 输电设计三:施工要求1. 施工组织与管理1.2 施工人员安排 1.3 施工材料管理1.4 施工设备管理2. 施工工艺要求2.1 地基基础施工 2.2 主体结构施工 2.3 防水隔热施工 2.4 室内装饰施工四:工程验收1. 工程质量验收1.1 工程质量检测 1.2 施工合格证明1.3 工程质量评定2. 工程竣工验收2.1 竣工验收规程 2.2 竣工报告编写2.3 竣工图纸整理五:附件1. 工程设计图纸2. 工程报价表格3. 工程合同文件4. 监理报告5. 完工验收报告注释:1. 陆地房屋买卖合同:指在土地上建造的房屋的买卖合同。
通过签订买卖合同,房屋的所有权转移给买方。
2. 建筑工程监理:指对建筑工程施工过程进行监督和检查的工作。
监理机构负责监督施工质量、合规性以及工程进度等。
3. 建筑工程验收:指在施工完成后,经过检查和评定,确认工程质量和功能达到设计要求的过程。
范本2:一:项目简介本文档为住宅楼工程技术标范本,旨在规范住宅楼工程的技术要求,包括设计、施工、材料选用等方面的规定,以确保工程质量和安全。
二:工程设计1. 建筑设计要求1.1 布局设计1.2 朝向和采光要求1.3 建筑形式和风格1.4 建筑平面布置1.5 建筑立面设计2. 结构设计要求2.1 结构形式选择2.2 结构材料选用2.3 抗震设计要求2.4 楼层间隔和荷载要求3. 供水排水设计要求3.1 给水系统设计3.2 排水系统设计3.3 中水回用系统设计3.4 管道材料选用4. 电气设计要求4.1 电气系统设计4.2 照明设计4.3 配电设备选用三:施工要求1. 施工组织与管理要求1.1 施工组织设计1.2 施工人员配置1.3 施工材料管理1.4 建筑设备选用2. 施工工艺要求2.1 地基处理工艺2.2 结构施工工艺2.3 防水隔热工艺2.4 室内装饰施工工艺四:工程验收1. 质量验收要求1.1 施工质量检测1.2 施工合格证明1.3 质量评定标准2. 竣工验收要求2.1 竣工验收程序2.2 竣工报告编写2.3 竣工图纸整理五:附件1. 工程设计图纸2. 工程合同文件3. 施工许可证4. 施工进度表5. 工程变更和索赔文件注释:1. 施工质量检测:指对施工工程的质量进行检验和测试,以确保符合设计要求和标准规范。
某工地总承包工程技术标
1、施工方案和技术措施1.1编制依据序号编制依据1卓伯根总承包工程施工招标文件及图纸等资料2《建筑地基与基础施工验收规范》(GB50202-2013)3《建筑地基处理技术规范》(JGJ79—2012)4《砌体工程施工质量验收规范》(GB50203—2011)5《混凝土结构工程施工质量验收规范》(GB50204-2015)6《屋面工程质量验收规范》(GB50207—2012)7《地下防水工程质量验收规范》(GB50208-2011)8《建筑地面工程施工质量验收规范》(GB50209-2010)9《建筑装饰装修工程质量验收规范》(GB50210-2001)10《建设工程文件归档整理规范》(GBT50328-2014)11《建筑电气施工质量验收规范》(GB50303—2015)12《建筑给水排水及采暖施工质量验收规范》(GB50242-2016)13《工程测量规范》(GB50026—2007)14《施工现场临时用电安全技术规范》(JGJ46-2005)15《建筑结构荷载规范》(GB50009—2012)16《建设工程监理规范》(GB50319-2013)17《安全防范工程技术规范》(GB50348-2004)18《建筑节能工程施工质量验收规范》(GB50411—2014)19《环境管理体系要求及使用指南》(GB/T24001-2016)20《门式刚架轻型房屋钢结构技术规范》(GB51022—2015)21《冷弯薄壁型钢结构技术规范》(GB50018-2002)22《钢结构焊接规范》(GB50661—2011)23《空间网格结构技术规程》(JGJ7—2010)24《钢结构钢材选用与检验技术规程》(CECS300:2011)25《质量管理体系要求》(GB/T19001-2016)26《钢结构高强度螺栓连接技术规程》JGJ182—201127《钢结构工程施工质量验收规范》GB50205-200128《钢结构焊接热处理技术规程》CECS330:201329《建筑钢结构防火技术规范》GB51249-2017本项目依据设计及招标文件的要求以及相关国家、行业建设标准、规范的要求。
住宅小区技术标
目录(1)投标总说明;(2)施工总进度计划及保障措施(3)主要分项工程施工方案和技术措施;(4)对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;(5)定位和测量放线施工方案;(6)施工安全措施;(7)现场文明施工、消防以及环保方案;(8)冬季和雨季施工方案;(9)施工现场总平面图布置;(10)现场组织管理机构;(11)承包人自行施工范围内的分包计划;(12)质量保证措施和创优计划;(13)成品保护和工程保修工作的管理措施和承诺;(14)紧急情况的处理措施、预防以及抵抗风险的措施。
一、投标总说明我公司是具有国家建筑施工资质及工程总承包经验的大型施工企业,具有相当的技术力量和机械设备实力,丰富的施工经验和多专业施工能力。
近几年来,我公司先后承建了不少具有一定社会影响和超大体量的公共建筑,从高层和超高层、高档住宅工程项目,赢得了较好的社会信誉,积累了丰富的施工实践经验.我公司对与“湖北贝林房地产开发有限公司”的合作充满真诚的意愿,对施工好“金拓·银湖时代施工”工程抱有极大的信心。
根据本工程特点和所处地区明显地理位置,我们决定将其列为本公司的重点形象工程项目,以确保本工程按计划实现既定的质量、工期目标。
鉴于本工程实行工程建设总承包制,如我公司有幸中标承建,我们将依托我公司的管理、技术、装备、资金和信誉优势,制定详细的工作计划,加强事前控制,发扬团队精神,遵循设计、信守合同、精心施工,服务业主的原则,集我公司的群体智慧和辛劳,以保证本工程安全、优质、如期完成。
1。
1 编制依据1、金拓·银湖时代施工工程的施工招标文件及招标答疑补充文件;2、金拓·银湖时代施工工程建筑、结构施工图;3、国家及地方现行有关建设法律、法规和安全生产、文明施工的规定。
1.2 编制原则1、认真贯彻执行国家对建设工程的各项方针政策,严格遵循国家有关规范、规程、规定和各项技术规范,严格遵守国家和合同规定的质量要求和进度要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
综合说明非常感谢***房地产有限公司及相关单位的信任,使我公司得以有机会参与“****施工总承包工程二标段项目总承包”工程的竞标。
在认真学习、研究招标文件和有关图纸材料,并进行了现场踏勘的基础上,我们深入分析、归纳了工程的特点和难点,有针对性地制定出施工技术专项方案。
我们有充分的信心以丰富的总承包管理经验、先进的施工技术和完善的人才组织体系,优质、高效、如期地完成本工程的建设。
南通二建集团有限公司(原“南通第二建筑安装工程有限公司”,以下简称本公司),是具有国家房屋建筑工程施工总承包特级资质、市政公用工程施工总承包一级和机电设备安装、建筑装饰装修、钢结构工程3个专业承包一级资质,拥有水利水电、隧道、环保、铁路、公路、桥梁等12个关联资质,集科研、施工、投资于一体,跨行业、跨地区、多元化经营的大型建筑企业集团。
集团公司拥有高精尖技术人才6858人,包括高级职称人员648人,中级职称人员2780人。
国家注册一级建造师481名、二级建造师651名,英国皇家特许建造师26人。
高级职业经理人62人,高级技师4人,技师2348人。
注册资金3.2488亿元,总资产318亿元,净资产99亿元。
2016年总产值507亿元、施工面积5100万平方米,上交税金超20亿元。
8次荣列江苏省建筑业百强综合实力考核第一名,连续6次排名中国建筑业竞争力百强企业前20名,连续12次进入年中国企业500强、中国民营企业百强、中国承包商80强。
其中,排名2015年中国建筑竞争力百强企业第18位,2016年中国企业500强第294位,在江苏建筑企业百强排名榜上继续保持领先。
在参与国家建设中,南通二建集团的市场地域遍及长三角地区、辽沈地区、珠三角地区,并在上海、沈阳、大连、广州、福州、深圳、西安、徐州等城市有了坚实的发展基础。
承建了绿城·启东玫瑰园一期2#、6#、岱山16号地块7号楼、常州华润国际社区、中央景城二期、南京鼓楼医院仙林国际医院基本医疗区工程、和泰家园(南区)、天津工业大学新校区图书馆、中央景城一期均获得国家优质工程奖,南通大学附属医院综合病房楼工程、苏州润华环球大厦B楼等工程荣获建筑工程"鲁班"奖,公司坚持文化引领、崇尚荣耀、感恩奉献,在打造百年老店的征程中,努力建设具有凝聚力和包容性的企业文化,注重与业主与用户与专业劳务队伍的文化交汇和感情融合。
恪守以诚为本、以仁为怀的经营之道,赢得广泛赞誉,多次被评为全国施工企业先进单位、全国用户满意企业、全国"守合同、重信用"AAA企业。
公司近年承建了众多类似住宅建筑工程。
常州华润国际社区总建筑面积8.4万m2,住宅小区。
中央景城二期总建筑面积10万m2,国家优质工程苏州润华环球大厦B楼总建筑面积67708m2,鲁班奖南通大学附属医院综合病房楼总建筑面积62228m2 ,鲁班奖的技术,组建强有力的团队,将本工程全力打造成标志性的精品建筑。
我们确信有实力、有能力出色完成本工程招标文件所规定的全部工作内容。
高标准、高质量、高效率地建设好“****总承包施工工程一标段项目总承包”工程,对广大工程技术人员而言,既是挑战、又是责任,更是难得的发展机遇。
如有幸中标,我们将与业主、监理单位、设计单位密切配合,真心诚意接受业主单位、监理单位和设计单位在施工全过程中的热忱指导和帮助,为本工程的早日建成投入使用作出我们应有的贡献。
第一章工程概况1.1 项目概况本工程建设地块位于*****大型居住区,本工程二标段由46栋6层洋房,4栋配套设施用房,1个地下车库(含人防)组成。
总建筑面积为170145㎡,其中地下车库面积32000㎡。
其中人防地库为16000m2。
项目地理位置示意图工程概况示意图1.2 建筑概况1.3 结构概况1.3.1 地下车库结构概况车库为钢筋混凝土框架结构,桩筏基础部分为地下人防结构。
1.3.2 多层住宅结构概况采用剪力墙结构,抗震等级为四级。
本工程采用预应力管桩+独立桩承台基础,地基基础设计等级为丙级。
基础及主体混凝土为C30,圈梁过梁构造柱混凝土为C20.剪力墙厚度为160mm。
±0.000以上内外墙填充墙体为砂加气砌块(B06级)。
厨房和卫生间为混凝土双排孔砌块。
填充墙施工质量控制等级为B级。
1.3.3 安装工程概况1.3.3.1 电气系统概况住宅负荷分级:电梯、潜水泵、公灯等用电为二级负荷,住户等其他用电设备为三级负荷。
地下车库负荷分级:消防风机、消火栓泵、喷淋泵、防火卷帘门、应急照明等消防设备为一级负荷;照明、排水泵、生活泵等用电设备为二级负荷;其他用电设备为三级负荷。
配电系统:本工程根据供电要求集中设置用户计量表、出线柜内引出的干线均沿金属桥架敷设引至各层电气竖井、设备用房或用电设备附近,电气竖井内电缆沿桥架引上至各楼层。
室内照明线路穿PVC电线管暗敷,电力设备配电线路及弱电线路均穿金属电线管暗敷。
各室内配电线路均采用无卤低烟阻燃交联聚乙烯绝缘电力电缆或导线。
防雷接地:屋面设接闪带和接闪网格,材料采用25X4热镀锌扁钢。
采用共用接地系统,接地电阻不大于1欧姆。
1.3.3.2 给排水系统概况本工程3层及以下给水利用市政管网压力直接供水,4层~6层采用生活贮水调节水箱和变频调速泵联合供水。
用户水表前均采用钢衬塑复合管,螺纹连接或沟槽式连接。
用户水表后给水支管均采用复合三型聚丙烯管(NFPP-R),热熔连接。
污废水管均采用硬聚氯乙烯(U-PVC)光壁塑料排水管及内螺旋消音管,承插粘合连接。
雨水管采用承压(PVC-U)塑料管,胶接。
凝结水管及阳台排水管均采用防紫外线型硬聚氯乙烯(U-PVC)光壁塑料排水管,插入式连接。
消防给水管:当管径≤DN80且管道工作压力≤1.0MPa时,采用内外热镀锌钢管,螺纹连接;当管径>DN80或管道工作压力>1.0MPa时,采用内外热镀锌钢管,沟槽式连接。
1.3.3.3 通风系统概况配套公建配电间、弱电机房及卫生间均设置机械排风系统,自然进风。
地下汽车库按防烟分区分别设有机械排风、补风系统。
除设有直通室外的汽车坡道的防火分区采用坡道自然补风,其他防火分区均采用机械补风。
通风管、排气管均采用镀锌钢板制作。
1.4 工程目标与承诺(1)进度目标承诺:总工期720日历天(计划开工日期:2017年8月18日;计划竣工日期:2019年7月15日)。
如由我公司原因造成工期延误,每延误一天按工程合同金额的万分之二处罚。
(2)质量目标承诺:确保质量备案制验收一次性验收合格100%。
若达不到一次性验收合格100%标准,则我司负责无偿整改,直至验收合格为止。
(3)安全目标承诺:确保达到“安全文明施工标化工地”,确保整个工程施工期间无较大安全事故,达到创安工程;施工期间不发生火灾、交通、管线断坏等重大事故,轻伤率控制在0.1%以内。
(4)文明施工目标承诺:本工程施工现场将严格按照现场标化管理要求实施,确保达到“市文明工地”。
1.5 工程编制依据及说明1.5.1 编制主要依据1)本工程的招标文件;2)本工程的招标图纸及各类有关资料;3)答疑会及答疑会补充招标文件;4)现场踏勘所了解的初步情况;5)工程涉及的国家主要或行业规范、标准、规程、图集、地方标准、法规、图集。
表1.1-5 规范、标准、文件一览表1.5.2 编制说明本技术标主要根据招标文件、招标设计图纸和现场条件而编制的,以满足对招标文件的实质性响应。
如有幸中标,今后将根据完整的施工图纸等相关技术资料,继续完善、深化,以进一步体现施工组织设计的系统性、针对性,无条件地接受业主、监理对施工全过程的指导、监督及管理。
专业分包工程施工技术方案不再描述,只对总承包管理进行阐述,若有幸中标,进场后由专业单位编制详细施工方案,经总包审批后报监理、业主审核。
第二章工程难特点分析第三章工程总体部署3.1 总体思路本工程的建设规模大、施工工种多、施工工期紧,所以我们将根据整体到局部、由简至繁、由浅至深的方法合理规划本工程的建设流程。
考虑本工程在工期和地理位置上的特殊性,施工总部署时充分考虑场地、资源、技术和总进度等主要限制因素。
在具体施工中分阶段、分区域平行施工,区域内组织流水施工,加快进度。
作为本工程施工总承包方,我们将紧密联系设计,合理安排工序,实现立体化交叉作业;施工组织中紧扣里程碑节点,步步为营实现总体工程进度。
在基础结构和上部结构施工时,结合本工程的质量目标以确定每一分部分项工程的施工方法、质量控制要点、工艺流程、施工机械布置等要素,合理划分施工段,每个施工段相对独立又紧密联系,使整个工程有序进行。
施工中对于每一个施工段在人力、物力、机械、操作设施准备方面做到合理、充分,以确保工程整体目标。
在施工中考虑机电、消防、外装饰等专业分包进场施工,我司将尽早为其创造工作面,保证先行进行设备安装的部分土建工作提前完成。
机电施工的总体原则为先大后小、先繁后简;先重点部位、后次要部位;管线敷设依次先高后低、先主干后分支;配管遵循先风管后水管、再电气配管;先无压后有压的总原则,以管线综合平衡图为指导,协调各分包依次进场,顺序安装。
在多工种、多专业交错施工中,土建首先做到积极配合;在施工中合理安排土建施工任务,尽可能不影响设备安装的施工,做好对业主指定分包商的配合与协调,在施工中采取相应措施做好各阶段、各专业的成品保护。
我司将充分利用本工程施工作业面广的有利条件,发挥大型建设集团施工资源丰富、总承包管理有力、技术集成能力强的优势,以平行施工与流水施工相结合,以集团资源为支撑保障,确保****施工总承包工程二标段项目工程施工圆满实现安全、质量和进度目标。
3.2 施工总体流程3.2.1 施工分区施工组织上实行分区流水施工,总体上分为三大施工区,区内同时进行流水施工,具体分区如下:一、首开区:六层洋房9幢,分别为76#-84#楼,2017年9月25日结构封顶。
二、非首开区(不含地库):六层洋房23幢,分别为100#-122#楼,2017年11月25日结构封顶。
三、非首开区(含地库部分):六层洋房15幢,分别为85#-99#楼,2018年2月1施工高峰的峰值尽量降低,相对高峰期尽量延长,达到优化施工资源的配置、合理控制施工成本投入。
3.2.2 施工总体流程本工程的建设规模大、施工工种多、施工工期紧,以及周边环境复杂,我们将根据整体到局部、由简至繁、由浅至深的方法,逐步深化本工程的建设流程。
总体施工流程按照由下向上、先土建、后安装装饰、最后验收交付的施工顺序组织施工。
施工总体流程如下:3.2.3 施工总控计划总控计划不仅包括主体结构施工的各项工作,还包括项目建设过程中其他重要的分部分项工程,如“屋面工程工程”、“门窗工程”工作等。
总控计划反映了我司对于本项目建设过程中主要施工内容、主要施工顺序的认识,也是实施总承包、总协调的重要依据。
