浆砌石挡土墙施工技术交底

合集下载

(完整版)浆砌块石挡墙施工技术交底

(完整版)浆砌块石挡墙施工技术交底

名称高新区科城路东段道路工程
编号01
交底日期2016年9月17日
施工单位中铁十一局集团第五工程有限公司
高新区科城路东段项目部
分项工程名称
K0+030-K0+060
浆砌块石挡墙
交底摘要M7.5浆砌块石挡墙页数共5页第页

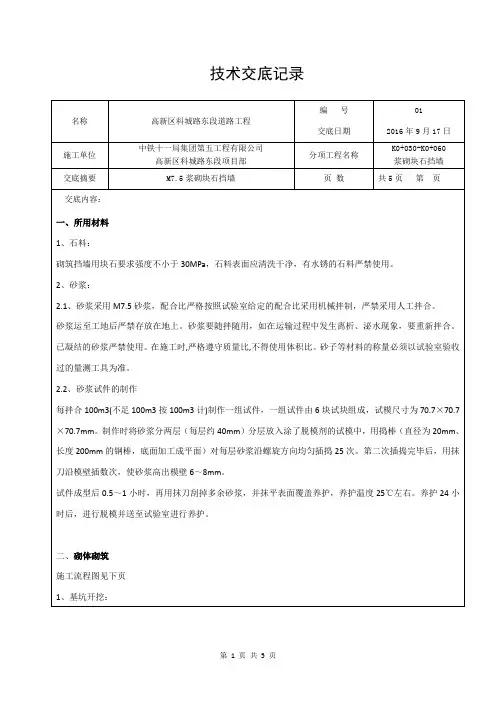

根据测量班复核后的控制点用全站仪测设出每条骨架的轴线,并用钢尺丈量等方法进行复核,无误后挂线开挖基槽。

挡墙基础开挖前应做好临时排水设施,分段交错开挖。

基槽开挖后基底标高、基底承载力、实际开挖尺寸应满足设计图纸要求。

基底承载力未达到设计要求时应按要求对基底进行处理。

2、块石砌筑:
砌石必须采用坐浆法施工,石料丁顺相间,分层错缝,填缝砂浆饱满密实不得有空洞,严禁用灌浆法施工,墙顶与边坡间缝隙封严。

无论墙面或墙内砌石,砂浆标号必须保持一致,且符合设计要求。

各砌层先砌外圈定位砌块,并与里层砌块交错连成一体。

定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。

定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。

砌筑腹石时,石料间的砌缝要互相交错、咬搭,砂浆密实。

石料不得无砂浆
名称高新区科城路东段道路工程
编号01
交底日期2016年9月17日
施工单位中铁十一局集团第五工程有限公司
高新区科城路东段项目部
分项工程名称
K0+030-K0+060
浆砌块石挡墙
交底摘要M7.5浆砌块石挡墙页数共5页第页(2)重力式挡土墙断面图及相关参数
注:交底书一式两份,交底人一份,接受人一份。


字栏
交底人审核人接受交底人。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底一、工程概述本工程为浆砌片石挡土墙施工项目,位于市区,主要功能是为防止土体滑坡、保护周边环境及确保行人、车辆的安全。

工程预计工期为个月,施工期间将严格遵守国家和地方相关法规、规范,确保施工安全。

二、施工安全技术要求1、施工前,必须进行安全技术交底,明确各岗位的安全职责和操作规程。

2、现场作业人员必须经过专业培训,熟悉施工工艺和安全操作规程。

3、施工现场应设置安全警示标志,并配备专职安全员进行监督和管理。

4、砌筑挡土墙时,应按照设计要求进行施工,确保墙体稳定性和耐久性。

5、施工过程中,应定期检查施工现场的安全状况,及时发现并处理安全隐患。

6、高空作业时,必须系好安全带,严禁向下抛物。

7、施工现场的电器设备应符合安全要求,防止触电事故的发生。

8、遇到恶劣天气时,应停止高空作业,确保人员和设备安全。

9、完工后,应做好施工现场的清理工作,确保环境整洁。

三、安全注意事项1、进入施工现场必须佩戴安全帽,严禁酒后上岗。

2、严格执行动火作业审批制度,未经批准不得擅自进行明火作业。

3、施工现场应设置消防设施,并定期进行检查和维护。

4、运输车辆进入施工现场应遵守交通规则,减速慢行,注意避让行人和其他车辆。

5、施工现场应设置急救箱,并配备专职急救人员,以便在发生事故时及时处理。

6、夜间施工应设置充足的照明设备,确保视线清晰。

7、遇到突发情况时,应立即停止施工,及时向领导汇报并采取相应措施。

8、砌筑挡土墙时应注意保护生态环境,防止水土流失。

9、完工后,应做好验收工作,确保工程质量符合要求。

四、应急预案1、针对可能出现的坍塌、高处坠落、物体打击等事故,应制定相应的应急预案。

2、在施工现场应设置应急救援队伍,配备必要的救援设备和人员。

3、与当地医疗机构建立,以便在发生事故时能够及时救治伤员。

4、对可能造成环境污染的事故,应制定相应的环保措施,减少对环境的损害。

5、对可能造成重大损失的事故,应立即启动应急预案,组织专业人员进行处理。

M7.5浆砌石挡土墙技术交底

M7.5浆砌石挡土墙技术交底

工程名称团龙至木耳通村水泥路工程分部工程名称地基与基础工程单元工程名称仰斜式挡土墙交底部门技术部M7.5浆砌石挡土墙技术交底技术交底条款或简图1、挡土墙砌筑前先进行施工放样,砌筑时先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合图纸要求。

2、浆砌石挡墙每隔10m留设一条沉降缝,每隔2~3米设置泄水孔,当墙高超过2m需留设两排泄水孔。

3、浆砌石砌筑前需要将基础尽量清至基岩面,且泥土等需要清洗干净。

无法清至基岩面的需要尽量清至老土,且底面尽量挖至反向坡面。

4、砌筑用片石厚度不应小于150mm(薄片者不得采用)。

用做镶面的片石,应选择表面平整、尺寸较大者,并稍加修整。

石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗干净。

风化片石严禁使用,并及时清除。

5、砌体应自下而上逐层砌筑,直至墙顶。

砌体应分层坐浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块。

对于基础的第一层砌块时如基层为岩层或砼基础,应先将基底表面清洗、湿润,再坐浆砌筑。

6、浆砌石块石应被砂浆包裹。

砌块要错缝、坐浆挤紧、嵌缝料和砂浆饱满,无空洞、宽缝、大堆砂浆填隙和假缝。

(每方石料与砂浆比例不超过1:0.4)7、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。

砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

8、砌筑上层时,应避免振动下层砌块。

砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。

9、所有石料均应坐浆在新拌的水泥砂浆上,砂浆应按照配合比要求进行拌制,采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满。

砂浆必须具有良好的和易性,用砂浆的稠度,用直观法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上留下为度。

砂浆的拌和宜用机械拌和,拌和时间宜为3~5min。

M7.5浆砌片石挡土墙施工技术交底

M7.5浆砌片石挡土墙施工技术交底
±20
9
泄水孔间距
±20
10
起讫里程
±100
11
沉降缝位置
±50
12
沉降缝宽度
±4
13
墙面垂直度
20
14
斜度
±5%设计斜度
15
平整度
50
编制者
复核者
接收单位
接收负责人
1
表面砌缝宽度
≤40
编制者
复核者
接收单位
接收负责人
工程技术交底书
主送单位
技术科
日期
2013年9月24日
工程名称
改移道路
交底内容
浆砌片石挡土墙
2
每找平一次的砌筑高度
≤1200
3
两层间竖向错缝
≥80
4
三块石料间的内切圆直径
≤70
5
砌筑方式
/
6
距线路距离
0~+50
7
墙身厚度(前缘至后缘)
0~+20
8顶面高程工程技术底书主送单位技术科
日期
2013年9月24日
工程名称
改移道路
交底内容
浆砌片石挡土墙
一、工程概况
本工程排水沟结构型式采用仰斜式M7.5浆砌片石挡土墙,里程范围K147+060~K147+200,尺寸见详图。
二、技术参数
1、砌筑砂浆
M7.5砂浆配合比为:水泥:砂子:水=1:4.83:0.78一袋水泥为50kg,配砂子241.5kg,配水39kg。
编制者
复核者
接收单位
接收负责人
工程技术交底书
主送单位
技术科
日期
2013年9月24日
工程名称

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底1. 施工前准备工作1.1 施工场地环境检查在施工前,必须对施工场地进行环境检查,检查内容包括地形、地貌、岩体、水源情况等,以确定施工的可行性。

对于管理员工程、工地道路、仓储用房的附属工程等,要对附属工程的施工作业进行评估分析,根据评估结果确定施工方法和施工时的危险源。

1.2 施工场地布置施工场地布置是为保证施工安全和施工效率,必须进行的准备工作。

在施工之前,需要将施工区域清除干净,将工地道路、仓储用房的附属工程等结构物进行划分,确定实验室位置,为施工后的使用提供便利。

同时对周边的环境进行评估分析,如土质、岩石、水流等,以确定施工时的危险源。

1.3 施工设备与器具准备在施工前,必须准备好施工所需的设备和器具,包括挖掘机、推土机、吊装机、浆砌机、巡视灯、安全带、安全帽、鞋子等。

设备的选择和器具的使用必须符合安全规定,确保施工时不会发生意外事件。

2. 浆砌片石挡土墙施工技术交底2.1 施工方案和流程施工方案是施工的蓝本,必须制订合理的施工方案,保证施工质量、效率和安全。

确定施工方案后,再按照施工流程进行实施。

具体施工流程分为以下几步:1.测量用绳标出挡土墙的范围,按照等高线进行勾勒。

2.按设计深度进行挖土。

3.根据挡土墙高度进行基础的处理。

4.安放排水管道和水池。

5.进行篦毛,并拔出大块岩石。

6.开始浆砌。

2.2 浆砌片石挡土墙的浆料配制浆料的质量直接影响施工的气密性和耐水性。

浆砌片石挡土墙的浆料配制应该按照设计方案和相关规定进行,以保证浆料的质量。

2.3 浆砌施工注意事项浆砌片石挡土墙的浆砌施工有以下注意事项:1.浆砌机的操作人员必须经过专业培训、熟悉操作规程及安全知识。

2.浆砌机应根据设计方案按规定间距、行距进行摆放。

3.要保证石块上表面有湿度,石块与墙体间面犁高度必须充足,墙体犁高度顶部必须偏低,以充分发挥浆料的粘结作用。

4.在墙体阴角处不能出现空麻,墙顶必须压实,墙体表面不能出现泛浆现象。

浆砌片石挡墙技术交底

浆砌片石挡墙技术交底
13、砌体完工后及时清除积土,疏通排水沟,整理现场。
二,安全管理
1、进入施工区域的人员要穿戴整齐,戴安全帽(正确佩带,系扣要下放扣紧);高处砌筑需
要搭架子作业时,现场做好安全防护,铺设木板,竹夹板,挂安全网等安全防护设施。必须检
查脚手架的稳定性,并配安全绳,防坠器;
2、转运片石时,注意安全,避免被片石砸伤;
浆砌片石挡墙技术交底
单位名称:贵州桥梁建设集团有限责任公司
工程名称
里程桩号
交底部分
浆砌片石挡墙部分
施工部位
挡墙部分
一,施工技术
1、挡土墙砌筑前先进行现场勘察根据现场施工放样,砌筑时应先两面立杆挂线或样板挂线,夕卜 面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合技术交底要 求。
满,无空洞、宽逢、大堆砂浆填隙和假缝。
5、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时, 底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
6、砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
7、所有石料均应座浆在新拌的水泥砂浆上,砂浆采用重量比配料,砂浆拌和机拌制,控制拌和 时间,保证拌和出的砂浆均匀饱满。砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度 表示,用于石砌体时宜为50~70mn气温较高时可适当增大.零星工程用砂浆的稠度,也可用直观 法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上流下为度。砂浆的拌和宜 用机械拌和,拌和时间宜为3~5mi n。砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠 度,一般宜在3~4h内使用完毕;在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重 新拌和;已凝结的砂浆,不得使用。每50m3砌体取试件1组,砂浆中砂料宜用中砂或粗砂,砂 的最大粒径不宜大于5mm

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底一、工程概述本次施工的浆砌片石挡土墙主要用于_____地段,以保证边坡的稳定和防止土体滑坡。

挡土墙的高度为_____米,长度为_____米,采用_____规格的片石进行砌筑。

二、施工准备1、技术准备熟悉施工图纸和设计要求,进行技术交底。

确定施工测量控制点,进行测量放线。

2、材料准备片石:选用质地坚硬、无风化、无裂缝的片石,片石的强度不低于_____MPa,尺寸一般不小于_____cm。

砂浆:采用_____强度等级的砂浆,严格按照配合比进行拌制。

其他材料:准备好拉结筋、泄水孔管等材料。

3、施工机具准备配备搅拌机、运输车辆、铁锹、大铲、瓦刀、手锤、手推车等施工工具。

准备好水准仪、全站仪、钢尺等测量仪器。

4、现场准备清理施工现场的障碍物和杂物,平整场地。

做好临时排水设施,保证施工期间场地不积水。

三、施工工艺流程1、测量放线根据设计图纸,使用全站仪放出挡土墙的基础轮廓线和墙身控制线,并设置好控制桩。

测量标高,确定基础开挖深度。

2、基础开挖采用机械开挖结合人工清理的方式进行基础开挖,严禁超挖。

开挖至设计标高后,进行基底检验,如发现基底承载力不足,应及时通知设计单位进行处理。

3、基础砌筑在基础底部铺设一层砂浆,然后砌筑片石。

片石应大面朝下,相互错缝,坐浆饱满。

每隔_____米设置一道沉降缝,缝宽_____cm,用沥青麻筋填塞。

4、墙身砌筑基础砌筑完成后,进行墙身砌筑。

墙身应分层砌筑,每层高度不超过_____米。

砌筑时应先砌外圈定位行列,然后砌筑里层。

片石应丁顺相间,上下层竖缝应错开不小于_____cm。

每隔_____米设置一道泄水孔,泄水孔采用_____mm 的 PVC 管,坡度为_____%,向外倾斜。

5、勾缝墙身砌筑完成后,进行勾缝。

勾缝应采用凹缝,缝宽_____cm,深度_____cm。

勾缝前应将缝内杂物清理干净,洒水湿润。

6、养护勾缝完成后,及时进行养护,养护时间不少于_____天。

浆砌石挡墙

浆砌石挡墙

浆砌片石挡土墙技术交底一、施工工艺1、材料要求:片石:石料质地坚硬,不易风化、无裂纹,表面的污渍及泥土予以清除。

片石形状不受限制,但其中部厚度不得小于15cm。

卵形或薄片、风化剥落、受腐蚀严重的石料不得使用。

砂:采用中(粗)砂,砂的粒径不大于5mm,使用前用5mm孔径筛过筛。

砂的含泥量不得大于5%。

水泥:每批水泥均应有生产厂家的出厂合格证,储存期超过三个月的水泥应重新试验确定标号。

水泥储存在通风良好处,并做好防潮防水措施,结块的水泥严禁使用。

拌合水:使用经化验合格后的水或饮用水。

2、砌筑操作要求砂浆:使用经试验确定的配合比,严格采用重量比配料,用机械拌合,严禁用人工拌合砂浆。

砂浆应有良好的和易性,施工现场可用直观法进行检查,即用手能将砂浆捏成小团,松手后既不松散,又不会由灰铲上流下。

砂浆应随拌随用,在搅拌后3-4小时内用完。

每个施工班组每天至少做两组砂浆试件。

砂浆配比(质量比)水泥:砂:水=280:1450:300砂浆应随拌随用,当运输或贮存过程中发生离析、泌水现象时,砌筑前应重新拌合,已凝结的砂浆不得使用。

砂浆运至施工地点时,应铺设灰盘存放,严禁将砂浆直接倒在地面上。

3、砌筑工艺:1) 砌筑石块在使用前浇水湿润,石料表面如有泥土、水锈,应清洗修凿干净。

为了控制好墙身内外侧的坡度,在砌筑前,首先用木板钉好坡度架,其坡度按各段设计图纸进行控制。

坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。

2) 砌体采用剂浆法分层卧砌、分段进行砌筑,2~3层砌块组成一个工作层,每一个工作层的水平缝应大致水平,各工作层竖缝应相互错开,不得贯通。

分段长度为10m,分段位置在沉降缝处,相邻工作段的砌筑高差不宜超过1.2m。

严禁抛石灌浆砌筑。

浆砌片石砌缝宽度为2-3cm。

较大的石块应放置在下层且大面朝下,严禁将石块立放砌筑,石块尖锐突出部分应敲掉。

竖缝较宽时,应在砂浆中塞以小石块,不得在片石下面用高于砂浆砌缝的小石片支垫。

浆砌石挡土墙安全技术交底模板

浆砌石挡土墙安全技术交底模板

一、交底对象全体施工人员、管理人员、监理人员二、交底目的确保浆砌石挡土墙施工过程中安全措施落实到位,预防安全事故发生,保障施工人员生命财产安全。

三、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工内容:浆砌石挡土墙施工四、安全技术措施1. 施工准备阶段:(1)组织施工人员学习安全技术交底内容,提高安全意识。

(2)对施工人员进行安全技术培训,确保掌握相关操作技能。

(3)检查施工现场安全设施,确保符合要求。

2. 施工过程:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)施工前,对施工人员进行安全教育,明确安全注意事项。

(3)施工过程中,严禁酒后作业、疲劳作业。

(4)施工区域设置安全警示标志,提醒过往人员注意安全。

(5)施工人员上下脚手架时,必须使用安全绳,确保安全。

(6)施工过程中,注意高空坠落、物体打击等危险因素。

(7)施工材料堆放整齐,防止倾倒伤人。

(8)施工车辆进出施工现场,必须遵守交通规则,确保安全。

3. 施工结束后:(1)清理施工现场,确保无安全隐患。

(2)施工人员离开施工现场,必须关闭所有电源、水源。

(3)对施工人员进行安全教育,提高安全意识。

五、应急预案1. 人员伤亡事故:(1)立即启动应急预案,组织救援。

(2)迅速拨打急救电话,请求救援。

(3)保护事故现场,协助调查事故原因。

2. 火灾事故:(1)立即启动应急预案,组织灭火。

(2)迅速拨打火警电话,请求救援。

(3)切断电源,防止火势蔓延。

(4)保护事故现场,协助调查事故原因。

六、安全责任1. 施工单位负责组织实施安全技术交底,确保安全措施落实到位。

2. 施工人员必须遵守安全技术交底内容,确保自身安全。

3. 监理单位负责对施工现场进行监督检查,确保施工安全。

4. 主管部门负责对施工现场进行安全检查,督促施工单位落实安全措施。

七、交底时间____年____月____日八、交底人(签名)九、备注本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。

浆砌片石挡墙技术交底

浆砌片石挡墙技术交底

浆砌片石挡土墙施工技术交底(一级)二、施工准备1、设备、机具、辅助材料(1)砂浆拌和设备:砂浆搅拌机或滚筒式搅拌机、原材料称重器具。

(2)安全设备:安全警示牌、安全绳、安全防护栏(3)人员浆砌工程技术交底培训2、主要材料(1)砂浆:M7.5号或M10号,根据设计要求确定不同部位的砂浆强度。

(2)石材:质地均匀,无裂缝,不易风化。

石材强度等级:MU40及以上。

(3)片石:经爆破后选择所得的形状不规则的、边长及厚度一般不小于15cm 的石块,其中一条边长不小于30cm,体积不小于0.01m3,卵石不得使用。

(砌筑时如用小片石垫平、垫稳,可不受此限)3、作业条件(1)石料、砂浆在坡面上运输的设备已准备完成(2)一般情况下,砌筑前应使石料表面湿润(3)砂浆的和易性、保水性能满足要求三、操作工艺1、测量放线根据设计图纸,按照道路、高程点测放挡墙的平面位置和纵段高程。

在基础或垫层表面弹出轴线及墙身线。

2、基础开挖在开挖过程中,选择合适的基坑开挖边坡,如地质情况较差则应减少开挖长度或分段跳槽开挖或设置适当的支护,确保工人人身安全。

开挖土及时运到指定的弃土场,不得在四周乱堆乱放。

如为准备回填则应堆放在安全、合适的地点。

为避免超挖,最后一般以工清理基坑为主。

3、地基承载力检测基坑开挖到设计高程后,应进行地基承载力检验,地基承载力在0.3MPa以下的可采用轻型触探仪,在0.33MPa以上的可采用重型触探仪进行检测,地基承载力不能满足要求的,报监理工程师和设计单位进行变更处理。

对于排水沟,截水沟、护坡、护面墙等浆砌片石工程,没有地基承载力要求的,可不检测,但应对基底进行拍实。

4、基坑验收经检测地基承载力满足设计要求,测量人员对基底高程、轴线进行复核,请监理工程师进行验收。

5、砂浆、砼拌制砂浆全采用机械搅拌,投料顺序应先倒砂、水泥、掺合料,最后加水。

搅拌时间宜为3~5min,不得少于90s。

砂浆稠度应控制在50mm~70mm。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底范本一:官方安全技术交底【前言】本文档用于浆砌片石挡土墙施工安全技术交底,旨在确保施工人员了解施工过程中的安全措施以及应急预案,从而保障施工安全。

本文档包含以下章节:1、施工前的准备工作;2、施工过程中的安全措施;3、应急预案。

【1. 施工前的准备工作】1.1 施工团队的组建与安排1.1.1 确定施工团队的负责人,并明确职责与权限;1.1.2 确保施工团队成员的资质与培训,包括持证上岗;1.1.3 制定施工人员的排班计划,确保施工期间有足够的人员。

1.2 施工现场的准备1.2.1 清理施工现场,确保没有杂物、障碍物;1.2.2 检查施工现场的地质情况,确保施工地基稳固;1.2.3 确保施工现场配备了必要的设备、工具和防护措施。

【2. 施工过程中的安全措施】2.1 人员安全措施2.1.1 施工人员必须佩戴符合要求的安全帽、防护鞋等个人防护装备;2.1.2 施工现场必须设立合理的警示标志,提示危险区域和安全注意事项;2.1.3 施工人员必须按规定的程序进行上下岗,不得擅自进入危险区域。

2.2 设备安全措施2.2.1 所有设备必须经过检查、试运行,并保持良好的工作状态;2.2.2 施工现场必须设立合理的设备操作区域,并设置警戒线;2.2.3 施工现场设备必须进行定期维护保养,确保其安全可靠。

【3. 应急预案】3.1 灭火预案3.1.1 确保现场配备足够的灭火器材,并进行定期检查和维护;3.1.2 指定专人负责灭火工作,并确保其具备相应的灭火技能;3.1.3 制定明确的灭火逃生路线和集合点,确保施工人员的安全疏散。

3.2 事故伤害处理预案3.2.1 指定专人负责事故伤害处理工作,并确保其具备相关急救知识与技能;3.2.2 配备必要的急救设备和药品,并保持其有效性;3.2.3 制定明确的事故伤害处理程序,包括报告、调查和记录等。

【附件】1. 施工排班计划;2. 事故伤害处理记录表;3. 灭火器材检查记录表。

浆砌片石挡土墙施工安全技术交底(完整版)

浆砌片石挡土墙施工安全技术交底(完整版)

浆砌片石挡土墙施工安全技术交底(完整版)第一份范本:施工安全技术交底1. 施工范围:挡土墙施工工程的范围包括设计、采购、运输、施工和验收等各个环节。

2. 施工准备:在施工开始之前,必须做好以下准备工作:a. 工地清理:清除施工现场内的垃圾、杂物和其他障碍物;b. 地质勘察:对施工现场进行地质勘察,了解土壤情况和地质条件;c. 施工方案:制定详细的施工方案,包括挡土墙的设计、材料选用和施工工艺等;d. 安全措施:制定施工安全措施,并进行详细的安全培训和交底。

3. 材料准备:a. 挡土墙材料:根据设计要求,采购符合标准的挡土墙材料;b. 施工工具:准备好施工所需的工具和设备,保证其正常运行和安全使用。

4. 施工过程:a. 地基处理:对挡土墙的地基进行处理,确保其平整、坚实;b. 基础施工:按照设计要求进行挡土墙的基础施工,包括开挖、浇筑和加固等;c. 挡土墙砌筑:按照设计要求进行挡土墙的砌筑,严格控制水平度、垂直度和强度等指标;d. 排水系统:建立挡土墙的排水系统,确保排水畅通,防止水压导致挡土墙倒塌;e. 表面处理:对挡土墙的表面进行处理,使其具有良好的外观和防水性能。

附件:1. 挡土墙施工方案;2. 挡土墙设计图纸;3. 施工安全交底记录表;法律名词及注释:1. 建设工程质量管理条例:指对建设工程进行质量管理的法律法规,规定了建设工程质量管理的基本要求和责任分工;2. 施工安全生产法:指对施工项目进行安全生产管理的法律法规,规定了施工安全的基本要求和责任规定;3. 建设工程施工安全技术规范:指国家对建设工程施工过程中的安全技术要求进行规范的文件。

第二份范本:施工安全技术交底1. 施工范围:本项目施工范围涵盖浆砌片石挡土墙的设计、施工和验收。

2. 设计要求:a. 根据土壤情况和地质条件,对挡土墙进行合理设计,确保其稳定性和安全性;b. 设计挡土墙的剖面尺寸、坡度和堆石形状等,符合相关规范和标准要求;c. 考虑挡土墙的排水和防渗要求,设计合理的排水系统。

浆砌石挡土墙施工技术交底

浆砌石挡土墙施工技术交底

浆砌石挡土墙施工技术交底第一篇:浆砌石挡土墙施工技术交底浆砌石挡土墙施工技术交底交底内容:一、作业内容所有浆砌石挡土墙基础施工、基础及墙身砌筑二、施工要点1、基槽施工1.1基槽开挖前,应进行详细的细部测量,根据实际地形标高,确定分段基底标高。

1.2基础必须挖至老土,同时又要达到设计规定的埋置深度和槽宽尺寸,若遇石灰岩,应挖至石灰岩持力层。

如若地质情况异常,应及时向技术负责人汇报。

1.3基槽挖好后,经三级验收后,应请监理单位进行验槽,经基础验槽合格签证后,方可进行基础施工。

2、基础及墙身砌筑2.1外墙按设计坡度5:1竖立样板墙,并架拉通线砌筑。

2.2挡土墙片石砌筑操作工艺,应严格遵守以下规定:2.2.1砌体应采用铺浆法砌筑,砌基础的第一皮石块,底面要座浆,并将大面向下。

2.2.2砌体应分皮卧砌,各皮石块间利用自然形状,经敲打修整使能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用外面侧立石块,中间填心的砌筑方法,中间不得有铲口石(尖石倾斜向外的石块),斧刃石(下尖上宽的三角形石块)和过桥石(仅在两端搭砌石块)。

2.2.3必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m2 墙面至少设置一块,且同皮内的中距不大于2.0M。

拉结石长度:砌体厚等于或小于400mm,应与墙厚度相等;墙厚大于400mm,可用拉结石内外搭接,搭接长度不小于150mm,且其中一块长度不小于墙厚的2/3。

2.2.4砌体砂浆必须饱满,石块间较大的空隙应先填砂浆后用碎石嵌实,不准用干填碎石块的方法。

2.2.5按照规定留制砂浆试块,每250m3 砌体应留制不少于一组。

2.2.6挡土墙背填土,应地砌体砂浆强度达到70%以上时,方可进行填土。

填土要每隔0.3—0.5米分层夯实,注意勿使墙受较大的冲击影响,挡土墙背300mm范围内填级配砂卵石滤水层。

2.2.7挡土墙沿长度方向每10M或高度变化处设伸缩缝一道,缝宽30mm,内填聚苯乙烯板,挡土墙每2.5M上下交叉设置排水管,排水管向外i=5%排水坡,入口处300mm范围内填碎石滤层,排水管UPVCD50mm。

浆砌片石挡土墙施工技术交底

浆砌片石挡土墙施工技术交底

工程技术交底书工程名称:延吴高速段LJ-5 合同第 1 页共 5页工程部位浆砌片石挡土墙交底日期桩号K25+611.06— K25+771.06依据图号一、所用资料1、石料:砌筑挡墙用片、块石块石要求强度不小于30MPa ,最小边长不得小于20cm ,.石料表面应冲洗洁净,有水锈的石料禁止使用。

2、沙浆2.1 沙浆采纳 M10 沙浆(配合比为水泥:水:砂子为 1 :1.07 :6.68 每立方砂浆用水泥( 42.5R ) 244kg, 用水 262kg, 用砂子 1630kg)并严格依据试验室给定的配合比采纳机械拌制,自投完料后开始算起,拌制时间不得小于 2 分钟。

禁止采纳人工拌合。

沙浆运至工地暂时寄存时先在地面铺一洁净的铁皮,而后将沙浆寄存于铁皮上,禁止寄存在地上。

沙浆要随拌随用,如在运输过程中发生离析、泌水现象,要重新拌合。

已凝固的沙浆禁止使用。

在施工时,严格恪守质量比 ,不得使用体积比。

砂子等资料的称量一定以试验室查收过的量测工具为准。

2.1 沙浆试件的制作每拌合 100m 3(不足 100m 3按 100m 3计)制作一组试件,一组试件由 6 块试块组成,试模尺寸为70.7 ×70.7 ×70.7mm 。

制作时将沙浆分两层(每层约40mm )分层放入涂了脱模剂的试模中,用捣棒(直径为20mm 、长度 200mm的钢棒,底面加工成平面)对每层沙浆沿螺旋方向平均插捣25 次。

第二次插捣完成后,用抹刀沿模壁插数次,使沙浆超出模壁6~8mm 。

试件成型后 0.5 ~1 小时,再用抹刀刮掉剩余沙浆,并抹平表面覆盖保养,保养温度 25 ℃左右。

保养 24 小时后,进行脱模并送至试验室进行保养。

二、砌体砌筑编制:交底人:接收单位:接收负责人:注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。

工程技术交底书工程名称:延吴高速段LJ-5 合同第 2 页共 5 页工程部位浆砌片石挡土墙交底日期桩号K25+611.06— K25+771.06依据图号1、依据测量班复核后的控制点用全站仪测设出每条骨架的轴线,并用钢尺测量等方法进行复核,无误后挂线开挖基槽。

M7.5浆砌石挡土墙技术交底

M7.5浆砌石挡土墙技术交底
交底人
接收人
交底时间
接收时间
10、挡土墙外露部分和转角石,选择表面较平整及尺寸较大的块石,并加以粗凿,在沉降缝处所有的块石,修凿出规则的棱角线。同时施工时应根据地基和墙高变化情况,每隔10m设置伸缩缝或沉降缝,缝宽2cm。
11、挡土墙墙背填筑应与砌体同步进行,墙背填筑与砌体高差不得高于1m.
12、浆砌石砌体完工后及时清除积土,疏通泄水孔,整理现场。
7、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空.砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实.
8、砌筑上层时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润.
9、所有石料均应坐浆在新拌的水泥砂浆上,砂浆应按照配合比要求进行拌制,采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满。砂浆必须具有良好的和易性,用砂浆的稠度,用直观法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上留下为度。砂浆的拌和宜用机械拌和,拌和时间宜为3~5min。砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕:气温超过30℃时,宜在2~3h内使用完毕.砂浆中砂料宜用中砂或粗砂,砂的最大粒径不宜大于5mm。
工程名称
团龙至木耳通村水泥路工程
分部工程名称
地基与基础工程
单元工程名称
仰斜式挡土墙
交底部门
技术部
M7。5浆砌石挡土墙技术交底
技术交底条款或简图
1、挡土墙砌筑前先进行施工放样,砌筑时先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合图纸要求。
2、浆砌石挡墙每隔10m留设一条沉降缝,每隔2~3米设置泄水孔,当墙高超过2m需留设两排泄水孔。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浆砌石挡土墙施工技术交底第一篇:浆砌石挡土墙施工技术交底浆砌石挡土墙施工技术交底交底内容:一、作业内容所有浆砌石挡土墙基础施工、基础及墙身砌筑二、施工要点1、基槽施工1.1基槽开挖前,应进行详细的细部测量,根据实际地形标高,确定分段基底标高。

1.2基础必须挖至老土,同时又要达到设计规定的埋置深度和槽宽尺寸,若遇石灰岩,应挖至石灰岩持力层。

如若地质情况异常,应及时向技术负责人汇报。

1.3基槽挖好后,经三级验收后,应请监理单位进行验槽,经基础验槽合格签证后,方可进行基础施工。

2、基础及墙身砌筑2.1外墙按设计坡度5:1竖立样板墙,并架拉通线砌筑。

2.2挡土墙片石砌筑操作工艺,应严格遵守以下规定:2.2.1砌体应采用铺浆法砌筑,砌基础的第一皮石块,底面要座浆,并将大面向下。

2.2.2砌体应分皮卧砌,各皮石块间利用自然形状,经敲打修整使能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用外面侧立石块,中间填心的砌筑方法,中间不得有铲口石(尖石倾斜向外的石块),斧刃石(下尖上宽的三角形石块)和过桥石(仅在两端搭砌石块)。

2.2.3必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m2 墙面至少设置一块,且同皮内的中距不大于2.0M。

拉结石长度:砌体厚等于或小于400mm,应与墙厚度相等;墙厚大于400mm,可用拉结石内外搭接,搭接长度不小于150mm,且其中一块长度不小于墙厚的2/3。

2.2.4砌体砂浆必须饱满,石块间较大的空隙应先填砂浆后用碎石嵌实,不准用干填碎石块的方法。

2.2.5按照规定留制砂浆试块,每250m3 砌体应留制不少于一组。

2.2.6挡土墙背填土,应地砌体砂浆强度达到70%以上时,方可进行填土。

填土要每隔0.3—0.5米分层夯实,注意勿使墙受较大的冲击影响,挡土墙背300mm范围内填级配砂卵石滤水层。

2.2.7挡土墙沿长度方向每10M或高度变化处设伸缩缝一道,缝宽30mm,内填聚苯乙烯板,挡土墙每2.5M上下交叉设置排水管,排水管向外i=5%排水坡,入口处300mm范围内填碎石滤层,排水管UPVCD50mm。

2.3其它有关施工要点按施工图纸说明严格进行施工。

第二篇:浆砌石挡土墙施工方案浆砌石挡土墙施工方案 3.施工准备 3.1 材料准备石料:片石的厚度不应小于150mm(卵形和薄片者不得使用)。

镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿。

在角隅处应使用较大石料,大致粗凿方正,进行强度试验并报监理批准后用于本标段的砌体施工。

对准备用于砌筑的片石石料使用前用水冲洗表面的污垢、水锈。

混凝土:按照各部位所需混凝土的标号,由混凝土拌和系统集中拌制。

水:在施工场地附近砌筑水池,用水泵抽取干净、无污染等符合设计标准要求的水进行砌筑施工。

模板:挡土墙浇筑采用采用组合型钢模板,每块模板尺寸为1.5m×0.6m,边角部位采用木模板,每个施工部位需准备150m2模板。

3.2 配合比试验按照设计规定的标号和和易性要求,进行配合比试验,采用机械拌制,配料时称量允许误差符合设计要求。

四、施工进度计划及资源配置 4.1 施工进度计划挡土墙工程施工计划2010年01月28日开工,2010年03月31日完工。

4.2 人员安排根据施工需要,各挡土墙施工现场拟配备13人,其中管理人员1人,砌筑工6人,机械工及电工计5人,其它2人。

4.3 施工机械防护工程浆砌石施工地点配置混凝土罐车(3m3)1台、自卸汽车1辆、手推车2辆。

混凝土施工地点配置自卸汽车2辆、手推车4辆、φ50型振捣器4个。

五、施工方案 5.1 准备工作挡土墙施工前,我部安排人员对施工现场进行“三通一平”工作,即通水、通电、通路,平整场地,做好空中电线、地下电缆、水管等障碍物的调查工作,如与挡土墙发生冲突,及时找相关单位协助解决。

施工前先由技术人员和施工人员全面检查各项施工准备工作主要包括施工机具,施工需要的材料等,逐级进行技术和安全交底,使各项安全、技术措施在思想上、组织上、操作上得到落实。

5.2 测量定线(1)根据施工设计图纸,准确计算挡土墙的轴线位置,然后上报测量监理工程师认可。

(2)按测量监理工程师认可后的轴线资料进行轴线放样,并测定出边线,同时需引桩便于校核,并上报监理工程师。

(3)根据已放出的挡土墙轴线,准确测定出挡土墙边线和原地面标高,经核查无误后上报监理工程师认可后方可开挖基坑。

5.3 基坑的开挖(1)根据现场施工设备和施工环境,基坑的开挖采用机械开挖,人工配合修整的方法。

(2)挖出的土不能任意堆放,以免妨碍开挖基坑及其他作业。

(3)基坑开挖应避免超挖,底面应高于设计高程20cm左右,以保证夯实后满足设计要求。

(4)挖成的基坑,先进行地基承载力检测,当地基承载力达不到设计要求时,需及时上报监理、业主以及设计单位,经监理、业主以及设计单位允许后方可进行地基处理。

挖成的基坑,凡有扰动和毁坏的地方追加开挖深度,并按工程师批准的材料回填到设计标高,分层夯实。

(5)地基处理结束并经检测合格后再进行人工整平,然后夯实。

监理工程师认可后,才可进行下一道工序施工。

5.4 基础及墙身(1)模板及支架的施工a.挡土墙墙身模板采用组合型钢模板,以槽钢为加劲撑。

b.模板安装前,在模板表面涂刷脱模剂。

c.安装:支立墙身侧模时为了防止模板位移凸出,在模板外侧设支撑加以固定。

d.模板安装完毕后,为了保证位置准确,必须对其平面位置、平整度、垂直度、顶部标高、节点联结及纵横向稳定性进行自检,然后报监理工程师检查。

监理工程师认可后方能浇筑砼。

在浇筑过程中,模板如有位移要及时纠正。

(2)砼的浇筑及养护a.浇筑墙身时,墙身所用砂、石、水泥材料要满足规范要求,严格按照设计配比或总监部中心试验室允许的配比施工。

b.为了保证墙身断面的准确性,整个墙身统一拉线,并在两端设立符合墙身断面的模型板。

在施工中要经常检验,保证墙身的垂直度符合要求。

沉降缝所用浸油木板在施工中放置时,位置要正确。

c.挡土墙砼采用集中拌和,罐车运输,溜槽或吊车+吊斗配合浇筑。

拌和前对各种原材料质量进行严格检查,不符合要求的材料禁止使用。

砼浇筑时必须对运到施工现场的砼进行严格检查,如坍落度、和易性等。

d.浇筑前先对支架、模板进行检查。

模板内的杂物、积水应清理干净,模板缝隙必须填塞严密。

e.为防止砼自高处向模内倾卸时发生离析,在浇筑砼时倾卸高度不超过2m。

f.砼按一定厚度、顺序和水平方向分层浇筑。

上层砼在下层砼初凝前浇筑完成。

上层和下层砼同时浇筑时,前后浇筑距离应保持在1.5m 左右,浇筑层厚度不超过30cm。

g.片石分层添加,片石厚度小于150mm,强度不小于砼强度,数量按公路桥涵施工技术规范要求埋放片石数量不宜超过混凝土结构体积的20%控制。

h.砼振捣采用插入式振动器振捣,移动时不得超过振动器作用半径的1.5倍,与侧模距离保持在5至10cm左右。

i.砼浇筑要连续进行。

因故中断时,其间断时间间隔应小于前次浇筑砼的初凝时间。

确因施工工艺或其他原因必须预留施工缝时,施工缝应按规范要求采取处理措施(如先清洁表面,打毛,在浇筑一层高标号砂浆,然后再继续浇筑等),并且应设置占截面面积不少于20%的榫头加强(条件困难时也可用适量的短钢筋加强)。

砼浇筑完成后及时养护。

5.5 墙背填土 5.5.1 填筑(1)挡墙分段长度结合地质情况可按10~15m长设置一道沉降缝并以沥青麻絮填塞,挡墙最低一排泄水孔以下部分基坑回填采用8%石灰土并要求逐层压实;墙背回填应在圬工砌体强度达到70%以后,方可采用砂卵砾石或片碎石等水稳性较好的粗粒料逐层回填、压实,并注意勿使墙身受到较大冲击力的影响。

(2)对于回填区域,在回填施工前进行现场复查,对墙脚有明显汇水和积水的地方,根据现场具体情况采取排水设施,保证底部排水畅通,并上报监理。

(3)回填材料在回填施工中应均衡、对称地分层填筑和压实,每层松铺厚度不超过20cm,压实度不小于96%。

(4)墙背回填,按规定在旧填方或挖方上设台阶,台阶宽度及高度根据现场实际情况而定。

(5)墙背回填建立相应的台帐,落实专人负责监督检查回填质量。

5.5.2 压实为了便利大型机械的使用,可采取横向碾压法,以使压路机尽量靠近墙背进行碾压,对于压路机不能靠近墙背时,采用小型夯机配合人工夯实。

回填料应分层摊铺,并满足相应压实度要求。

5.6 墙背防水及排水挡土墙墙身在岩土分界线以上部分分层设置泄水孔,泄水孔间距为2~3m,上下排交错布置,孔内预埋Φ50mm软式透水管并长处墙背15cm,其端头用土工滤布包裹,最下面一排排水孔出口保证排水通畅,不得阻塞。

在泄水孔进水口处设置粗颗粒材料推囊以利排水。

在最底一排泄水孔处现浇30cm厚C20小石子砼,并于其上加设Φ50mm软式透水管形成纵向排水渗沟,纵向渗水沟可按单向坡或人字坡纵向引水。

5.7 沉降缝挡土墙应设置沉降缝或伸缩缝,沉降缝或伸缩缝的位置应根据现场实际情况作合理安排,据设计图纸墙身每隔10~15m设一道沉降缝,缝宽2~3cm,缝内沿墙顶、内、外三面用沥青麻絮嵌塞,塞入深度为15cm。

当墙背为石质路堑或填石路堤时,可设置空缝。

5.8 施工注意事项(1)衡重式挡土墙的上墙墙背与衡重台相交的折角处,宜将折角做成近似弧形的渐变形式;衡重式挡土墙的变截面处,应设置占截面面积不少于20%的榫头加强(条件困难时也可用适量的短钢筋加强)。

(2)对总长度大于10~15m的路堑挡土墙施工时应分段跳槽开挖(分段长度10~15m)或自两端向中间逐段施工,宜隔两段开挖一段,该段砌筑并回填后再开挖相邻段。

挡墙后边坡较高,土体稳定性较差,分段长度适当减少5~10m一段。

(3)在基底标高或地基土质出现较大差异处设置变形缝。

(4)挡土墙墙趾处的边沟及挡墙起讫桩号以外各5m的边沟铺砌加固,以防水从边沟渗入挡土墙基底,墙背面反滤层的顶部和底部应设置隔水层,以防水流深入地基。

(5)挡土墙的倾斜基底对墙身的稳定十分重要,施工时不得改缓或改陡。

(6)挡墙墙背应作成锯齿形,以保证挡墙墙背具有足够的粗糙度。

适用范围本工艺标准适用于一般工业与民用建筑毛石基础的砌筑工程。

2 施工准备2.1 材料:2.1.1 石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。

风化石严禁使用。

2.1.2 砂:宜用粗、中砂。

配制小于M5的砂浆,砂的含泥量不得超过10%;等于或大于M5的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。

2.1.3 水泥:一般采用P.O32.5级矿渣硅酸盐水泥和普通硅酸盐水泥,有出厂证明及复试单。

如出厂日期超过三个月,应按复验结果使用。

2.1.4 水:应用自来水或不含有害物质的洁净水。

2.1.5其它材料:拉结筋,预埋件应做好防腐处理。
