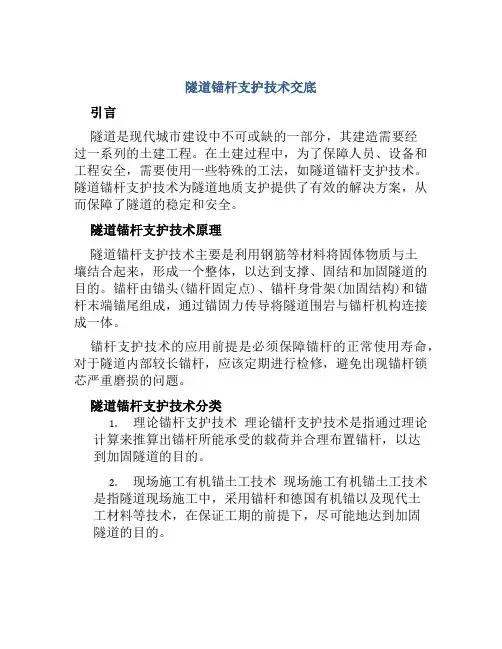

隧道锚杆支护三级技术交底
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三级技术交底记录
施工单位: 编号:
单位工程
交底时间 施工部位 施工内容
接受班组
工程数量
进度要求
作业标准、施
工规范及验收标准,工程质量要求等。
一、编制目的
明确隧道锚杆施工作业的工艺流程、操作要点和相应的工艺标准,规范隧道锚杆施工作业。 二、编制依据
(1)《公路工程质量检验评定标准》(JTGF80/1-2004) (2)《公路工程施工安全技术规范》(JTGF90-2015) (3)《公路隧道施工技术规范》(JTGF60-2009)
(4)《公路隧道工程现场施工技术》(人民交通出版社2005年9月)
(5)《俩阶段施工图设计》(2015年1月) 三、适用范围
适用于循隆公路隧道及其辅助坑道的锚杆施工。
四、作业准备 4.1内业技术准备 在施工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图
纸,澄清有关技术问题,熟悉规范和技术标准,查阅相关施工案例,认真调查隧道围岩地质情况、了解施工条件、技术水平和设备装置的施工参数。制定施工安全保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
4.2测量技术准备
精密导线网复测完毕并确定成果可用后,测量组根据隧道纵断面设计线、隧道洞轴线及明暗洞开挖轮廓线,并对锚杆进行布点。
4.3试验技术准备
1在开工前试验室应对用于隧道锚杆的材料进行现场取样进行各项试验,试验项目要满足相关的规范及标准要求的规定。进场原材料检验合格。
作业标准、施工规范及验收标准,工程质量要求等
2砂浆应进行配合比试验。
3试验室应及早将试验的原始资料整理汇总,对于不合格的材料禁止在工程施工中使用。
4锚杆材料必须按规定逐批进行检验,检查锚杆类型,规格,质量及其性能是否与设计相符。
4.4外业准备
1施工场地的平整,水、风、电的设置,施工测量与放样。锚杆施工需的材料均、机械已进场。
2施工作业前要先对施工设备进行检修;检查风水管路,电路的连接情况是否正常,有无漏风,漏水及漏电现象;检查施工机械关键机件是否处于润滑状态。
3施工放样测量,开挖断面检查及锚杆孔位布置,施工机械就位。
4.5施工人员及机械准备
4.5.1施工人员配备
施工人员配备表
人
员
数量备注
现场负责人 1
技术主管 1
现场技术人员 1
安全员 1
锚杆制作、注浆、安
装工
12
4.5.2施工机械配备
施工机械配备表
机具数量备注
注浆机 4
手风钻 6
空压机 2
作业标准、施工规范及验收标准,工程质量要求等五、隧道锚杆施工的一般规定
1)锚杆的材质、类型、规格、数量、质量和性能必须符合设计和规范的要求。
2)锚杆插入孔内的长度不得短于设计长度的95%。
3)砂浆锚杆和注浆锚杆的灌浆强度应不小于设计和规范要求,锚杆孔内灌浆密实饱满。
4)锚杆垫板应满足设计要求,垫板应紧贴围岩,围岩不平时要用M10砂浆填平。
5)锚杆应垂直于开挖轮廓线布设。对沉积岩,锚杆应尽量垂直于岩层面。
六、隧道锚杆施工要点及规定
6.1材料要求
6.1.1锚杆类型、规格、技术性能应满足设计要求。
6.1.2水泥、砂等应满足设计及规范要求。
6.1.3水质应符合工程用水的有关标准,水中不应含有影响水泥正常凝结与硬化的有害杂质。一般应采用饮用水。
6.2.1锚杆钻孔施工应符合下列规定:
1钻孔机具应根据锚杆类型、规格及围岩情况选择。
2孔位允许偏差为±150mm,钻孔数量应符合设计规定。
3水泥砂浆锚杆钻孔直径应大于锚杆杆体直径15mm。其他形式锚杆钻孔直径应满足设计要求。
4钻孔深度不应小于锚杆杆体有效长度,但深度超长值不应大于lOOmm。
6.2.2锚杆安装前应做好下列检查工作,并做好原始记录:
1锚杆材料型号、规格、品种应符合设计要求,配件应配套。
2锚杆孔位、孔径、孔深及布置形式应满足设计要求。
3孔内应无积水、岩粉应吹洗干净。
4锚杆杆体应调直、除锈、清除油污。
5 锚杆外端标准螺纹应有效,逐根检查并与标准螺母试装配。
6.2.3普通水泥砂浆锚杆施工应符合下列规定:
1普通水泥砂浆锚杆材料、直径、插入孔内长度,应满足设计要求。
2砂浆应在初凝前使用,已初凝的砂浆不得使用。
作业标准、施工规范及验
收标准,工程
质量要求等 3砂浆灌浆后应及时插入锚杆杆体。锚杆杆体插到设计深度时,孔口应有砂浆流出;若孔口无砂浆流出,则应将杆体拔出重新灌浆。全长黏结锚杆应灌浆饱满。
4垫板、螺母应在砂浆初凝后安装。垫板与喷射混凝土应紧密接触。 6.2.4中空注浆锚杆施工时应保持中空通畅,并留有专门排气孔。螺母应在
砂浆初凝后拧紧。
6.2.5水泥砂浆药包锚杆施工应符合下列规定:
1应对药包做泡水检验。
2药包不应有受潮结块现象。
3药包应以专用工具推入钻孔内,防止中途破裂。 4锚杆插到设计深度时,孔口应有砂浆流出。 5应使垫板与喷射混凝土紧密接触。
6.2.6全长黏结式锚杆安设后不得敲击,其端部3d 内不得悬挂重物。 施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
七、锚杆施工工艺
7.1砂浆锚杆施工工艺流程 砂浆锚杆施工艺流程见图7-1。
锚杆制作
各项工前准备锚杆孔位测量
锚杆钻机就位
钻孔角度定位
钻锚杆孔
锚杆孔清孔
锚杆成孔检查
注浆插入锚杆
安装垫板
锚杆竣工验收
机械设备养护准备注浆材料
搅拌砂浆
注浆设备就位
图7-1 砂浆锚杆施工工艺流程图
