住宅楼电梯井深基坑降排水施工措施

合集下载

基础排水和防止沉降措施

基础排水和防止沉降措施

第一章基础排水和防止沉降措施第一节地下水控制第一小节一般规定1、地下水控制应保证基坑正常施工,防止渗流和承压水引起的破坏,避免或减小地下水位下降对周围环境的不利影响。

2、地下水控制可采用集水明排、截水、降水以及地下水回灌等方法,应根据工程、水文地质条件和施工、环境条件,结合基坑支护方案综合分析确定。

3、基坑可采用设置竖向或水平向截水帷幕等措施截水。

竖向截水帷幕可采用水泥土连续墙、咬合桩、地下连续墙等。

当地质条件和环境条件复杂时,可采用多种截水方法组合。

当有可靠工程经验时,也可采用冻结法阻截地下水。

4、基坑降水可采用轻型井点、自流深井、真空深井等。

5、当坑底以下存在承压含水层时,应进行坑底土体抗承压水稳定性验算;不满足时可采用竖向和水平向截水帷幕、承压水减压等措施。

6、在基坑施工期间,应对基坑内外地下水位的控制效果及其环境影响进行动态监测,并根据监测数据指导施工。

1、下列情况时基坑应设置截水帷幕:(1)地下水位高,地基土体渗透性强,且周边环境条件不允许采取坑外降水措施;(2)降水难度大,完全采取降水措施不能满足基坑施工的水位要求;(3)基坑与周边河流、江、湖等距离较近,存在倒灌危险时。

2、截水帷幕选型应综合考虑帷幕深度、土质条件、地下障碍物状况、环境条件等因素,并符合下列规定:(1)软黏土地基普通单轴或双轴搅拌桩的深度不宜超过15m;粉性土地基宜采用三轴水泥土搅拌桩;(2)地下障碍物埋藏深、成分复杂且难以清除时,宜采用全套管咬合桩;(3)深度超过30m时,宜采用地下连续墙、渠式切割水泥土连续墙、全套管咬合桩等。

3、截水帷幕的渗透系数应小于,厚度应满足防渗要求。

4、基坑截水要求高时,截水帷幕宜连续、封闭,截水帷幕与支护结构应紧密相贴。

5、水平向截水帷幕的厚度和强度应根据地下水顶托力的大小和防渗要求确定。

在与支护结构结合处宜增加帷幕厚度。

1、明沟集水井可用于坑顶截、排水,也可用于基坑降水。

当用于基坑降水时,降水深度不宜超过5m。

基坑降排水施工方案

基坑降排水施工方案

基坑降排水施工方案方案一:1、根据现场实际情况,基坑土石方机械开挖完毕后,人工将表面浮土石渣清理干净,按20*20米划块。

设置20cm(宽)*20cm(深)排水沟(1%的坡度,最浅处20cm),40*40米设置一个800*800*800的积水井.2、先支设模板浇筑20*20米范围内混凝土垫层(每边留出10CM不浇筑),然后做主楼范围内此部位的防水(留出搭接面)及防水保护层,底板锚杆施工完毕后,具备底板钢筋施工条件后马上将积水井和排水沟用C20混凝土浇筑,做防水(与底板防水搭接)及防水保护层。

3、裙房范围内防水随锚杆的施工同步进行。

4、浇筑混凝土垫层时排水沟与积水井应及时排水必须保证基底的的水面低与施工面10cm。

5、在基坑西北角和电梯井积水坑内设置两个永久性积水井,其余积水井将积水排至基坑西北角永久性积水井内。

方案二:1、根据现场实际情况,基坑土石方机械开挖完毕后,人工将表面浮土石渣清理干净,在基坑底部的排水沟的基础上人工下挖20cm(宽)*20cm(深)排水沟(1%的坡度,最浅处20cm),在东西两侧各设一个800*800*800的积水井,或在西侧和A17、18轴后浇带处设置800*800*800的积水井.2、先支设模板浇筑两个排水沟中间范围内混凝土垫层(每边留出10CM不浇筑),然后做主楼范围内此部位的防水(留出搭接面)及防水保护层,底板锚杆施工完毕后,具备底板钢筋施工条件后马上将积水井和排水沟用C20混凝土浇筑,做防水(与底板防水搭接)及防水保护层。

3、裙房范围内防水随锚杆的施工同步进行.4、浇筑混凝土垫层排水沟于积水井应及时排水必须保证基底的的水面低与施工面10cm。

5、在基坑西北角和电梯井积水坑内设置两个永久性积水井,其余积水井将积水排至基坑西北角永久性积水井内.以上两种方案施工时,电梯井积水坑内积水井为机制红砖砌筑500*500*600(深),在浇注底板混凝土前绑扎积水坑上层钢筋、将电梯井积水坑内积水井先补浇混凝土、做防水。

深基坑降排水实施方案

深基坑降排水实施方案

深基坑降排水实施方案一、背景介绍。

近年来,城市建设进程加快,高层建筑、地下综合管廊等大型工程日益增多,而深基坑工程作为城市建设的重要组成部分,也随之呈现出蓬勃发展的态势。

然而,由于深基坑工程施工过程中地下水的压力对基坑周围土体稳定性的影响,使得基坑降排水成为了一个不可忽视的问题。

因此,制定科学合理的深基坑降排水实施方案,对于确保工程施工安全、保障周边环境稳定具有重要意义。

二、实施方案。

1. 地下水勘察。

在深基坑工程施工前,首先需要对工程周边地下水情况进行详细勘察。

通过地下水勘察,可以了解地下水位、水质、水流方向等情况,为后续的降排水方案制定提供准确的数据支持。

2. 降水井布置。

根据地下水勘察结果,确定合理的降水井布置方案。

降水井布置应考虑地下水流动方向和地质条件,合理确定井点位置和井深,确保能够有效降低基坑周边地下水位。

3. 降水管网设计。

在确定降水井布置方案后,需要进行降水管网设计。

降水管网设计应考虑降水井之间的连接方式、管道材质和管道直径等因素,确保降水系统畅通有效。

4. 降水设备选型。

根据基坑降排水实际情况,选择适合的降水设备。

降水设备应具备排水量大、运行稳定、维护便捷等特点,以保障降水系统的正常运行。

5. 实施方案优化。

在实施深基坑降排水方案的过程中,需要根据实际情况进行不断优化。

通过对降排水系统的运行数据进行监测分析,及时调整方案,确保降排水效果达到预期目标。

三、实施效果。

通过科学合理的深基坑降排水实施方案,可以有效降低基坑周边地下水位,减小地下水对基坑周边土体稳定性的影响,保障工程施工安全。

同时,合理的降排水方案也有利于保护周边环境,避免地下水资源的浪费和污染。

四、总结。

深基坑降排水实施方案的制定,需要充分考虑地下水情况、工程施工要求和周边环境保护等因素,科学合理地确定降排水方案,以确保工程施工安全、保障周边环境稳定。

同时,在实施过程中需要不断优化方案,以确保降排水效果达到预期目标。

电梯基坑排水及基坑防水处理方案

电梯基坑排水及基坑防水处理方案

主楼电梯基坑排水及基坑防水处理方案
1、基坑现状:开挖到-6.8米出现地下水,且现场无降水设施。

2、设计标高:基坑底-7.85米
3、降水井施工方法
开挖基坑时用挖掘机从设计基坑底再向下开挖1.8米、宽度1.8水坑。

准备在电梯基坑靠中部设置降水井(避开墙和竖向筏板),详见附图。

井深1.5米,井壁采用直径400mm的钢管(钢管总长度高出电梯井筏板上500mm,在筏板中部设置止水环) ,在井壁上开40mm的洞,间距200mm,从井底算起开洞高度1米。

井底和井壁外围用镀锌钢丝网包裹,再在井壁外围铺填300~400mm的石子(详见附图)。

做基础垫层前用1:3的水泥和砂子干拌洒在石子面层上,再用水冲灌,使石子上部能形成一个整体。

采用50米扬程的潜水泵进行降水处理,降水要求施工面下最少300mm;潜污泵的数量根据现场涌水量决定,降水连续施工。

直至筏板施工完成。

4、防水施工
按地下室施工方案进行,在电梯四周砌筑240砖墙。

砖墙抹灰后做防水。

5、降水井的最终处理
用掺微膨胀剂的混凝土进行封堵,先封堵至筏板底向上0.7米位置,观察是否有向上涌水情况,如果无,将高出筏板部分地井壁切除,用掺微膨胀剂的混凝土进行封堵。

陕西泽星建筑工程有限公司
新庆村项目部
2011-8-17
新庆村棚户区改造项目4号住宅楼主楼电梯基坑排水及基坑防水处理方案
编制人:
审核人:
批准人:
陕西泽星建筑工程有限公司
新庆村项目部。

基坑降排水方案范文

基坑降排水方案范文

基坑降排水方案范文
一、基坑降水方案:
1.地面降水措施:
a.进行排水井及地沟,引导地表水流入排水井并快速排除;
b.避免堆放材料、设备或仪器在工地上,以免在雨水季节导致积水。

2.基坑降水设计:
a.确定基坑底板降水孔排列方式及数量,以保证基坑内水位始终低于地下水位;
b.根据地下水位情况选择降水孔直径和间距;
c.使用井壁沉管式降水孔,并使用经防腐处理的管道;
d.在选择降水孔位置时,应确保基坑内的降水孔排水范围覆盖整个基坑面积。

3.基坑降水井施工:
a.根据设计要求,确定降水井的数量和位置;
b.进行降水井的开挖,并根据地质情况进行支护;
c.安装井筒和井盖,确保其密封性;
d.选择适当的降水泵进行降水。

4.基坑降水安全:
a.定期检查降水井的排水情况,并清理井内积水;
b.监测基坑内部水位,并及时采取措施防止溢水。

二、基坑排水方案:
1.周边地下水排水设计:
a.在基坑周边设置排水井,降低地下水位,避免向基坑内渗水;
b.使用打井注水的方式,将地下水通过排水管道引导至井外。

2.地下巷道和泵站排水设计:
a.在基坑周边设置地下巷道,用于收集和排放周边地下水;
b.安装相应的排水泵站,将积水引出基坑。

3.地下防渗排水设计:
a.在基坑周边设置防渗帷幕,用于防止周边地下水进入基坑内部;
b.在边坡和基坑墙壁设置排水管道,将渗入的地下水引导至排水井。

4.基坑内部排水设计:
a.根据基坑内部地质条件,选择适当的排水方式,如设置抽水井、吸入式水泵等;
b.定期检查基坑内部排水设施的运行情况,并及时修复或更换故障设备。

深基坑综合降排水技术

深基坑综合降排水技术

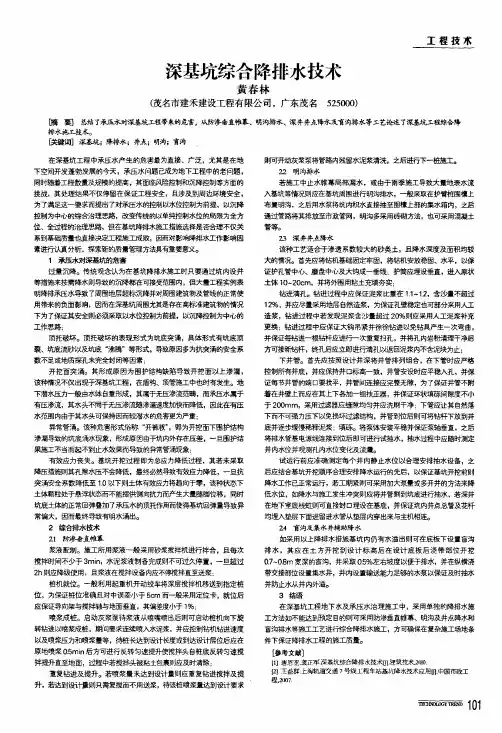

深基坑综合降排水技术黄春林(茂名市建禾建设工程有限公司,广东茂名525000)工程技术t}1%要】慈结了承压水对深基坑工程带来的危害,从防渗垂直帷幕、明沟排水、深井井点降水及盲沟排水等工艺论述了深基坑工程综合降排水施工般术。

D猢】深基境.;降排水;井点;明沟;盲沟在深基坑工程中承压水产生的危害最为直接、广泛,尤其是在地下空间开发蓬勃发展的今天,承压水问题已成为地下工程中的老问题,同时随着工程数量及规模的提高,其面临风险控制和沉降控制等方面的挑战,其处理结果不仅停留在保证工程安全,且涉及到周边环境安全,为了满足这一要求而提出了对承压水的控制以水位控制为前提,以沉降控制为中心的综岔台理思路,改变传统的以单纯控制水位的局限为全方位、全过程的治理思路,但在基坑降排水施工措施选择是否合理不/t Y.关系到基础质量也直接决定工程施工成败,因而对影响降排水工作影响因素进行认真分析,探索新的质量管理方法具有重要意义。

1承压水对深基坑的危害过量沉降。

传统观念认为在基坑降排水施工时只要通过坑内设井等措施来按需降水则导致的沉降都在可接受范围内,但大量工程实例表明降排承压水导致了周围地层超标沉降并对周围建筑物及管线的正常使用带来的负面影响,因而在深基坑周围尤其是存在高标准建筑物的情况下为了保证其安全则必须采取以水位控制为前提,以沉降控制为中心的工作思路:顶托破坏。

顶托破坏的表现形式为坑底突涌,具体形式有坑底顶裂、坑底;怒p以及坑底“沸腾”等形式,导致原因多为抗突甬的安全系数不足或地质探孔未完全封闭等因素:开挖面突涌。

其形成原因为围护结构缺陷导致开挖面以上渗漏,该种’黟兄不仅出现于深基坑工程,在盾构、顶管施工中也时有发生。

地下潜水压力—般由水体自重形成,其属于无压渗流范畴,而承压水属于有压渗流,其水头不同于无压渗流随渗漏速度加快而降低,因此在有压水范围内由于其水头可保持因而较潜水的危害更为严重:异常管涌。

该种危害形式俗称“开裤衩”,即为开挖面下围护结构渗漏导致的坑底涌水现象,形成原因由于坑内外存在压差,一旦围护结果施工不当而起不到止水效果而导致的异常管涌现象:有效应力丧失。

基坑降水工程施工方案

基坑降水工程施工方案

基坑降水工程施工方案首先,需进行勘察和设计阶段。

在勘察阶段,需要了解基坑周围的地质条件、地下水位以及降雨情况。

在设计阶段,需要根据勘察结果确定降水施工方案。

通常,降水工程可以采用外排水和内排水两种方式进行处理。

对于外排水方式,我们首先需要选择合适的外排水点。

外排水点应离基坑边缘较远,以避免基坑周围土质松散导致外排水点陷落。

排水点应选择基坑最低点附近,确保高效排水。

在降水施工过程中,我们可以采用泵抽水和重力流出的方式进行排水。

对于泵抽水方式,需要选择合适的排水泵,确保排水量和排水效果。

对于重力流出方式,需要确保排水管道畅通,且排水管道的坡度应根据实际需求进行调整以达到最佳排水效果。

对于内排水方式,我们可以采用降水井和挖槽两种方式进行处理。

降水井是一种常见的内排水方式,通过在基坑内部设置降水井,将地下水抽至地表,以实现基坑内水位的降低。

降水井的设置需要在施工前进行计算和布置,确保排水均匀和有效。

挖槽是一种适用于较小规模基坑的内排水方式,通过在基坑四周挖掘排水槽,将地下水引至排水管道进行排水。

挖槽的设置需要根据基坑周围的地质条件和水流方向进行布置,确保排水效果。

在降水工程施工过程中,我们还需注意以下几个方面。

首先,需要注意施工安全。

在降水施工过程中,需使用合适的降水设备和工具,确保安全施工。

其次,需要定期检查排水设备的工作状态,及时清理泥沙和堵塞物,以保证排水效果。

并且,需监测基坑周围的地下水位,及时采取措施调整降水方案。

在施工结束后,需要对降水工程进行验收和整理。

验收过程中,需要检查降水设备的使用情况和排水效果是否符合设计要求。

整理过程中,需清理基坑内外的杂物和设备,恢复周围环境的整洁和美观。

以上就是一个基坑降水工程施工方案的简要介绍。

在实际施工过程中,还需根据具体情况进行调整和改进,以确保工程施工安全、顺利和高效进行。

电梯井深基坑降排水施工措施

电梯井深基坑降排水施工措施

电梯井大承台深基坑土方开挖及降排水施工方案一、现场情况:本工程底板面结构标高为-5.10m,电梯井承台厚度为2.4m,深基坑最深处底标高为-8.70m,挖土标高为-8.80m,开挖深度较大。

根据深基坑开挖后观察,地下水渗出量较大,并且深基坑土方为砂层,遇水即坍塌,无法形成直立边,严重影响砖模砌筑及后续防水层施工。

根据现场情况以及我方多个工程深基坑降排水施工经验,对本工程深基坑开挖采用堆沙包等方法,阻止土方坍塌;对深基坑地下水,采用降水和排水相结合的方法进行施工,具体方法如下。

二、降排水施工措施:1、承台土方开挖时,在电梯井坑底中间设置施工集水井,集水井顶标高为-7.70m,大小为ф1000mm,深度为1000mm;集水井四周砌筑370mm厚砖墙,垫层中间留置300×300mm底部滤水口。

2、在深基坑-6.20m ~-7.70m间、砖模外对称设置4条300x200导水暗沟,并在暗沟设置碎石滤水层,滤水层长度200mm,宽度300mm。

利用此沟将电梯井深基坑周围水集中导流到施工集水井中,再由潜水泵抽除。

3、施工集水井封堵:在浇筑地下室底板施工以前,用一根塑料管插到集水井内底部滤水口,用自吸泵抽水。

4、水管拆除及封堵:待电梯井钢筋帮扎完成后,在承台混凝土浇筑以前,将施工集水井内水抽干,然后拆除供自吸泵抽水的塑料水管,浇筑承台混凝土时,将集水井同时封堵。

6、具体详见附图:深基坑降排水措施图。

三、注意事项:1、挖坑时注意严格控制标高,定位准确。

2、深基坑开挖过程中,发现土方塌落严重时,堆沙包要及时,以便阻止土方继续坍塌。

3、封堵前加大降水力度,尽量降低井底水位。

4、填碎石时应分层捣实,每填0.5米捣实一次。

5、在施工集水井封堵完成后,承台混凝土浇筑以前,继续用留在井内的水泵按照封堵前所记录的水泵抽水间隔进行抽水,防止水量过大破坏侧壁砖胎膜和防水。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电梯井大承台深基坑土方开挖及降排水施工方案
一、现场情况:
本工程底板面结构标高为-5.10m,电梯井承台厚度为2.4m,深基坑最深处底标高为-8.70m,挖土标高为-8.80m,开挖深度较大。

根据深基坑开挖后观察,地下水渗出量较大,并且深基坑土方为砂层,遇水即坍塌,无法形成直立边,严重影响砖模砌筑及后续防水层施工。

根据现场情况以及我方多个工程深基坑降排水施工经验,对本工程深基坑开挖采用堆沙包等方法,阻止土方坍塌;对深基坑地下水,采用降水和排水相结合的方法进行施工,具体方法如下。

二、降排水施工措施:
1、承台土方开挖时,在电梯井坑底中间设置施工集水井,集水井顶标高为-7.70m,大小为ф1000mm,深度为1000mm;集水井四周砌筑370mm厚砖墙,垫层中间留置300×300mm底部滤水口。

2、在深基坑-6.20m ~-7.70m间、砖模外对称设置4条300x200导水暗沟,并在暗沟设置碎石滤水层,滤水层长度200mm,宽度300mm。

利用此沟将电梯井深基坑周围水集中导流到施工集水井中,再由潜水泵抽除。

3、施工集水井封堵:在防水施工以前,用两根钢管插到集水井内水泵附近,一根穿电线用,一根穿水泵水管。

把碎石填入施工集水井内,待集水井内水抽干以后再施工集水井范围内垫层及相应防水层、防水保护层,水泵留在井内不取出。

封堵后根据封堵前记录的水量及水泵抽水间隔时间进行抽水,以免水泵长时间空运转而烧毁。

4、防水施工:防水施工到钢管位置时,防水返上钢管300mm。

5、钢管切除及封堵:待电梯井钢筋帮扎完成后,在承台混凝土浇筑以前,将施工集水井内水抽干,然后将钢管切除到半电梯井高度,迅速用钢板堵头封堵钢管,浇筑承台混凝土。

6、具体详见附图二:深基坑降排水措施图。

三、注意事项:。
