目录第1章工程概况 (2)1.1 编制依据 (2)第2章脚手架工程施工部署 (10)第3章普通型钢悬挑脚手架计算书 (14)第4章脚手架施工工艺 (37)4.1 脚手架搭设施工工艺 (37)4.2 脚手架的拆除施工工艺 (38)第5章脚手架构造要求 (38)5.1 立柱构造要求 (38)5.2 纵向水平杆构造要求 (39)5.3 松木脚手板的构造要求 (39)5.4 连墙件布置及构造要求 (40)5.5 剪刀撑与横向支撑的构造要求: (41)5.6 门洞构造要求: (41)5.7 斜道构造要求 (42)5.8 卸荷钢丝绳的安装 (42)第6章脚手架技术质量保证措施 (43)第7章脚手架安全保证措施 (59)7.1 一般安全要求 (59)7.2 安全保证措施 (61)7.2.1 构架结构 (61)7.2.2 拉撑承受结构: (62)7.3 安全防护: (62)7.3.1 “临边”防护 (62)7.3.2 “四口”防护 (63)7.3.3 楼梯、安全通道防护 (63)7.4 脚手架防雷接地措施 (63)7.5 脚手架的拆除安全保证措施 (63)第8章环保、文明施工要求 (65)第1章工程概况1.1 编制依据1、本工程的施工组织设计2、根据我公司施工项目经验,安全可靠,满足工程需求且合理使用。
3、辽宁天维纺织研究建筑设计有限公司提供的本工程的施工图纸。
4、施工中执行的规范、标准1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2、《建筑结构荷载规范》(GB50009-2001);3、《建筑地基基础设计规范》(GB50007-2002);4、《混凝土结构设计规范》(GB50010-2002);5、《钢结构设计规范》(GB50017-2003);6、《冷弯薄壁型钢结构技术规范》(GB50018-2002);7、工程设计图纸及地质资料等8、《建筑施工安全检查标准》(JGJ59-99);9、《建筑施工高处作业安全技术规范》(JGJ80-91);10、通辽市创文明安全工地的有关文件1.2 工程概况2.1工程建设概况(表2-1)表2-2 建筑设计概况一览表第2章脚手架工程施工部署2.1 脚手架组织机构安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及轻伤频率控制在3‰以内”安全生产目标的必然保障,也是我项目部的根本要求。
悬挑脚手架施工方案

悬挑脚手架施工方案悬挑脚手架施工方案悬挑梁:采用I18工字钢,锚固长度为1.70m,每道钢梁设置φ16钢丝绳作为保险绳。
墙外处悬挑1.25m,梁根部及外墙内侧处采用3根φ20压环圆钢地锚固定,φ20 U型螺杆在浇楼板砼时预埋,同时采用两根直径18,长1500mm HRB335级钢筋进行加强。
第一根圆钢锚固距工字钢末端200,第一根与第二根间距200,第三根圆钢锚固间距离建筑物边沿为100,锚固圆钢与工字钢间采用木楔塞紧。
工字钢前端立杆部位需焊接定位钢筋。
定距定位:放样悬挑梁位置并做好标记。
悬挑梁必须保证有足够的锚固强度和截面抗屈曲能力,悬挑长度应按设计确定。
普通主梁悬挑时,立杆直接支承在悬挑梁上,水平悬挑梁的纵向间距与上部脚手架立杆的纵向间距相同;上部脚手架立杆与挑梁支承结构应有可靠的定位连接措施,以确保上部架体的稳定。
通常采用在挑梁或纵向联粱上焊接150-200mm、外径ΦXXX的钢管或外径Φ25mm的钢筋,立杆套在其外,并同时在立杆下部设置扫地杆。
阳角处理:悬挑外架搭设阳角处,如“平面布置图”与“立面示意图1”中所示施工,除去45度角倾斜的工字钢为4m外,其余工字钢皆为3m长,槽钢与工字钢之间采取双面平焊,焊缝为二级,阳角处挂两道按“立面示意图2”中所示进行处理。
立杆:内立杆距外墙边300mm,立杆横距900、纵距1200、步距1800.相邻立杆的对接扣件不得在同一高度内。
下端第一根立杆交错用6m杆和3m杆相互错开。
在安装施工升降机位置,需在梯笼两侧架设一道立杆,并根据局标化要求,设置“Z”字型加强杆,保证架体的稳定性。
4.3大横杆:为了保证脚手架的稳定性,大横杆应设置在立杆内侧,长度不应小于三跨。
接长时,推荐使用对接扣件,且应交错布置。
相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨的两个相邻接头在水平方向错开的距离不应小于500mm。
各接头中心至最近主节点的距离不宜大于纵距的1/3.如果采用搭接方式接长,搭接长度不应小于1m,应等间距设置3个旋转扣件固定。
18米高悬挑式扣件式钢管脚手架设计与计算

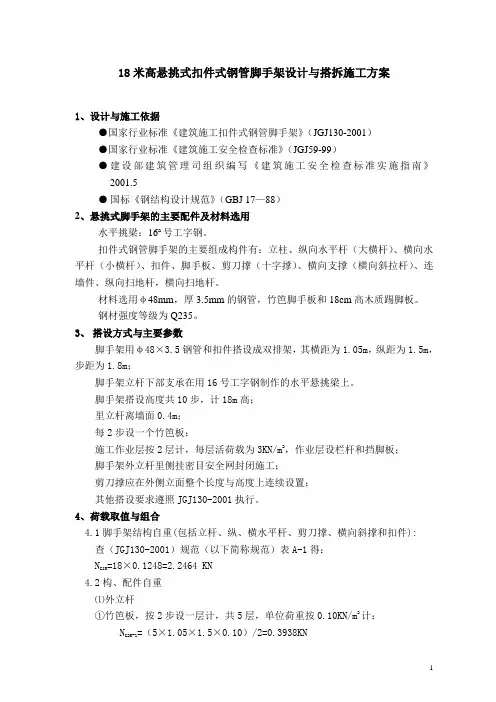

18米高悬挑式扣件式钢管脚手架设计与搭拆施工方案1、设计与施工依据●国家行业标准《建筑施工扣件式钢管脚手架》(JGJ130-2001)●国家行业标准《建筑施工安全检查标准》(JGJ59-99)●建设部建筑管理司组织编写《建筑施工安全检查标准实施指南》2001.5●国标《钢结构设计规范》(GBJ 17—88)2、悬挑式脚手架的主要配件及材料选用水平挑梁:16a号工字钢。
扣件式钢管脚手架的主要组成构件有:立柱、纵向水平杆(大横杆)、横向水平杆(小横杆)、扣件、脚手板、剪刀撑(十字撑)、横向支撑(横向斜拉杆)、连墙件、纵向扫地杆,横向扫地杆。
材料选用φ48mm,厚3.5mm的钢管,竹笆脚手板和18cm高木质踢脚板。
钢材强度等级为Q235。
3、搭设方式与主要参数脚手架用φ48×3.5钢管和扣件搭设成双排架,其横距为1.05m,纵距为1.5m,步距为1.8m;脚手架立杆下部支承在用16号工字钢制作的水平悬挑梁上。
脚手架搭设高度共10步,计18m高;里立杆离墙面0.4m;每2步设一个竹笆板;施工作业层按2层计,每层活荷载为3KN/m2,作业层设栏杆和挡脚板;脚手架外立杆里侧挂密目安全网封闭施工;剪刀撑应在外侧立面整个长度与高度上连续设置;其他搭设要求遵照JGJ130-2001执行。
4、荷载取值与组合4.1脚手架结构自重(包括立杆、纵、横水平杆、剪刀撑、横向斜撑和扣件):查(JGJ130-2001)规范(以下简称规范)表A-1得:N=18×0.1248=2.2464 KNG1K4.2构、配件自重⑴外立杆①竹笆板,按2步设一层计,共5层,单位荷重按0.10KN/m2计:=(5×1.05×1.5×0.10)/2=0.3938KNNG2K-1②栏杆、挡脚板(挡脚板按三层计)查表4.2.1-2=3×0.14×1.5+2×2×1.5×0.0384+2×2×0.0132=0.9132KN NG2K-2③安全网N=18×1.5×0.01=0.27KNG2K-3④合计=0.3938+0.9132+0.27=1.577KNNG2K⑵内立杆①竹笆板=5×1.05×1.5×0.10/2+0.3×1.5×2×0.10=0.4838KNNG2K-1②纵向横杆(搁置悬挑部分的竹笆板用)=2×2×1.5×0.0384+2×2×0.0132=0.2832KNNG2K-2③合计=0.4838+0.2832=0.7670KNNG2K4.3施工荷载=2×1.5×1.05×3/2=4.725KN外立杆 NQK=4.725+0.3×1.5×2×3=7.425KN里立杆 NQK4.4垂直荷载组合(1)外立杆=1.2×(2.2462+1.577)+1.4×4.725=11.2031KNN1(2)里立杆=1.2×(2.2464+0.767)+1.4×7.425=14.0111KNN25、水平悬挑梁设计1.552/2=22.144KNm(2)选用16号I字钢:WX=140.9cm3,I=1127cm4自重q=0.205KN/m根据钢结构设计规范(GBJ17-88)的规定,轧制普通工字钢受弯要考虑整体稳定问题。
18个悬挑脚手架优化做法

18个悬挑脚手架优化做法
脚手架搭设采取劳务分包形式,搭设细节缺少关注,过程中通常出现下列问题:
1、现场使用材料规格数量审核不严,进场材料过多或规格不全,影响外架整体进度及形象。
2、管控节点不清晰,验收程序走过场。
动作一、识别管控节点
动作二、样板策划
动作三、样板组织实施
动作四、样板评审
实施效果
项目部实施悬挑架样板审核,实施效果主要有:
1.识别了联梁式悬挑架等4项防护技术措施。
2.识别了5项作业工序,7项架体构造优化做法。
3.聚焦18个操作管控节点,33项工序操作验收标准,架体搭设过程管控节点清晰,脚手架搭设完成后安全防护齐全有效。
4.提前形成了脚手架架体材料清单,各类材料有计划的提前准备,提高搭设效率,避免材料现场切割浪费;
5.架体防护更加完整,杜绝了人员高坠隐患。
6.架体外观立杆排布均匀,剪刀撑布置连续,整体美观大方。
(整理)悬挑外脚手架搭设统一做法

悬挑式双排外脚手架支设方法1、方案设计:1.1本外架为双排外挑架,一次挑出不超过5层,高度不超过18米,立杆采用单立管,采用的钢管类型为48×2.8(要求壁厚不应小于2.8)。
1.2 搭设尺寸为:立杆的纵距1.50米,立杆的横距0.80米,步距1.80米,内立杆距墙0.3米。
(为了架体的整体观感,立杆的纵距要结合所施工楼距进行详细确定:首先测量需搭设外架的总长度,然后进行均分,便于外架排杆。
但是所排的立杆纵距不得大于1.50米)1.3 连墙件采用2步2跨,竖向间距3.6米,水平间距3.0米。
连墙件设置采用架体与剪力墙的预埋钢管双扣件连接;或架体与框架柱用钢管双扣件进行连接。
要求水平连接,若不能水平连接,脚手架连接的一端向下斜。
其做法可参考下图所示:图1-1连墙件做法图1.4 本脚手架可做结构、装修及外围护脚手架,施工均布荷载取值为3.0kN/m2,同时施工2层,脚手板共铺设4层。
1.5 悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长度1.20米,建筑物内锚固段长度1.80米。
其立杆必须设置在悬挑梁上。
每个悬挑梁外端宜设置钢丝绳与上一层建筑结构斜拉结。
悬挑水平钢梁的锚固采用三个工具式预埋环。
预埋环制作可采用如下两种方法:方法一:每个预埋环由两块240*100*10mm的Q235钢板、两根直径18的螺栓(螺栓一端套丝,丝扣长100mm,螺栓材质为HPB235或HPB300)及四个18号螺丝帽组成。
制作时将钢板钻两个Ф20的孔,孔的中心间距为160mm,将Ф16锚固螺栓无丝扣一端焊接与钢板上,要求螺栓与钢板塞焊。
方法二:每个预埋环由一块240*100*10mm的Q235钢板、一根直径18的螺栓(螺栓材质为HPB235或HPB300)及四个18号螺丝帽组成。
制作时,将螺栓弯制成U型环,U型环上口套丝,丝扣长100mm,底部平直段尺寸160mm,钢板钻两个Ф20的孔,孔的中心间距为160mm。
滨湖18层悬挑脚手架施工方案

滨湖名邸9#、10#、11#楼悬挑外脚手架施工方案编制人:审核人:审批人:武汉沼山建筑工程有限公司2009年8月20日滨湖名邸9#、10#、11#楼悬挑外脚手架施工方案一、工程概况滨湖名邸9#、10#、11#楼工程,工程建筑及结构设计相似,均为地上十八层,二层以上为标准层,层高3.0米。
二、脚手架工程设计及搭设参数滨湖名邸9#、10#、11#楼工程外脚手架采用全封闭悬挑双排外脚手架,计划在二层、八层、十四层平面设工字钢悬挑并钢丝绳斜拉结构,每段悬挑高度不超过18m。
脚手架钢管选用ф48×3.5;外挑工字钢采用16工字钢,长度为4米;固定工字钢采用在楼面上用两道ф16的预埋U形钢筋对工字钢进行锚固。
悬挑梁上表面加焊钢筋以固定工字钢,每道悬挑梁均加设斜拉钢丝绳。
立杆纵向间距为1.5米,内立杆距外墙0.35m,外立杆距外墙面为1.4米,大横杆间距为1.8米,外排大横杆之间每架体均设置拦腰杆,小横杆长度为1.5米。
脚手架与建筑物的连墙拉结采用刚性连接方式:用ф48×3.5钢管与预埋在结构梁上的钢管进行拉结,采用菱形设置方式,水平距离4.5m,竖向为每层(3m)设置。
脚手架外侧立面整个长度和高度上连续设置剪刀撑。
按18米对悬挑架高度计算荷载及对水平悬挑梁进行强度、刚度、稳定性等验算。
三、悬挑架的荷载取值及水平悬挑梁设计3.1悬挑架荷载的取值与组合3.1.1计算基数:计算高度 H=18m 步距 h=1.8m1立杆纵距 l a=1.5m 立杆横距 l b=1.05m查《扣件式钢管脚手架安全技术规范》(JGJ30—2001):钢管自重 G1=0.0384 KN/m 挡脚板自重G2=0.0132 KN/m安全网自重 G3=0.01 KN/m 外立杆至墙距 l d =1.40m施工活荷载 q k= 2 KN/m2 内立杆至墙距 l c =0.35m3.1.2脚手架结构自重(包括立杆、纵、横水平杆、剪刀撑、横向斜撑和扣件);查《扣件式钢管脚手架安全技术规范》(JGJ30—2001)附表A-1得:架体每米高度一个立杆纵距的自重 g k1=0.1248KN/mN G1K = H×g k1 = 18×0.1248 =2.2464KN3.1.3构配件自重(包括脚手板、防护栏杆、挡脚板、密目网等)⑴外立杆①竹笆板,按2步设一层计,共9层,单位荷重按0.14kN/m2(按实)计:N G2K-1 =(9×l a×l b×0.14)/2×103= (9×1.05×1.5×0.14)/2×103 =992.25 N②栏杆、挡脚板(按9层计,栏杆每步架1根)N G2K-2 =(2×9×l a×G1+13×G2)×103=(2×9×1.5×0.0384+9×0.0132)×103 =1155.6 N③安全网N G2K-3 =H×l a×G3×103 = 18×1.5×0.01×103=270 N④合计N G2K=992.25+1155.6 +270 = 2417.85 N⑵内立杆2①竹笆板N G2K-1 =(9×l a×l b×0.14)/2×103+(9×l a×l c×0.14)/2×103 = (9×1.05×1.5×0.14+9×0.35×1.5×0.14)/2×103=1323 N②纵向横杆(搁置悬挑部分的竹笆板用)N G2K-2 = 9×l a×G1 = 9×1.5×0.0384×103=518.4 N③合计N G2K =1323 +518.4 =1841.4 N3.1.4施工均布活荷载按规范要求,取最不利情况,按荷载最大的装修脚手架考虑,即同时3层作业层施工:外立杆 N QK外=3×l a×l b×q k/2 = 3×1.5×1.05×2/2=4.725kN内立杆 N QK内=3×l a×l b×q k/2 + 3×l a×l c×q k=4.725+0.3×1.5×2×3 = 7.425kN3.1.5垂直荷载组合⑴外立杆N1 =1.2×(N G1K + N G2K)+1.4×N QK外=1.2×(2.2464+2.4178 )+1.4×4.725=12.212 kN⑵内立杆N2 =1.2×(N G1K + N G2K)+1.4×N QK内=1.2×(2.2464 +1.8414 )+1.4×7.425=15.3 kN3.2水平悬挑梁设计本工程悬挑架采用钢丝绳张拉型钢悬臂式结构,水平悬挑型钢梁采用163工字钢,长4m,外挑1.5m,在悬挑层楼面上预埋两道ф16 U形钢筋对工字钢进行锚固。
18层顶板悬挑部分支撑体系搭设方案

7#楼工程18层顶板悬挑部分支撑体系搭设方案1、编制依据本方案为 18层顶板悬挑部分支撑体系施工方案。
具体编制依据如下:1.1施工图纸1.2 本工程施工组织设计1.3《建筑工程施工及验收规范》(GB50300-2000)1.4《建筑施工安全检查标准》(JGJ59-99)1.5《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)1.6《建筑施工高处作业安全技术规范》(JGJ80-91)1.7《北京市建筑工程施工安全操作规程》(DBJ01-62-2002)1.8《北京市建设工程施工现场安全防护标准》(2003年1月14日)1.9《钢管脚手架、模板支架安全选用技术规程》(DB11/T583-2008)2、工程概况总建筑面积31130㎡(其中地上面积:26572㎡,地下面积:4558㎡)。
建筑高度79.15m(至女儿墙顶高度),地上二十层,地下一层。
结构形式:现浇钢筋混凝土框架-抗震墙结构。
标准层层高3.7m,单层面积1286㎡。
建筑物由不规则图形组成,(A)-(E)轴29.6m,(1)-(1/5)轴40.6m,(7)-(10)轴34.0m。
柱网轴距8000mm、9000mm,楼板厚度100mm、180mm。
本工程已完成12层结构,13层结构正在施工中。
3、悬挑支撑方案构思本工程18层顶板(3)轴—(1/5)轴与(B)轴—(C)轴间为悬挑顶板。
本工程18层顶板(3)轴—(1/5)轴与(B)轴—(C)轴间与16层顶板(标准层)(3)轴—(1/5)轴与(B)轴—(C)轴间向主体外悬挑2.9m,17层顶板(3)轴—(1/5)轴与(B)轴—(C)轴间与16层顶板(标准层)3)轴—(1/5)轴与(B)轴—(C)轴间向主体内收缩2.4m。
18层顶板支撑体系采用从16层顶板悬挑18号工字钢作为主梁,在工字钢上搭设顶板支撑体系。
工字钢从16层顶板向主体外悬挑3.1m。
考虑实际施工情况,综合搭设成本,选择从16层顶板搭设18层悬挑支撑。
悬挑脚手架安装搭设施工方法

悬挑脚手架安装搭设施工方法1材料选择1.1钢管以外径48.3毫米,壁厚3.6毫米的钢管,长度以1.2米、2米、3米、4米、6米为宜,有严重锈蚀、弯曲、压缩或裂纹的禁止使用。
1.2扣件应有出厂合格证明,发现有脆裂、变形、滑丝的禁止使用。
1.3损坏和变形严重的钢丝网片禁止使用。
1.4安全网符合CB5725方准进场使用。
工程使用的安全网和阻燃密目网必须由公司认定和建筑安全监督管理部门发放的准用证的产品。
2 脚手架搭设工艺流程2.1落地双排脚手架地基处理→按楼座外形放线→垫板及纵向扫地杆→立杆(先内排后外排)→横向扫地杆→第一步横向水平杆→第一步纵向水平杆→连墙杆→铺板密封→第二步横向水平杆→第二步纵向水平杆→加设临时斜撑杆→铺设脚手板→安装防护栏杆和挡脚板→安全网→加设剪刀撑→接长立杆→再依次向上搭设。
2.2悬挑脚手架水平悬挑梁→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙件→铺脚手板→扎防护栏杆→安全网。
3脚手架搭设3.1一般规定(1)脚手架必须配合施工进度搭设,一次搭设高度不超过相邻连墙杆以上二步。
(2)每搭完一步脚手架,应按规范要求校正步距、纵距、横距及立杆的垂直度。
3.2悬挑梁施工(1)悬挑梁定位:定距定位,放样悬挑梁位置并做好标记。
普通主梁悬挑时,立杆直接支承在悬挑梁上,水平悬挑梁的纵向间距与上部脚手架立杆的纵向间距相同;上部脚手架立杆与挑梁支承结构,在挑梁上焊接150-200mm、直径Φ25mm 的钢筋,立杆套在其外,并同时在立杆下部设置扫地杆。
(2)悬挑梁采用钢筋拉环、U型螺栓进行锚固1)钢筋拉环、U型螺栓预埋位置为悬挑梁尾端向里20㎝处。
2)钢筋预埋至砼板、砼梁底部,每侧平直段不小于0.6米。
3)U型螺栓预埋至砼板、砼梁底部,2根1.5米长直径18二级钢筋放置U型螺栓固定件上部。
4)钢筋拉环、U型螺栓与悬挑梁间隙用木楔楔紧。
5)锚固处楼板上应预先配置用于承受悬挑梁锚固端作用引起负弯矩的受力钢筋。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
18个悬挑脚手架优化做法
脚手架搭设采取劳务分包形式,搭设细节缺少关注,过程中通常出现下列问题:
1、现场使用材料规格数量审核不严,进场材料过多或规格不全,影响外架整体进度及形象。
2、管控节点不清晰,验收程序走过场。
动作一、识别管控节点
动作二、样板策划
动作三、样板组织实施
动作四、样板评审
实施效果
项目部实施悬挑架样板审核,实施效果主要有:
1.识别了联梁式悬挑架等4项防护技术措施。
2.识别了5项作业工序,7项架体构造优化做法。
3.聚焦18个操作管控节点,33项工序操作验收标准,架体搭设过程管控节点清晰,脚手架搭设完成后安全防护齐全有效。
4.提前形成了脚手架架体材料清单,各类材料有计划的提前准备,提高搭设效率,避免材料现场切割浪费;
5.架体防护更加完整,杜绝了人员高坠隐患。
6.架体外观立杆排布均匀,剪刀撑布置连续,整体美观大方。
