标准工时与生产线平衡计算

合集下载

平衡生产线标准工时

平衡生产线标准工时

一般认为时间分析及PTS两种方法的科学性好一些,这样就保证了标准时间客观公平的 基本原则.其中时间分析即通过现场观测的方法来求得标准时间的方法,,对于现场管理 与改善非常实用,PTS法则主要用于新产品及新机种的量产前标准设定,以及对革新前后 的方法进行评价,因此PTS法是IE必须掌握的方法.
1.确定设定标准时间的目的 2.选定设定的方法---根据目的选择方法 3.确定已获得批准并已标准化的标准作业 4.正确划分动作单元,现场测定净作业时间 5.对观测时间进行评比 6.确定宽放项目及宽放率 7.由公式计算标准时间 8.主管部门审批备案 1.必须认真负责.不可马虎大意 2.制定人必须具有专业水平. 3.必须在设定标准时间之前将作业方法及作业条件进行标准化. 4.当作业方法及条件改善后应及时更新ST,企业应有一套进行ST定期更新管理 程序,以保证现场取得的改善成绩及时变成标准并实现经济效益,评价改善绩
IE---工业工程与现场改善 3.标准时间 的设定 观察时间 在时间分析现场观测基础上经过评比修正得到正常时间,然后考虑宽放因素,加 上宽放时间后得到标准时间. 评比 私事宽放 疲劳宽放 作业宽放 特殊宽放
正常时间 标准时间
标准时间=正常时间×(1+宽放率)=观测时间×评比系数×(1+宽放率)
方法名称 时间分析 动素法 PTS法 标准资料 经验估算法 适用范围 周期性的作业 非周期性的作业或周期较大 长.短周期都适合消除人为因素 生产过程有重复相同内容的作业 作业周期长,且无历史资料,急生产,无时间做准确计算 评比 需要 需要 不要 不要 不作 精度 较好 一般 优 优 不好 用时 较少 较少 一般 较少 少
标准时间设 定步骤
4.标准

标准工时测量与平衡率计算

标准工时测量与平衡率计算
此文件标题此文件标题
1、标准工时的测量与制定
1-14、标准工时结构 标准时间是由最初用秒表测得的时间,经评比率修正为正常时间,然后考虑宽放 时间的加入,最后得到标准时间,其构成如下图所示。
观察时间
评比 私事 疲劳 程序 特别 政策 因数 宽放 宽放 宽放 宽放 宽放
正常时间 标准时间
1、标准工时的测量与制定
1、标准工时的测量与制定
1-7、秒表测时法
(一)连续测时法 采用流水方式计时。当第一单元开始时,开动 秒表,为避免指针回零时所产生的时间累计误差,在整个测时过 程中不使秒表指针回零,而任其继续走动,仅当每一单元完毕时 按动秒表上的LAP/SPLIT RESET键,该单元的时间值便自动储存 起来。待全部单元时间测定完毕,再从秒表中调取每一单元时间 (T值)加以记录。后面作详细介绍。
此文件标题此文件标题
1、标准工时的测量与制定
1-11、常见工时测量方法 1、连续测时法(录像) 2、反复测时法(录像) 3、一托N测试方法(录像) 。
此文件标题此文件标题
1、标准工时的测量与制定
1-12、如何剔除异常值
: 由于各种原因,在测时数据中难免有些异常值,如以下数据
产品名称: 12 3 4 5 15 12 12 14 28
疲劳放宽 6%
标准时间=正常时间(1+放宽率) =21.6X(1+15%)=24.84秒
管理放宽 4%
此文件标题此文件标题
2、生产线平衡率与平衡率计算
2-1、认识瓶颈
木桶理论
此文件标题此文件标题
2、生产线平衡率与平衡率计算
2-1、认识瓶颈
。 • 调整各工序间的作业时间,使差距很小
各工序间的作业时间 差距越小,生产线就 越平衡。

(电子讲义)标准(ST)工时与生产线平衡管理实战技能训练 2013

(电子讲义)标准(ST)工时与生产线平衡管理实战技能训练 2013

3.本生产线在生产该产品时的平衡效率是多少?平衡损失率是多少?
4.如果当天的工作时间是480分钟,按照目前的状况若再没有其它异常情况出现, 当天最多可以生产多少台产品? 如果有可能将上述生产线调整到最佳平衡状态, 则当天最多可以生产多少台产品?
第四讲:WF标准工时系统概述及检测
WF的起源与定义 WF的基本内容八大分类介绍 标准工时系统的导入程序 标准工时运算体系的三种表格 标准工时检测的三大指标与计算方法
铝集团、中国石油、联想集团、松下空调、卡西 欧电子、天水华天、西门子冰箱、东风本田发动 机、海信集团、奇瑞汽车、江铃汽车、一汽、创 维集团、富士施乐、东软飞利蒲、三一集团、徐 州重工、新华联集团科力远股份、伊戈尔、百丽 鞋业…… 陈老师著有《反省中国式工厂管理》、《挑战90后 员工管理》等书籍。并受很多企业的热捧与支持。 《高精度标准工时系统构筑》、《劳动定额管理系 统构筑》、《如何实现多技能员工的培养》、《车 间 / 班组实战技能训练》、《精益生产价值流体系 的构建》、《80/90 后一线员工管理》等课题的实 战性在全国受到众多学员的好评!
1.具有强烈的改善意识和追求最好的精神; 2.接受过IE<工业工程>基楚知识培训; 3.具有看图和辩图能力; 4.洞悉产品的工艺流程;
5.熟悉各种生产工艺的特点;
6.主要技能方面要比员工技高一筹; 7.善于从事作业技巧/动作研究。
第三讲
马表测量过程与技巧
被测工序标准作业必备的四种规范化文件
1.
马表测量工作的“望闻问切”
1.谓之望的内容:统观被测部门的生产全局运作是否正常 2.谓之闻的内容:侧面了解被测部门的管理人员心态是否正常 3.谓之问的内容:正面了解被测部门的员工与效率状况 (新员 工比例/一年以上员工比例/过往生产效率) 4.谓之切的内容:观察后的前期准备工作执行(统一管理人员 思想/改善作业环境/强化作业技能)

生产线平衡和计算..

生产线平衡和计算..

生产线平衡把握9条原则
1、重要的是平衡物流,不是平衡能力。(不要绝对平衡 节拍和设备能力)
2、非瓶颈资源的利用率是由系统其它约束条件决定的, 而不是由其本身能力决定的。
3、让一项资源充分开动运转起来与使该项资源带来效益 不是同一涵义。
4、在瓶颈资源上损失一小时,是整个系统损失一小时。 5、想方设法提高非瓶颈资源生产率是徒劳的、无益的。 6、产销量和库存量是由瓶颈资源决定的,即瓶颈控制了 库存和产销率。
间最长的任务先排
6、产线平衡率计算
效率
=
任务时间总和 (T) 实际工位数目 (Na) x 瓶颈节拍
(CT B
)
效率
=
11.35 mins/台 (3)(4.1min s/台)
=
.923
案例
某生产线共有11道作业工序,测试现有工序作业时间 如下:
工序号 1 2 3 4 5 6 7 8 9 10 11
工序 1
2
34
5
67
8
9
10 11
分 钟 76.1 121.4 41.4 33.7 145.8 224 111.3 128.1 110.5 112.3 37.1
各个工序为完成600件任务所需要时间差别很大,最长需 要224分钟,而最短只需要33.7分钟。这样第4工序一天就产 生了190.3分钟空闲和等待,实际工作时间还不到等待时间18 %。又如第6工序作业时间是22.4秒,第7工序是11.13秒, 也就是说每生产1件,第7工序就会产生11.27秒等候时间损 失,即一半时间是处在等候加工。仍然按照每天600件计算, 第7工序等候时间就达到112.7分钟,综合考察整个生产线, 一天发生等候时间将有5个小时之多,无法做到同步化生产,

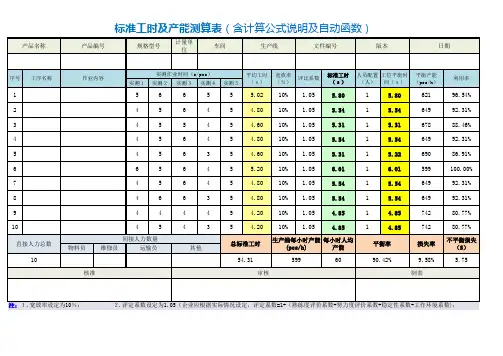

【最新】标准工时及产能测算表(含计算公式说明及自动函数)

【最新】标准工时及产能测算表(含计算公式说明及自动函数)

5.54
649
92.31%
4
4
4
4
5
4.20 10% 1.05
4.85
1
4.85
742
80.77%
物料员
4
5
间接人力数量
维修员
运输员
核准
4
3
其他
5
4.20 10% 1.05
4.85
总标准工时
生产线每小时产能 每小时人均
(pcs/h)
产能
54.31
599
60
审核
1
4.85
平衡率
90.42%
742 损失率 9.58% 制表
80.77%
不平衡损失 (S)
5.75
注:1.宽放率设定为10%;
2.评定系数设定为1.05(企业应根据实际情况设定,评定系数=1+(熟练度评价系数+努力度评价系数+稳定性系数+工作环境系数);
3.标准工时=实测时间(即表格中平均工时)×评比系数×(1+宽放率) 5.瓶颈工时=所有工序中标准工时最大值(工位平衡时间最大值); 7.不平衡损失=瓶颈工时×直接人力总数-总标准工时; 9. 生产线每小时产能(最大产能)=3600/瓶颈工时;
5.54
1
5.54
649
92.31%
4
5
6
3
5
4.60 10% 1.05
5.31
1
5.22
690
86.91%
6
5
6
4
5
5.20 10% 1.05
6.01
1
6.01
599
100.00%
4

生产线平衡率

生产线平衡率

生产线平衡率的计算例子:工位标准时间人数1. 12. 13. 24. 15. 1C/T:Cycle Time 一个作业中开始动作至下一个开始动作实施的总时间Neck Time: 瓶颈工位时间,即最长的 CT平衡率(LOB:Line Of Balance)=整个工程所需时间/ ( Neck Time*总人数)一、若第 3 个工位是由两个人联合操作完成的,那是二、平衡率 =++++/(6*=66%三、CT(tact time or cycle time) 即节拍时间 =四、标准产量 =3600/=215(PCS/H/LINE)五、人均产量 =215/6=H六、若第 3 个工位是由两个人并行操作完成的,那是七、平衡率 =++++/(6*=81%八、CT(tact time or cycle time) 即节拍时间 =九、标准产量 =3600/=265(PCS/H/LINE)十、人均产量 =265/6=44PCS/H线平衡分析,这一基本技能与工作,工作与学习过的IE 朋友来讲都不会陌生,线平衡分析能做,但是大家又是如何利用线平衡分析来做改善的呢线平衡分析是 IE 基础中的一项技能与工作,但这项工作只能反映现场一个状况而已,并不能在现场得到一个改善结果。

线平衡分析,是效率提升改善的一个环节,那么也只能是改善环节中的统计与分析阶段。

线平衡改善也就是效率提升工作,按照如下步骤制定工作进程表进行(一定要做好工作进程表) :一、选择改善对象效率提升改善选择对象要有两个:1、首先是要选择做效率提升改善产品型号,先利用P-Q图进行分析,用 ABC法进行选择几个所要改善的产品型号备用。

另外还要看看过去该产品的生产效率记录,初步估计其改善的效果有多大,然后再确定该产品。

2、选择所要改善的线体,线体的选择注重两个方面,一是要线体的人员必须要安定;二是要线体的组长要有积极主动改善的思想,而且执行力要强,选择这一条是相当重要的,这必须要在平常工作中,长期观察,以及与产线组长沟通方可得到的,这也是改善中很关键的一个选择。

标准工时与生产线平衡计算

标准工时与生产线平衡计算

作 业
2人




工序 1 2 3 4 5
工序 1 2 3 4 5
工序 1 2 3 4 5
生产线平衡的改善事例
高原则。 2. 合并(Combine)
对于无法取消而又有必要的,看是否能够合并,以达到省时简化的目的。 3. 重组(Rearrange)
经过取消、合并后,可再根据“何人、何时、何地”三个提问进行重排,使 其能有最佳的顺序、除去重复、办事有序。 4. 简化(Simple)
经过取消、合并、重排后的必要工作,就可考虑能否采用最简单的方法及设 备,以节省人力、时间及费用。
好一件工作的理想流程和工作状态,使现场管理更加科学化、秩序化。
标准工时的具体运用(一)
计算生产效率事例: 2010年10月30日,智能电表制造部成品检验车间,检验DDZY666-Z型
单相费控智能电能表的标准工时为2分钟,共20人检验,用了8小时检验出 4000台电能表。
请计算该车间当天的生产效率是多少?
生产线平衡率的计算
要衡量生产线平衡状态的好坏,我们需要一个定量值来表示,即 生产线平衡率或平衡损失率,以百分率表示。
生产线平衡率
工序时间总和
= 生产线人数
× 瓶劲时间
× 100%
ti:工序i的作业时间总和; S: 生产线人数 r:瓶劲时间(节拍时间)
最长工位时间Pitch time就是瓶劲时间,它等于节拍(cycle time) 。
宽放
更换不良工具、加油、清扫设备等无规律活动, 是不可避免的宽放。但准备作业例外。
因疲劳而使作业时间延迟 以及为消除疲劳而需休息的宽放。
上厕所、擦汗、饮水等生理需要而导致的宽放 等待材料及搬运的宽放,若管理改善,此项可免

SMT品质效率提升方法

SMT品质效率提升方法

SMT标准工时计算方法:标准产量:3600/一块板的时间(以S为单位,包括基板传送时间) *基板拼数*0.90SMT生产线的优化生产线平衡和生产线的效率SMT生产线优化有两种1. 品种单一批量大的生产环境中,重点是要使印刷板的产量到达最大2. 多品种少批量,重点是减少不同品种印刷板之间的更换时间。

程序优化的原那么X/Y结构的设备1. 尽量使多个贴装头同时吸取元件。

2. 拾取频率高的喂料架应挨放在挨近印刷板的位置。

3. 在每个拾放循环中,都要使所有的贴装头满负荷。

4. 在一个拾放循环过程中,先从前面或后面拾取元件。

而不是两边都取,这样可以减少拾取时的移动路程。

5. 为了减少拾取时的移动路径,在一个拾放循环过程中只沿着X坐标增加或减少的方向拾取元件。

6. 一个循环中,按照X和Y坐标增加或减少的顺序贴装,减少贴装头的移动过程。

7. 贴装速度相同的物料排在同一拾放循环中吸取。

8. 更换新料还散料时最好用接料带接料,使用SMT不停机续料新型超薄接料带、比使用传统接料带通过率可到达100%不卡带不断带。

无需要辅助工具既不用更换料架,从而减少机器频繁停、开,防止飞达频繁扳动及其它动作,对机器飞达等机械的磨损,可延长其使用寿命。

9.管理严格而且要求速度产量的SMT加工厂,使用SMT不停机续料接料胶带,是一个最正确的选择!可实现不停机换料,提高生产效率15%左右,且质优价廉,综合投资回报大于500%.〔1〕提前将要补充的元件装在备用送料器上,缩短换料时间;〔2〕生产线装配前面批号产品的同时,提前做好生产线下一批号产品的准备工作等等。

〔3〕加强对操作职工的培训。

SMT生产线属大生产流水线,产值是以秒来进行计算的。

而生产的流畅性和产品的质量除设备与环境因素外,人的因素占有极为重要的成分。

例如假设操作员对设备很熟悉,那么在生产过程中排除问题所花费时间较少,也可节约生产时间,提高生产效率。

所以我们格外重视对职工的培训,除了定期进行专业技能培训外,我们还以一些专业SMT书刊为教材组织职工学习,培养对SMT的热爱,提高每个人的综合业务水平。

标准工时的测量与生产线平衡

标准工时的测量与生产线平衡

標準工時的測量與生產線平衡导言在生产制造领域,控制工时和平衡生产线是实现高效生产的重要因素。

本文将介绍標準工時的測量方法和生产线平衡的原则与技巧,帮助企业提高生产效率,优化工艺流程。

一、標準工時的測量方法標準工時是指完成一项工作所需要的合理时间,它反映了生产效率和工艺流程的合理性。

以下是常用的標準工時測量方法:1. 直接測量法直接測量法是通过观察和计时工人进行某项工作所用的时间来确定標準工時。

它适用于简单重复的工作,可以直接测量每个步骤的时间,并累加得到整个工作的標準工時。

这种方法简单直观,但对工人的熟练程度和工艺流程的要求较高。

2. 参考工時法参考工時法是通过参考已有的工时数据来确定標準工時。

这些数据可以来自于历史生产记录、工程师的经验或者标准工時数据库。

通过比较相似工作的数据,可以推算出合理的標準工時。

这种方法省时省力,适用于大批量、标准化的生产工作。

3. 事后測量法事后測量法是通过观察和记录工人进行某项工作所用的时间来确定標準工時。

与直接測量法不同的是,事后測量法是事先不通知工人进行时间观察,以减少人为因素的影响。

通过对多个工人多次观察,取得时间的平均值来确定標準工時。

这种方法减少了主观因素的影响,但需要进行大量的观察和记录。

二、生產線平衡的原则与技巧生产线的平衡是指在合理的工时范围内,使各道工序的生产能力相互匹配,避免产生瓶颈,实现高效生产。

以下是生產線平衡的原则与技巧:1. 平衡加工时间通过合理安排各道工序的加工时间,使其相互匹配,避免工序之间出现等待和积压的情况。

平衡加工时间可以通过调整工人数量、改进工艺流程或者增加设备来实现。

2. 增加生产能力当某一道工序产能无法满足整个生产线的需求时,可以通过增加设备、改善工艺流程或者增加工人数量来提高生产能力。

同时,还需要考虑生产线的稳定性和效益,避免资源的浪费和生产成本的提高。

3. 优化物料供应物料供应是生产线平衡的重要环节。

合理规划物料供应的数量和时间,避免物料的短缺或者过剩对生产线造成的影响。

标准工时设定与生产线平衡

标准工时设定与生产线平衡

案例三
• 背景介绍:某服装企业面临生产成本高、交货期不稳定的问题,需要进行标准工时设定与生产线平衡的调整。
案例三
01 实施过程
02
1. 对生产线进行全面评估,识别高成本和交货期不稳
定的关键因素。
03
2. 制定标准工时,确保各岗位作业时间合理分配。
案例三
3. 引入快速换款、换色的生产模式,提 高生产线的柔性适应能力。
标准工时设定与生产线平衡
contents
目录
• 标准工时设定 • 生产线平衡 • 标准工时设定与生产线平衡的关系 • 实际应用案例 • 未来发展趋势与挑战
01 标准工时设定
定义与重要性
定义
标准工时是指在正常工作条件下,一 位受过良好训练的工人按照安全、高 效的工作方式完成一项任务所需要的 时间。
重要性
标准工时是制定生产计划、安排生产 进度的基本依据,有助于提高生产效 率、减少浪费、降低成本。
制定标准工时的步骤
任务分析
将生产任务分解为若干个操作单元,明确每个操 作单元的作业内容、作业顺序和作业标准。
数据处理
根据观测数据,剔除异常值,计算每个操作单元 的标准工时。
ABCD
时间观测
选择合适的观测方法,如秒表观测法、工作抽样 法等,对每个操作单元进行时间观测。
案例一
• 背景介绍:某制造企业面临生产 效率低下、品质不稳定的问题, 需要进行标准工时设定与生产线 平衡的实践。
案例一
01
实施过程
02
1. 对生产线进行全面分析,识别瓶颈环节和冗余环 节。
03
2. 制定标准工时,确保各岗位作业时间与整体生产 节拍相匹配。
案例一
01

标准工时与生产线管理知识平衡计算

标准工时与生产线管理知识平衡计算

标准工时与生产线管理知识平衡计算引言在现代制造业中,精确计算和管理生产线的标准工时是一项重要的任务。

标准工时的准确性与生产线的效率直接相关,因此,了解如何平衡标准工时与生产线管理知识至关重要。

本文将介绍标准工时的概念,并探讨如何将其与生产线管理知识相结合,以实现最佳的生产线效率。

什么是标准工时标准工时是指完成特定任务所需的工时,通常以小时为单位。

它是制定生产计划、安排生产资源和预先确定生产周期的重要依据。

标准工时的准确计算需要考虑诸多因素,如工序的复杂度、员工的技能水平、设备的效率等。

标准工时的计算方法标准工时的计算方法有多种,常见的包括: - 直接法:通过对特定工序进行观察和测量,确定完成该工序所需的工时。

- 历史法:根据以往执行类似工序的员工的实际工时记录,计算平均完成该工序所需的工时。

- 标准时间系统法:通过将工序拆分成独立的基本动作,并对每个动作进行定量分析,从而确定完成整个工序所需的工时。

在计算标准工时时,还需要考虑以下因素: 1. 任务复杂度:不同的任务所需的工时是不同的,因此,需要对每个任务进行仔细分析,确定其所需工时。

2. 技能水平:员工的技能水平对完成任务所需工时有直接影响。

技术娴熟的员工通常可以在较短的时间内完成任务。

3. 设备效率:生产线所使用的设备效率也会影响标准工时的计算。

设备故障或老化可能导致工时延长。

生产线管理知识的重要性生产线管理知识包括生产调度、人力资源管理、设备维护等方面的知识。

它们与标准工时密切相关,对于生产线的运作效率起着重要作用。

以下是一些常见的生产线管理知识:生产调度生产调度是指根据订单需求和生产能力,合理安排生产任务的过程。

有效的生产调度可以避免生产线闲置或超负荷运转的情况,提高生产线的利用率和效率。

人力资源管理人力资源管理涉及招聘、培训、岗位分配等方面的工作。

合理的人力资源管理可以确保生产线有足够的工人,并且这些工人具备所需的技能和知识。

这将有助于降低标准工时,并提高生产线的效率。

精益化管理——line balance training(生产线平衡)

精益化管理——line balance training(生产线平衡)

1. 生 定产义线平衡的定义 ② 瓶颈识别
时间 T1
一、定义
T2
瓶颈时间
T3
T4
T5
S1
S2
S3
S4
S5
生产线作业工时最长的工站的标准工时称之为瓶颈。 产出的速度取决于时间最长的工站
工站
一、定义
1. 生 定产义线平衡的定义
③ 节拍、增值时间、交付周期的定义
C/T
流程的“节拍”(Cycle time)是指连续完成同的两个产品(或两次服务,或两批
标准工时是一个熟练工用规定的作业方法以标准速度进行作业时间。 在熟练度、合理性、工作热情及其他所有方面都相同的“标准作业员”以标准的作业放 大及其合理的努力程度进行作业,完成某到工序所需的时间。
一、定义
1. 定义 ⑦ 标准工时的用途
科学化/高效化企业
企业发展与经营管理策略讨论参与
研发体系改善/咨询管理优化/企业流程再造
节拍
产品)之间的间隔时间。换句话说,即指完成一个产品所需的平均时间。节拍通
常只是用于定义一个流程中某一具体工序或环节的单位产出时间。如果产品必
须是成批制作的,则节拍指两批产品之间的间隔时间。在流程设计中,如果预
先给定了一个流程每天(或其它单位时间段)必须的产出,首先需要考虑的是流
程的节拍。
增值时间
增值时间(Valve-Creating Time,VCT) 产品生产过程中,客户愿意付费的工作时间(增值时间)。



通过线平衡改善可以使用IE手法、动作分析、layout


实现单元化生产,柔性化生产,提升市场的应变能力
平衡员工心态,平衡工资水平,实现绩效合理化

生产线平衡和计算

生产线平衡和计算

生产线平衡和计算
首先是工序分析。

对于一个已经建立的生产线来说,需要对每个工序的时间和工人数量进行测量和分析。

通过观察和记录每一道工序的工时和工人数量,可以了解到每个工序所需的时间和工人数量的差异性,从而确定生产线的瓶颈工序和非瓶颈工序。

瓶颈工序是指生产过程中存在的各个工序的处理速度不一致,导致整个生产线的效率被瓶颈工序所限制。

其次是工序平衡。

在工序分析的基础上,可以根据每一道工序的时间和工人数量的差异性,对生产线进行平衡。

工序平衡的目标是使得各个工序之间的工作量相对平衡,避免瓶颈工序的出现。

具体方法包括调整工人数量、流水线的长度、工艺流程等。

通过增加或减少工人数量,重新安排工序的时间和顺序,可以使得生产线的工作量平衡,提高整体生产效率。

最后是计算平衡率。

平衡率是生产线平衡程度的度量标准,可以通过计算得出。

平衡率的计算需要根据每个工序的时间和工人数量,以及整个生产线的总工人数量进行。

平衡率的计算公式为:(瓶颈工序的工时数)/(总工时数)*100%。

通过计算平衡率,可以了解到生产线的平衡程度,及时进行调整和改进。

总之,生产线平衡和计算是生产线管理的重要组成部分。

通过工序分析、工序平衡和计算平衡率,可以实现生产线的优化和改进,提高生产效率和产品质量,从而为企业带来更大的竞争优势和经济效益。

现场管理:标准工时和产能如何计算

现场管理:标准工时和产能如何计算

现场管理:标准工时和产能如何计算标准化作业对标准工时的意义,如何制定标准化作业。

标准工时的作用包括预估工厂负荷产量、制定生产计划的基础、增减机器设备的依据、保证流水线生产的平衡、效率分析的基础等!本文总共分为7部分来阐述标准工时产能:标准工时的定义、标准工时的制定方法、标准工时的计算、产能的定义、产能的计算、标准工时及产能计算软件、工时及效率管理网络结,重点讲述了标准工时的计算和产能的计算,实用性很强。

1、标准工时的定义标准时间的界定条件:规定的环境条件下按照规定的作业方法使用规定的设备、治工具由受过训练的作业人员在不受外在不良影响的条件下达成一定的品质要求02、标准工时的制定方法通过时间研究制定标准时间利用模特法制定标准工时根据历史数据制定标准工时备注:标准工时制定有多种方法,以上是3种常用方法3、标准工时的计算公式:标准时间=观测时间*评比系数*(1+宽放率)=正常时间*(1+宽放率)观测时间:是实际观测得到的时间值的平均,而观测时间由于受到作业者熟练度、工作意愿、情绪等的影响,并能代表真实的情况,故此应加以修正,乘上一定的评价系数,求得实际时间作为标准时间的主体,而实际时间应考虑一定的宽放,作为疲劳、等待、喝水、上厕所等必须要项的预备,这样才得到标准时间。

评比系数:评比是一种判断或评价的技术,目的是将实际的操作时间调整到平均工人的正常速度。

其中影响评比的因素包括:设备工具的完善度工作的困难度以100%作为正常速度的基准,如果评价系数为1.1(即110%),代表比正常速度快10%左右,如果评价系数为0.6(即60%),由代表作业速度相当于正常速度的60%。

宽放:宽放是指由于疲劳,生理需求,管理需求等不可避免的因素而给予标准工时制定调整的一个方法。

4、产能的定义产能:是指单位工作时间内的良品的产出数工作时间:员工的实际的作业时间,由出勤时间减去相关活动产生的等待时间良品产出数:生产现场的产出必须一定要是良品才能作为产能计算的依据05、产能的计算产能=单位工作时间/周期时间拉的周期时间是指该拉产出单位产品的时间间隔,它等于该拉的瓶颈时间单位工作时间是指出勤时间减去相关活动产生的等待时间。

标准工时设定与生产线管理知识平衡分析

标准工时设定与生产线管理知识平衡分析

生产线管理的策略
标准化
制定标准化的操作流程和工作规范, 确保生产过程的稳定和可控。
精益化
采用精益生产理念和方法,消除浪费 ,提高生产效率和资源利用率。
信息化
利用信息技术手段,实现生产数据的 实时采集、分析和监控,提高管理效 率。
人本化
关注员工需求和发展,提高员工技能 和素质,激发员工的积极性和创造力 。
开展跨部门合作项目
通过跨部门合作项目,加强部门间的联系与 协作,促进知识的共享与交流。
培训与激励机制
通过培训提高员工的知识水平,同时建立激 励机制,鼓励员工分享和创造知识。
04
标准工时设定与生产线 管理的关系
标准工时设定对生产线管理的影响
提高生产效率
合理的标准工时设定有助于提高生产效率,减少浪费 和冗余。
设备与工艺改进
生产线管理过程中对设备与工艺的持续改进有助于 优化标准工时设定。
如何实现标准工时设定与生产线管理的知识平衡
跨部门协作
标准工时设定与生产线管理涉及多个部 门,需加强跨部门沟通与协作。
员工参与
鼓励员工参与标准工时设定与生产线 管理的讨论和改进,提高执行效果。
持续改进
根据实际生产情况,不断优化标准工 时设定和生产线管理流程。
实际测量
通过在实际生产环境中对各个工 位的作业时间进行测量和记录, 收集数据并分析作业效率,进而 设定标准工时。
标准化管理
建立标准化管理体系,制定统一 的作业标准和流程,通过培训和 指导员工,使各个工位的作业时 间趋于一致,形成标准工时。
02
生产线管理
生产线管理的定义
定义
生产线管理是指在生产过程中,对生产线的计划、组织、协调、控制和监督等一系列活动的管理。

生产线平衡计算方法

生产线平衡计算方法

生产线平衡计算方法生产线平衡是指在一条生产线上,通过合理安排各个工序的任务和工时,使得各个工序的负荷均衡,实现最佳的生产效果。

生产线平衡是生产管理中非常重要的一环,可以提高生产线的利用率、降低成本、提高生产效率等。

以下是几种常见的生产线平衡计算方法。

1. Takt Time计算法:Takt Time是指工作节拍时间,是指定周期内完成产品的总时间。

计算Takt Time的方法是,将所需的生产时间总和除以总需求量。

例如,如果生产线上需要在8小时内生产800件产品,那么每小时的生产时间是8/800=0.01小时,即每小时需要生产0.01小时*60分钟=0.6分钟,所以Takt Time为0.6分钟。

2.循环时间计算法:循环时间是指生产线上一个完整的工序循环所需的时间。

通过计算每个工序的工作时间,可以确定整个生产线的循环时间。

例如,一个生产线上有5个工序,分别需要2分钟、3分钟、1分钟、4分钟和2分钟完成,那么整个生产线的循环时间为2+3+1+4+2=12分钟。

3.平衡指数计算法:平衡指数是用来衡量生产线平衡程度的指标,一般以百分比表示。

通过计算各个工序的工作时间与循环时间之比,可以得到各个工序的平衡指数。

例如,一个工序需要2分钟完成,而整个生产线的循环时间为10分钟,那么该工序的平衡指数为2/10=20%。

4.生产线平衡图计算法:生产线平衡图是通过绘制工序间的关系图来进行生产线平衡的一种方法。

首先,确定生产线上各个工序的顺序和对应的工序时间;然后,根据前一工序的工序时间和后一工序的工序时间,计算各个工序之间的时间差;最后,根据时间差来进行调整,使得生产线平衡。

以上是几种常见的生产线平衡计算方法,每种方法有其特点和应用场景。

在实际应用中,可以根据生产线的具体情况选择合适的计算方法,并结合生产实际进行优化调整,以达到最佳的生产效果。

生产线平衡的目标是实现生产活动的最佳协调,提高生产效率,降低生产成本,为企业的可持续发展打下坚实基础。

生产线平衡计算方法

生产线平衡计算方法
拟定
审核
核准
发行章
2/2
B3应致力于提高平衡率。.
KC—Σti平衡闲置时间
KC总生产时间
K:工作站;C:生产周期;T:作业站时间
1/2
生产线平衡计算方法
制订ቤተ መጻሕፍቲ ባይዱ门
制订日期
文件编号
4. 作业站人数确定:
作业站时间
作业站时间和/作业站数
5.平衡点的设计:根据顾客的产量或订单量以及生产该产品的总工时,同时考虑设备设施的利用率等到方面进行工艺、工序、流程的设计,从面确定生产流程的平衡点.
B.标准时间=马表测时*(1+宽放率)
=正常时间*(1+宽放率)
3.生产线平衡:生产线每个工作站所需的作业时间尽力使其达到相等的地步,如此,在整个生产流程中,即不会产生任何等待、堆积或闲置等现象,生产即可同步化,即为生产线平衡。
最大周程时间*工作站数(或操作人数)
B1平衡率不太可能达到100%。
B2平衡率越低表示浪费越大。
生产线平衡计算方法
制订部门
制订日期
文件编号
1.标准工时:经过良好训练之作业员,在规定的作业条件下,使用规定的方法与设备,以正常速度完成作业所需的全部时间称为标准工时。
2.标准工时的测定方法:
A.马表测量法:工作程序设定完成,正式生产时,选定适当的作业人员(经过训练并考试合格)去执行工作,利用马表测时,得一观测时间值,加上宽放时间,即得标准时间。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
23
常用术语介绍(一)
一、节拍与节拍时间
节拍(Takt) 1. 来源于德语的“音乐节拍” 2. Takt=顾客购买产品的节奏节拍(Takt)
“制造的脉搏,决定生产步伐”
节拍时间 1. 定义:基于销售的速率,为满足顾客需要而生
产的一个零件或产品的时间。 2. 节拍时间计算公式
生产节奏
日生产时间 时间
x x1 x2 x3 ... xn
xi
n
n
n

(x1 x)2 (x2 x)2 ... (xn x)2
(xi x)2
i 1
n
n
11
秒表法制定標准工時 剔除異常值 正常值为x±3内的数值,超过者即为异常值
管制上限 (UCL)
中心線 (平均)(CL)
因为是“标准”,所以就不能考虑各种外在的因素。这个“标准”才会有意义。
保障生产条件完全正常,是工厂管理中最重要的工作。所以,针对实际与“标 准”之间的差异,就是工厂要进行改善的重点。“标准”才可以发挥出它应有的 “比较价值”。 正常生产条件包括:机器设备运行良好、物料供应顺畅、人员配合正常等因素。
i 1 n
i 1
]2
xi
i 1
xi---每一次秒表读数
n-试行先观测的次数
14
秒表法制定标准工时
例: 某一单元试行观测10次,结果如下:7,5,6,8,7,6,7,6,6,7﹐平
均误差5%,可靠度95%,问需观测多少次?
n
n


i=1
Xi


i=1
xi2
,列表如下:
i 1 2 3 4 5 6 7 8 9 10 合计
27
生产线平衡率的计算
要衡量生产线平衡状态的好坏,我们需要一个定量值来表示,即 生产线平衡率或平衡损失率,以百分率表示。
生产线平衡率SSrrSSSSrrr SrtSr tii rt11i000t0i1% % 0010%0 %
工序时间总和
= 生产线人数
3
标准工时定义分解
标准工时的基准都是“一个”:一个作业人员、一道工序、一个组件、一个产 品等。比如一道工序,是由3个人共同用10秒钟时间完成的,则这道工序的标准时 间不是10秒钟,而是10秒×3 = 30秒钟。
标准工时是基于经过努力可以接近或完全达到的标准,不是取熟练程度最好的 作业人员,也不是取熟练程度差的作业人员来作为测试的对象;而是取熟练程度中 等以上的作业人员为对象来进行测试。
7
标准工时的测量
秒表法是使用秒錶(也稱碼錶),對人工操作的動作單元 或是機器的運行時間進行測量,將幾次測量的結果記錄下 來,得出其平均值,即為該動作單元或運行時間的工時
挑選一個具有代表性的工人 證實操作是遵循操作標準的(SOP) 如果研究是還沒有被確定的方法,預先通知工人及其主管和
線長,向他們進行解釋後才測量時間。 如果研究的是一種新方法,允許操作者按他的習慣方法過行
产出工时
生产效率=
4000 X 2 X 100% =
X 100%=83.33%
出勤工时
20 X 8 X 60
19
标准工时的具体运用(二)
确定人机配置:
标准人机配置 型号:DDZY666 每天产量:8000 Pcs 每天上班:10 小时
制程段 A B C D E
合计
效率 50 % 100 % 60 % 100 % 100 % 69.1%
1. 生产线平衡 是对生产的全部工序进行平均化,调整作业负荷,以使各作业时间尽可能相近的技术 手段与方法。
2. 工序 一个或多个作业员在一个工作场地共同完成产品加工工艺中某一特定作业的操作组合。
3. 工序时间 完成某道工序所有工作的所有时间。
4. 瓶颈工位 生产线中作业时间最长的工位。
生产线的作业效率(速度)取决于时间最长的工位。
28
生产线平衡的改善手法
一. ECRS改善手法: 取消、合并、重组、简化。 1. 取消(Eliminate)
取消不必要的工序、动作、操作,这是不需要投资的一种改进,是改进的最 高原则。 2. 合并(Combine)
节拍时间=

日总需求量 数量
销售节奏
计算节拍事例:每天(8小时)需求240件产品,则节拍时间=8*3600/240=120秒
24
常用术语介绍(二)
二、周期时间(作业循环时间 Cycle Time) 1.定义:
一名作业者按照规定的作业步骤对所承担的作业内容进行一个循环的作业 时间。
2.生产部门确定人数事例: 某产品共有3个人作业完成,完成一个产品的作业时间分别为22秒、19秒、
9
秒表法制定标准工时 時間研究的步驟
收集资料 划分操作单元
秒表测时 正常时间 宽放时间 标准时间
10
秒表法制定标准工时
剔除異常值
美国机械工程协会(SAM)对异常值定义为:“某一单元的秒表 读数,由于一些外来因素的影响而超出正常范围的数值” 剔除异常值常用的方法——三倍标准差法。
设对某一操作单元观测n次,所得时间为: x1, x2,x3,xn 则平均值为:
5. 瓶颈时间 生产线中作业时间最长工位的时间(Pitch time)。 它等于节拍时间(cycle time)。
26
生产线平衡目的 1. 消除作业间不平衡的效率损失以及生产过剩; 2. 提高作业员及设备工装的工作效率; ; 3. 减少工序的在制品,真正实现“一个流”; 4. 物流快速,减少生产周期; 5. 提高工作士气,改善作业秩序; 6. 稳定产质量量。
7 5 6 8 7 6 7 6 6 7 65
49 25 36 64 49 36 49 49 36 49 429
2
代入式得:
N

40
10* 429 652
24.6 25

65

已测了10次,需再测15次。
15
标准工时的维护
1. 标准工时对应特定的制程条件,当制程条件改变时,标准工时也跟 着改变。
20
标准工时的具体运用(三)
标准产能的设定: 1.每月工作天数 2.每日工作时数 3.生产效率目标值 4.品质不良率 5.标准人机配制 6.标准工时
21
第二讲:生产线平衡 1 常用术语介绍 2 生产线平衡目的 3 生产线平衡率的计算 4 生产线平衡改善手法 5 生产线平衡改善事例
22
常用术语介绍 1. 节拍、节拍时间; 2. 周期时间(作业循环时间 ); 3. 生产线平衡; 4. 工序、工序时间; 5. 瓶颈、瓶颈时间
管制界限
管制下限 (LCL)
12
秒表法制定标准工时
剔中漏记一 次,记为M),观 测数据如下:
20,20,21,20,22,20,19,24,20,22,19,21 ,20,28,21,20,20,22,M,20
x xi 399 21
n
19
( xi x)2
标准工时/PCS 0.03 H 0.05 H 0.80 H 0.40 H 0.02 H 1.30 H
若人员不足,可调配或增人来增产。
所需工时 30 H 25 H 667 H 200 H 10 H 932 H
所需人员 3人 3人 67 人 20 人 1人 94 人
现有人员 4人 2人 65 人 21 人 2人 94 人
产出工时与出勤工时之间的差异,就是我们工厂管理中需要改善的空间。
5
标准工时(Standard Time)组成
观测时间
生理 疲劳 作业 管理 评比因素 宽放 宽放 宽放 宽放
正常时间
标准时间
评比值
标准时间=观测时间*
*(1+宽放率)
正常评比
6
宽放率的参考值
宽放种类及宽放率
说明
作业宽放 3%~5% (普通 3%) 不 可 疲劳宽放: 避 特种作业:30%以上; 免 重作业:20%~30%; 的 中作业:10%~20%; 宽 轻作业:5%~10%; 放 特轻作业:0%~5% 生理宽放 3%~5% (一般 3%)
16秒。现客户要求每天交货1000只,请计算需要多少人可以准时完成该产品?
工人1
A
22秒
工人2
B
19秒
工人3
C
16秒
1. CT周期时间=22+18+16=56秒 2. TT节拍时间=(8*3600)/1000=28.8秒 3. 所需人数=56/28.8=1.94人
25
常用术语介绍(三)
三、生产线平衡及其它
作业员在操作中的动作是否顺利流畅,也是影响“标准工时”是否“标准”的关 键。如果作业员因自身或外界因素影响,动作时断时续、时快时慢,这样测算出来 的工时,就不能算作是“标准工时”。
4
与标准工时有关的概念
产出工时: 按产品的标准工时,所完成定额产品的标准时间(理论时间)。 产出工时=生产数量 × 标准工时 出勤工时: 完成某一数量的产品,实际所投入人员的出勤工时的总和。 出勤工时=生产人数 × 出勤时间
可避免的 管理宽放 3%~5%(一般 3%)
宽放
更换不良工具、加油、清扫设备等无规律活动, 是不可避免的宽放。但准备作业例外。
因疲劳而使作业时间延迟 以及为消除疲劳而需休息的宽放。
上厕所、擦汗、饮水等生理需要而导致的宽放 等待材料及搬运的宽放,若管理改善,此项可免
管理良好的单位一般将宽放时间推荐为总工作时间的15%。
生产线达到平衡,才能产生最大的效益。标准工时是进行生产线平衡的 基本前提。标准工时结合制造程序图、员工技能矩阵图、目视管理等现 场改善手法,可以方便地使现场人员提升生产效率。
现场改善的依据: 通过标准工时的测定、验证、更新、修订等工作,可以使企业找出做
相关文档
最新文档
