悬挑脚手架施工方案完美版doc

合集下载

悬挑脚手架专项施工方案最新完整版

悬挑脚手架专项施工方案最新完整版

悬挑脚手架专项施工方案最新完整版一、工程概况本项目为悬挑脚手架专项施工工程,工程地点位于XXX市区,主要包括一栋高层建筑的外墙装修及维护。

建筑高度为98米,共30层,建筑结构为钢筋混凝土框架结构。

根据工程特点,决定采用悬挑脚手架施工工艺。

本工程悬挑脚手架搭设范围包括建筑物的四周,脚手架搭设高度为90米。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织技术骨干学习悬挑脚手架施工技术规范,掌握悬挑脚手架施工要领。

2. 根据工程特点,编制详细的悬挑脚手架施工方案,明确施工工艺、技术要求及质量标准。

3. 组织专家对施工方案进行评审,确保方案的合理性和可行性。

4. 对施工人员进行技术培训,使其熟悉悬挑脚手架的搭设、使用和拆除方法。

(二)、物资准备工作1. 根据施工方案,计算主要材料需用量,包括:- 钢管:约120吨- 扣件:约5万个- 脚手板:约2000平方米- 安全防护网:约1500平方米- 悬挑梁:约60吨2. 选择合格的供应商,确保材料的质量和供应及时。

3. 对进场的材料进行验收,检查合格证、质保书等相关资料,确保材料质量。

4. 对钢管、扣件等主要材料进行外观检查,要求表面无裂纹、变形、磨损等缺陷。

5. 对悬挑梁进行预加工,确保尺寸、焊接质量符合设计要求。

6. 储备足够的施工工具、设备,包括电焊机、气割设备、手动葫芦等。

三、一般规定1. 本工程悬挑脚手架施工应严格遵守国家和地方的相关法律法规,以及《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等标准规范。

2. 脚手架施工前,必须对现场施工人员进行安全技术交底,确保施工人员了解施工过程中的安全注意事项和应急处理措施。

3. 悬挑脚手架施工前,应编制详细的施工方案,并经专家评审通过后报监理单位批准,施工过程中应严格按照施工方案执行。

4. 脚手架搭设前,应对施工现场进行清理,确保搭设场地平整、坚实,无杂物。

5. 悬挑脚手架的搭设、使用和拆除作业,应在白天进行,如需夜间作业,应确保有足够的照明。

悬挑脚手架施工方案交底(脚手架)精选全文完整版

悬挑脚手架施工方案交底(脚手架)精选全文完整版

可编辑修改精选全文完整版C--002技术交底记录一、方案概述1#楼A座在结构施工中拟采用扣件钢管悬挑脚手架,脚手架承重的荷载将由悬挑受力的型钢承担传递给主体结构混凝土。

四层以上开始使用工字钢悬挑脚手架,即在五、十二、十九层楼面各挑一次。

采用两套工字钢,结构施工时从五层翻至十九层,到装饰阶段,十九层悬挑脚手架再次材料翻下搭设五层脚手架,满足装饰阶段安全施工的需要。

通过计算,悬挑架采用18#工字钢制作悬挑梁,即将工字钢直接用Φ18圆钢环固定在楼面上,锚环距楼面边缘分别400mm~500mm与1400mm,钢梁的悬挑长度根据架体离结构的距离确定,悬挑端距离头部100mm及900mm处各焊接直径Φ25钢筋一根,高度200mm,作为架体立杆的固定套管,悬挑18#工字钢长度4 m ,局部4-6m,根据现场结构要求长度而定。

本悬挑架架体宽度800mm,步距1.85m,立杆间距1500mm,悬挑长度为1200mm,架体内立杆中心离楼板距离300mm。

锚环锚入楼板的水平长度要保证两侧各30cm以上,在没有上铁的部位,在锚环两侧各附加一根100cm以上的18~25钢筋。

每间隔7m设一道剪刀撑,连墙体拉结点纵距3.0m(两档脚手架)上下3.7m。

将架体内立杆与结构同时拉结,以增强架体的稳定型及防止架体外倾。

为便于架体搭设及增加架体的刚度,架体拐角处尽量搭设成直角,由此引起架体离结构较大的部位,再搭设成悬挑的形式,便于施工及安全。

在阳角部位有柱子处,工字钢直接锚入框架柱,斜挑出楼面,下部并用钢管斜撑。

局部在楼面无法锚固的可采用在梁或柱侧焊接。

C--002技术交底记录工程名称:共7 页第2 页技术交底记录工程名称:共7页第3 页技术交底记录工程名称:共7 页第4 页技术交底记录工程名称:共7页第5 页技术交底记录工程名称:共7 页第 6 页技术交底记录工程名称:共7页第7页。

悬挑脚手架专项施工方案(DOC31页)

悬挑脚手架专项施工方案(DOC31页)

悬挑脚手架专项施工方案(DOC31页)悬挑脚手架专项施工方案2021-8-19目录第一节编制依据 (3)第二节工程概况 (3)第三节工程特点 (3)第四节脚手架搭设方案 (3)第五节脚手架的材质要求 (8)第六节脚手架的搭设流程及要求 (9)第七节脚手架运算书 (10)第八节防电、防雷措施 (25)防电措施 (26)防雷措施 (26)第九节脚手架搭设的劳动力安排 (27)第十节脚手架的检查与验收 (27)第十一节脚手架搭设安全技术措施 (27)第十二节脚手架拆除安全技术措施 (28)第十三节应急预案 (29)第一节编制依据«建筑施工手册»第四版中国建筑工业出版社、«钢结构设计规范»GB50017-2003 中国建筑工业出版社;«建筑结构荷载规范»GB50009-2021中国建筑工业出版社;«建筑施工脚手架有用手册〔含垂直运输设施〕»中国建筑工业出版社;«建筑施工扣件式钢管脚手架安全技术规范»JGJ130-2020 中国建筑工业出版社;«混凝土结构设计规范»GB50010-2021中国建筑工业出版社;«建筑施工安全检查标准»JGJ59-2020中国建筑工业出版社。

第二节工程概况玲珑泉鑫花园住宅小区〔南区〕一期6#7#8#工程,位于罗峰路以西,泉山路以南,6#楼地下1层,地上24层,7#楼地下2层,地上11层,8#楼地下一层,地上18层。

均为现浇钢筋混凝土剪力墙结构,6#楼建筑面积12000.56㎡,建筑高度72.5m;7#楼建筑面积7042.48㎡,地上18层,建筑高度50.4m;8#楼建筑面积5012m²,建筑高度60m。

本工程由山东玲珑酒业建设,烟台设计研究院设计,山东金都工程项目治理监理,招远市金都建设组织施工。

第三节工程特点本工程为剪力墙结构、加气混凝土填充墙结构。

悬挑式脚手架施工方案(完整版)

悬挑式脚手架施工方案(完整版)

悬挑式脚手架施工方案(完整版)模板一:正式风格【项目名称】悬挑式脚手架施工方案1. 项目概述悬挑式脚手架施工方案旨在提供具体的施工方案,确保施工过程安全、高效进行。

本方案涉及脚手架的搭建、拆除、材料选用、施工流程等内容。

2. 脚手架搭建2.1 搭建前准备2.1.1 确定悬挑式脚手架所需规格和尺寸2.1.2 准备悬挑式脚手架所需材料2.1.3 组织施工人员进行安全培训和指导2.2 悬挑式脚手架搭建流程2.2.1 按照设计要求划定脚手架搭建位置2.2.2 将脚手架零部件按照规格和尺寸进行组装2.2.3 定期检查脚手架的稳定性和安全性3. 脚手架拆除3.1 准备工作3.1.1 确认拆除时间和范围3.1.2 组织专业人员指导拆除工作3.2 悬挑式脚手架拆除流程3.2.1 按照规定顺序进行拆卸工作3.2.2 对拆卸下来的脚手架进行归档和清点3.2.3 整理工作现场,确保安全和整洁4. 材料选用4.1 脚手架材料选择原则4.1.1 材料强度和稳定性4.1.2 耐候性和耐腐蚀性4.1.3 施工成本和可维护性4.2 脚手架材料选用建议4.2.1 梁和扣件采用高强度钢材4.2.2 地基支撑材料选用混凝土或钢材4.2.3 工作平台采用防滑材料5. 施工流程5.1 施工前准备工作5.2 悬挑式脚手架的搭建过程5.3 施工过程中的安全措施5.4 施工后的检查和整理工作【附件】1. 设计图纸2. 安全培训记录3. 材料选用表格【法律名词及注释】1. 脚手架:用于工程施工过程中提供工作平台和支撑物的临时结构。

2. 施工流程:指施工工序的顺序和步骤。

3. 悬挑式:指脚手架在地面较低处悬挑或跨越其他结构物。

--------------------------------------------------------------模板二:轻松风格【项目名称】悬挑式脚手架施工方案1. 项目概述这个悬挑式脚手架施工方案就是为了让大家快乐、安全地完成施工而准备的。

悬挑脚手架施工方案

悬挑脚手架施工方案

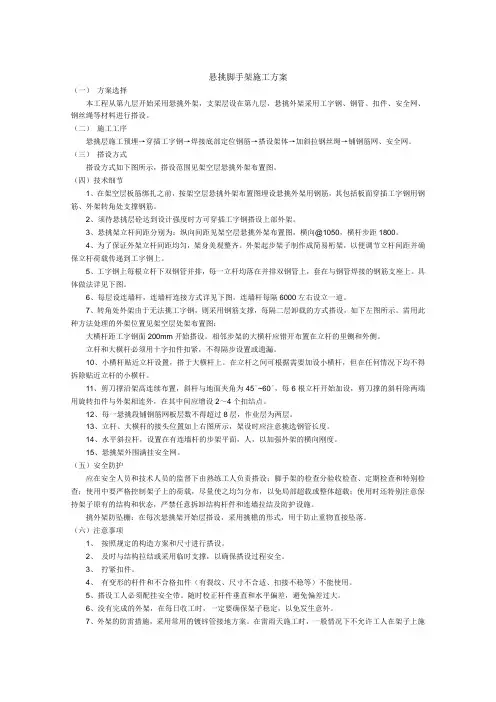

悬挑脚手架施工方案(一)方案选择本工程从第九层开始采用悬挑外架,支架层设在第九层,悬挑外架采用工字钢、钢管、扣件、安全网、钢丝绳等材料进行搭设。

(二)施工工序悬挑层施工预埋→穿插工字钢→焊接底部定位钢筋→搭设架体→加斜拉钢丝绳→铺钢筋网、安全网。

(三)搭设方式搭设方式如下图所示,搭设范围见架空层悬挑外架布置图。

(四)技术细节1、在架空层板筋绑扎之前,按架空层悬挑外架布置图埋设悬挑外架用钢筋,其包括板面穿插工字钢用钢筋、外架转角处支撑钢筋。

2、须待悬挑层砼达到设计强度时方可穿插工字钢搭设上部外架。

3、悬挑架立杆间距分别为:纵向间距见架空层悬挑外架布置图,横向@1050,横杆步距1800。

4、为了保证外架立杆间距均匀,架身美观整齐。

外架起步架子制作成简易桁架,以便调节立杆间距并确保立杆荷载传递到工字钢上。

5、工字钢上每根立杆下双钢管并排,每一立杆均落在并排双钢管上,套在与钢管焊接的钢筋支座上。

具体做法详见下图。

6、每层设连墙杆,连墙杆连接方式详见下图,连墙杆每隔6000左右设立一道。

7、转角处外架由于无法挑工字钢,则采用钢筋支撑,每隔二层卸载的方式搭设,如下左图所示。

需用此种方法处理的外架位置见架空层处架布置图:大横杆距工字钢面200mm开始搭设。

相邻步架的大横杆应错开布置在立杆的里铡和外侧。

立杆和大横杆必须用十字扣件扣紧,不得隔步设置或遗漏。

10、小横杆贴近立杆设置,搭于大横杆上。

在立杆之间可根据需要加设小横杆,但在任何情况下均不得拆除贴近立杆的小横杆。

11、剪刀撑沿架高连续布置,斜杆与地面夹角为45ο~60ο,每6根立杆开始加设,剪刀撑的斜杆除两端用旋转扣件与外架相连外,在其中间应增设2~4个扣结点。

12、每一悬挑段铺钢筋网板层数不得超过8层,作业层为两层。

13、立杆、大横杆的接头位置如上右图所示,架设时应注意挑选钢管长度。

14、水平斜拉杆,设置在有连墙杆的步架平面,人,以加强外架的横向刚度。

15、悬挑架外围满挂安全网。

悬挑式脚手架专项施工方案(3篇)

悬挑式脚手架专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层,总建筑面积XX万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX建筑设计研究院二、悬挂式脚手架施工方案概述1. 施工依据:- 《建筑施工安全技术规范》- 《建筑施工脚手架安全技术规范》- 《建筑施工高处作业安全技术规范》- 工程施工图纸及设计说明- 相关施工合同及协议2. 施工目的:- 确保悬挂式脚手架施工安全、高效、优质完成- 防止高处坠落、物体打击等安全事故发生- 确保施工质量和施工进度3. 施工范围:- 悬挂式脚手架的搭设、拆除、维护与管理- 悬挂式脚手架的安全防护设施安装与拆除三、施工准备1. 技术准备:- 组织施工技术人员学习相关规范和施工图纸- 制定悬挂式脚手架施工方案- 编制安全技术措施2. 材料准备:- 检查脚手架、杆件、扣件、连接件等材料的质量和数量 - 检查安全防护设施,如安全网、安全带、防护栏杆等3. 人员准备:- 组织施工人员进行安全教育培训- 对施工人员进行安全技术交底- 对施工人员进行操作技能培训4. 施工机具准备:- 检查施工机具的性能和完好情况- 配置必要的检测仪器和设备四、悬挂式脚手架搭设1. 搭设顺序:- 从一端开始,逐层向上搭设- 每层搭设完成后,进行自检和互检2. 搭设要求:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 脚手架宽度不小于1.2米- 安全防护设施齐全,符合规范要求3. 搭设注意事项:- 搭设过程中,严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上堆放杂物- 严禁在脚手架上行走、跳跃五、悬挂式脚手架拆除1. 拆除顺序:- 从一端开始,逐层向下拆除- 每层拆除完成后,进行自检和互检2. 拆除要求:- 拆除过程中,严禁抛掷材料- 严禁在脚手架上作业- 严禁在拆除过程中穿越脚手架3. 拆除注意事项:- 拆除前,应将脚手架上的材料清理干净- 拆除过程中,应有人监护- 拆除后的材料应堆放整齐,便于运输六、安全技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品 - 严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上行走、跳跃2. 材料安全:- 材料堆放整齐,不得超高、超宽- 材料运输过程中,应采取措施防止坠落- 材料拆除过程中,应防止材料抛掷3. 脚手架安全:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 安全防护设施齐全,符合规范要求4. 环境安全:- 施工现场应保持整洁,防止污染- 施工现场应设置安全警示标志- 施工现场应配备消防设施七、施工进度计划1. 施工准备阶段:XX天2. 脚手架搭设阶段:XX天3. 脚手架拆除阶段:XX天4. 施工验收阶段:XX天八、施工验收1. 施工单位自检:在施工过程中,施工单位应定期进行自检,发现问题及时整改2. 监理单位验收:监理单位应按照施工图纸及规范要求,对悬挂式脚手架施工进行验收3. 政府部门验收:在施工完成后,政府部门应进行验收,合格后方可投入使用九、施工总结1. 施工单位应总结悬挂式脚手架施工过程中的经验教训2. 施工单位应总结安全技术措施的实施效果3. 施工单位应提出改进措施,提高施工质量和施工效率十、附则1. 本方案由XX建筑集团有限公司负责解释2. 本方案自发布之日起实施字数:2536字注:本方案仅供参考,具体施工方案应根据实际情况进行调整。

悬挑脚手架施工方案

悬挑脚手架施工方案

悬挑脚手架施工方案第一篇:悬挑脚手架施工方案(一)主体结构施工方案1、脚手架工程方案概述根据本工程结构形式与特点,外墙脚手一至四层搭设扣件式钢管着地脚手架,五层以上每隔六层搭设悬挑脚手。

2、脚手架材料1)符合国标的 48 3.5脚手钢管及配套扣件,立杆、大横杆长度采用4-6m,小横杆长度采用1.30m。

2)a3[16槽钢及16mm钢丝绳。

3)竹笆横向密编,纵片不得小于五道,每道用双片;横片一正一反,在四周用两根竹片相对夹紧,并打眼用铁丝扎牢,竹片宽不小于30mm。

(二)、悬挑脚手架方案设计1、脚手架基本数据1)扣件式立杆双排钢管脚手架:架体构构造尺寸:横距为1000mm,步距为1800mm,基本纵距为1500mm,结合本立杆所在平面的纵向尺寸,进行调整确定。

2)外墙脚手一至四层搭设扣件式钢管着地脚手,五层以上采用槽钢悬挑脚手架,每六层一挑,每一挑为一个悬挑单元。

2、脚手架悬挑原理及构造要求1)基本结构分两部分,一是主要受力的悬挑槽钢支架;二是以悬挑槽钢支撑的钢管扣件双排脚手架,由立杆、小横杆、大横杆、剪刀撑、搁栅、竹笆、护栏等组成,同一般双排脚手架。

悬挑槽钢支承受自重及上部传来的脚手架架体恒载和施工活动荷载、部分风荷载等,并将其传到建筑物上。

2)槽钢挑梁是本架子的主要受力构件,在五层楼面上根据脚手架平面布置图预埋安装槽钢支撑结构的预埋件及在相应位置进行预留孔。

3)槽钢挑梁与其上的双排脚手架的立杆一一对应,上部双排脚手架的搭设同一般双排脚手架。

4)外架每次搭设的最大高度为11步架,结构上翻时每满11步架(即挑满七层)后开始搭设上一单元的悬挑结构,且上下两单元的脚手架必须断开,待随施工进度搭完三步架(或四步架)经检查无误后,可拆除下一单元的架子,拆除时必须从上到下,不得上下同时进行。

5)在槽钢挑出端焊接 25钢筋,长度为100mm,作为双排脚手架的底座。

6)脚手架每四列设一剪刀撑(夹角45-60之间),剪刀撑接头处对接钢管长度不小于1.0m,并用两只扣件紧固。

悬挑式脚手架施工方案(DOC)

悬挑式脚手架施工方案(DOC)

目录一、编制依据-2-二、工程概况-2-三、脚手架的设计说明及采用数据-3-四、悬挑脚手架设计-3-4.1、悬挑脚手架设计信息-3- 4。

2节点构造:-4-五、搭设的构造要求-5-六、脚手架搭设、使用和拆除的一般规定-7-七、安全技术措施-10-八、附件-11- 8。

1、脚手架立面图-11- 8.2、脚手架平面图-11- 8.3、各节点详图-11- 8。

4、脚手架计算书-11-一、编制依据1.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112.《钢管脚手架扣件》GB158313.《建筑地基基础设计规范》GB50007—20024.《钢结构设计规范》GB50017-20035.《建筑结构荷载规范》GB50009—20016.《建筑施工模板安全技术规范》JGJ162-2008;7.《混凝土结构设计规范》GB50010-2002;8.《PKPM安全计算软件2011版》9.《建筑结构设计大全》10.本工程《施工组织设计》11.本工程全套施工图纸二、工程概况1、工程名称和规模:衢州碧桂园一期(Ⅰ标段)总承包工程B地块;由1#~9#九栋高层住宅和地下车库组成,其中5#楼和9#楼为独立的承台基础,其余一层地下室与地下车库连接组成整体地下室,地下室建筑面积17811m2;地上建筑面积87178m2;2、工程地点:衢江区东港三路以南,通江中路以东,百灵路以西衢州碧桂园内。

3、建设单位:衢州碧桂园房地产开发有限公司;施工单位:杭州中庆建设有限公司;监理单位:杭州中研工程监理有限公司;质量安全监督:衢州市建设工程质量监督站4、工程性质:高层公寓洋房;5、结构形式:框架剪力墙结构;6、基础类型:9#楼旋挖钻孔桩+承台基础;其余为承台基础;7、建筑层数:主楼24层,底层层高5.4m,其余层高3。

0m;大屋面高度74.4m;8、场地标高:场地位于一个南高北低的缓山坡上,南北分为两个区域,+0.000分别相当于黄海高程84.300m和82。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

华府丹郡A1#、A2#楼工程脚手架专项施工方案项目经理:编制人:审核人:辽宁北方建设(集团)有限公司华府丹郡A1#、A2#楼脚手架专项施工方案1.编制依据1.1沈阳都市建筑设计有限公司设计的建筑结构施工图;1.2本工程的施工组织设计;1.3中国建筑工业出版社出版的“建筑施工安全技术手册”1.4中国建筑工业出版社出版的“建筑施工脚手架实用手册”1.5中国建筑工业出版社出版的“建筑施工手册”1.6建筑工程施工现场管理制度;施工进度安排和现场施工条件。

1.7中国建筑工业出版的“建筑施工计算手册”“钢结构设计规范”“建筑结构荷载规范”“《混凝土结构设计规范》GB50010-2002”1.8《建筑安全检查标准》JGJ59-99中国建筑工业出版社1.9《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2001中国建筑出版社3、脚手架方案选择本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:3.1架体的结构设计,力求做到结构要安全可靠,造价经济合理。

3.2在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。

3.3选用材料时,力求做到常见通用、可周转利用,便于保养维修。

3.4结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。

3.5综合以上几点,脚手架的搭设,还还必须符合JGJ59-99检查标准要求,要符合相关文明标准化工地的有关标准。

3.6综合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下脚手架方案:地下及一层商网部分采用普通落地双排脚手架,地上主楼主体部分采用普通型钢悬挑脚手架(分别在2层、7层、14层、21层、28层进行悬挑)。

2、脚手架材料的选择及质量标准4.1钢管:钢管一般采用外径48mm,壁厚3.5mm的焊接钢管,其化学成份与机械性能符合国家标准《碳素结构钢》(GB/T700)的要求。

钢管应涂防锈漆。

钢梁选用16号工字钢作悬挑负梁。

钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、风层、压痕、划痕和硬弯,应用的钢管要有出场合格证。

脚手架施工前必须将入场钢管取样,送有关国家资质的试验单位,进行钢管抗弯,抗压等力学实验,实验结果满足设计要求后,方可在施工中使用。

4.2扣件:扣件应符合《钢管脚手架扣件》(GB15831-1995)的规定。

扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷。

扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。

本工程钢管脚手架的搭设使用可锻造扣件,有扣件生产许可证的生产厂家提供,钢管螺栓拧紧力矩达65N·M时不得破坏。

使用旧扣件时,扣件必须取样送有关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后可在施工中使用。

4.3脚手板、脚手片采用符合有关要求。

4.4搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。

脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆橘红色。

底排立杆、扫地杆均漆红白相间色。

4.5安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6*1.8的单张重量在3kg以上,颜色应满足环境效果要求,选用绿色。

要求阻燃,使用的安全网必须有产品的生产许可证和质量合格证,以及由沈阳市建筑安全监督管理部门发放的准用证。

4.6连墙件采用钢管,其材质应符合现行国家标准的要求。

型钢水平悬挑杆采用16号工字钢,预埋螺栓的直径为18mmQ235一级圆钢。

3、悬挑脚手架搭设方法流程及要求:悬挑脚手架搭设的工艺流程:水平悬挑—纵向扫地杆—立杆—横向扫地杆—小横杆—大横杆(搁栅)--剪力撑—连墙件—铺脚手架板—扎防护栏杆—扎安全网。

定距定位。

根据构造要求在建筑物四角用尺量出内,外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。

在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与立体结构的连墙件可靠拉接后方可拆除。

当脚手架操作层高出连墙件两步时,宜先立外排。

其余按一下构造要求搭设。

5.1立杆间距脚架立杆纵距1.5,横距0.7m,步距1.5m;内立杆距建筑物外墙皮距离b=0.40m,脚手架步距h=1.50m。

脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。

立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。

立杆的垂直偏差应控制在不大于架高的1/400.5.2大横杆、小横杆设置大横杆在脚手架高度方向的间距1.5,以便立网挂设,大横杆置于立杆里,每侧外伸长度为150 mm。

外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。

大小横杆连接必须符合构造要求。

5.3剪刀撑脚手架外侧立面的两端各设置一道剪力撑,并应由底至顶连续设置;中间各道剪力撑之间的净距不应大于15cm。

剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于15cm。

剪刀撑接长采用搭接接长,搭接长不小于80cm,用3个扣件等距布置。

5.4脚手板、脚手片的铺设要求脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆间应满铺脚手架,无探头板。

满铺层脚手片必须垂直墙面横向铺设,满铺到位,不得空位,不能满铺处必须采取有效的防护措施。

脚手片需用12-14#铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。

5.5防护栏杆脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。

选用18铅丝张挂安全网,要求严密、平整。

脚手架外侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护杆不少于2道,高度分别为0.9m和1.3m。

5.6连墙件脚手架与建筑物按计算中连墙件设计要求设置拉结点。

楼层高度超过4米,则在水平方向加密,如楼层高度超过6m时,则按水平方向每6m设置一道斜拉钢丝绳。

拉结点在转角范围内和顶部处加密,即在转角一米内范围按垂直方向每3.6米设一拉结点。

拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。

外墙装饰阶段拉结点,也需满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结点,以确保外架安全可靠哦。

5.7脚手架体与建筑物之间封闭办法:5.7.1密封网垂直封闭:密目网贯穿试验:1)密目网要四证齐全,要有阻燃性能,其续燃、阻燃时间均不得大于4s。

要符合GB16909的规定。

每10cm×10cm=100cm2的面积上有2000个以上网目。

5.7.2密目网贯穿试验:做耐贯穿试验时,将网与地面成30°夹角拉平,在其中心上方3m,用5Kg重的钢管(管径48-51mm)垂直自由落下,不穿透即为合格产品。

5.7.3密目网的绑扎方法:用系绳将密目网绑扎至立杆或大横杆上,使网与架体牢固的连接在一起。

系绳的材质应符合GB16909的规定。

5.7.3兜网封闭:用大眼安全网(平网)将脚手架与建筑物之间封闭起来,每隔10m封闭一道。

5.8脚手架的上下通道:脚手架体需要设置安全马道,马道宽度不小于1m,马道坡度以1:3(高:长)为宜;马道的立杆、横杆间距应与脚手架相适应,基础按脚手架要求处理,立面设剪刀撑;人行斜道小横杆间距不超过1.5m;马道上满铺脚手板,板上钉防滑条;设置护身栏杆,上部护身栏杆1.2m,下部护身栏杆距脚手板0.6m。

5.9脚手架的卸料平台:脚手架的卸料平台上面要挂牌表明控制荷载并严格按照搭设方案施工(卸料平台另编制施工方案)。

5.10脚手架搭设质量要求:立杆的垂直偏差:1)搭设高度H≤25m时,同偏差不大于H/200,且不大于100mm;横向偏差不大于H/400,且不大于50mm。

2)纵向水平杆水平偏差不大于总长度的1/300,且不大于20mm;横向水平杆水平偏差3)不大于是10mm。

4)脚手架步距、立杆横距偏差不大于20mm,立杆纵距偏差不大于50mm。

5)扣件坚固力宜在45~55Nm范围内,不得低于或高于60Nm。

6)连墙点的数量、位置要正确,连接牢固,无松动现象。

7)同一层各挑梁上表面之间的水平误差不大于20mm。

且应视需要在其间设置整体拉结构件,以保护整体稳定。

5.11脚手架的使用规定:1)作业层每1m架面上施工荷载不得超过以下规定值,结构脚手架3KN/m2;装修脚手架2KN/m2。

2)在架板上堆放的标准砖不得多于单排立码3层,砂浆和容器总重不得大于1.5KN;施工设备单重不得大于1KN,使用人力在架上般运和安装的构件的自重不得大于2.5KN。

3)在架面上设置的材料应码放整齐稳固,不影响施工操作和人员通行。

按通行手推车要求搭设的脚手架应确保车道畅通。

严禁上架上员在架面上奔跑、退行或倒退拉车。

4)作业人员在加上的最大作业高度应以可进行正常操作为度,禁止在架板上加垫器物或单场块脚手板以增加操作高度。

5)在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连续坚固件和连墙体。

确因操作要求需要临时拆除时,必须经主管人员同意,采取相应弥补措施,并在作业完毕后,及时予以恢复。

6)工人在加上作业中,就注意自我安全保护和他人的安全,避免发生碰撞,闪推和落物。

严禁在架上戏闹和坐在栏杆上告等安全处休息。

7)人员上下脚手架必须走设安全防护的出入通道,严禁攀援脚手架上下。

8)在作业中,应先行检查有无影响安全作业的问题存在,在排除和解决后者能恢复正常9)作用;发现有异常和危险情况时,应立即通知所有架上人员撤离。

10)在每步架的作业完成之后,必须将架上剩余材料物品移至上(下)步架或室内;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去,在作业期间,应及时清理落入安全网内的材料和物品在任何情况下,严禁自架上向下抛掷材料物品和倾倒垃圾。

4、脚手架的劳动力安排6.1为了确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要15~20人,均有上岗作业证。

6.2建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。

6.3外脚手架的搭设和拆除,均有项目技术负责任的认可,方可进行实施作业,并必须配备有足够的辅助人员和必要的工具。

5、脚手架的交底、检查与验收:脚手架必须严格按照施工方案搭设,要有严格的技术交底,对详细部位要有节点构造详图,操作人员必须严格执行,所有偏差数值必须控制在允许范围内。
