地下室抗水板砼浇筑方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室抗水板砼浇筑方案

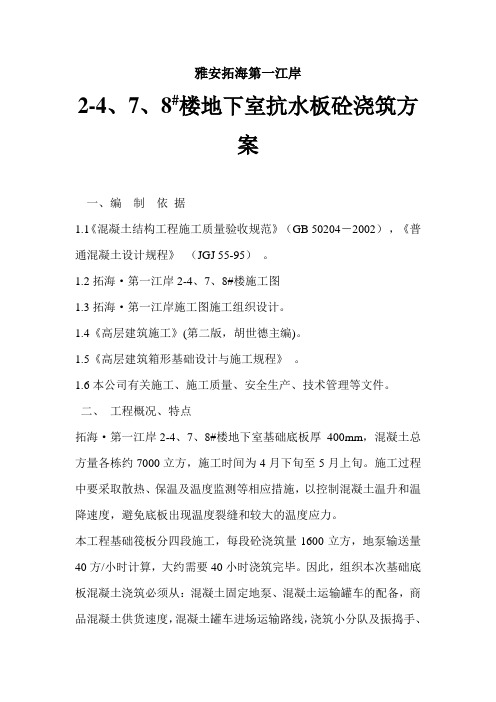

雅安拓海第一江岸
2-4、7、8#楼地下室抗水板砼浇筑方
案
一、编制依据
1.1《混凝土结构工程施工质量验收规范》(GB 50204-2002),《普通混凝土设计规程》(JGJ 55-95)。
1.2拓海·第一江岸2-4、7、8#楼施工图
1.3拓海·第一江岸施工图施工组织设计。
1.4《高层建筑施工》(第二版,胡世德主编)。
1.5《高层建筑箱形基础设计与施工规程》。
1.6本公司有关施工、施工质量、安全生产、技术管理等文件。
二、工程概况、特点
拓海·第一江岸2-4、7、8#楼地下室基础底板厚400mm,混凝土总方量各栋约7000立方,施工时间为4月下旬至5月上旬。施工过程中要采取散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避免底板出现温度裂缝和较大的温度应力。
本工程基础筏板分四段施工,每段砼浇筑量1600立方,地泵输送量40方/小时计算,大约需要40小时浇筑完毕。因此,组织本次基础底板混凝土浇筑必须从:混凝土固定地泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、
振捣机具安排,混凝土浇筑分区等方面做细致、认真的布置。
三、施工部署
3.1劳动力(人员)安排
为保证基础底板混凝土的连续浇筑,浇筑时配备两个浇筑小组,具体人员配备如下(其他工种配合)具体人员配备
1 现场生产总指挥1人邓建国
2 现场技术总指挥1人魏军
混凝土浇筑队长1人
混凝土浇筑小队长2人
3 混凝土供货验收2人
4 泵车处放料2人×2=4人
5 浇筑点放料4人×2=8人
6 振捣手8 人×2=16 人
7 找平、抹光、压实10 人×2=20 人
8 护模4人
9 护筋4人
10 电工2人
11 泵管移动4人杂工
12 泵管紧急修理机工4人
商品混凝土厂家配备2人
13 试验员1人
现场车辆交通调度1人
总人数77人
每个浇筑小组连续进行施工10h,轮流浇注共计40h,中餐及
晚餐统一供饭至现场,确保混凝土浇筑一气呵成。施工过程中
的间歇时间不得超过30min,以防止混凝土施工冷缝出现。3.2机械、车辆配备工地自配一台固定地泵,砼运输车由商品砼供应
商自主调配,确保施工需要。
3.3技术管理安排
3.3.1对混凝土振捣手上岗前进行技术交底,交底目的必须让每位参
加大体积混凝土底板浇筑的人员知道:混凝土的浇筑量,浇筑
时间,浇筑流水线,浇筑振捣的技术要求,质量要求,各岗位
人员的职责,各岗位人员的配合。
3.3.2混凝土浇筑过程中安排专人负责商品混凝土供货验收。(坍落度18~20cm,供货小票)并填写浇灌记录。
3.3.3项目经理、技术负责人到场参与协调、指挥混凝土浇筑,工长、
质检员、技术员深入施工一线,跟踪监督、检查现场的施工状
况。
3.3.4专人负责混凝土浇筑后的养护工作。
四、施工准备
4.1技术准备
4.1.1编制基础底板混凝土浇筑施工方案,并对班组作业人员交底。
4.1.2做好防止混凝土产生裂缝的技术准备措施。
4.2生产准备
4.2.1 基础底板钢筋隐检合格,预留洞、预埋管、线、加强筋复核无
误,墙柱插筋位置正确,固定牢靠。
4.2.2 基础模板验收合格。
4.2.3在施工作业面铺置人员脚手马道。
4.2.4备足10支ZN-70型高频振动插入式振捣棒,功率1.5kW,振幅 1.2mm,振动频率200Hz。
4.2.5准备好柴油以备紧急停电时发电机供应电源。
4.2.6备好作业面振动棒机连接电源箱及夜间施工电源。
4.2.7掌握天气预报,备足遮盖防雨布。
4.2.8 现场将运输通道清理到位,无障碍物,通知各材料供应商施工
时不要有车辆入场供货。
4.2.9将养护覆盖材料运到基坑内备用。
4.2.10泵车停机点及主要行车通道提前清理干净障碍物。
4.2.11备好通讯联系的无线对讲机,备好混凝土泵送放料的指挥旗
(下料点专人挥旗,举红旗,停止下料,举兰旗,下料)。
五、混凝土拌制、供货
5.1供货技术指标
本工程基础底板混凝土强度为C35,抗渗等级为P6,采用
商品混凝土,根据厂家多年大体积混凝土供货生产经验,
及项目部的施工技术设计,混凝土供货技术指标如下:5.1.1水泥采用峨胜P.O42.5水泥(340kg/m3)
5.1.2粒径、级配和形状要保证混凝土可泵性,按粒料粒径与输送管
经之比采用粒径5-31.5mm碎石,含泥量不大于1%,针片状含量不大于10%。
5.1.3掺加缓凝剂,控制混凝土初凝时间在搅拌后10h左右,以延缓
混凝土中水泥的水化反应热产生速度。
5.1.4水灰比为0.38,坍落度控制在18~20cm,掺加粉煤灰(80kg/m3)
及减水剂,减水率≥12%,以改善混凝土和易性,混凝土
的泌水性能要求:10s 时的相对压力泌水率P6小于40%。
5.1.5掺加微膨胀剂6%~8%,以控制混凝土后期收缩裂缝。
5.1.6混凝土碱含量符合《预防混凝土工程碱集料反应技术管理规定》5.1.7混凝土拌合水采用自来水。
5.2混凝土供货速度应满足现场20h 全部混凝土布料的要求,每小
时混凝土供应量≥40立方,满足一台固定地泵施工的要求。为防止施工冷缝,混凝土初凝时间扣除混凝土运输时间9h。能够满足施工要求。
5.3供货验收
在混凝土施工过程中,现场安排一名混凝土坍落度检测人
员,并验收
每车小票,查看混凝土强度等级、浇筑部位填写是否正确,是否填写了出厂时间,进场时间要签证,并随时抽检混凝土坍落度。
若混凝土搅拌质量及工作性能不符合现场的要求,一律退回搅拌站做报废处理。
