矿山井巷工程施工与验收规范标准
矿山井巷工程施工质量管理及验收制度
矿山井巷工程施工质量管理及验收制度为加强我公司井下井巷工程的施工、验收管理工作,规范施工验收程序,确保井巷工程质量,根据我公司实际制定本制度。
(一)巷道施工1、按每月巷道掘进计划进行施工。
2、严格按照巷道施工作业规程规定的规格尺寸和安全措施等技术规范要求进行,确保巷道施工安全与质量。
3、矿技术科应及时给出巷道中腰线,施工人员严格按中腰线施工。
4、遇到破碎地段带,严格按相关巷道支护加固质量和安全要求进行支护。
(二)巷道验收1、井巷验收在每月26日进行;2、参加验收人员:公司、矿、项目部相关人员参加;3、巷道规格验收标准:⑴巷道中心偏差:偏移±100mm为合格,偏移±50mm为优良。
⑵巷道高度偏差:中心至任一帮距离-150-+200mm为合格,0-+200mm为优良。
⑶巷道高度偏差:①腰线至顶、底板距离-20-+100mm 为合格,0-+100mm为优良。
②无腰线则全高-50-+200mm为合格,0-+200mm为优良。
⑷坡度偏差:±0.1%为合格、±0.05%为优良。
⑸水沟:挂中线尺量巷道中线到水沟内沿距离,宽度、深度尺量检查。
允许偏差:中心位置-50-+100mm、宽度-30-+150mm、深度-30-+150mm。
4、支护巷道质量验收标准:⑴锚杆安装质量:①锚杆预应力标准:帮锚杆预应力不小于60N.m,顶部锚杆预应力不小于60N.m。
②验收方法:扳动、观察检查,或抽查施工记录。
③合格:安装牢固,托板基本密贴面壁,不松动。
④优良:安装牢固,托板基本密贴面壁,未接触部位楔紧。
⑵锚杆质量与抗拔力强度、锚杆锚固剂和钢筋锚网等材料由公司采购时确保质量,不验收。
⑶锚杆安装规格及允许偏差应符合下表规定:⑷顶网与顶网、帮网与帮网、顶网与帮网必须用锚杆托盘、钢带压茬,网与网搭接不得少于100 mm,网必须紧贴巷壁,严禁空顶或空帮。
5、每月的15日前,项目部对施工巷道进行自查验收合格,书面材料报告矿部后,矿部方可组织验收。
矿山井巷工程施工验收规范
矿山井巷工程施工验收规范一、总则1、为确保矿山井巷工程施工质量,提高矿山安全生产水平,保障矿工生命和财产安全,制定本规范。
2、本规范适用于矿山井巷工程(包括主、辅井、巷道等)施工验收。
3、矿山井巷工程施工验收,应依法依规,严格按照本规范进行。
4、施工单位应严格按照设计规范要求进行施工,确保施工质量。
5、验收单位应严格按照本规范进行验收,对不符合规范要求的工程予以整改或拒绝验收。
二、施工前验收1、矿山井巷工程施工前,应对施工单位进行资质审查,包括相关资质证书、人员及设备等。
2、施工单位应提交相关施工方案、技术方案、施工组织设计等文件,经验收单位审核同意后方可开工。
3、施工单位应制定并提交施工方案、施工组织设计、安全生产计划书等文件,经验收单位审核同意后,方可开工。
4、施工单位应提供工程验收所需的相关资料,包括但不限于施工图纸、质量检验记录、材料购置记录等。
5、验收单位应组织相关人员对施工单位进行资质审查和施工方案审核,并出具书面意见。
6、施工单位应按照验收单位的要求进行整改,直至符合要求为止。
三、施工过程验收1、施工单位在施工过程中应按照设计要求和技术规范进行施工,确保施工质量。
2、施工单位应定期向验收单位提交施工进度报告,包括但不限于施工进度、质量检验记录、安全生产情况等。
3、验收单位应定期进行现场检查,对施工质量和安全生产情况进行监督和检查。
4、如发现施工过程中存在质量问题或安全隐患,验收单位应立即要求施工单位整改,直至完全符合要求。
5、施工单位应配合验收单位,提供所需的资料和信息,对验收单位提出的问题积极配合解决。
6、验收单位应对施工单位的质量检验和安全生产情况进行定期评估,对不合格的情况及时提出整改意见。
四、施工验收1、施工完成后,施工单位应向验收单位提交工程竣工验收申请,并提供相关材料和资料。
2、验收单位应组织相关人员对已完成的工程进行验收,包括但不限于质量和安全情况的检查。
3、验收单位应对已完成的工程进行现场检查,并向施工单位提出整改意见。
矿井井巷工程施工及验收规范

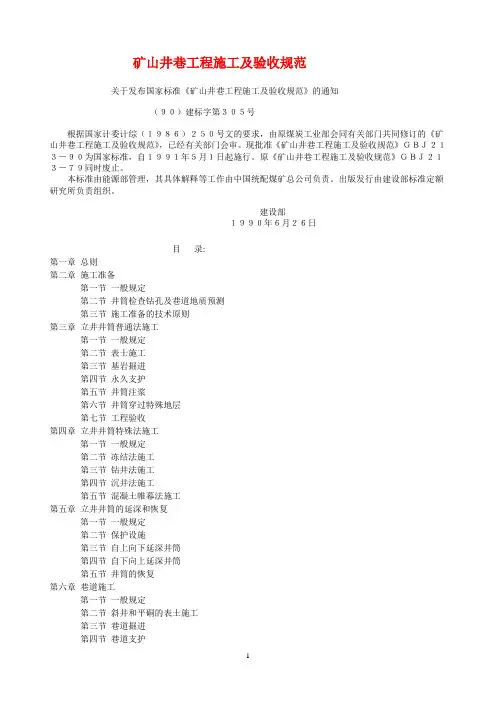

矿井井巷工程施工及验收规范矿山井巷工程施工及验收规范关于发布国家标准《矿山井巷工程施工及验收规范》的通知(90)建标字第305号根据国家计委计综(1986)250号文的要求,由原煤炭工业部会同有关部门共同修订的《矿山井巷工程施工及验收规范》,已经有关部门会审。
现批准《矿山井巷工程施工及验收规范》GBJ213-90为国家标准,自1991年5月1日起施行。
原《矿山井巷工程施工及验收规范》GBJ213-79同时废止。
本标准由能源部管理,其具体解释等工作由中国统配煤矿总公司负责。
出版发行由建设部标准定额研究所负责组织。
建设部1990年6月26日目录:第一章总则第二章施工准备第一节一般规定第二节井筒检查钻孔及巷道地质预测第三节施工准备的技术原则第三章立井井筒普通法施工第一节一般规定第二节表士施工第三节基岩掘进第四节永久支护第五节井筒注浆第六节井筒穿过特殊地层第七节工程验收第四章立井井筒特殊法施工第一节一般规定第二节冻结法施工第三节钻井法施工第四节沉井法施工第五节混凝土帷幕法施工第五章立井井筒的延深和恢复第一节一般规定第二节保护设施第三节自上向下延深井筒第四节自下向上延深井筒第五节井筒的恢复第六章巷道施工第一节一般规定第二节斜井和平硐的表土施工第三节巷道掘进第四节巷道支护第五节探、放水第六节工程验收第七章天井、溜井和硐室的施工第一节一般规定第二节天井、溜井施工第三节硐室施工第四节工程验收第八章立井井筒装备第一节一般规定第二节梁的安装第三节罐道的安装第四节梯子间和管道的安装第五节工程验收第九章辅助工作第一节凿井井架及悬吊设施第二节立井的临时提升设备第三节水平及倾斜巷道的运输提升第四节通风第五节排水第六节压风第七节信号与通讯第八节供电第十章工业卫生第一节一般规定第二节井下热害的防治第三节井下粉尘的防治第四节井下嗓声的防治第五节井下照明附录一水文地质条件分类附录二围岩分类附录三井壁混凝土强度超声检测法附录四喷射混凝土试块的切割制作法附录五混凝土、喷射混凝土强度和锚杆抗拔力的检查与验收附录六名词解释附录七本规范用词说明附加说明第一章总则第1.0.1条为了使矿山井巷工程的施工在确保安全和质量的前提下,不断提高劳动效率,加快施工速度,降低工程成本,缩短矿井建设周期,促进矿山建设的发展,特制定本规范。
(GBJ-) 《矿山井巷工程施工及验收规范》(建标第号)
矿山井巷工程施工及验收规范关于发布国家标准《矿山井巷工程施工及验收规范》的通知(90)建标字第305号根据国家计委计综(1986)250号文的要求,由原煤炭工业部会同有关部门共同修订的《矿山井巷工程施工及验收规范》,已经有关部门会审。
现批准《矿山井巷工程施工及验收规范》GBJ213-90为国家标准,自1991年5月1日起施行。
原《矿山井巷工程施工及验收规范》GBJ213-79同时废止。
本标准由能源部管理,其具体解释等工作由中国统配煤矿总公司负责。
出版发行由建设部标准定额研究所负责组织。
建设部1990年6月26日目录第一章总则 (1)第二章施工准备 (2)第一节一般规定 (2)第二节井筒检查钻孔及巷道地质预测 (3)第三节施工准备的技术原则 (5)第三章立井井筒普通法施工 (7)第一节一般规定 (7)第二节表士施工 (7)第三节基岩掘进 (8)第四节永久支护 (10)第五节井筒注浆 (12)第六节井筒穿过特殊地层 (16)第七节工程验收 (18)第四章立井井筒特殊法施工 (20)第一节一般规定 (20)第二节冻结法施工 (21)第三节钻井法施工 (25)第四节沉井法施工 (29)第五节混凝土帷幕法施工 (32)第五章立井井筒的延深和恢复 (34)第一节一般规定 (34)第二节保护设施 (35)第三节自上向下延深井筒 (35)第四节自下向上延深井筒 (37)第五节井筒的恢复 (38)第六章巷道施工 (38)第一节一般规定 (38)第二节斜井和平硐的表土施工 (40)第三节巷道掘进 (41)第四节巷道支护 (42)第五节探、放水 (46)第六节工程验收 (47)第七章天井、溜井和硐室的施工 (50)第一节一般规定 (50)第二节天井、溜井施工 (51)第三节硐室施工 (53)第四节工程验收 (56)第八章立井井筒装备 (57)第一节一般规定 (57)第二节梁的安装 (58)第三节罐道的安装 (59)第四节梯子间和管道的安装 (60)第五节工程验收 (61)第九章辅助工作 (64)第一节凿井井架及悬吊设施 (64)第二节立井的临时提升设备 (68)第三节水平及倾斜巷道的运输提升 (69)第四节通风 (70)第五节排水 (72)第六节压风 (72)第七节信号与通讯 (73)第八节供电 (74)第十章工业卫生 (75)第一节一般规定 (75)第二节井下热害的防治 (76)第三节井下粉尘的防治 (77)第四节井下嗓声的防治 (78)第五节井下照明 (78)附录一水文地质条件分类 (78)附录二围岩分类 (79)附录三井壁混凝土强度超声检测法 (80)附录四喷射混凝土试块的切割制作法 (81)附录五混凝土、喷射混凝土强度和锚杆抗拔力的检查与验收 (81)附录六名词解释 (82)附录七本规范用词说明 (84)附加说明 (84)第一章总则第1.0.1条为了使矿山井巷工程的施工在确保安全和质量的前提下,不断提高劳动效率,加快施工速度,降低工程成本,缩短矿井建设周期,促进矿山建设的发展,特制定本规范。
矿山井巷工程施工及验收要求

矿山井巷工程施工及验收要求
引言
本文档为矿山井巷工程施工及验收要求的指导文件。
旨在确保矿山井巷工程施工过程中的安全、质量和环境保护。
本要求适用于所有矿山井巷工程项目。
施工要求
1. 施工前必须进行详细的工程初步设计,并根据设计要求制定合理的施工方案。
2. 施工人员必须持有相应的资质证书,并经过相关培训合格。
3. 施工过程中必须按照相关法规、标准和规范进行操作,确保工程的质量和安全。
4. 施工现场应设立安全防护区域,并采取必要的安全措施,如围栏、警示标识等,以保证工人和现场设备的安全。
5. 施工中需定期进行质量检查和监督,确保工程的质量和完整性。
6. 施工人员应遵守工地纪律,并积极配合相关部门进行工程监
督和验收。
验收要求
1. 施工完工后,需进行矿山井巷工程的验收。
2. 验收前应进行全面的检查和测试,包括结构安全性、排水系统、通风系统、供电系统等。
3. 验收过程中应按照相关标准和规范进行,确保工程的质量和
符合要求。
4. 验收结果应书面记录,并由相关部门进行审查和批准。
5. 未通过验收的工程必须进行整改和改进,直至符合要求为止。
结论
本文档概述了矿山井巷工程施工及验收的要求,以确保矿山井巷工程的安全、质量和环境保护。
所有施工方和验收人员都应遵守这些要求,并确保工程按照相关标准和规范进行。
矿山井巷工程施工及验收规范GBJ213-90
矿山井巷工程施工及验收规范关于发布国家标准《矿山井巷工程施工及验收规范》的通知(90)建标字第305号根据国家计委计综(1986)250号文的要求,由原煤炭工业部会同有关部门共同修订的《矿山井巷工程施工及验收规范》,已经有关部门会审。
现批准《矿山井巷工程施工及验收规范》GBJ213-90为国家标准,自1991年5月1日起施行。
原《矿山井巷工程施工及验收规范》GBJ213-79同时废止。
本标准由能源部管理,其具体解释等工作由中国统配煤矿总公司负责。
出版发行由建设部标准定额研究所负责组织。
建设部1990年6月26日目录:第一章总则第二章施工准备第一节一般规定第二节井筒检查钻孔及巷道地质预测第三节施工准备的技术原则第三章立井井筒普通法施工第一节一般规定第二节表士施工第三节基岩掘进第四节永久支护第五节井筒注浆第六节井筒穿过特殊地层第七节工程验收第四章立井井筒特殊法施工第一节一般规定第二节冻结法施工第三节钻井法施工第四节沉井法施工第五节混凝土帷幕法施工第五章立井井筒的延深和恢复第一节一般规定第二节保护设施第三节自上向下延深井筒第四节自下向上延深井筒第五节井筒的恢复第六章巷道施工第一节一般规定第二节斜井和平硐的表土施工第三节巷道掘进第四节巷道支护第五节探、放水第六节工程验收第七章天井、溜井和硐室的施工第一节一般规定第二节天井、溜井施工第三节硐室施工第四节工程验收第八章立井井筒装备第一节一般规定第二节梁的安装第三节罐道的安装第四节梯子间和管道的安装第五节工程验收第九章辅助工作第一节凿井井架及悬吊设施第二节立井的临时提升设备第三节水平及倾斜巷道的运输提升第四节通风第五节排水第六节压风第七节信号与通讯第八节供电第十章工业卫生第一节一般规定第二节井下热害的防治第三节井下粉尘的防治第四节井下嗓声的防治第五节井下照明附录一水文地质条件分类附录二围岩分类附录三井壁混凝土强度超声检测法附录四喷射混凝土试块的切割制作法附录五混凝土、喷射混凝土强度和锚杆抗拔力的检查与验收附录六名词解释附录七本规范用词说明附加说明第一章总则第1.0.1条为了使矿山井巷工程的施工在确保安全和质量的前提下,不断提高劳动效率,加快施工速度,降低工程成本,缩短矿井建设周期,促进矿山建设的发展,特制定本规范。
有色金属矿山井巷工程施工及验收规范
1 总则1。
0。
1为统一有色金属矿山井巷工程施工的技术要求,保证施工安全和质量,保护环境,节约能源,提高效率,加快施工速度,促进有色金属矿山建设的发展,特制定本规范。
1。
0.2本规范适用于有色金属矿山井巷工程的施工.黑色金属、贵金属和其它非煤矿山井巷工程的施工,可参照执行.1。
0.3 有色金属矿山井巷工程的施工,必须严格遵守基本建设程序,按照设计文件和施工组织设计进行施工。
1。
0。
4有色金属矿山井巷工程的施工,应实行项目管理,重视信息交流与沟通,运用网络技术进行方案优化,合理节约资源,提高工作效率,缩短建设周期。
1。
0.5 有色金属矿山井巷工程的施工,应采用技术先进、经济合理、安全可靠、符合环境保护要求、节约能源的工艺、设备和材料。
1。
0.6 工程所用的主要材料、设备和构件,必须符合设计规定和产品标准,具有出厂合格证,并经检验合格后方可使用。
未经检验或检验不合格的,不得使用。
1.0.7施工中应采取有效措施,改善工作条件,保护员工安全和职业健康,并应符合国家现行有关规定.1。
0.8施工中应建立完整的技术档案。
做好各种检验测试、隐蔽工程、质量检查、工程图纸、地质编录等文件资料的记录和签证.工程竣工时应做好竣工验收资料。
1。
0。
9有色金属矿山井巷工程的施工,除应执行本规范的规定外,尚应符合国家现行有关标准、规范的规定.2 术语、符号2.1 术语2。
1。
1项目管理 proiect management是运用系统的理论和方法,对建设工程项目进行的计划、组织、指挥、协调和控制等专业化活动.2。
1.2表土 surface soil系指覆盖于基岩之上的土层和强风化岩层。
2.1.3不支护段 no support section指井筒或巷道工作面距永久支护端面之间没有支护的高度或长度。
2。
1.4临时支护 preliminary suport井巷掘进后,在易发生片帮、冒顶等现象的地段,为保证施工安全,而采取的非永久支护结构。
矿山井巷工程施工及验收规范
矿山井巷工程施工及验收规范一、引言矿山井巷工程是矿山工程中的重要组成部分,是矿山生产活动的重要通道。
井巷工程施工的质量直接关系到矿山生产的安全和效益。
为了规范矿山井巷工程施工及验收工作,提高井巷工程质量,保障矿山生产安全,制定本规范。
二、施工前准备1. 选洞前准备(1) 方案设计:根据矿山井巷工程设计要求,编制详细的施工方案。
(2) 施工组织设计:确定施工队伍人员、施工时间和施工方法,以及配备所需的设备和材料。
(3) 安全措施:制定详细的安全措施和应急预案,确保施工过程中安全生产。
2. 选址条件核实(1) 地质条件:对选址地段进行勘探,确保地质情况符合设计要求。
(2) 环境条件:考虑选址地段周围环境条件对施工的影响,例如是否有矿井排放的废水或废气,是否有安全隐患等。
3. 设备准备(1) 根据方案设计和施工组织设计确定需要使用的设备,保证设备功能完好。
(2) 对设备进行检查和维护,确保施工过程中设备的正常使用。
4. 材料准备(1) 根据方案设计和施工组织设计确定需要使用的材料,确保材料质量符合要求。
(2) 对材料进行检查和验收,确保施工过程中材料的正常使用。
三、施工过程1. 开挖阶段(1) 探伤:根据设计要求对选址地段进行探伤,确定井巷工程开挖的位置和范围。
(2) 爆破:对选址地段进行爆破,确保井巷的合理开挖和采空。
(3) 开挖:根据爆破的结果,对井巷进行开挖,确保井巷的设计尺寸和形状。
2. 支护阶段(1) 初期支护:在井巷开挖同时进行初期支护,确保井巷的稳定和安全。
(2) 中期支护:在初期支护完成后,进行中期支护,加固井巷结构。
(3) 后期支护:在中期支护完成后,进行后期支护,增强井巷的稳定性。
3. 配电通风(1) 电气设备安装:在井巷工程中安装配电设备,确保井巷的通风和照明。
(2) 通风:对井巷进行通风,确保矿工在井巷中的安全工作环境。
4. 消防设施(1) 消防设备安装:在井巷工程中安装消防设备,确保井巷的火灾安全。
井巷工程施工验收规范(3篇)
第1篇一、总则为确保井巷工程施工质量和安全,规范施工验收流程,提高井巷工程整体水平,特制定本规范。
本规范适用于我国各类矿山井巷工程的施工及验收。
二、施工准备1. 施工前,施工单位应编制施工组织设计,明确施工方案、质量目标、安全措施等。
2. 施工单位应进行施工前的技术培训,确保施工人员掌握施工技术要求和安全操作规程。
3. 施工单位应办理施工许可证,并严格按照相关法律法规进行施工。
4. 施工单位应进行施工现场的地质勘察,确保施工方案的可行性。
三、施工过程1. 施工单位应严格按照设计文件和施工组织设计进行施工,确保施工质量。
2. 施工单位应加强对施工过程中的质量监控,确保工程质量符合相关标准。
3. 施工单位应做好施工记录,包括施工时间、施工内容、施工质量等。
4. 施工单位应加强施工现场的安全管理,确保施工安全。
四、验收程序1. 施工单位完成施工任务后,应进行自检,确保工程质量符合设计要求。
2. 施工单位应向监理单位提交验收申请,监理单位应组织验收。
3. 验收应包括以下内容:(1)施工质量:检查施工质量是否符合设计要求和相关标准。
(2)施工安全:检查施工现场是否存在安全隐患。
(3)施工资料:检查施工记录、施工图纸、施工日志等资料是否齐全。
4. 验收不合格的工程,施工单位应进行整改,直至合格。
五、验收标准1. 施工质量:施工质量应符合设计要求和相关标准,无质量问题。
2. 施工安全:施工现场应无安全隐患,施工安全措施到位。
3. 施工资料:施工资料应齐全、完整,真实反映施工过程。
六、附则1. 本规范自发布之日起施行。
2. 本规范由我国相关主管部门负责解释。
3. 本规范未尽事宜,按照国家相关法律法规执行。
通过以上规范,旨在确保井巷工程施工质量和安全,提高我国矿山井巷工程的整体水平,为我国矿山建设提供有力保障。
第2篇一、总则1. 为规范井巷工程施工与验收,保障矿井安全生产,提高工程质量,根据国家有关法律法规和行业规定,制定本规范。
矿山井巷工程施工及验收规范
一、立井井筒: 1 具备下列情况之一者,检查钻孔可布置在井筒范围内: (1)地质构造、水文条件中等,且无有害气体突出危险; (2)采取钻井法施工的井筒; (3)专为探测溶洞或施工特殊需要的检查钻孔。 2 水文地质条件复杂,有煤层、岩层和有害气体突出的危险时,检查钻孔与井筒中心之间的距离不 得超过 25m; 3 井底离特大含水层较近,以及采用冻结法施工的井筒,检查钻孔不得布置在井筒范围内; 4 当地质构造复杂时,检查钻孔的数目和布置,应根据具体条件确定; 5 钻孔的终深应大于井筒设计深度。 二、斜井、平硐检查钻孔的数量、深度和布置方式,应根据具体条件确定。 注:水文地质条件分类,应符合本规范附录一的规定。 第 2.2.3 条 检查钻孔应全孔取芯,并采用物探测井法核定层位。其采取率在冲积层和基岩中,不宜 小于 75%;在矿层破碎带、软弱夹层中,不宜小于 60%。 岩芯必须编号,装箱保存。 第 2.2.4 条 在检查钻孔穿过的岩层中,每层应采取一个样品,进行物理力学性能测定。当岩层成分 变化大,层厚超过 5m 时,应适当增加取样数目。对于可采矿层,其顶板和底板应单独取样。 第 2.2.5 条 钻孔通过的各类岩层,应根据施工需要进行物理力学性能试验。其试验测定的项目,宜 符合下列规定: 一、砂层: 1 颗粒成分;2 湿度;3 容重、密度;4 孔隙度;5 渗透系数;6 内摩擦角。 二、土层: 1 容重、密度;2 湿度;3 孔隙度;4 可塑性;5 内摩擦角;6 内聚力;7 抗压强度;8 膨 胀性。 三、冻结状态下的厚粘土层: 1 温度在-8~-15℃状态下的冻土三向受力; 2 温度在-8~-10℃状态下的冻土蠕变; 3 温度在-5~-15℃状态下的粘土层膨胀性以及冻胀量; 4 温度在-5~-15℃状态下的冻土无侧限抗压强度; 5 冻土应力与应变关系曲线、弹性模量、泊松比;
矿山井巷工程施工及验收规范
矿山井巷工程施工及验收规范矿山井巷工程施工及验收规范关于发布国家标准《矿山井巷工程施工及验收规范》的通知(90)建标字第305号根据国家计委计综(1986)250号文的要求,由原煤炭工业部会同有关部门共同修订的《矿山井巷工程施工及验收规范》,已经有关部门会审。
现批准《矿山井巷工程施工及验收规范》GBJ213-90为国家标准,自1991年5月1日起施行。
原《矿山井巷工程施工及验收规范》GBJ213-79同时废止。
本标准由能源部管理,其具体解释等工作由中国统配煤矿总公司负责。
出版发行由建设部标准定额研究所负责组织。
建设部1990年6月26日目录:第一章总则第二章施工准备第一节一般规定第二节井筒检查钻孔及巷道地质预测第三节施工准备的技术原则第三章立井井筒普通法施工第一节一般规定第二节表士施工第三节基岩掘进第四节永久支护第五节井筒注浆第六节井筒穿过特殊地层第七节工程验收第四章立井井筒特殊法施工第一节一般规定第二节冻结法施工第三节钻井法施工第四节沉井法施工第五节混凝土帷幕法施工第五章立井井筒的延深和恢复第一节一般规定第二节保护设施第三节自上向下延深井筒第四节自下向上延深井筒第五节井筒的恢复第六章巷道施工第一节一般规定第二节斜井和平硐的表土施工第三节巷道掘进第四节巷道支护第五节探、放水第六节工程验收第七章天井、溜井和硐室的施工第一节一般规定第二节天井、溜井施工第三节硐室施工第四节工程验收第八章立井井筒装备第一节一般规定第二节梁的安装第三节罐道的安装第四节梯子间和管道的安装第五节工程验收第九章辅助工作第一节凿井井架及悬吊设施第二节立井的临时提升设备第三节水平及倾斜巷道的运输提升第四节通风第五节排水第六节压风第七节信号与通讯第八节供电第十章工业卫生第一节一般规定第二节井下热害的防治第三节井下粉尘的防治第四节井下嗓声的防治第五节井下照明附录一水文地质条件分类附录二围岩分类附录三井壁混凝土强度超声检测法附录四喷射混凝土试块的切割制作法附录五混凝土、喷射混凝土强度和锚杆抗拔力的检查与验收附录六名词解释附录七本规范用词说明附加说明第一章总则第1.0.1条为了使矿山井巷工程的施工在确保安全和质量的前提下,不断提高劳动效率,加快施工速度,降低工程成本,缩短矿井建设周期,促进矿山建设的发展,特制定本规范。
有色金属矿山井巷工程施工及验收规范
《有色金属矿山井巷工程施工及验收标准》1 总则为统一有色金属矿山井巷工程施工的技术要求,保证施工安全和质量,保护环境,节约能源,提高效率,加快施工速度,促进有色金属矿山建设的发展,特制定本标准。
1.0.2 本标准适用于有色金属矿山井巷工程的施工。
黑色金属、贵金属和其它非煤矿山井巷工程的施工,可参照执行。
1.0.3 有色金属矿山井巷工程的施工,必须严格遵守基本建设程序,按照设计文件和施工组织设计进行施工。
1.0.4 有色金属矿山井巷工程的施工,应实行项目管理,重视信息交流与沟通,运用网络技术进行方案优化,合理节约资源,提高工作效率,缩短建设周期。
1.0.5 有色金属矿山井巷工程的施工,应采用技术先进、经济合理、安全可靠、符合环境保护要求、节约能源的工艺、设备和材料。
1.0.6 工程所用的主要材料、设备和构件,必须符合设计规定和产品标准,具有出厂合格证,并经检验合格后方可使用。
未经检验或检验不合格的,不得使用。
1.0.7 施工中应采取有效措施,改善工作条件,保护职工安全和职业健康,并应符合国家现行有关规定。
1.0.8 施工中应建立完整的技术档案。
做好各种检验测试、隐蔽工程、质量检查、工程图纸、地质编录等文件资料的记录和签证。
工程竣工时应做好竣工验收资料。
1.0.9 有色金属矿山井巷工程的施工,除应执行本标准的规定外,尚应符合国家现行有关标准、标准的规定。
2 术语、符号2.1 术语2.1.1 项目管理proiect management 是运用系统的理论和方法,对建设工程项目进行的计划、组织、指挥、协调和控制等专业化活动。
2.1.2 表土surface soil 系指覆盖于基岩之上的土层和强风化岩层。
2.1.3 不支护段no support section 指井筒或巷道工作面距永久支护端面之间没有支护的高度或长度。
2.1.4 临时支护preliminary suport 井巷掘进后,在易发生片帮、冒顶等现象的地段,为保证施工安全,而采取的非永久支护结构。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
矿山井巷工程施工及验收规范关于发布国家标准《矿山井巷工程施工及验收规范》的通知(90)建标字第305号根据国家计委计综(1986)250号文的要求,由原煤炭工业部会同有关部门共同修订的《矿山井巷工程施工及验收规范》,已经有关部门会审。
现批准《矿山井巷工程施工及验收规范》GBJ213-90为国家标准,自1991年5月1日起施行。
原《矿山井巷工程施工及验收规范》GBJ213-79同时废止。
本标准由能源部管理,其具体解释等工作由中国统配煤矿总公司负责。
出版发行由建设部标准定额研究所负责组织。
建设部1990年6月26日目录:第一章总则第二章施工准备第一节一般规定第二节井筒检查钻孔及巷道地质预测第三节施工准备的技术原则第三章立井井筒普通法施工第一节一般规定第二节表士施工第三节基岩掘进第四节永久支护第五节井筒注浆第六节井筒穿过特殊地层第七节工程验收第四章立井井筒特殊法施工第一节一般规定第二节冻结法施工第三节钻井法施工第四节沉井法施工第五节混凝土帷幕法施工第五章立井井筒的延深和恢复第一节一般规定第二节保护设施第三节自上向下延深井筒第四节自下向上延深井筒第五节井筒的恢复第六章巷道施工第一节一般规定第二节斜井和平硐的表土施工第三节巷道掘进第四节巷道支护第五节探、放水第六节工程验收第七章天井、溜井和硐室的施工第一节一般规定第二节天井、溜井施工第三节硐室施工第四节工程验收第八章立井井筒装备第一节一般规定第二节梁的安装第三节罐道的安装第四节梯子间和管道的安装第五节工程验收第九章辅助工作第一节凿井井架及悬吊设施第二节立井的临时提升设备第三节水平及倾斜巷道的运输提升第四节通风第五节排水第六节压风第七节信号与通讯第八节供电第十章工业卫生第一节一般规定第二节井下热害的防治第三节井下粉尘的防治第四节井下嗓声的防治第五节井下照明附录一水文地质条件分类附录二围岩分类附录三井壁混凝土强度超声检测法附录四喷射混凝土试块的切割制作法附录五混凝土、喷射混凝土强度和锚杆抗拔力的检查与验收附录六名词解释附录七本规范用词说明附加说明第一章总则第1.0.1条为了使矿山井巷工程的施工在确保安全和质量的前提下,不断提高劳动效率,加快施工速度,降低工程成本,缩短矿井建设周期,促进矿山建设的发展,特制定本规范。
第1.0.2条本规范适用于煤炭、黑色金属、有色金属、稀有金属和非金属矿山井巷工程的施工及验收。
第1.0.3条矿山井巷工程的施工必须严格遵守基本建设程序,按照设计文件和施工组织设计进行施工。
第1.0.4条矿山井巷工程的施工应实行科学管理,不断提高管理水平,应积极推广、应用电子计算机技术进行管理和优化施工方案,推行项目管理、目标管理、网络技术和全面质量管理。
第1.0.5条矿山井巷工程的施工应不断总结经验,推广应用经过实践检验后成熟的科研成果,积极采用行之有效的新工艺、新设备、新材料,提高施工机械化、自动化水平。
新技术的推广应结合国家和地区的实际,充分考虑技术的先进性、施工的可靠性和经济的合理性。
第1.0.6条安全技术、劳动保护和工业“三废”处理等,应符合国家现行的有关规定。
处理“三废”,必须考虑综合利用和有利于农业生产、防止污染环境。
“三废”处理工程应与主体工程同时建成。
第1.0.7条工程所用的材料、设备和构件,必须符合设计规定和产品标准,并具有出厂合格证。
第1.0.8条工程施工中必须建立技术档案,做好各种测试记录、隐蔽工程记录、质量检查记录和工程图纸等文件资料。
工程竣工时应按规定做好竣工验收资料和施工总结。
第1.0.9条工程竣工后应按本规范的规定和国家及有关部门制定的管理办法,及时组织验收。
工程质量认证合格后方可交付使用。
第1.0.10条矿山井巷工程的施工及验收,除应执行本规范的规定外,尚应符合国家现行的标准、规范的有关规定。
第二章施工准备第一节一般规定第2.1.1条井巷工程开工前的准备工作,应符合下列规定:一、审查矿井地质资料,检查钻孔资料,并绘制井巷工程地质剖面预测图;二、完成设计图纸会审,进行设计交底;三、编制施工组织设计、施工设计或作业规程;四、完成施工设施及设备的安装;五、立井、斜井、平硐开工前,尚应完成下列工作:1.场地的测量、基桩埋设、场地平整及障碍物拆迁;2.施工期间的交通运输、给排水、输变电、通讯、防火、防洪、防涝工程和必要的生活辅助设施;3.立井的锁口,斜井、平硐的明槽及井口掘砌。
第2.1.2条井口场地平整,除应按国家现行标准《土方和爆破工程施工及验收规范》的有关规定执行外,并应符合下列要求:一、有滑坡的山坡地区,应先进行滑坡处理,井口上侧的截水沟和排水沟,应在井筒开工前完成;二、场地填方不得采用有自燃性或有害性的矿石;三、填方高度超过1m时,应先做好建筑物的基础和管、网、沟的施工;四、当地面爆破作业和井筒开凿同时施工时,应有保护设施,并应制定安全措施;五、场地平整后,应检查测量基点有无移动。
第2.1.3施工用水量,应按工程用水、生活用水和消防用水量确定。
当工程和生活用水量之和大于消防用水量时,施工用水量应按工程和生活用水量之和确定;当工程和生活用水量之和小于消防用水量时,应按消防用水量确定。
施工总用水量,应计入10%的备用量。
第2.1.4条施工期间,应有可靠的施工电源。
主变压器的容量,必须满足矿井施工供电总负荷。
备用变压器的容量,应保证主变压器发生故障时,能继续供应70%的负荷用电。
第2.1.5条施工期间的压风量,应根据井下工作面及地面设备需用风量之总和计算,并应计入10%的备用量。
井下工作面的风压,不得低于0.5MPa。
第2.1.6条采取特殊施工技术施工的井巷工程,开工前应根据施工的需要,完成必要的准备工作。
其施工准备的具体要求,应在施工组织设计中明确规定。
第2.1.7条在冬季、雨季施工的工程,应根据地区及工程的特点,制定专门的技术、安全措施。
第二节井筒检查钻孔及巷道地质预测第2.2.1条井筒开工前,应完成检查钻孔,并具有完整的检查钻孔资料。
当井筒不通过含水冲积层和无有害气体突出危险,且具备下列情况之一时,可不打检查钻孔。
一、已有勘探资料表明地质和水文地质条件简单;二、距井筒中心25m范围内已有钻孔,并有符合检查钻孔要求的地质、水文地质资料;三、井田内或相邻井田已有生产矿井,掌握了地质、水文地质、有害气体的情况及其变化规律;四、根据地层露头和勘探资料,可提供符合斜井、平硐施工要求的地层预想剖面。
第2.2.2条检查钻孔的布置,应符合下列规定:一、立井井筒:1.具备下列情况之一者,检查钻孔可布置在井筒范围内:(1)地质构造、水文条件中等,且无有害气体突出危险;(2)采取钻井法施工的井筒;(3)专为探测溶洞或施工特殊需要的检查钻孔。
2.水文地质条件复杂,有煤层、岩层和有害气体突出的危险时,检查钻孔与井筒中心之间的距离不得超过25m;3.井底离特大含水层较近,以及采用冻结法施工的井筒,检查钻孔不得布置在井筒范围内;4.当地质构造复杂时,检查钻孔的数目和布置,应根据具体条件确定;5.钻孔的终深应大于井筒设计深度。
二、斜井、平硐检查钻孔的数量、深度和布置方式,应根据具体条件确定。
注:水文地质条件分类,应符合本规范附录一的规定。
第2.2.3条检查钻孔应全孔取芯,并采用物探测井法核定层位。
其采取率在冲积层和基岩中,不宜小于75%;在矿层破碎带、软弱夹层中,不宜小于60%。
岩芯必须编号,装箱保存。
第2.2.4条在检查钻孔穿过的岩层中,每层应采取一个样品,进行物理力学性能测定。
当岩层成分变化大,层厚超过5m时,应适当增加取样数目。
对于可采矿层,其顶板和底板应单独取样。
第2.2.5条钻孔通过的各类岩层,应根据施工需要进行物理力学性能试验。
其试验测定的项目,宜符合下列规定:一、砂层:1.颗粒成分;2.湿度;3.容重、密度;4.孔隙度;5.渗透系数;6.内摩擦角。
二、土层:1.容重、密度;2.湿度;3.孔隙度;4.可塑性;5.内摩擦角;6.内聚力;7.抗压强度;8.膨胀性。
三、冻结状态下的厚粘土层:1.温度在-8~-15℃状态下的冻土三向受力;2.温度在-8~-10℃状态下的冻土蠕变;3.温度在-5~-15℃状态下的粘土层膨胀性以及冻胀量;4.温度在-5~-15℃状态下的冻土无侧限抗压强度;5.冻土应力与应变关系曲线、弹性模量、泊松比;6.比热容、导热系数。
四、接近细砂、粉砂层的亚粘土和轻亚粘土层的颗粒分析和不均匀系数;五、其它岩层及可采矿层测定项目,可根据需要确定。
第2.2.6条检查钻孔的倾角和方位角,每钻进20~30m,应测定一次。
钻孔偏斜率,应等于或小于1.5%。
第2.2.7条对检查钻孔中各主要含水层(组),应分层进行抽水试验。
抽水试验中,水位降低不宜少于3次,稳定时间不得少于8h,每次降距宜相等。
当条件困难时,每次降距不应小于1m,每层抽水的最后一次水位降低时,应采取水质分析样,同时测定水温和气温。
第2.2.8条检查钻孔钻进结束后,除施工过程中尚需利用的钻孔外,应采用水泥砂浆严密封堵,其抗压强度不应低于10MPa。
封孔前应清除孔壁和孔底的岩粉,并根据钻孔内的水质和水温选择封孔材料。
封孔后应设立永久性的标志。
第2.2.9条检查钻孔的地质报告,应包括以下主要内容:一、沿井筒中心线的预测地质剖面;二、井筒的水文地质条件,包括含水层(组)数量、含水层(组)的埋藏条件、静水位与水头压力、涌水量、渗透系数、水质、水温、含水层间及与地表水的联系、地下水的流向及流速等;三、井筒通过的岩(土)层的物理力学性质、埋藏条件和断层破碎带、老空、溶硐、裂隙的特征,以及第四纪典型土层状态下的力学性能试验资料;四、井温曲线;五、井筒穿过矿层的有害气体涌出资料;六、检查钻孔测斜资料及测斜图;七、检查钻孔实测图及封孔资料。
第2.2.10条巷道工程施工前,应提供地质预测和综合分析资料,并应包括以下主要内容:一、井巷工程的预测地质剖面,及其与勘探阶段地质资料的对比分析;二、穿过不稳定岩层及地质构造有较大变化处的情况预分析;三、可能出现突然涌水的地点,涌水量大小及对施工的影响程度;四、煤(岩)与沼气或其它有害气体突出危险的预测;五、对膨胀性粘土、流砂、基岩风化带、软岩情况的预测分析。
第三节施工准备的技术原则第2.3.1条井巷工程施工组织设计或施工设计的编制,应符合下列要求:一、矿井工程编制施工组织设计;二、井筒、马头门、主要硐室,以及工程结构比较复杂,需采用特殊施工技术或新工艺施工的工程,编制施工设计;三、一般井巷工程,编制施工技术措施或作业规程。
第2.3.2条主要井巷工程的施工顺序,宜符合下列规定:一、主井、副井井筒宜按先深井后浅井的顺序开工,2个井筒完工的时间,相差不应多于3个月;二、主要贯通线上的风井、先期投产的采区风井,宜与主井或副井同时开工;三、立井井筒应利用凿井设施一次施工完成,箕斗装载硐室宜与井筒同时施工;四、主、副井筒到底后,必须先行贯通;五、2个井筒永久设施的施工,应交替进行,宜先副井后主井,需要临时改装提升系统时,宜改装箕斗提升的主井;六、井底车场及硐室的施工,应先安排通风、排水、供电、运输需要的巷道或硐室;七、采区巷道施工宜根据开采时间确定。
