树根桩施工方案
树根桩施工组织方案

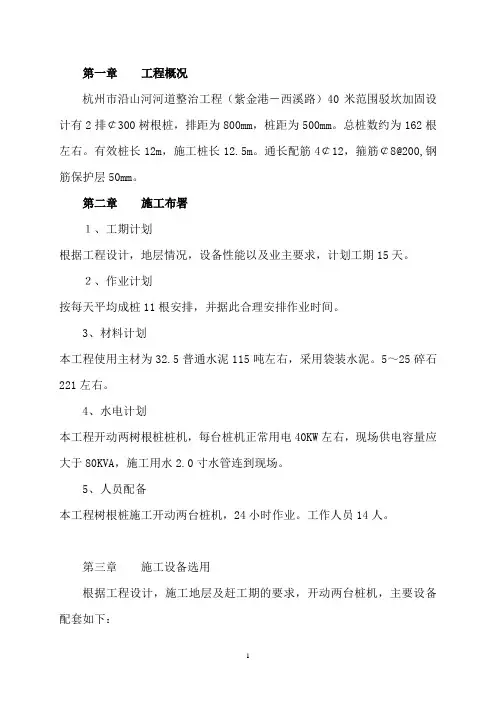

第一章工程概况杭州市沿山河河道整治工程(紫金港-西溪路)40米范围驳坎加固设计有2排¢300树根桩,排距为800mm,桩距为500mm。
总桩数约为162根左右。
有效桩长12m,施工桩长12.5m。
通长配筋4¢12,箍筋¢8@200,钢筋保护层50mm。
第二章施工布署1、工期计划根据工程设计,地层情况,设备性能以及业主要求,计划工期15天。
2、作业计划按每天平均成桩11根安排,并据此合理安排作业时间。
3、材料计划本工程使用主材为32.5普通水泥115吨左右,采用袋装水泥。
5~25碎石221左右。
4、水电计划本工程开动两树根桩桩机,每台桩机正常用电40KW左右,现场供电容量应大于80KVA,施工用水2.0寸水管连到现场。
5、人员配备本工程树根桩施工开动两台桩机,24小时作业。
工作人员14人。
第三章施工设备选用根据工程设计,施工地层及赶工期的要求,开动两台桩机,主要设备配套如下:1.选用XY-4型液压钻机2台;2.选用双缸立体压力注浆泵1台;3.选用卧式压力注浆泵1台;4.2PN泵(立式泵)2台;5.7.5千瓦排浆泵2台;6.0.5立方搅浆桶2只;7.活动配电箱二只;第四章施工工艺及主要工序施工方法1、施工工艺根据设计图纸技术要求及施工经验,本工程树根桩施工工艺流程如下:定位开孔→加杆→一次清孔→提钻→下笼→下注浆管→二次清孔→投放骨料→注浆→起拔注浆管→下一孔桩位2、主要工序施工方法㈠测量定位⑴甲方提供施工所需的基轴线后,进行复核,确认无误后,作好书面移交手续和相应的地面标志保护工作。
⑵根据基线和施工图纸,用经纬仪、钢尺施放相应的轴线网并在网络的交叉点处埋设牢固可靠的标志,并进行系统编号。
⑶依据基线网络,用钢尺量距标定桩位,并作好放线记录以便复核。
⑷桩位定位偏差不得大于50mm。
㈡桩机就位⑴桩位经复核无误后方能就位。
由机班长统一指挥,移动时要看清左右及前后各方面情况,发现有阻力及时排除。
⑵移动结束后检查定位情况,保证桩机的基座平稳、周正,并用水平尺校正基座水平,钻杆垂直度偏差<1.0%。
树根桩施工方案
树根桩施工方案树根桩埋深≥6.5m采用Φ400树根桩≤6.5m采用Φ350树根桩,桩深12m左右,桩与桩之间400(350)mm。
混凝土采用C30(树根桩桩身强度等级不小于C25),水泥采用普通硅酸盐水泥,水泥等级不低于32.5。
一、施工准备熟悉工程设计图纸些和工程地质资料,包括地质分层、土层含水量、特性以及地下水位。
熟悉周围环境资料和施工区域以及区域内的地下地上管线、地下障碍物的资料。
熟悉主要施工机械及其配套设备的技术性能资料。
二、树根桩施工流程图1、测量放线1)对建设单位提供的现场测量点(红线点和水准点)进行妥善的保护。
2)根据红线点测量放出桩位,用红油漆在混凝土地坪上作好标记。
3)测量内业及外业均由技术人员复核。
2、成孔操作(a)施工前安排专职施工员在现场负责操作,并给予书面要求,内容包括合适的钻孔方法应达到的钻孔深度,检验方法等详细要求以及完成一个桩和下一个桩之间的最短时间和施工进度安排等。
(b)钻孔委派有经验的施工人员主持。
钻孔前,对施工人员作全面的技术交底。
使施工人员对钻孔所在地区的地址和水文等情况,必须有一全面了解。
(c)钻孔时设备必须完好,钻孔必须有记录。
(d)钻孔过程中,若发现钻孔位置处的地质情况与设计图纸上描述的有显著差别时,应写出书面报告请示监理工程师,也可根据实际情况变更原有设计,但必须向监理工程师提供详尽的设计计算书和地质资料等。
在监理工程师批准之前不得进行下一步工作。
(e)根据孔位处的地质、水文等条件以及桩的尺寸,选择适合的钻孔方法,并符合规范的有关规定。
(f)钻机底座应平衡、坚固、滑轮与钻盘中心孔,护筒的中心,应在同一铅垂线上。
(g)钻具下放前,应做好检查工作,钻进过程中,应注意第一、二根钻杆的进尺,保证钻具与孔的中心垂直,同时需要吊紧钻具,均匀钻进,须指定专人操作。
(h)钻进中需要根据地层的变化而变化钻进参数,在整个钻进过程中应指定专人操作。
同时还根据钻机负荷、地层的变化、钻孔的深度、含砂量的大小等具体情况,及时采用相应的钻进速度,从而保证成孔质量,防止钻孔偏斜。
[最新]树根桩施工方法介绍(24页详细)
[最新]树根桩施工方法介绍(24页详细)树根桩是采用树根嵌入地下深度并锚定于土层中的形式完成的一种新型土方加固方式。
它是利用地下树根的稳定力来增加土层的强度和稳定性,具有施工便捷、时效性好、成本低廉和环境友好等诸多优点。
下面,我们将介绍树根桩的基本施工方法。
一、前期准备工作1、确定施工位置及方案:树根桩可适用于各种土质类型,但应根据不同的土层情况,选择合适的桩径、桩距和桩长等。
2、确定施工人员及力量:要求施工人员有一定的基础知识和施工技能,有丰富的现场操作经验,并安排足够的人力物力。
3、准备必要的施工设备:包括挖掘机、铁锤、锤子、钻机、水泵等,以及必要的防护设备和安全措施。
4、制定施工计划和管理方案:根据具体情况,制定相应的施工计划和管理方案,明确各项工作任务、进度、质量标准和安全要求等。
5、勘察土地环境和地下情况:对施工现场进行勘察,确定地下岩土层位和水文地质情况,以便选择合适的施工方案和施工方法。
二、施工环节1、开挖孔洞:根据设计方案和施工要求,采用挖掘机向地下挖掘孔洞,确定树根桩的位置和深度,将作业场地和现场包围网等地面设施设置好。
2、清理孔洞:对挖掘出来的泥土进行清理,保持孔洞的清洁和干燥,同时对存在泥沙或积水的地方进行清理和处理。
3、制作树根桩:根据设计要求和现场实际情况,选用合适的树根进行加工制作,将其锯成适合孔洞深度和直径的形状,使其能够与孔洞紧密契合。
4、安装树根桩:将制作好的树根桩插入孔洞中,并逐步进行挂装与固定,直至树根桩完全锚固在土层中,将树根桩上方的泥土填充压实,以保证树根桩的坚固和稳定性。
5、测量和检查:对安装完成的树根桩进行测量和检查,以确保其安装质量和稳定性,及时发现并处理施工中存在的问题和隐患。
三、施工注意事项1、施工安全:施工人员必须遵守安全操作规程,加强安全培训和教育,做好必要的防范措施,确保施工安全。
2、技术标准:根据相关技术标准和规范,对施工过程中的各项工作进行严格检测和监督,控制质量,确保树根桩的安装质量和稳定性。
树根桩专项施工方案

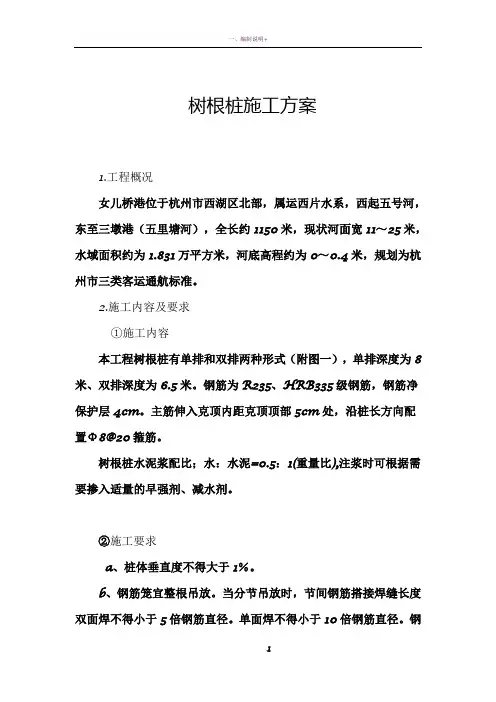

树根桩施工方案1.工程概况女儿桥港位于杭州市西湖区北部,属运西片水系,西起五号河,东至三墩港(五里塘河),全长约1150米,现状河面宽11~25米,水域面积约为1.831万平方米,河底高程约为0~0.4米,规划为杭州市三类客运通航标准。
2.施工内容及要求①施工内容本工程树根桩有单排和双排两种形式(附图一),单排深度为8米、双排深度为6.5米。
钢筋为R235、HRB335级钢筋,钢筋净保护层4cm。
主筋伸入克顶内距克顶顶部5cm处,沿桩长方向配置Φ8@20箍筋。
树根桩水泥浆配比;水:水泥=0.5:1(重量比),注浆时可根据需要掺入适量的早强剂、减水剂。
②施工要求a、桩体垂直度不得大于1%。
b、钢筋笼宜整根吊放。
当分节吊放时,节间钢筋搭接焊缝长度双面焊不得小于5倍钢筋直径。
单面焊不得小于10倍钢筋直径。
钢筋笼主筋要求伸入冠梁至少15cm。
注浆管应直插到孔底。
c、填料应无杂物、须干净,投入量不应小于计算桩孔体积的0.9倍,填灌时应同时用注浆管注水清孔。
d、泵的最大工作压力不应低于1.5Mpa,开始注浆时,需1Mpa 的起始压力,将浆液经注浆管从孔底压出,接着注浆压力宜为0.1~0.3Mpa,使浆液逐渐上冒,直至浆液泛出孔口停止注浆。
e、注浆施工时应采用间隔施工、间歇施工或增加速凝剂掺量等措施,以防止出现相邻桩冒浆和串孔现象。
树根桩施工不应出现缩颈和塌孔。
f、拔管后应立即在桩顶填充碎石,并在1~2m范围内补充注浆。
g、每3~6根桩应留一组试块,测定抗压强度,桩身强度应符合设计要求。
3.施工方案3.1施工工艺流程3.2施工方法及技术措施3.2.1桩的施工顺序目前可以施工的是桩号0+200-0+500,采用跳打(间隔2-3个桩位)的形式施工。
3.2.2.测量放线:用全站仪按设计要求放桩位,并用钢筋标识,经现场质量员检查后方可进行施工。
3.2.3挖导槽及护筒。
3.2.4桩机就位3.2.4.1钻孔机采用XY-1A型钻机,就位前,首先将现场按要求将场地用挖机挖到基础垫层底标高并垫实整平,并根据桩位铺设钻机的行走轨道,测放桩位:用全站仪按设计要求放桩位,并用钢筋标识。
树桩施工方案(3篇)

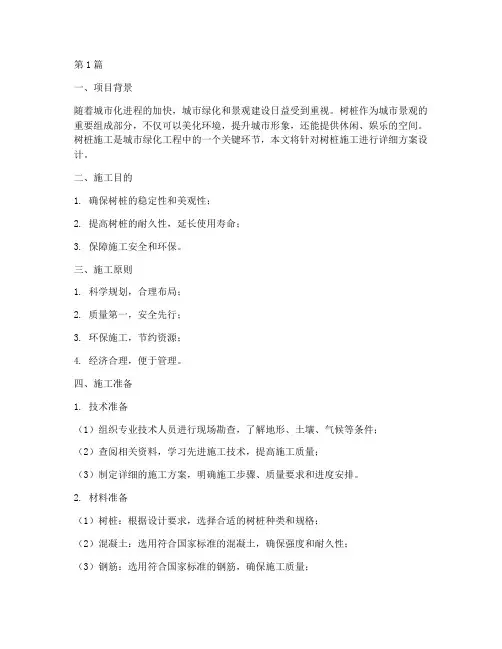

第1篇一、项目背景随着城市化进程的加快,城市绿化和景观建设日益受到重视。
树桩作为城市景观的重要组成部分,不仅可以美化环境,提升城市形象,还能提供休闲、娱乐的空间。
树桩施工是城市绿化工程中的一个关键环节,本文将针对树桩施工进行详细方案设计。
二、施工目的1. 确保树桩的稳定性和美观性;2. 提高树桩的耐久性,延长使用寿命;3. 保障施工安全和环保。
三、施工原则1. 科学规划,合理布局;2. 质量第一,安全先行;3. 环保施工,节约资源;4. 经济合理,便于管理。
四、施工准备1. 技术准备(1)组织专业技术人员进行现场勘查,了解地形、土壤、气候等条件;(2)查阅相关资料,学习先进施工技术,提高施工质量;(3)制定详细的施工方案,明确施工步骤、质量要求和进度安排。
2. 材料准备(1)树桩:根据设计要求,选择合适的树桩种类和规格;(2)混凝土:选用符合国家标准的混凝土,确保强度和耐久性;(3)钢筋:选用符合国家标准的钢筋,确保施工质量;(4)水泥:选用符合国家标准的普通硅酸盐水泥;(5)砂石:选用符合国家标准的天然砂石,确保质量。
3. 工具准备(1)挖掘机、装载机、运输车等大型设备;(2)搅拌机、振捣器、切割机等施工工具;(3)测量仪器、安全防护用品等。
4. 人员准备(1)组建专业施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等;(2)对施工人员进行岗前培训,提高施工技能和安全意识。
五、施工步骤1. 施工测量(1)根据设计图纸,确定树桩的位置、尺寸和深度;(2)使用全站仪、水准仪等测量仪器,进行现场放样。
2. 挖设基坑(1)根据放样结果,使用挖掘机、装载机等设备进行基坑开挖;(2)开挖过程中,注意保护地下管线、电缆等设施。
3. 树桩安装(1)将树桩运输至施工现场,按照设计要求进行摆放;(2)使用切割机将树桩切割成所需形状;(3)在树桩底部设置钢筋笼,确保树桩稳定性。
4. 混凝土浇筑(1)在树桩周围设置模板,确保混凝土成型质量;(2)使用搅拌机将混凝土搅拌均匀后,进行浇筑;(3)使用振捣器对混凝土进行振捣,确保密实度。
树根桩施工方案
颛兴路莲花南路污水管道工程(都庄路~向阳路)树根桩围护施工方案一、工程概况:颛兴路莲花南路污水管道工程(都庄路~向阳路)W7接收井、W8工作井原设计为工法井,现围护结构变更为双排ф350树根桩外加双液注浆作为隔水帷幄的施工方法。
二、树根桩围护施工1、施工流程:树根桩分层双液注浆挖土、围檩垫层、底板内衬混凝土井壁检查井基坑回填2、施工方法:围护桩采用Φ350树根桩。
树根桩施工必须按《地基处理技术规范》DBJ08-40-94进行。
主要设备有:工程地质钻机;泥浆泵;灰浆拌制机;灰浆泵;卷扬机;电焊机。
树根桩施工顺序为:①钻机就位工程施工前,应做好进场设备的维修、保养,认真研究地质情况,配备好足够的泥浆,联系好排污地点和运输车辆,确保废浆及时外运。
引进测量基准点。
建立测量控制网,根据图纸进行场地测量放样,复测校核。
钻机安放须做到横平竖直,机身底部用机台木固定平稳,橡胶轮胎离地,确保在施工中钻机不发生倾斜移位。
②成孔本工程泥浆采用自造泥浆,粘度控制在16~20S,比重控制在1.2~1.25。
为防止孔壁垮塌,控制孔内液面标高以保证足够水头压力,水头压力大于2m。
树根桩施工成孔时为保持孔壁稳定,防止孔底坍塌,钻进时采取就地造浆,适当控制粘度。
③清孔成孔结束后,应用清水清孔直至清水泛出孔口,方可进行下一道工序。
④钢筋笼吊放钢筋笼在现场制作,由钻机上的卷扬机将钢筋笼分节起吊下放,并在孔口进行上下节钢筋笼的搭接工作。
搭接严格按照规范要求进行,并在该截面上安装三个保护层垫块以确保钢筋笼的保护层厚度,钢筋笼笼顶用2根Φ14钢筋固定于孔口,吊筋长度根据标高按具体孔位而定,以确保钢筋笼顶标高符合设计要求。
⑤插入压浆管、填灌碎石压浆管采用ф25~ф42mm无缝管,不宜使用带外束接的压浆管。
碎石填灌前应经过清洗和筛分方可使用,碎石粒径取ф10~ф25mm。
填灌时应一铲一铲灌入,不得一筐一筐或一整车倒入孔内,填入量应不少于计算空间的0.9倍。
树根桩法施工工艺及方法
树根桩施工工艺及方法1.树根桩概述树根桩是采用钻机在地基中成孔,放入钢筋或钢筋笼,采用压力通过注浆管向孔中注入水泥浆或水泥砂浆,形成小直径的钻孔灌注桩。
由于采用小型钻机施工,可在土中以不同的倾斜角度成孔,从而形成竖直的和倾斜的桩,用于加层改造工程的地基加固、在既有建筑物下施工地下隧道时对既有建筑物基础的托换,或用于作为边坡上建筑物以及码头下提高地基承载力和边坡稳定性。
树根桩的直径宜为150~300mm,桩长不宜超过30m,桩的布置可采用直桩型或网状结构斜桩型。
树根桩法适用于淤泥、淤泥质土、黏性土、粉土、砂土、碎石土、黄土和人工填土等地基土上既有建筑的修复和增层、古建筑的整修、地下铁道的穿越等加固工程。
2.树根桩设计(1)树根桩的直径宜为150mm~300mm,桩长不宜超过30m,新建工程桩的布置应采用垂直桩型,加固工程可采用斜桩网状型。
(2)树根桩的单桩竖向承载力可通过单桩载荷试验确定,当无试验资料时,也可按国家现行标准《建筑地基基础设计规范》GB50007有关规定估算。
当采用水泥浆二次注浆工艺措施时,桩侧阻力可乘以大于1.0的系数。
(3)桩身强度不应小于C25,注浆材料可采用水泥浆液、水泥砂浆、细石混凝土或其他灌浆料,也可用碎石或细石填灌再灌注水泥浆。
(4)树根桩主筋不宜少于3根,宜通长配置。
对只承担压应力的非地震区桩可不通长配筋。
(5)应采取设计措施防止土体高渗透性和地下空洞(自然或人工形成的)导致浆液的流失以及在极软的粘土和泥炭土中施工过程中出现的桩孔变形与移位引起微型桩的失稳与扭曲等问题的发生。
3.施工工艺场地平整、桩孔定位→桩机就位→钻孔→清孔→拔钻杆→及时吊放钢筋笼及注浆管→填碎石(过程注水清孔)→注浆→拔注浆管、移位→桩机移位→桩头处理。
4.施工要点(1)场地平整、确定桩位。
将钻机安置在设计桩位上使钻头对准桩位中心同时作水平校正,使其钻杆轴线垂直对准钻孔中心位置保证钻孔的垂直度。
(2)钻机成孔,钻孔采用ZKL型钻机成孔,钻孔前校正钻机主轴垂直度,控制垂直度误差小于成孔后。
树根桩专项施工方案
1.工程概况1.1****北区A组团141~177栋建筑工程为坡地建筑,房物间间距较近,栋与栋之间有高差。
1.2其中141~147,163、164、166、167、168、176、177主体为桩基础,148、149、160~162、172~169为软基,室外园林建筑挡土墙和分户墙设计地基加固处理采用树根桩,直径为150mm,根椐地勘报告,桩长约6~9米,桩端持力层为残坡积粉质粘土。
2.工程特点2.1地面以下4.5m~5为人工杂填土或软土,容易塌孔,造成钻孔困难。
2.2场地狭窄,对钻机的就位和移位有较大影响。
2.3园建挡土墙标高较多,施工移机次数较多。
3.施工准备:3.1根据甲方提供的设计图纸及基线,由专业施工技术人员对桩位准确定位并放桩位点3.2结进场的钻机,泵机应进行安装和试运转,保证确保施工时机械正常进行。
3.3现场泥土含太多砂,故泥浆配置采用成品泥粉配制泥浆。
4.施工方案4.1施工工艺流程图一4.2施工方法及技术措施4.2.1桩的施工顺序A区施工由170向160方向流水施工,B区由141~149方向流水施工。
4.2.2.测量放线:用全站仪按设计要求放桩位,并用钢筋标识,经现场质量员检查后方可进行施工。
4.2.3挖导槽及护筒。
4.2.4桩机就位4.2.4.1钻孔机采用MGJ-50型锚杆工程钻机,根据工程要求配备150mm回转式钻头。
就位前,首先将现场按要求将场地用挖机挖到基础垫层底标高并垫实整平,并根据桩位铺设钻机的行走轨道,测放桩位:用全站仪按设计要求放桩位,并用钢筋标识。
4.2.4.2钻机稳固,保证钻机水平,垂直对准桩位,保证桩中心位置偏差不大于20MM。
4.2.5钻孔由于本工程的施工是从室外自然地面直接往下钻孔,每栋同一标高钻孔的长度需现场根据地勘报告确定,及每幢按最低位桩位钻进入持力层一米后确定总桩长(141~177桩尖持力层为残坡积粉质粘土),此区域内相同标高的桩均按此桩长度来控制钻孔深度。
baqpiAAA树根桩施工方案
树根桩》施工方案、编制人:审批人:审核人:^树根桩施工方案第一节工程概况;本工程桩基设计为树根桩,桩径250㎜,桩端持力层为第3层土(粉质粘土混砾卵石夹漂石层)或第4层粉质粘土层。
第二节工程施工测量测量放样作为工程施工的第一道工序贯穿于整个工程的施工过程中,为使精心设计的蓝图衔接成一个整体的作品,测量放样的工作是十分重要的。
建筑施工必须建立精密的施工控制网,施工测量应密切配合工程施工,起到指导施工的作用。
针对这个工程的特点,为使施工放样符合设计要求,指导施工,确保工程质量,测量工作应采取先控制引测,从整体到局部的程序进行。
一、工程定位控制测量`针对本工程的实际情况,本工程定位控制测量除了应该结合原先定位放样的测量控制网,建立适合于本工程的测量网外,还应注意以下几点:1、根据施工总平面图上的建(构)筑物的坐标位置、基线、基点的相关数据以及设计图纸上指定的相对标高,为确保控制网的正确,必须由道路上的城市坐标系统结合建筑物划红线引入定位,用经纬仪、水准仪、钢尺进行网点测设。
2、施工方格控制网必须经初定、精测和检测三步进行,并且两个测量仪器施工单位应定期由专人负责进行复核。
3、根据施工现场及周围环境条件,选择适当地方按一次埋设、多种用途、长期使用的原则埋设首级控制点、组成一个完全能满足施工放样的永久性施工控制网,控制点按要求进行技术处理、控制点所处位置要保证今后不被占用且障碍较少、以使对控制点进行使用和保护。
控制点既作平面控制之用,又作标高控制之用。
4、工程开工前,根据工程结构情况,利用首级控制点,分二个班组在实地共同放出二级控制点作为施工的二级控制,并进行联测复核。
该控制点既可用于细部点的放样,同时又可利用作为工程上各结点的复合检测。
.5、随着施工的进展,考虑到各种因素可能造成的影响,经常对所有控制点作必要的检测。
二、平面放样1、首先计算出各种轴线交点在控制点所在坐标系统中的坐标,供放样使用。
2、根据具体情况,在与所需放样轴线交点相互通视的地方测设若干转点作为临时控制点。
树根桩施工方案范文
树根桩施工方案范文一、项目概述树根桩是一种通过深挖土壤、护装树根、注浆加固、钢管填充等工艺,用以保护树木并增强地基承载能力的工程技术。
本方案旨在介绍树根桩的施工过程与技术要点,确保树木的生长环境并提升地基的稳定性。
二、施工前准备1.项目组织:指定施工队伍,设立专门的施工组织机构,明确责任与权限。
2.方案编制:根据树木的生长状况、地质勘察数据、设计要求等信息,制定施工方案并报批。
3.技术准备:准备所需的施工设备、工具和材料,并做好检修和调试准备工作。
三、施工工艺与流程1.树木保护:在施工前,应对树木进行保护,包括修剪枝叶、绑扎树干、搭设防护网等措施,以保证树木的安全和生长。
2.现场布置:根据施工图纸的要求,对施工场地进行标定和布置,确保施工的准确性和高效率。
3.土方开挖:根据设计要求和实际情况,采用人工或机械开挖的方式,将土方挖至设计标高以下,以制造桩孔所需的空间。
挖掘过程中应注意避免对树木造成伤害。
4.树木挖空:根据设计要求,将桩孔下部空间内的树根挖空,并保留树根与树干的连接,以保证树木的稳定和生长。
5.树木根部护装:在树木周围的桩孔壁面进行护装,以防止土壤塌方和对树木根部造成损害。
护装材料一般采用混凝土、砖砌等。
6.桩孔加固:根据设计要求,采用注浆、钢筋加固等技术手段,对桩孔内部进行加固,提升桩身的稳定性和承载能力。
7.树根填充:在桩孔内部将树根填充至设计标高,采用细石混凝土、注浆等方式,保证根部的稳定和生长。
8.钢管填充:在树根填充完成后,采用钢管填充方式,将钢管嵌入桩孔内部,以提升桩身的稳定性和整体强度。
9.灌浆加固:对钢管进行灌浆加固,填充桩孔内的空隙,以提升桩身的承载能力和稳定性。
10.完工验收:在施工完成后,进行工程的检查与验收,确保施工质量达到设计要求和技术标准。
四、安全保障与施工注意事项1.施工人员必须经过专业培训,持证上岗,严格执行作业规程和安全操作规范,确保人身安全。
2.施工现场必须设立明显的警示标志,保持施工区域的清洁,确保作业平台的稳定。
树根桩专项施工方案
树根桩专项施工方案一、工程概述二、施工前准备1.组织项目管理人员进行技术交底,确保施工人员熟悉施工流程和注意事项。
2.对施工现场进行勘察,了解施工地形、地貌等情况。
3.根据勘察结果进行施工方案设计,并报请相关部门审批。
4.确定施工过程中需要使用的设备、工具和材料,并进行采购和配送。
三、施工方案1.选择合适的机械设备进行施工,根据树根直径和数量的不同选择不同规格的挖掘机、钻机等设备。
2.在施工现场进行装载机械设备的统一调试,确保施工过程中的设备正常运行。
3.根据树根大小,选择合适的施工技术进行施工。
对于较大的树根,可以采用先切割再挖掘的方法;对于较小的树根,可以直接挖掘。
4.在施工前进行施工现场的标定和标记,确保施工过程中的准确性。
5.制定合理施工进度计划,合理安排施工人员和设备的使用,提高施工效率。
四、施工组织与管理1.负责指挥施工工序的安排和监督,调度施工现场的施工人员和设备。
2.监测施工现场的施工进度,及时调整施工计划。
3.对施工现场进行巡查,确保施工过程中的质量和安全。
4.与相关部门进行沟通和协调,解决施工过程中的问题。
五、施工技术措施1.对树根进行切割或挖掘前,先进行树根周围土壤的松动处理,以便更好地进行树根清除。
2.对树根进行切割或挖掘时,要注意控制挖掘深度和角度,避免损坏周围建筑物或地下管线。
3.施工过程中,要及时清理施工现场的碎树根和松土,确保施工质量和进度。
六、安全保障1.设置施工现场安全提示牌,明确施工区域和禁止区域。
2.提供施工人员必要的安全防护用品,并进行培训,确保施工人员的安全意识。
3.定期检查施工设备的安全状况,确保设备的正常运行和施工人员的安全。
4.在施工过程中,严格遵守相关安全操作规程,确保施工过程的安全。
七、总结与展望通过树根桩专项施工方案的实施,能够有效清除树根,保障工程的顺利进行。
未来,可以通过不断总结经验和改进施工技术,提高施工效率和质量,并进一步完善安全保障的措施,为施工项目的顺利进行提供有力支持。
树根桩施工工艺
树根桩施工工艺树根桩施工工艺是一种用于处理树木残余部分的施工方法。
它是在树木被砍伐或剥离后,为了充分利用树根,并确保土地平整和生产安全,采取的一种有效方法。
树根桩施工工艺的主要步骤如下:1. 砍伐树木:首先,需要根据工程需要,砍伐树木。
在砍伐过程中,应注意确保作业人员的安全,并控制树木的倒向,以防止伤害人员和设备。
2. 剥离树皮:树木砍伐后,需要用特殊工具将树皮逐渐剥离。
剥离树皮的目的是为了减少树根的水分蒸发,并减少腐烂的风险。
3. 准备土地:在剥离树皮后,需要清理周围的杂草和垃圾,并确保施工现场的平整和安全。
使用耙子和推土机等工具进行平整处理,并清除大块的树木残余物。
4. 挖掘树根桩:树根桩是指位于地下的树木残余部分。
为了挖掘树根桩,可以使用挖掘机或手动挖掘工具。
根据树木的大小和树干的情况,选择合适的挖掘工具,并小心地挖掘树根桩。
5. 清理树根桩:在挖掘树根桩后,需要将树根桩从土壤中清除出来,并放置在指定的区域内。
树根桩可以用于制作木材或作为有机肥料处理。
6. 处理土壤:在清理树根桩后,需要对土壤进行处理,以确保土地的平整和生产安全。
可以使用压路机或滚筒等设备进行土地的压实,以确保土地的稳定性和均匀性。
7. 填充土壤:在处理土壤后,需要填充土壤,以填补挖掘的空洞并提供适当的土壤质量。
可以使用挖掘机或手动工具进行土壤的填充,并使用压路机或滚筒对土壤进行压实。
8. 种植或重新造林:最后,可以根据需要进行种植或重新造林。
选取适合当地环境和地质条件的植物,并按照相应的工艺要求进行种植或造林。
总结起来,树根桩施工工艺主要包括树木的砍伐、树皮的剥离、土地的准备、树根桩的挖掘和清理、土壤的处理和填充、以及植物的种植或重新造林等步骤。
这些步骤需要根据具体工程的要求和环境条件进行调整和实施。
通过科学合理地施工,可以最大限度地利用树木残余部分,并确保土地的平整和生产安全。
树根桩施工方法
树根桩施工方法树根桩是一种用压浆方法成桩的微型桩,起源于50年代的意大利,通常被应用于基础的托换和加固,桩径一般在①100— 300mmi问。
通常采用抗浮的方式有配重混凝土、土层锚杆、灌注桩和树根桩等。
其中配重混凝土体积大、面积大,如果施工和养护不当会造成开裂现象;土层锚杆容易造成由于锚杆钢筋偏斜而发生漏筋或砂浆保护层不够现象;灌注桩施工周期长、桩径和桩间距过大而且造价较高。
相比之下,树根桩具有工期较短、造价低廉的特点。
一、适用范围树根桩法适用于淤泥、淤泥质土、粘性土、粉土、砂土、碎石土及人工填土等地基处理。
二、树根桩施工应符合的条件1桩位平面允许偏差土20mm桩倾斜度偏差不应大于1%2土层中钻孔时可采用钻机成孔,宜采用清水或天然泥浆护壁,也可用套管。
3树根桩用钢筋笼宜整根吊放,当分节吊放时,节间钢筋搭接焊缝长度双面焊不得小于5倍钢筋直径;单面焊不得小于10倍钢筋直径,施工时应缩短吊放和焊接时间;灌注管应直插至孔底。
4灌注施工时应采用间隔施工、间歇施工或增加速凝剂掺量等措施,以防止相邻桩孔移位和用孔。
5当地下水流速较大可能导致新浇水泥浆、砂浆或混凝土受到侵蚀时,应采用永久套管、护筒或其他保护措施。
三、树根桩用灌注料应符合的条件1具有较好的抗离析性、可塑性、粘聚性、流动性、自密实性;2当采用管送或泵送混凝土或砂浆时,应选用圆形骨料。
骨料的最大尺寸不应大于15mm 及纵筋净距的1/4、泵送管或水下浇注管内径的1/6中的最小值。
3对水下浇注混凝土料的水泥含量不应小于375kg/m3,水灰比应小于0.6。
四、水泥浆注浆施工注意事项1水灰比不宜大于0.55。
2通过临时套管灌浆时,钢筋的放置应在临时套管拔出之前完成,套管拔出过程中应每隔2米施加灌浆压力。
3采用管件作为承重构件时,可通过其底部进行灌浆;4采用花管灌浆时,可以通过花管进行全长段多次灌浆,也可通过花管及特殊阀门进行分段灌浆,或通过互相交错的后注浆管进行分步灌浆。
树根桩施工方案
颛兴路莲花南路污水管道工程(都庄路~向阳路)树根桩围护施工方案一、工程概况:颛兴路莲花南路污水管道工程(都庄路~向阳路)W7接收井、W8工作井原设计为工法井,现围护结构变更为双排ф350树根桩外加双液注浆作为隔水帷幄的施工方法。
二、树根桩围护施工1、施工流程:树根桩分层双液注浆挖土、围檩垫层、底板内衬混凝土井壁检查井基坑回填2、施工方法:围护桩采用Φ350树根桩。
树根桩施工必须按《地基处理技术规范》DBJ08-40-94进行。
主要设备有:工程地质钻机;泥浆泵;灰浆拌制机;灰浆泵;卷扬机;电焊机。
树根桩施工顺序为:①钻机就位工程施工前,应做好进场设备的维修、保养,认真研究地质情况,配备好足够的泥浆,联系好排污地点和运输车辆,确保废浆及时外运。
引进测量基准点。
建立测量控制网,根据图纸进行场地测量放样,复测校核。
钻机安放须做到横平竖直,机身底部用机台木固定平稳,橡胶轮胎离地,确保在施工中钻机不发生倾斜移位。
②成孔本工程泥浆采用自造泥浆,粘度控制在16~20S,比重控制在1.2~1.25。
为防止孔壁垮塌,控制孔内液面标高以保证足够水头压力,水头压力大于2m。
树根桩施工成孔时为保持孔壁稳定,防止孔底坍塌,钻进时采取就地造浆,适当控制粘度。
③清孔成孔结束后,应用清水清孔直至清水泛出孔口,方可进行下一道工序。
④钢筋笼吊放钢筋笼在现场制作,由钻机上的卷扬机将钢筋笼分节起吊下放,并在孔口进行上下节钢筋笼的搭接工作。
搭接严格按照规范要求进行,并在该截面上安装三个保护层垫块以确保钢筋笼的保护层厚度,钢筋笼笼顶用2根Φ14钢筋固定于孔口,吊筋长度根据标高按具体孔位而定,以确保钢筋笼顶标高符合设计要求。
⑤插入压浆管、填灌碎石压浆管采用ф25~ф42mm无缝管,不宜使用带外束接的压浆管。
碎石填灌前应经过清洗和筛分方可使用,碎石粒径取ф10~ф25mm。
填灌时应一铲一铲灌入,不得一筐一筐或一整车倒入孔内,填入量应不少于计算空间的0.9倍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
#####
树根桩施工方案
一、概述
######在一期厂房内修建设备基础,需要进行基坑开挖,开挖过程中需对基坑进行围护。
经论证,本工程使用树根桩进行基坑围护。
二、设计工程量及施工技术参数
1、树根桩:
①、本工程树根桩:基坑四周一圈进行树根桩围护,300@300,共计约90根,桩长9米。
②、配筋:主筋,6¢20;箍筋:8@120,桩顶标高为±0.00,桩底标高为-9.0m。
孔中压入纯水泥浆,水灰比0.5,二次压浆。
投入2-4cm中碎石子。
三、施工准备
1、开工前施工现场做到“三通一平”,同时确定施工放线定位方案。
2、做好机械设备的保养工作,确保进入施工现场设备完好。
3、材料(钢筋、水泥、石子、等)。
四、施工组织
(一)主要机械设备配置
主要机械设备配置见表1。
(二)组织机构
为了确保本工程的质量和工期,必须加大施工管理力度,健全组织机构,加强组织领导,统一指挥调度,规范施工管理,该工程
采用项目经理负责制,建立健全安全和质量管理体系。
本工程计划投入人员14人。
各岗位人员见现场人员组成表2。
五、施工方法和单项工程工艺技术措施
(一)树根桩
共需施工树根桩约90根,桩径300mm。
工艺流程为:测放桩位钻机就位对中钻孔清孔钢筋笼制作安放下注浆管一次压浆投入石子二次压浆移机下个孔位。
机械选型:投1台GY-100钻机及配套设备。
1、测放桩位:用全站仪按设计要求放桩位,并用钢筋标识。
2、钻孔:机械就位、对中,校正水平,就位时桩位误差不大于5cm,
以便成桩后道工序钻机施工。
钻到设计孔深。
3、清孔:当钻至设计深度后,采用正循环进行清孔,清孔后提钻。
4、钢筋笼制作安放:按设计和规范要求制作钢筋笼。
成孔后垂直下放钢筋笼,在孔口固定好。
主要机械设备一览表表1
人员组成表表2
岗位人
数
岗位
人
数
1、项目经理 1 7、钢筋工 1
2、项目技术
负责
1 8、引孔施工 5
3、施工队长 1 9、投石、压浆
名称型号数
量
用电
(KW)
备
注
电焊机 1 20×1 制笼泥浆泵 1 7.5×1
钻机GY-100 1 11×1 树根桩成孔
水泥浆搅拌桶1 2.2×2
配
置水
泥泥
浆
水泵 1 7.5×2 挤压泵 1 4
全站仪 1
桩位放样
4、施工技术
1 10、测量人员 1
员
5、安全员 1
6、电焊工 2 合计14
5、下注浆管:随钢筋笼下放时绑扎注浆管(PVC管),注浆管末端用钻头为5mm的手枪钻钻孔,间隔200mm梅花状布孔,放置孔内前用透明胶带封闭。
6、投石:孔口流浆后,投入2-4㎝中碎石子,至孔口为至。
7、第一次压浆:水灰比0.5,32.5级普硅水泥配制,浆液搅拌均匀(不小于2min),用挤压泵压入孔内,至孔口水泥浆溢出为止。
注浆管留在孔内。
8、第二次压浆:投石结束后,再压浆,浆液同上。
进行第二次注浆时要连续进行,不得间歇,直至孔口冒浆为止。
浆液的水灰比为0.5。
桩身混凝土强度不小于C15。
六、安全施工措施
①设立以项目经理为首,专职安全员,机班组兼职安全员为主的安全保证体系,建立文明施工制度,坚持工地文明施工。
②工地管理标准化,道路、材料堆场要硬化施工,办公室与职工宿舍采用彩钢板房。
③要求各工序、各工种严格按照相应的安全操作规程进行施工。
强化安全教育,使职工在思想上重视安全生产,在技术上懂得安全生产知识,在操作上掌握安全生产要领。
④健全安全管理办法,根据“全员管理、安全第一”的原则,建立安全责任制,明确规定各级领导职能部门、工程技术人员和生产工人在施工活动中的安全生产责任。
⑤严格执行管理制度,施工人员进入现场必须戴好安全帽。
遵守建筑安装安全操作规程的有关规定。
⑥针对现场实际情况,经常分析施工中可能出现的不安全因素,制定相应对策,防患于未燃,并定期对施工机械进行维修检查,并记录运行性能状况。
⑦现场由专职电工24小时值班,供配电电缆必须安全高架,机械电器必须装好漏电保护装置;值班电工在阴雨天施工时要特别注意漏电保护装置是否正常工作,拖地电缆要尽可能架空设置,配电箱、开关柜要安全、稳定、可靠,一机一闸一控制,现场照明要充足,确保夜间施工的安全。
⑧现场施工人员配齐劳动保护用品,专职安全员经常巡回检查,违章者立即纠正并给予处罚。
不随地大小便,不打架斗殴,不说脏话,不乱扔垃圾,保持衣着整洁,经常检查监督并定期对照我公司安全文明施工考核标准进行评比验收,工地设公共侧所,并设专人管理。
施工现场安全管理体系图
项目经理
专职安全员
施工员
树
根
桩
作
业
组
长
第五章 材料供应计划
(一)
材料供应计划
树根桩主要材料用量计划
材料名称 规格 数量
备注 水泥
32.5级
根据现场实际压浆
量(袋装)
分批进场 钢筋
一次进场 20 一次进场 8 一次进场 中粗碎石
2-4cm
分批进场
七、施工进度计划 一、工程进度安排
树根桩1台GY-100型钻机施工,树根桩平均每天施工5根。
二、工程进度计划横道图(图4)
工程进度计划横道图 图4
5 10 15 20 25 30 35 40 45 50
树根桩
各班班长、兼职安全员
日
期
项
目。
