水泥搅拌桩施工组织设计方案
水泥搅拌桩施工方案
一、工程概况 (1)二、施工准备 (1)三、施工质量要求 (3)四、施工工艺 (3)五、施工进度计划 (3)六、水泥搅拌桩的材料要求 (3)七、施工工艺及方法步骤 (4)八、水泥搅拌桩施工注意事项 (5)九、搅拌桩施工质量控制 (6)十、水泥搅拌桩质量检验要求 (7)十一、水泥搅拌桩施工质量保证措施 (7)十二、工期管理目标与保证措施 (8)十三、安全保证措施 (9)十四、环保和文明施工管理目标与保证措施 (12)十五、雨季施工保证措施 (13)水泥搅拌桩施工方案一、工程概况本工程内容包括:D、E和F匝道三部分需要通过水泥搅拌桩进行基础处理。
FK0+080-FKO+170、DK0÷044-DK0÷074和EK0÷012-EK0÷044,桩径0.5m,桩间距1.2m,本工程总桩数共有1392根,桩基的平均深度为8m,工程量约为11136m。
二、施工准备(一)场地布置1、清除地表下各种障碍物(包括建筑垃圾,地下管线,电缆)。
现场踏勘,熟悉场地条件和周围环境,收集有关勘测资料。
参加图纸会审和技术交底,编写详细施工组织设计。
2、搞好“三通一平”查明并记录好场地内的地下建筑物和各种地下管线的位置和标高,采取必要措施,以免因施工而破坏。
若地表层为软弱粘性土或易液化流动的砂土且地下水位较高时,宜采用人工降水或铺设一定厚度的砂、砂砾或碎石使地表形成硬层。
3、现场搭设临建设施。
在水泥搅拌桩施工区内进行清障,整平处理,合理布置机械设备、水泥储料罐。
(二)施工前准备1、根据工作量和施工工期要求,确定机械设备的数量,对全部施工机具进行维修、调配与试车。
组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送实验室复检。
2、组织施工人员学习和掌握有关设计图纸和公路工程桥涵施工技术规范的有关规定。
结合本合同段的工程地质和水文气象条件,制定符合实际的施工组织设计,落实岗位责任制,确保工程质量安全和进度。

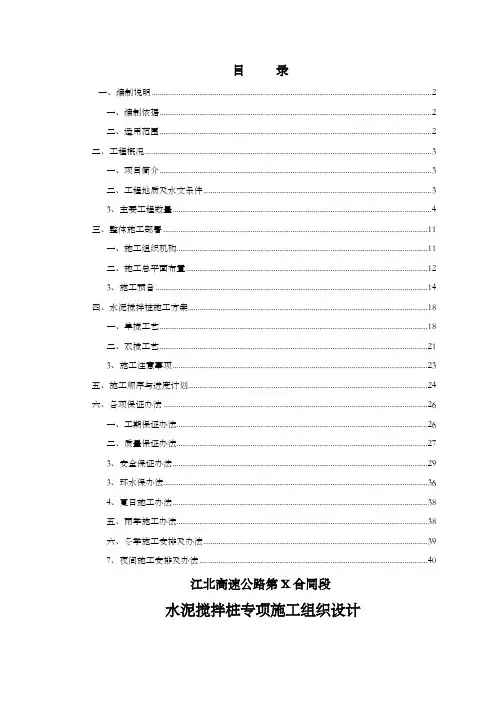

水泥搅拌桩专项施工组织设计
目录一、编制说明 (2)一、编制依据 (2)二、适用范围 (2)二、工程概况 (3)一、项目简介 (3)二、工程地质及水文条件 (3)3、主要工程数量 (4)三、整体施工部署 (11)一、施工组织机构 (11)二、施工总平面布置 (12)3、施工预备 (14)四、水泥搅拌桩施工方案 (18)一、单搅工艺 (18)二、双搅工艺 (21)3、施工注意事项 (23)五、施工顺序与进度计划 (24)六、各项保证办法 (26)一、工期保证办法 (26)二、质量保证办法 (27)3、安全保证办法 (29)3、环水保办法 (36)4、夏日施工办法 (38)五、雨季施工办法 (38)六、冬季施工安排及办法 (39)7、夜间施工安排及办法 (40)江北高速公路第X合同段水泥搅拌桩专项施工组织设计一、编制说明一、编制依据(1)、(湖北省监利至江陵高速公路土建施工第X合同段)《两阶段施工图设计》湖北省交通计划设计院;(2)、荆潜指挥部关于下达关于江北高速公路水泥搅拌桩施工意见的通知(鄂交投荆潜指技【2014】10号)(3)、《公路路基施工技术规范》(JTJ F10—2006);(4)、《公路工程质量查验评定标准》(JTG F80/1—2004);(5)、《粉体喷搅法加固软弱土层技术规范》(TB10113-96);(6)、《软土地基搅拌桩加固法技术规程》(YBJ225-91);(7)、湖北省监利至江陵高速公路土建施工第X合同段招标文件、合同;(8)、湖北省高速公路建设标准化指南;(9)、现场踏勘调查所取得的有关资料;(10)、公司拥有的科技工法、管理水平和上场的劳力设备,技术能力,和长期从事公路建设所积累的丰硕的施工经验。
二、适用范围本水泥搅拌桩专项施工组织设计适用于江北高速公路第二合同段,起讫桩号为(K15+200~K36+700)。
二、工程概况一、项目简介湖北省监利县至江陵县高速公路X合同段,起点桩号为K15+200,终点桩号为K37+600,全长千米。
水泥搅拌桩施工方案(粉喷法)
水泥搅拌桩施工方案(粉喷法)一、工程概述水泥搅拌桩是一种在土体中形成一根连续的混凝土桩体的基础支护工程。
粉喷法作为一种较为常见的水泥搅拌桩施工方法,具有施工速度快、成本低等优点。
本文将详细介绍水泥搅拌桩的施工方案,以及粉喷法的具体实施步骤。
二、施工准备1. 设备准备在进行水泥搅拌桩施工前,需要准备以下设备:电动搅拌桩机、输送泵、水泥罐、水泥搅拌桶、测量仪器等。
2. 物料准备水泥、水、粉剂等施工所需物料要提前准备充分,确保施工过程中原材料的充足供应。
三、施工步骤1. 基础准备在确定施工位置后,首先需要对施工现场进行基础准备,清理现场杂物,确保施工区域平整清洁。
2. 定位标高根据设计要求和标高要求,利用测量仪器对施工位置进行精确定位和标高。
3. 设置导管在确定施工位置后,设置导管,将导管插入土层深度,固定好导管,确保导管位置准确无误。
4. 搅拌桩机施工接通电动搅拌桩机,将水泥、水和粉剂按照一定比例放入搅拌桶中,启动搅拌桶进行搅拌,产生均匀的水泥浆料。
5. 调试喷混泵将搅拌好的水泥浆料输送至喷混泵,调试好喷混泵的流量和压力,确保水泥浆料能够顺利喷出并达到设计要求的压实效果。
6. 开始喷浆根据设计要求,从导管的底部开始,利用喷混泵将水泥浆料喷入土层中,同时搅拌桩机不断地向下推进,形成一根连续的水泥搅拌桩。
7. 实时检测在施工过程中,需不断地对水泥搅拌桩的形成情况进行实时检测,确保水泥搅拌桩的质量和尺寸符合设计要求。
8. 完工验收施工完成后,对水泥搅拌桩的质量和尺寸进行最终验收,确保施工质量符合相关标准和要求。
四、施工注意事项1.施工现场要保持干净整洁,施工过程中避免杂物进入。
2.设备和工具要经常检查保养,确保施工正常进行。
3.水泥浆料的配比要准确,确保水泥搅拌桩的质量。
4.施工过程中需注意安全,确保施工人员的人身安全。
五、施工总结水泥搅拌桩是一种重要的基础支护工程,粉喷法作为一种施工方法,具有施工速度快、成本低等优点,广泛应用于各类基础施工中。
水泥搅拌桩施工方案(完整版)
目录一、编制依据 (2)二、工程概况 (2)三、工期计划 (2)四、施工准备 (2)五、施工操作工艺 (4)六、质量保证体系及控制措施 (8)七、安全、文明、环保措施 (10)八、质量控制指标、检验频率和方法 (12)水泥搅拌桩专项施工方案一、编制依据l、《公路路基设计规范》(JTG D30-2004)2、《公路路基施工技术规范>(JTG Fl0-2006)3、《施工图设计》4、已批复的《施工组织设计》5、我公司投入本项目的施工机械、上场人员等二、工程概况本项目的水泥搅拌桩系在A、B、C、D匝道桥桥头地基处理的位置,桥头地基处理长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.2米;桥头地基处理过渡段长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.5米。
本项目区域内水泥搅拌桩4321根,总长51852米。
固化剂采用42.5号普通硅酸盐水泥,水泥掺量在13%~15%左右,水灰比=0.65。
在基础和桩顶设置30cm碎石褥垫层做为一般路基的过渡层。
三、工期计划水泥搅拌桩计划于2015年9月16日开始施工,2015年11月30日完成。
四、施工准备l、技术准备1.1依据地质勘察资料进行室内配合比试验,结合设计要求,选择最佳水泥加固掺入比,确定搅拌工艺。
1.2依据设计图纸,编制施工方案,做好现场平面布置,安排施工进度,布置水泥浆制备的灰浆池。
1.3施工前应标定搅拌机械的灰浆输送量、灰浆输送管到达搅拌机喷浆口的时间和起吊设备提升速度等施工工艺参数。
2、工艺性试桩水泥搅拌桩施工前必须进行成桩试验,成桩试验应达到下列要求并取得以下技术参数。
2.1检验室内试验的水泥土的配合比,是否适用于现场。
2.2满足设计水泥用量的各种技术参数,如钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量等。
2.3检验桩身的无侧限抗压强度是否满足设计要求,即28d天龄期的强度不低于0. 7MPa。
2.4检验单桩允许承载力和复合地基承载力(28d)能否分别达到设计要求。
水泥搅拌桩工程施工设计方案
水泥搅拌桩工程施工设计方案首先,选择适用的工程设备是水泥搅拌桩施工设计的重要一环。
常见的设备有搅拌桩机、混凝土泵、输送设备和搅拌车等。
根据工地实际情况和设计要求,选择适合的设备,确保能够满足施工需求。
其次,确定施工方法和工序。
水泥搅拌桩工程可以采用一次成型和两次成型两种方法。
一次成型指在一次搅拌中完成整个桩身,适用于较小的桩径和不要求过多水泥强度的工程。
而两次成型则是先进行桩身的搅拌,再进行桩头加固的工序,适用于大直径和要求较高水泥强度的工程。
同时,还需要确定桩的布置方案,包括桩的直径、间距和深度等。
再次,进行质量控制。
水泥搅拌桩的质量控制主要包括材料的选用、设计方案的合理性和施工过程的监控等。
在选用水泥、砂、石等材料时,需要考虑其质量标准和适用性,保证施工质量。
同时,施工过程中需要进行现场监测和测试,如桩身的直径、深度和水泥浆浓度等参数的监测,确保施工质量符合设计要求。
此外,还需要考虑工程的安全问题。
水泥搅拌桩施工中,应注意施工现场的安全布置和工作人员的安全防护。
如设置安全警示标志、施工警戒线,提供必要的安全防护设施,以确保施工过程中人员的安全。
最后,水泥搅拌桩工程施工设计应根据具体情况确定施工进度和施工周期。
可以通过施工进度计划和施工日志等方式进行监控和记录,保证施工按时完成。
综上所述,水泥搅拌桩工程施工设计方案包括工程设备的选择、施工方法和工序的确定、质量控制、安全措施以及施工进度等方面的内容,通过合理设计和严格控制,确保水泥搅拌桩工程的质量和安全。
水泥搅拌桩施工组织设计
水泥搅拌桩施工组织设计一、项目概况本项目是在xxx地区进行的xxx工程,总搅拌桩数量为xx根,每根搅拌桩的直径为xx厘米,设计深度为xx米。
施工单位为xxx公司,施工期限为xx天。
二、项目任务1.保证施工安全,确保施工过程中无人员伤亡事故发生。
2.按照设计要求完成搅拌桩的施工任务,保证质量。
3.严格控制项目进度,按时完成搅拌桩的施工工作。
4.保持施工现场的整洁有序,避免环境污染。
三、施工组织机构1.总监理工程师:负责对整个搅拌桩施工过程进行监督和管理,确保施工质量。
2.项目经理:负责项目的具体组织和管理。
3.安全员:负责施工过程中的安全管理工作,保证现场安全。
4.技术员:负责施工过程中的技术指导和质量检查工作。
5.施工队伍:包括桩工、砂浆工等人员,负责具体的施工操作工作。
四、施工工艺及方法1.开挖基坑:按照设计要求,采用机械开挖基坑,保证基坑的尺寸和平整度。
2.基坑检查:在开挖基坑后,进行基坑检查,确认基坑的尺寸和平整度符合要求。
3.准备搅拌桩设备:在基坑检查合格后,准备好搅拌桩设备,并进行试运行和调试,确保设备正常运行。
4.施工前准备:检查搅拌桩设备的供料机、搅拌机、泵站等设备,确保设备运行正常并正确交接班。
5.开始施工:按照设计要求,进行搅拌桩的施工,同时进行质量检测,确保搅拌桩的质量。
6.搅拌桩检查:每根搅拌桩施工完成后,进行检查,确认质量合格后才进行下一根搅拌桩的施工。
7.施工结束:完成所有搅拌桩的施工任务后,进行最终质量检查,并进行收尾工作,清理施工现场。
五、施工安全措施1.根据施工地点的特点,采取适当的安全防护措施,确保施工过程中无人员伤亡事故发生。
2.严禁酒后施工,制定施工人员岗前教育方案,提高安全意识。
3.建立安全管理制度,确保施工现场的安全管理工作有条不紊进行。
4.严格执行安全操作规程,加强对施工人员的安全培训。
六、质量控制措施1.按照设计要求,进行搅拌桩的施工,并进行质量检测,确保搅拌桩的质量。
搅拌桩施工组织设计
搅拌桩施工组织设计一、前言搅拌桩施工是一种常用于土木工程中的桩基施工方法,其主要目的是提供工程的稳定性和承载能力。
为了保证施工的顺利进行,必须进行合理的施工组织设计。
本文将介绍搅拌桩施工组织设计的相关内容,包括施工过程、工程安全和质量保障等方面。
二、搅拌桩施工过程搅拌桩施工主要包括以下几个步骤:1.设计方案确认:根据工程要求和设计方案,确定所需搅拌桩的数量、类型和位置。
2.施工现场准备:对施工现场进行清理和平整,确保施工安全和操作便利。
3.原材料准备:根据设计要求,准备所需的胶土、水泥和骨料等原材料,并进行质量检验。
4.搅拌设备准备:准备好搅拌机、泵车和输送管道等施工设备,并进行设备检查和维护。
5.施工操作:按照设计要求,将搅拌桩设备调整至合适状态,并开始进行搅拌桩的施工。
6.现场监控与调整:在施工过程中,及时进行现场监控和施工质量检查,并做出必要的调整和改进。
7.施工结束及清理:施工完成后,对施工现场进行清理,并做好相关记录和报告。
三、工程安全保障搅拌桩施工涉及到一定的工程风险,为了保障施工人员的安全,必须采取相应的安全措施。
以下是一些常见的安全保障措施:1.安全培训:施工人员必须接受相关的安全培训,了解施工操作规程和个人防护措施。
2.施工现场围护:在施工现场周围设置围护栏和警示标志,并确保只有经过培训和持证人员进入施工现场。
3.设备检查:对搅拌设备进行定期检查和维护,确保设备的安全运行。
4.操作规程:制定详细的操作规程,并进行监控和培训,确保操作的安全和规范性。
5.紧急救援:在施工现场设置应急救援设施,并组织人员进行紧急救援培训。
6.安全督导:设置专门的安全监督员,负责监督施工现场的安全工作,发现问题及时处理和整改。
四、质量保障措施搅拌桩施工必须保证施工质量,以确保工程的安全和可靠性。
以下是一些常见的质量保障措施:1.原材料检验:对采购的原材料进行质量检验,确保符合设计要求和标准。
2.设备检验:对施工设备进行定期检验和检修,确保设备的正常运行。
水泥搅拌桩施工组织设计
水泥搅拌桩施工组织设计
一、引言
水泥搅拌桩作为一种常用的地基处理方法,被广泛应用于各类
土建工程中。
本文旨在针对水泥搅拌桩的施工过程进行组织设计,
确保施工的顺利进行,并提高施工效率和施工质量。
二、施工前准备工作
1. 确定施工地点:根据工程设计要求和土层条件,选择合适的
施工地点。
2. 施工设备准备:确认所需设备的数量和规格,包括搅拌桩机、输送泵、水泥罐等。
3. 施工材料准备:准备所需的水泥、骨料、沙子等材料,并对
其进行检查和检验。
三、施工人员安排
1. 项目经理:负责整个施工过程的组织和协调工作,包括施工
方案设计、施工计划制定等。
2. 技术负责人:负责搅拌桩机的操作和维护,对施工过程进行监督和控制。
3. 施工人员:根据项目需要,包括搅拌桩机操作工、泵送工、仓库管理员等。
四、施工方案设计
1. 施工工艺流程:根据实际情况,确定水泥搅拌桩的施工工艺流程,包括挖孔、搅拌桩注浆、挤入地层等。
2. 施工参数设计:根据土层条件和工程要求,确定搅拌桩的直径、孔距、孔深等参数。
3. 施工时间计划:制定详细的施工时间计划,包括各个工序的开始和结束时间,确保施工按时完成。
五、施工过程控制
1. 设备调试:在正式施工前,对施工设备进行调试和检查,确保其正常运行。
水泥搅拌桩(内插型钢)施工方案
水泥搅拌桩(内插型钢)施工方案1. 简介水泥搅拌桩(内插型钢),是一种在施工过程中常用的技术,通过搅拌桩机将钢筋插入水泥浆中,形成混凝土桩体。
本文就水泥搅拌桩(内插型钢)的施工方案进行介绍。
2. 施工前准备施工前需进行勘测、设计;确定搅拌桩的数量、位置和布局;准备好所需的设备和材料,包括搅拌桩机、钢模、水泥、骨料等。
3. 施工步骤3.1. 地基处理首先清理施工场地,确保地表平整、无杂物。
若土层较软,可进行垫层处理,提高地基承载力。
3.2. 钢筋搅拌将预先准备好的钢筋按设计要求插入搅拌桩机的导轨中,通过搅拌桩机将钢筋搅入水泥浆中,形成混凝土桩体。
3.3. 沉桩搅拌桩施工完成后,利用振捣机将混凝土桩体垂直沉桩到设计标高,保证桩体的承载性能。
3.4. 桩头处理待桩体沉桩到位后,对桩头进行修整,确保桩头水平、平整。
3.5. 后续处理等桩体强度达到设计要求后,需进行涂碱、加固等后续处理,以提高桩体的使用寿命和稳定性。
4. 施工质量控制4.1. 施工过程监控在施工过程中要严格控制搅拌桩的质量,及时调整施工参数,确保桩体的密实度和强度。
4.2. 检测与验收施工完成后,对搅拌桩进行质量检测,包括桩体的强度、密实度等指标,合格后方可进行验收。
5. 安全与环保在施工过程中应做好安全防护工作,保障施工人员的人身安全;同时要保护环境,严格遵守环保法规,避免对周边环境造成污染。
6. 总结水泥搅拌桩(内插型钢)在地基处理中起到了重要作用,合理的施工方案和质量控制是保证工程顺利进行和质量可靠的关键。
通过对施工方案的完善和实施,可以有效提高搅拌桩的质量和使用寿命,确保工程的安全可靠完成。
水泥搅拌桩施工方案
水泥搅拌桩施工方案目录第一章编制说明及依据 (3)1.1编制说明 (3)1.2编制依据 (3)第二章工程概况 (5)2.1场地位置 (5)2.2工程概况 (5)2.3设计做法 (5)2.4场地工程地质条件 (5)2.5场地地下水 (7)2.6结论 (9)2.7工程重点、难点及主要对策 (9)第三章施工计划 (10)3.1施工目标 (10)3.2总体部署 (10)3.3施工准备 (10)3.4组织机构 (11)3.5劳动力计划 (13)3.6设备计划 (14)3.7现场平面布置 (15)3.8施工进度计划 (16)第四章主要分项工程施工方法 (17)4.1作业条件 (17)4.2试桩 (17)4.3工艺流程 (17)4.4操作工艺 (17)第五章质量保证措施 (19)5.1保证项目 (19)5.2水泥搅拌桩地基质量检验标准 (20)5.3质量保证技术措施 (20)5.4成品保护 (22)第六章安全保证措施 (23)第七章文明施工措施 (24)7.1安全、文明施工措施 (24)7.2环境保护措施 (24)第八章施工危险源分析及应对措施 (26)8.1施工危险的风险分析 (26)8.2施工危险的应对措施 (26)附表水泥搅拌桩施工进度计划 (27)附图室外田径水泥搅拌桩施工平面布置图 (28)第一章编制说明及依据1.1编制说明对承建本工程,我司具有极大的热忱,在接到中标通知书后,我司组织有关人员认真阅读设计图纸、招投标文件及其它有关资料,并领会了主要精神的基础上,根据*********工程设计、施工的特点,经过对现场周边环境的考察,并结合我公司的施工力量、技术和机具的现有水平等多方面因素,进行了该工程《施工组织设计》的编写。
本《水泥搅拌桩施工方案》是指导工程施工的纲领性文件,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案、安全、文明施工、环保、季节性施工、等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
水泥搅拌桩施工方案
水泥搅拌桩施工方案目录1水泥搅拌桩施工方案水泥搅拌桩专项施工方案一、体例依据l、《公路路基设计规范》(JTG D30-2004)2、《公路路基施工技术规范>(JTG Fl0-2006)3、《施工图设计》4、已批复的《施工组织设计》5、我公司投入本项目的施工机械、上场人员等二、工程概况本项目的水泥搅拌桩系在A、B、C、D匝道桥桥头地基处理的位置,桥头地基处理长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.2米;桥头地基处理过渡段长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.5米。
本项目区域内水泥搅拌桩4321根,总长米。
固化剂采用42.5号普通硅酸盐水泥,水泥掺量在13%~15%左右,水灰比=0.65。
在基础和桩顶设置30cm碎石褥垫层做为一般路基的过渡层。
三、工期计划水泥搅拌桩计划于2015年9月16日开始施工,2015年11月30日完成。
四、施工准备l、技术准备1.1依据地质勘察资料进行室内配合比试验,结合设计要求,选择最佳水泥加固掺入比,确定搅拌工艺。
1.2依据设计图纸,编制施工方案,做好现场平面布置,安排施工进度,布置水泥浆制备的灰浆池。
1.3施工前应标定搅拌机械的灰浆输送量、灰浆输送管到达搅拌机喷浆口的时间和起吊设备提升速度等施工工艺参数。
2、工艺性试桩水泥搅拌桩施工前必须进行成桩实验,成桩实验应到达下列要2水泥搅拌桩施工方案求并取得以下技术参数。
2.1检验室内试验的水泥土的配合比,是否适用于现场。
2.2满足设计水泥用量的各种技术参数,如钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量等。
2.3检验桩身的无侧限抗压强度是否满足设计要求,即28d天龄期的强度不低于0. 7MPa。
2.4检验单桩允许承载力和复合地基承载力(28d)能否分别达到设计要求。
2.5检验加固剂分布的均匀性和有效加固长度能否符合设计要求。
2.6掌握下钻和提升的阻力情况,选择合理的技术措施。
使用水泥搅拌桩施工方案
使用水泥搅拌桩施工方案1. 引言水泥搅拌桩是一种常用的地基处理方式,广泛用于建筑物、桥梁、码头等工程的基础施工中。
本文将介绍水泥搅拌桩施工的详细方案,包括施工准备、施工流程、质量控制等内容。
2. 施工准备在进行水泥搅拌桩施工前,需要进行一系列的准备工作,包括:•桩位勘察:确定桩位,并进行土质勘察和地下水位调查,以便确定搅拌桩的长度和直径;•设备准备:准备搅拌桩机、水泥罐、输送管道等设备,并检查设备的工作状态;•施工人员培训:对相关施工人员进行培训,包括搅拌桩机的操作方法、安全注意事项等;•施工材料准备:准备好水泥、骨料、水等材料,并进行质量检查。
3. 施工流程水泥搅拌桩的施工流程通常包括以下几个步骤:3.1 打桩孔在桩位上进行挖孔,孔的直径要适配搅拌桩机的尺寸,孔深度要根据设计要求决定。
挖孔可以采用机械挖掘、冲洗等方法,确保孔壁光滑且不破坏周围土层。
3.2 搅拌桩将搅拌桩机的搅拌器下降到孔底,开始进行搅拌。
搅拌过程中,搅拌桩机会同时注入水泥和骨料,并旋转搅拌桩机上的搅拌器,以实现均匀搅拌。
搅拌时间和搅拌桩的直径有关,根据经验和设计要求确定。
3.3 抽拔搅拌桩机当搅拌完成后,将搅拌桩机慢慢抽出桩孔,同时适当注入水泥浆体,以充实桩沉积空隙,提高桩的强度和稳定性。
3.4 填充土体在搅拌完成的孔内,逐层填充清洁的土体,并采用振捣或打击等方法进行加密,以增加桩的承载能力。
4. 质量控制为确保水泥搅拌桩的质量,需要进行相应的质量控制措施,包括:•桩位的精确定位:对桩位进行仔细勘察和标注,以保证桩位的准确性;•施工设备的检查:每天施工前对搅拌桩机及相关设备进行检查和维护,确保设备运行正常;•材料质量的检验:对水泥、骨料等施工材料进行抽样检测,确保其符合相关标准;•搅拌过程的监控:对搅拌过程中的搅拌时间、搅拌机转速等参数进行监控和记录;•试验桩的制作:按照设计要求制作试验桩,并进行负荷试验,以验证桩的承载能力。
水泥搅拌桩施工方案 (2)
水泥搅拌桩施工方案 (2)
一、引言
水泥搅拌桩是一种在土层中灌注水泥的桩基施工方法,广泛应用于建筑工程的基础加固中。
本文将介绍水泥搅拌桩的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
二、施工前的准备工作
在进行水泥搅拌桩施工前,需要进行以下准备工作:
1.土质勘察:对施工地点的土质进行勘察分析,了解地层情况,为后续
施工提供参考。
2.设计方案确认:根据勘察结果确定水泥搅拌桩的设计方案,包括桩基
直径、长度和间距等参数。
3.设备准备:准备好水泥搅拌桩施工所需的设备和材料,确保施工过程
中的顺利进行。
三、施工过程中的注意事项
水泥搅拌桩施工过程中需要注意以下事项:
1.现场施工管理:严格遵守相关施工规范和要求,确保施工过程安全、
有序进行。
2.搅拌桩施工:根据设计方案,采用合适的搅拌设备对水泥进行充分搅
拌,确保桩体的均匀性和密实度。
3.质量监控:定期对水泥搅拌桩的施工质量进行监控和检测,及时调整
施工参数,确保施工质量。
四、施工后的验收标准
完成水泥搅拌桩施工后,需要进行验收,主要包括以下标准:
1.桩基质量:桩基应符合设计要求,无明显破损和质量缺陷。
2.压力试验:进行桩基的静载试验,确认桩基承载能力符合设计要求。
3.文档归档:整理施工过程中的相关资料,形成完整的档案,为后续工
程提供参考。
五、结论
水泥搅拌桩施工是一项重要的基础工程施工方法,合理的施工方案和严格的质量管理对工程的顺利进行具有重要意义。
通过本文的介绍,希望能够为水泥搅拌桩施工提供一定的参考和指导。
单轴水泥搅拌桩施工组织方案
单轴水泥搅拌桩施工组织方案目录第一部分编制综合说明21. 工程概况21.1 基本情况21.2 与本工程相关的单位21.3 单轴水泥土搅拌桩设计概况21.4 地质概况32. 方案编制依据3第二部分施工总体部署41. 施工总体流程42. 工程目标及质量安全管理体系42.1 质量目标42.2 安全目标42.3 工期目标42.4 文明施工目标42.5 质量安全管理体系53. 施工组织及施工进度计划53.1 组织机构53.2 劳动力安排53.3 施工进度计划64. 施工机械7第三部分主要施工方案71. 单轴水泥土搅拌桩施工71.1施工准备71.2 单轴水泥土搅拌桩工艺流程91.3 单轴水泥土搅拌桩施工工序101.4 单轴水泥土搅拌桩特殊情况处理111.5 单轴水泥土搅拌桩质量保证措施111.6 单轴搅拌桩(含试成墙)钻孔取芯检测要求122. 检验批及隐蔽工程验收计划132.1水泥、试块的送检计划132.2 检验批抽检计划132.3 隐蔽工程验收计划143. 安全生产与文明施工143.1 安全生产143.2 文明施工16第四部分应急预案161.单轴水泥土搅拌桩施工应急预案162.火灾事故应急处理与救援预案172.1目的172.2事故处理救援程序173.起重伤害或机械伤害事故应急处理和救援预案183.1目的183.2事故处理救援程序184.大型机械装拆、作业中突发事件应急处理与救援预案19 4.1目的194.2事故处理救援程序19第一部分是准备一个全面的解释。
1.项目概述1.1基本情况(1)名称:中原花园项目(2)围护结构北侧采用600 @ 800和0,800 @ 1000钢筋混凝土灌注桩,东西两侧采用600 @ 800和0,700@900钢筋混凝土灌注桩,南侧采用700 @ 900钢筋混凝土灌注桩,一般设置水平支撑体系。
基坑周边采用水泥搅拌桩600 @ 450做防水帷幕。
(3)本施工方案包括:单轴水泥土搅拌桩止水帷幕分项工程的施工组织和主要施工方案。
水泥搅拌桩施工组织设计73263
水泥搅拌桩施工技术方案一、工程概况本标段水泥搅拌桩用于软土地基、和特殊地基处理当中,总长度达76760米,总根数为7318根,长度分为8米和11米两种,直径50公分。
本次试验桩定在K11+119---K11+169段落内,具体桩位见附图。
一、设备选型及施工前期准备根据设计要求,本工程选用SJB型深层搅拌桩机及其配套设备进展施工,该机具有移动灵活、成桩质量高、施工速度快、噪音低等优点,适宜本工程施工。
根据总体进度安排,方案上场2台深层搅拌机,两天时间完成搅拌桩试验桩的施工。
1、桩机型号:SJB深层搅拌机2、搅拌头转速:60r/min3、最大施工深度:18m4、额定扭矩:8500N·m5、水泥标号采用PO32.5水泥,生产厂家:中条山建材二、施工前期准备1、去除地表下各种障碍物〔包括人防工程、建筑垃圾、地下管线、电缆等〕。
2、进场道路畅通,将施工用水、电接至施工现场。
3、组织材料进场,进场水泥必须具备出场合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理。
三、测放桩位1、施工前,首先根据轴线穿插点坐标用全站仪定出轴线。
2、根据桩位平面图及主要轴线,用经纬仪定向,钢尺量距,确定桩位。
3、引出主要控制点于施工现场不易碾压的位置,用混凝土固定保存。
4、测量现场地面标高,确定桩顶标高。
对桩位进展编号,以至于施工管理和资料整理。
5、设备进场后,按设计要求,在不同地点根据不同桩长进展工艺性试验桩的施工,确定下沉及提升速度、水灰比、浆泵工作压力、每米水泥浆用量情况等工艺参数,了解地质情况,待参数确定后再进展工程桩施工。
四、试桩本次方案打10根不同配比的试验桩,以检验机具性能及施工工艺中的各项技术参数。
其中包括最正确的灰浆稠度、工作压力、钻进和提升速度,根据试验桩确定和调整好的技术参数编制质量控制措施和施工工艺,包括打桩的顺序。
在做工艺试验的同时做单桩承载力试验。
选择本标段最大长度搅拌桩做单桩承载力试验桩,按照设计12%的水泥参量为43kg/m,我工程部方案采用50kg/m,以保证搅拌桩的强度,共打10根桩,间距m,单排布置,位置定在路基坡脚线处。
水泥搅拌桩施工组织设计方案
水泥搅拌桩施工组织设计方案一、施工组织设计概述二、施工准备工作1.施工队伍组建:根据施工规模,合理安排施工队伍的数量和人员结构。
队伍的组建应包括现场管理人员、技术人员和作业人员等。
2.材料设备采购:根据施工所需材料和设备清单,提前进行采购工作,确保施工过程中材料和设备的供应和使用。
3.现场布置:根据施工图纸,合理布置施工区域的设备、材料和人员分工,确保施工的顺利进行。
4.施工方案编制:根据施工图纸和施工要求,编制详细的施工方案,明确各项工程量和施工要求。
三、施工工序及施工方法1.地面准备工作:清理施工场地,清除地面上的障碍物,确保施工区域的整洁和安全。
2.施工机具安装:根据施工要求,安装好用于搅拌的机械设备,包括水泥搅拌机、水泥输送管等。
3.材料配比和准备:按照设计比例准备好所需材料,包括水泥、水、沙浆等,确保施工过程中材料的充分供应。
4.搅拌桩施工:将水泥、水、沙浆等原料放入搅拌机中进行搅拌,搅拌时间和桩直径应根据设计要求来确定。
5.桩体形成和固化:在搅拌过程中,将搅拌好的混凝土原料均匀注入桩孔中,同时进行振捣工作,确保桩体的均匀和密实。
6.硬化和固结期:经过一定时间的养护,混凝土桩体逐渐硬化和固结,形成一根强度较高的桩体。
四、安全措施1.安全教育:施工前,对施工人员进行安全教育,明确各项安全规定和操作方法,提高施工人员的安全意识和技能。
2.现场警示标识:在施工区域的明显位置设置警示标识和安全提示牌,提醒施工人员注意安全。
3.安全防护设备:要求施工人员佩戴必要的安全防护设备,如安全帽、安全鞋、手套等,确保施工过程中人身安全。
4.设备维护保养:定期对施工设备进行检查和维护保养,确保设备的正常运行和安全性。
五、质量控制1.材料验收:对所采购的材料进行检测和验收,确保材料的质量符合要求,可以正常使用。
2.施工过程监控:加强对施工过程的监控,确保施工方法和施工质量符合设计和要求。
3.工程检测:在施工完成后,对水泥搅拌桩进行必要的质量检测和验收,以保证其满足设计要求。
水泥搅拌桩施工组织设计
一、工程概况本工程水泥搅拌重要是外江侧闸站前段和内河侧闸站后段两侧空箱翼墙基础解决。
工程量18265m。
Ф600mm水泥搅拌桩、行、排距1.2m。
水泥土平均置换率为27.3﹪(水泥掺量为13~15﹪。
)。
作为防渗帷幕处水泥搅拌桩搭接20cm,局部水泥搅拌桩形成格棚作侧向支护。
设计桩长度10m,桩顶标高比设计地基标高高60cm,凿桩50cm 后成桩。
二、施工部署1、施工地面高程按设计文献,施工地面高程控制在左岸不低于▼1.18米,右岸不低于▼0.18~▼0.28米。
为便于基槽挖土,计划施工地面高程为▼2.0米。
2、工期计划根据工程设计,地层情况以及施工经验,计划每台桩机日成桩30根。
开动一台桩机,天天24小时施工,计划工期55天,由7月中旬开始于9月上旬完毕。
3、作业计划安排一台搅拌桩机施工,根据工程量及工期计划,合理安排。
4、材料计划本工程使用重要材料为普通425#水泥,计划用量850吨左右,采用散装水泥,按放一只20吨水泥罐,平均日供水泥20吨左右。
并掺合水泥重的0.2%的木钙减水剂和2%的生石膏。
5、水电计划本工程开动一台水泥搅拌桩机,桩机正常用电50KW左右,现场供电容量应大于50KVA。
施工用水为1.5寸水管连到现场。
6、人员配备本工程水泥搅拌桩施工开动一台桩机,24小时连续作业工作人员9人,各工种配备如下:三、施工设备选用根据工程设计,施工地层,为保证顺利施工,采用功率较大的SJB-37型深层水泥搅拌桩机和VBJ-1.8型灰浆泵,开动一台桩机,重要设备配套如下表:四、施工工艺及重要工序方法1、施工工艺根据设计图纸、技术规定及施工经验,本工程拟采用二次复喷复搅的施工工艺。
即下沉搅拌、提高注浆、再下沉复搅、二次提高注浆的工艺流程。
其工艺流程详见图:水泥搅拌桩施工工艺流程图(一)、测量定位1、甲方提供施工所需的基轴线后,进行复测,确认无误后,作好书面移交手续和相应的地面标志保护工作。
2、根据基线和施工图纸,用经纬仪、钢尺施放相应的轴线网并在网络的交叉点处埋设牢固可靠的标志,并进行系统编号。
水泥搅拌桩施工方案
水泥搅拌桩施工方案大桥两侧引路特殊路基处理。
该段基底采用水泥搅拌桩处理,桩长为IO-12m,水泥桩桩径采用0∙5m.按等边三角形布置,桩距为1.5m o桩顶铺设0.5m 厚碎石垫层,碎石垫层用土工格栅进行环包。
一.施工工艺流程:平整场地——桩机就位——下搅喷浆——停浆复搅提升——再次喷浆下搅复搅提升——移位二.水泥搅拌桩施工工艺:1.首先平整施工现场,在平整后的场地上按设计图纸要求确定桩位,并做好明显标记。
2、桩机移到指定桩位对中误差不超过2cm,使钻杆垂直于地面。
3、检查钻头喷浆是否正常,等正常后开始喷浆下搅,喷浆至设计深度。
4、搅拌到设计深度后,停浆反向搅拌提升至桩顶。
5、复搅到桩顶后,再一次喷浆下搅,此次浆液应在桩身上部4m左右喷完,到搅拌到桩底。
6、复搅提升到桩头,至此完成水泥搅拌桩的施工。
成桩28d后,可开始基槽开挖,凿除50cm软桩头。
凿除桩头后水泥搅拌桩长度不得小于设计桩长。
=.施工注意事项:1.为保证桩头的质量,停浆面高于桩顶设计标高50cm o2、施工中使用的32.5普通硅酸盐水泥必须〃三证〃齐全,其各项指标均符合设计图纸的要求,严禁使用过期、受潮、变质的劣质水泥。
水泥垛用苫布苫盖保证雨天不漏雨,地面上用厚木板搭设平台,并在平台上面铺一层塑料布,以保证地面不返潮,在水泥垛四周设排水沟,严禁积水,并做到先进先出。
3、施工中设专人负责施工记录,用专用表格(YBJJ225-91附录5)详细记录,随时和标定工艺参数对照,监控成桩质量发现异常情况及时研究解决。
4、水泥搅拌桩顶接近设计标高时,搅拌机自地面以下Im喷浆搅拌提升出地面时应采用慢速以保证桩头施工质量。
四.质量检验评定标准:水泥搅拌桩实测项目。
搅拌桩施工组织设计
一、搅拌桩设计要求:为提高工程地基承载变形模量值,工程设计地层加固方案为水泥搅拌桩。
水泥搅拌桩桩径600mm,车行道下桩中心间距1.2米,人行道下桩中心距1.5米,平均桩长6米,桩共计26041条,总工作量156250米。
水泥选用425号优质普通硅酸盐水泥。
水泥搅拌桩单桩承载力标准值为160KN,复合地基承载力标准值为120KPa。
搅拌桩顶面要求做50CM的垫层:30CM的砂垫层和20CM的碎石垫层,分两次夯实。
项目经理部需进行有效的现场布置和管理,并做好合理的人材机准备工作。
其中设备配置如下:深层搅拌桩机:PH-5型六台;水泥浆搅拌机六台;灰浆泵DA-15-B型六台;配套输浆设备:高压胶管等;电焊机等其他辅助设备配套;二、施工工艺流程:测量放线复核基线搅拌机就位预搅下沉(水泥浆制备)喷浆搅拌提升重复搅拌下沉重复搅拌提升直至孔口移机至下一桩位。
三、施工前准备工作:1.接受施工图纸及有关资料,对施工图纸进行审图并组织有关单位会审图纸,明确技术要求和施工要求。
⑴场内接通生活用水和用电。
⑵根据现场提供的坐标点(或控制点)进行施工测量线,放出轴线控制点和桩位,并组织有关单位复核。
⑶编制桩位编号图,桩机行走路线图。
⑷根据现场情况和施工要求,组织装机设备、有关的人力、材料及配套设施进场,按指定位置堆放摆置。
⑸详细调查场地及邻近区域的地下及地上管线,地下障碍物,对可以影响施工的建(构)筑物,进行彻底切力并实施可靠的安全防护措施。
⑹编制施工方案,对桩施工人员作技术交底和安全三级教育。
⑺计划主要材料进场,包括:水泥等。
四、搅拌桩施工方案1.桩机就位:根据设计图纸要求,首先确定加固桩体的位置,使搅拌轴保持垂直,对准桩位。
2.下钻:启动搅拌钻机,钻头边旋转边钻进。
为了不致堵塞喷射口,钻进时喷射少量水泥浆,可使钻进顺利,负载扭矩减少。
3.制备水泥浆:待深层搅拌机下沉到一定深度时,即开始按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥搅拌桩施工组织设计方案监表工程分项开工申请批复单承包单位:中铁七局集团有限公司合同号:监理单位:广东省公路工程监理站编号:开工项目:水泥搅拌桩附注:分项工程开工申报表编号:分项工程名称:排水工程合同段:起讫桩号:申报日期:年月日所属单位工程:中铁七局和北公路标项目部、工地及临建情况工地情况本标段属于一环线东线工程全长公里地处珠江三角洲冲击平原,地势平坦,线路经过地带多为多办一些鱼塘,水系较发达,地表水受海水涨退潮影响伏较大。
施工前排出地表积水,清理场。
临时房屋项目经理部租赁当地民房;作业队住房为现场临时用地自建和租赁民房相结合。
临时用水根据调查,本工程沿线水塘较多,水质尚可,可供施工使用。
生活用水采取接用地方自来水。
.临时用电项目部、作业队驻地生活区照明用电从当地接电引入,施工用电则从高压线引入,租赁台变压器引电。
同时自备发电机台,以备停电时急需。
.临时通信系统项目经理部设程控电话及电台各一部,工地与工地之间或项目部与工地之间采用电台、手机联络。
.临时道路根据现场条件,施工主要利用既有道路作运输通道,对既有道路进行加强。
同时我们在线路右侧修建一条6m宽临时道路(位于地界内),采用片石毛碴铺垫。
1、2、3、4、5、6、7、8、2、施工组织计划(含施工方案、进度工期计划、安全、质量、进度、环保措施、管理制度)施工组织设计报审表工程名称:佛山市和北公路标段水泥搅拌桩广东省公路工程监理站:本表由施工单位填写一式三份,连同施工组织设计一份一并送监理单位审查,建设、监理及施工单位各留一份。
佛山市和顺至北滘公路主干线工程标段水泥搅拌桩施工组织设计编制:审核:批准:中铁七局集团有限公司佛山市和北公路标段项目经理部二四年七月一、工程概述、概况佛山市和顺至北滘公路主干线工程标段属一环线东线工程。
起讫里程为~,全长公里。
工程内容主要包括路基填筑、排水、防护和桥涵工程。
本施工组织设计中主要内容是水泥搅拌桩施工处理。
其主要工程数理如下表(表一)、、地形地貌本工程位于东经˚ 58’57”~˚ 10’20” ,北纬˚ 41’16”~˚ 19’00”之间。
地形以平原区为主,海拔高度一般为1.6m~3.8m,地势由北向南倾斜,沟渠纵横。
鱼塘密布。
、气象特征工程所经地区属亚热带气候,全年气候暖和,日照充足,雨量充沛,年平均气温˚~˚,冬季最冷月份为一月。
平均气温˚,极端最低气温˚以下。
夏季最热月份为七月,平均气温˚,极端最高气温˚。
年平均降雨量约1638mm,最大降雨量2000mm。
年平均风速~,冬夏季风向变化明显。
本区属台风影响区,风速最大达34m。
、水文地质情况本项目线路位置地貌单元为珠三角洲海滨相冲击平原,地形平坦,高程为—2.75m,线路经过范围多为鱼塘区,水系较为发达,地表水受海水涨退潮影响,起伏较大,土质情况为:()耕植土:层厚~.7m,平均厚度1.56m。
()淤泥质亚粘土:深度黑色、饱和、呈流塑状,层厚~.9m。
()粉细粉:深灰色、饱和、松散、夹淤泥质亚粘土层,含贝壳及腐植质。
层厚~.2m,平均厚度6.7m。
()中粗砂:厚度~.1m,平均厚度6.2m。
二、编制依据及原则.编制依据编制原则遵守国家法律及交通部和地方政府的法规。
执行交通部公路工程的施工技术规范和质量检验评定标准。
注重质量,加强环保,确保工期。
注意安全,加强卫生保障工作,确保工程完工无人员伤亡事故。
尊重当地宗教信仰和风俗习惯,确保文明施工。
充分采用新技术、新工艺、新材料。
三、施工总体部署、组织机构的建立及部署为优质、安全、快速地完成本合同工程的施工任务,我公司为本工程配备了得力的项目经理部班子。
项目经理部设项目经理名,副经理和项目总工程师各名,下设施工技术科、物资设备科、安全质量科、计划财务科、工地试验室、综合办公室及施工作业队。
项目经理部设在本标段起点附近的大都村,作业队设在现场。
、施工计划、劳力安排根据业主要求,我公司结合自身的施工能力及多年来的施工经验,通过反推安排,施工工期:年月日年月日,整个工期从开工到完工有效工作日为天。
由于本工程施工简单,工程量较大,可采取平行施工。
应用科学组织,合理安排,才能确保工程的顺利完成。
施工劳力安排为:共个机组,每机组人,合计人施工计划横道图见下水泥搅拌桩工程数量表表一施工计划横道图、质量目标确保本标段工程全部达到国家或交通部现行的工程质量验收标准,工程质量验收:分部工程合格率,分部工程优良率,单位工程优良率。
创市优工程。
、安全目标遵循国家和交通部关于安全生产的法律、法规,制定切实可行的安全保障措施,确保工程施工过程中不发生人身死亡事故;不发生重大施工机械设备损坏事故;不发生重大火灾事故;不发生负主要责任的重大交通责任事故;争创“零事故”工程。
、施工安全措施.施工中明确分工,统一负责。
.施工前对水质进行检测,生活用水必须符合《生活用水卫生标准》生产用符合水质要求,水池加盖。
.每一用电单位安装独立的总开关和熔丝,临时供电站使用的安全工具和压力容器等定期检查,严禁将电线拴在导电的金属物件上,或将电线捆绑在一起,并严禁拖拉。
.机具设备处于完好状态,并定期检修保养,电器设备及线路必须绝缘良好,电动机具必须规定接地,禁止在运转时维修设备,机械转动时,严禁头脚伸入机械行程范围内。
.机械操作人员实行持证上岗,须熟悉所操作机械,车辆的性能,保养及操作方法,运输前要认真检查。
.起重设备必须装有安全装置,并标明吨位及符合规定的钢丝绳。
.夜间施工有足够的照明设施,保证安全施工。
四、主要施工材料及机械设备、主要施工材料及设备五、施工方案水泥搅拌桩水泥采用。
施工机具为-5A型水泥搅拌桩机。
施工时,横向从路中心两侧,纵向从涵洞中心向两侧,且采用隔桩跳打的方法。
首先根据地质情况进行成桩试验,确定钻进速度、提升速度、搅拌速度、喷浆压力、单位时间灌量等。
搅拌桩桩工艺框图()开工前会放、验轴线桩位,并由监理核实认可。
用竹签标定出桩位,以便于施工。
()安装钻机,对准桩孔位,用铅垂线校正机架,上下左右倾斜不超过桩长。
()钻机带浆钻至设计深度后原地空钻,启动浆体发生器,等水泥浆到达桩底后再慢速提升。
() 调节喷浆的数量,使浆体均匀喷入,并确保延米数量为不小于㎏。
()现场记录:现场完成一根桩记录一根桩,如实反映施工情况。
()采取电流值和桩长双控的原则进行施工,若遇电流值的显示与设计桩长不相符时,及时向监理报告。
()在施工过程中,若遇堵管、停电等原因不能连续完成一根桩时,再次接重叠部分不少于1.米。
质量检测措施:①施工过程中随时检查分析施工记录、加灰用量、桩长、复搅长度等,发现问题,及时解决。
②施工过程中,对成桩进行的挖桩抽样检查,桩径控制在10mm,钻头的磨损若超过1cm 立即更换。
③成桩天内采用轻型动力触探仪检查桩的强度,触探点在桩径方向处,抽检频率为。
根据贯入30cm的锤击数来判定桩上部强度是否合格。
对不合格桩,在成桩天后采用取芯取样检测。
④成桩天后在桩体上部(桩顶以下0.5m,1.0m,1.5m)截取三段桩体进行现场桩身无侧限抗压强度试验。
试验数量为,但不少于根。
六、质量控制搅拌桩作为软土路基加固的基础,其质量的好坏,直接影响到上层的填筑施工,且它属于地下隐蔽工程,其质量控制应贯穿在施工的全过程中,作为关键工序加以控制。
具体措施如下:()根据设计中提供的各种技术资料,了解地基土的性质、埋藏条件,搅拌桩正式施工前作成桩试验,确定施工技术参数,包括钻进速度、提升速度、喷灰压力。
()在施工过程中必须随时检查加固料用量,喷浆高程及停灰面、桩长、复搅长度及施工中有无异常情况,出现断桩应及时处理。
()必须要使用有效的电脑自动记录仪,正确记录各种参数并自动打印输出:桩号、日期、始打和结束时间、设计桩长、实际桩深、每延米的喷浆量及累计数量,搅拌深度等。
()对成桩进行一定数量的抽样检查,检查桩位、桩数和桩头外观质量。
发现漏桩,桩位偏差过大或桩头外观的强度偏低的质量问题时,及时采取补救措施。
()备制好的浆液不得离析,不得停置过长,超过的浆液降低标号使用。
浆液倒入集料时加筛过滤,以免浆内结块,损坏泵体。
()泵送浆液时,管路保持潮湿,以利输浆。
派专人记录固化剂等用量,并记录泵送浆开始、结束时间。
()供浆连续,拌和均匀。
搅拌桩施工允许偏差说明图库网址联系:电话:....................................分隔............................................分隔.............................水泥搅拌桩施工组织设计方案监表工程分项开工申请批复单承包单位:中铁七局集团有限公司合同号:监理单位:广东省公路工程监理站编号:开工项目:水泥搅拌桩分项工程开工申报表编号:分项工程名称:排水工程合同段:起讫桩号:申报日期:年月日所属单位工程:中铁七局和北公路标项目部、工地及临建情况工地情况本标段属于一环线东线工程全长公里地处珠江三角洲冲击平原,地势平坦,线路经过地带多为多办一些鱼塘,水系较发达,地表水受海水涨退潮影响伏较大。
施工前排出地表积水,清理场。
临时房屋项目经理部租赁当地民房;作业队住房为现场临时用地自建和租赁民房相结合。
临时用水根据调查,本工程沿线水塘较多,水质尚可,可供施工使用。
生活用水采取接用地方自来水。
.临时用电项目部、作业队驻地生活区照明用电从当地接电引入,施工用电则从高压线引入,租赁台变压器引电。
同时自备发电机台,以备停电时急需。
.临时通信系统项目经理部设程控电话及电台各一部,工地与工地之间或项目部与工地之间采用电台、手机联络。
.临时道路根据现场条件,施工主要利用既有道路作运输通道,对既有道路进行加强。
同时我们在线路右侧修建一条6m宽临时道路(位于地界内),采用片石毛碴铺垫。
9、10、11、12、13、14、15、16、3、施工组织计划(含施工方案、进度工期计划、安全、质量、进度、环保措施、管理制度)施工组织设计报审表工程名称:佛山市和北公路标段水泥搅拌桩广东省公路工程监理站:本表由施工单位填写一式三份,连同施工组织设计一份一并送监理单位审查,建设、监理及施工单位各留一份。
佛山市和顺至北滘公路主干线工程标段水泥搅拌桩施工组织设计编制:审核:批准:中铁七局集团有限公司佛山市和北公路标段项目经理部二四年七月一、工程概述、概况佛山市和顺至北滘公路主干线工程标段属一环线东线工程。
起讫里程为~,全长公里。
工程内容主要包括路基填筑、排水、防护和桥涵工程。
本施工组织设计中主要内容是水泥搅拌桩施工处理。
其主要工程数理如下表(表一)、、地形地貌本工程位于东经˚ 58’57”~˚ 10’20” ,北纬˚ 41’16”~˚ 19’00”之间。
