热工测点位置的选取参考文档

合集下载

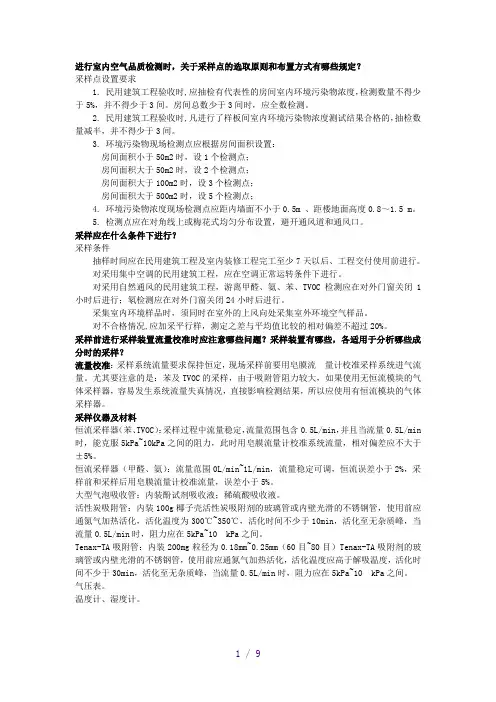

热工测试技术习题及答案

热工测试技术习题及答案

进行室内空气品质检测时,关于采样点的选取原则和布置方式有哪些规定?采样点设置要求1. 民用建筑工程验收时,应抽检有代表性的房间室内环境污染物浓度,检测数量不得少于5%,并不得少于3间。

房间总数少于3间时,应全数检测。

2. 民用建筑工程验收时,凡进行了样板间室内环境污染物浓度测试结果合格的,抽检数量减半,并不得少于3间。

3. 环境污染物现场检测点应根据房间面积设置:房间面积小于50m2时,设1个检测点;房间面积大于50m2时,设2个检测点;房间面积大于100m2时,设3个检测点;房间面积大于500m2时,设5个检测点;4. 环境污染物浓度现场检测点应距内墙面不小于0.5m 、距楼地面高度0.8~1.5 m。

5. 检测点应在对角线上或梅花式均匀分布设置,避开通风道和通风口。

采样应在什么条件下进行?采样条件抽样时间应在民用建筑工程及室内装修工程完工至少7天以后、工程交付使用前进行。

对采用集中空调的民用建筑工程,应在空调正常运转条件下进行。

对采用自然通风的民用建筑工程,游离甲醛、氨、苯、TVOC检测应在对外门窗关闭1小时后进行;氡检测应在对外门窗关闭24小时后进行。

采集室内环境样品时,须同时在室外的上风向处采集室外环境空气样品。

对不合格情况,应加采平行样,测定之差与平均值比较的相对偏差不超过20%。

采样前进行采样装置流量校准时应注意哪些问题?采样装置有哪些,各适用于分析哪些成分时的采样?流量校准:采样系统流量要求保持恒定,现场采样前要用皂膜流量计校准采样系统进气流量。

尤其要注意的是:苯及TVOC的采样,由于吸附管阻力较大,如果使用无恒流模块的气体采样器,容易发生系统流量失真情况,直接影响检测结果,所以应使用有恒流模块的气体采样器。

采样仪器及材料恒流采样器(苯、TVOC):采样过程中流量稳定,流量范围包含0.5L/min,并且当流量0.5L/min 时,能克服5kPa~10kPa之间的阻力,此时用皂膜流量计校准系统流量,相对偏差应不大于±5%。

热力试验测点安装及布置规范(A)版--12.05

热力试验测点安装及布置规范(A)版--12.05

热力试验测点安装及布置规范(A)版华电国际山东分公司节能中心发布2012年5月14日前言开展机组热力试验,检测机组性能变化, 是分析判断机组运行性能状态的重要手段,也是机组节能工作的基础,为规范热力试验测点的布置和试验仪表的安装,增强机组修前、修后各热力试验结果间的可比性,推动节能降耗工作精细化、规范化,根据华电国际山东分公司开展节能工作的具体部署,制定本规范。

本规范由华电国际山东分公司安全生产部提出。

本规范由华电国际山东分公司节能中心编制。

本规范引用文件:GB 10184-88 电站锅炉性能试验规程DLT 467-2004 电站磨煤机及制粉系统性能试验DLT 469-2004 电站锅炉风机现场性能试验DLT 5182-2004 火力发电厂热工自动化就地设备安装、管路、电缆设计技术规定GB/T8117-2008 汽轮机热力性能验收试验规程GB/T2624-2006 用安装在圆形截面管道中的差压装置测量满管流体流量ASME PTC6-1996汽轮机性能试验规程本规范编制:崔修强、蒋蓬勃本规范初审:赵学山本规范专家审核:许传凯、安敏善本规范审定:刘志全本规范批准:邢涛本规范由华电国际山东分公司节能中心负责解释。

目录目录 (1)锅炉篇 (1)锅炉热力试验测试项目清单 (1)1 温度测量 (2)2 压力测量 (4)3 烟气取样(氧量测定) (6)4 飞灰采样 (8)5 炉渣采样 (9)6 燃料取样(煤粉细度测定) (9)7入炉煤采样 (10)8 流量测量 (10)汽机篇 (12)汽轮机性能试验关键测点清单 (12)1 流量测量 (13)2 温度测量 (17)3 压力测量 (19)4 排汽压力的测量 (20)5 电功率的测量 (21)附录A 网格法等截面划分原则 (22)附录B 热力试验测点标高清册 (24)附录C 参考附图 (25)附录D 参考附图 (39)附录E 参考附图 (42)锅炉篇锅炉热力试验测试项目清单注:①上表测点清单仅对常规锅炉热力试验,如有特殊试验项目可供参考。

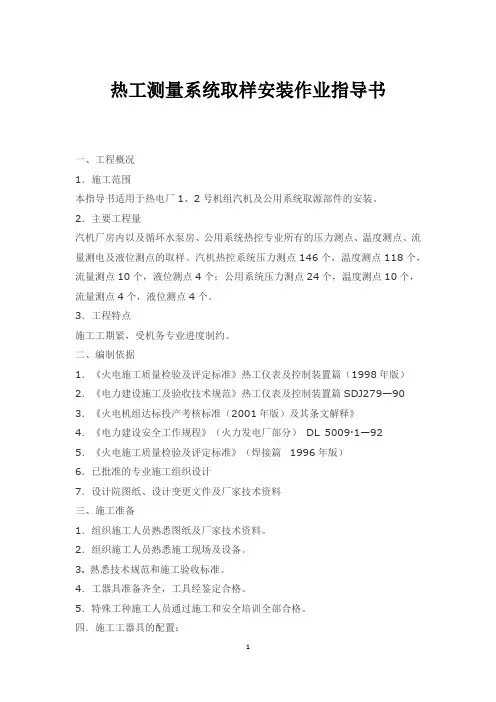

热工测量系统取样安装作业指导书

热工测量系统取样安装作业指导书

热工测量系统取样安装作业指导书一、工程概况1.施工范围本指导书适用于热电厂1、2号机组汽机及公用系统取源部件的安装。

2.主要工程量汽机厂房内以及循环水泵房、公用系统热控专业所有的压力测点、温度测点、流量测电及液位测点的取样。

汽机热控系统压力测点146个,温度测点118个,流量测点10个,液位测点4个;公用系统压力测点24个,温度测点10个,流量测点4个,液位测点4个。

3.工程特点施工工期紧,受机务专业进度制约。

二、编制依据1.《火电施工质量检验及评定标准》热工仪表及控制装置篇(1998年版)2.《电力建设施工及验收技术规范》热工仪表及控制装置篇SDJ279—90 3.《火电机组达标投产考核标准(2001年版)及其条文解释》4.《电力建设安全工作规程》(火力发电厂部分)DL 5009·1—92 5.《火电施工质量检验及评定标准》(焊接篇1996年版)6.已批准的专业施工组织设计7.设计院图纸、设计变更文件及厂家技术资料三、施工准备1.组织施工人员熟悉图纸及厂家技术资料。

2.组织施工人员熟悉施工现场及设备。

3. 熟悉技术规范和施工验收标准。

4.工器具准备齐全,工具经鉴定合格。

5.特殊工种施工人员通过施工和安全培训全部合格。

四.施工工器具的配置:单位数量名称单位数量焊钳副2焊帽个2卷尺只2(3m—5m) 角尺只2钢板尺个2(100mm) 12寸扳手把2角磨机台2粉线米30副6磁力电钻台1割把个2盘尺个1五.劳动力组织:施工人员4名班长1名组长2名六.施工工序及施工方法:1.操作工艺流程图:确定取样位置→测孔的开凿→插座安装及焊接2.测点位置的选择:2.1压力测点位置的选择2.1.1测点开孔位置必须按设计图或制造厂的规定进行选择。

2.1.2测孔必须选择在管道的直线段上,避开阀门、弯头、三通、大小头、挡板、人孔、手孔等对介质流速有影响或造成泄漏的地方。

2.1.3不得在焊缝及其边缘上开孔及焊接。

2.1.4取源部件之间的距离必须大于管道外径,但不小于200mm。

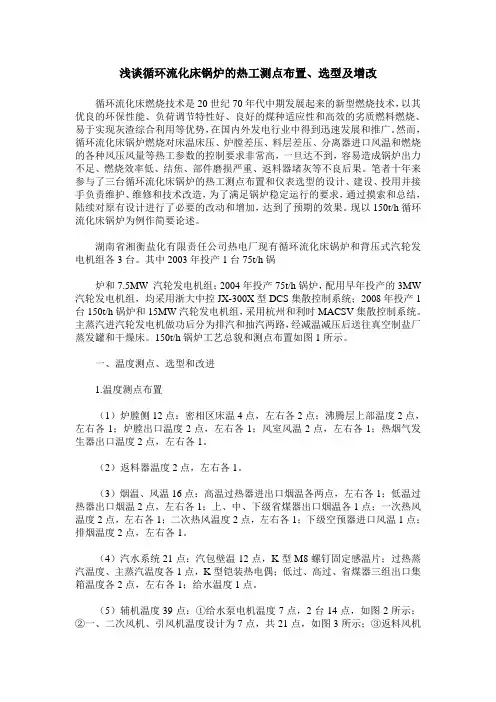

浅谈循环流化床锅炉的热工测点布置、选型及增改

浅谈循环流化床锅炉的热工测点布置、选型及增改

浅谈循环流化床锅炉的热工测点布置、选型及增改循环流化床燃烧技术是20世纪70年代中期发展起来的新型燃烧技术,以其优良的环保性能、负荷调节特性好、良好的煤种适应性和高效的劣质燃料燃烧、易于实现灰渣综合利用等优势,在国内外发电行业中得到迅速发展和推广。

然而,循环流化床锅炉燃烧对床温床压、炉膛差压、料层差压、分离器进口风温和燃烧的各种风压风量等热工参数的控制要求非常高,一旦达不到,容易造成锅炉出力不足、燃烧效率低、结焦、部件磨损严重、返料器堵灰等不良后果。

笔者十年来参与了三台循环流化床锅炉的热工测点布置和仪表选型的设计、建设、投用并接手负责维护、维修和技术改造,为了满足锅炉稳定运行的要求,通过摸索和总结,陆续对原有设计进行了必要的改动和增加,达到了预期的效果。

现以150t/h循环流化床锅炉为例作简要论述。

湖南省湘衡盐化有限责任公司热电厂现有循环流化床锅炉和背压式汽轮发电机组各3台。

其中2003年投产1台75t/h锅炉和7.5MW 汽轮发电机组;2004年投产75t/h锅炉,配用早年投产的3MW 汽轮发电机组,均采用浙大中控JX-300X型DCS集散控制系统;2008年投产1台150t/h锅炉和15MW汽轮发电机组,采用杭州和利时MACSV集散控制系统。

主蒸汽进汽轮发电机做功后分为排汽和抽汽两路,经减温减压后送往真空制盐厂蒸发罐和干燥床。

150t/h锅炉工艺总貌和测点布置如图1所示。

一、温度测点、选型和改进1.温度测点布置(1)炉膛侧12点:密相区床温4点,左右各2点;沸腾层上部温度2点,左右各1;炉膛出口温度2点,左右各1;风室风温2点,左右各1;热烟气发生器出口温度2点,左右各1。

(2)返料器温度2点,左右各1。

(3)烟温、风温16点:高温过热器进出口烟温各两点,左右各1;低温过热器出口烟温2点,左右各1;上、中、下级省煤器出口烟温各1点;一次热风温度2点,左右各1;二次热风温度2点,左右各1;下级空预器进口风温1点;排烟温度2点,左右各1。

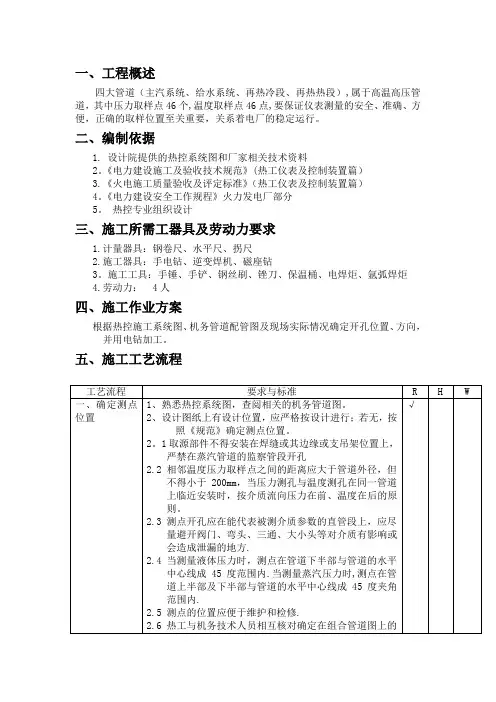

四大管道热控测点取样

四大管道热控测点取样

一、工程概述四大管道(主汽系统、给水系统、再热冷段、再热热段),属于高温高压管道,其中压力取样点46个,温度取样点46点,要保证仪表测量的安全、准确、方便,正确的取样位置至关重要,关系着电厂的稳定运行。

二、编制依据1. 设计院提供的热控系统图和厂家相关技术资料2。

《电力建设施工及验收技术规范》(热工仪表及控制装置篇)3.《火电施工质量验收及评定标准》(热工仪表及控制装置篇)4。

《电力建设安全工作规程》火力发电厂部分5。

热控专业组织设计三、施工所需工器具及劳动力要求1.计量器具:钢卷尺、水平尺、拐尺2.施工器具:手电钻、逆变焊机、磁座钻3。

施工工具:手锤、手铲、钢丝刷、锉刀、保温桶、电焊炬、氩弧焊炬4.劳动力: 4人四、施工作业方案根据热控施工系统图、机务管道配管图及现场实际情况确定开孔位置、方向,并用电钻加工。

五、施工工艺流程六、施工注意事项1、机械开孔时,要先用冲头在测孔的中心打一冲头记,防止开孔时钻头滑脱。

2、用与插座内径相符的钻头进行开孔,开孔时钻头应与本体表面垂直。

3、孔刚钻透,即移去钻头,将挂在孔壁上的铁屑取出.4、用半圆锉或圆锉修去测孔四周毛刺。

5、焊接前应把坡口及测孔的周围用锉或砂布打磨出金属光泽,并清除测孔内边毛刺。

6、插座安装步骤为找正、点焊、复查垂直度、施焊。

焊接过程中禁止摇动焊件。

7、合金钢插件焊接,焊前应进行预热,焊后进行热处理,确保焊接质量。

8、插座焊接或热处理后,必须检查其内部,不应有焊瘤存在;测温元件插座焊接时应有防止焊渣划伤丝扣的措施。

9、插座焊接完毕,插座口应采取临时封闭措施,以免异物进入。

七、安全注意事项1、进入施工现场必须戴好安全帽。

2、使用电动工具时,应检查绝缘性能,电动工具应配有合格的漏电保护器。

3、打磨焊口注意做好防护措施,防止割破手.4、使用电钻、磨光机时应戴好防护眼镜。

5、电焊电源必须绝缘良好,电焊线不准裸露.6、焊接地点周围做好防火准备工作,清除易燃易爆物品.7、现场文明施工,做好“三无五清”.8、高空作业时,必须正确使用安全带,脚手架使用时必须经验收合格并挂牌,每次登脚手架前应检查其安全性。

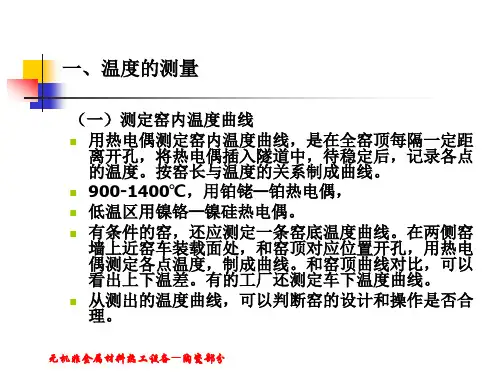

隧道窑 热工测量点的确定无机非金属材料热工设备 无机非金属材料热工设备

隧道窑 热工测量点的确定无机非金属材料热工设备 无机非金属材料热工设备

无机非金属材料热工设备—陶瓷部分



注意:如果热收入和热支出达不到平衡,应考虑测定 的数据有错误,或选点不恰当,数据没有代表性,要 重新考虑,全面衡量。 热工标定主要是为了判断一座窑设计或操作是否合理 ,所以往往不止对一座窑进行标定,甚至对同地区相 同类型的窑进行标定,以便对照,分析比较,找出各 窑的优缺点,以便改进设计,改进操作,找出最佳化 的设计和最佳化的操作条件,制定标准操作规程,设 计标准型的窑炉。 热工标定是一项繁重的工作,又是重要的工作,在热 工标定中,可取得很多有用的第一手资料。所以要组 织人力,合理安排,定期进行热工标定。
无机非金属材料热工设备—陶瓷部分
一、隧道窑烧成带的温度自动调节

(一)调节温度的方法 1.对烧氧化气氛的窑或烧还原气氛的窑的氧化带( 900-1050℃),可以固定空气量不变,用改变燃料 的方法调节温度。
方法简单,为多数工厂采用。但气氛性质有变化,要 防止氧化气氛不足。

无机非金属材料热工设备—陶瓷部分
无机非金属材料热工设备—陶瓷部分
(二)隧道窑烧成带温度自动调节的选点方案



1. 选定隧道窑烧成带一个最高温度点,作为控制对象 。这种方案简单,用的仪表少。但即使控制了这点温 度,也难以保证其他温度点不变化,整个窑的操作难 于稳定。 2. 将烧成带对应于燃烧室的部位,分为若干组,如氧 化炉组(900-1050℃),重还原炉组(10501200℃),弱还原炉或者中性炉组(1200℃以上) 。每组选取一个温度作为控制点,这个方案适用于非 比例式烧嘴的分组调节,比第一方案好。 3. 对应于每个燃烧室的部位,在隧道内偏于该燃烧室 的一侧或从燃烧室顶部选取一个点来控制温度。适用 于采用比例式烧嘴的隧道窑上,能较精确地控制整个 烧成带的温度。

脱硫热工测点

脱硫热工测点
电磁流量计
DM43F1FH1A1N1W1NM
输出4~20mA, 220VAC, 0~100m3/h;DN150,PN1.6;衬里材质PFA;电极材质316L;接地环材质316L
1
菲时博特
31
00HTM20CL001
石膏浆液箱液位计
超声波液位计
GDSL551-PAJPASMA
4~20mA输出,二线制,0~3m,法兰:GD2000 DN50 PN1.0
1
永康
9
0HTD00CP002
除雾器差压
智能压力变送器
EJA120A-EES5A-92DA
量程:0-800Pa,4~20mA;HC膜片,,1/2NPT内螺纹电气接口,垂直安装,带安装托架
1
EJA
10
00HTQ53CF001
除雾器水流量
电磁流量计
DM43F1FQ1A1N1W1NM
输出4~20mA, 220VAC, 0~60m3/h;DN125,PN1.6;衬里材质PFA;电极材质316L;接地环材质316L
1
永康
2
00HTA10CT002
原烟气温度
铂热电阻
WZP-430
分度号:Pt100;插入长度:L/l=1150/1000;保护管材质:0Cr18Ni10Ti;保护管直径:Φ16mm;法兰:HG20592 PL25-1.6 RF;信号接线口:M20X1.5;精度:B级
1
永康
3
00HTA10CT003
原烟气温度
1
无锡
13
00HTF12CP510
#2循环泵出口压力
隔膜压力表
Y-150-MF2
量程:0~1.0Mpa;法兰:HG20592 PL50-1.6RF;2.5级;隔膜:哈式合金C

116MW循环流化床热水锅炉热工测点布置及仪表选型

116MW循环流化床热水锅炉热工测点布置及仪表选型
BI Bi z n n eg
( abnH a egC ne t t gH a p l C . Ld Ha i 10 2 , hn ) H ri un n o cnr i et u p o , l, r n 50 6 C ia an s y b
Ab ta t L y u f h r d n mi au igp it n srme t ee t n fr1 6 MW B h t tr ol sr c : a o t emo y a cmes r onsa di t ot n n u n lc o s i o 1 CF o e i wa b .
作者简介 :毕滨 增( 90一 , ,93年毕 业于哈尔滨工业大学工业 自动化仪表专 业 , 16 ) 男 1 8 工程师 。

2 3l 一
维普资讯
V 12 , o 3 o.8 N .
He o g a g  ̄ c i P w r i n j n l tc o e l i le r
有发生堵煤故障现象, 以致不能同时运行 , 且个别 风帽堵 塞等 , 致使炉膛各层压力 、 温度分布不均 匀, 加之循环流化床锅炉磨损严重 , 热电偶易损坏 等原 因。故在炉膛前后墙料床、 密相区、 稀相区增
文章编号 :10 0 2—16 {0 6 0 0 3 — 3 、 6 3 2 0 }3— 2 1 0
La o ft e m o y m i e s rn i t nd i sr m e y uto h r d na c m a u i g pon s a n t u nt s lci n f r 1 W B o t r bolr ee to o 1 M 6 CF h twa e i e
毕滨增
( 尔滨市华 能集 中供热有 限公 司, 哈 黑龙江 哈 尔滨 102 ) 506 摘 要 : 合参加多 台循环流化床锅炉建设 、 结 调试运行及 技术改造 的经验 , 介绍 了循 环流 化床锅 炉热工测 点布

热工测点数据表

热工测点数据表
0-2.5MPa
Y-150
供货
2
左右各一
高省出口压力(远传)
P14
1.6MPa
0-2.5MPa
自定
自购
2
左右各一

15
空气预热器
一次风进口温度
T15(R、L)
20℃
0-100℃
自定
自购
2
左右各一
一次风进口压力
P15(R、L)
8897Pa
0-20000Pa
自定
自购
2
左右各一
16
二次风进口温度
T16
20℃
自定
自购
2
左右各一
4
炉膛
上部温度
T4(R、L)
886.4℃
0-1500℃
自定
自购
2
左右各一
上部压力
P4(R、L)
0Pa
-1000-200Pa
自定
自购
2
左右各一
5
分离器
进口温度
T5(R、L)
886.4℃
0-1500℃
自定
自购
2
左右各一
进口压力
P5(R、L)
-19 Pa
-1000-200Pa
自定
自购
2
左右各一
6
出口温度
T6(R、L)
886.4℃
0-1500℃
自定
自购
2
左右各一
出口压力
P6(R、L)
-1463 Pa
-3000-0Pa
自定
自购
2
左右各一
7
省煤器
高省进口温度
T7(R、L)
886.4℃

热工测点位置的选取

热工测点位置的选取

080 46(23) 50(25) 80(40) 30(15) 54(27) 44(22) 30(15) 8(4)
对于
阻流体
上游侧最短直管段长度
所有 直径比大于或等于05D的对称骤缩异径管
30(15)
的直 径比
β
直径小于或等于003D的温度计套管和插孔 直径在003D和013之间的温度计套管和插孔
5(3) 20(10)
测量锅炉过热器 再热器管壁温度的表面热电偶,宜装设在顶棚管上面100mm以 内按锅炉厂要求,接线端子应引至炉墙外便于维修处。感温块的焊接工作应在
水压试验前进行。 当测温元件必须装设在隐蔽处或在机组运行中人无法接近的地方时,测温元件
的接线端应引至便于维修处。 水平安装的测温元件,若插入深度大于lm时,(应尽可能垂直安装,否则)应
β≤
下游侧
单 个 90 º弯 头或三通(流 体仅从一个
支管流出)
在同一平 面上的两 个或多个 90º弯头
在不同平
面上的两 个或多个 90º弯头
渐缩管 (在15D 至3D的长 度内由2D 变为D)
渐扩管 (在1D至 2D的长度 内 由 05D 变为D)
球形阀全 开
全控球阀 或闸阀全 开
最短直 管段长 度(包 括在本 表中的
注3:带括号的值为"05%附加不确定度”的值。
注4:直管段均以直径D的倍数表示,从经典文丘里管上游取压口平面量起。至少
在表中所示的长度范围内,管道粗糙度应不超过市场上可买到的光滑管子的粗
糙度(约K/D≤103)。
注5:下游直管段:位于喉部取压口平面下游至少4倍喉部直径处的管件或其他阻流
件不影响测量的不确定度。
电容式物位计的传感器应垂直安装,垂直度偏差不得超过5°,且 应避开下料口物料对电极的撞击。

热工测点位置的选取课件

热工测点位置的选取课件

总结词
通过模拟仿真进行选取
VS
详细描述
基于仿真模拟的选取方法是通过建立仿真 模型,模拟工艺流程并观察其行为。这种 方法可以模拟不同的操作条件和异常情况 ,帮助确定需要监控的关键参数。仿真模 拟可以提供对工艺过程深入的理解,并且 可以预测在各种条件下的系统行为。
05
测点位置选取的案例分析
案例一:火电厂测点位置选取
选取测点位置的原则
代表性
01
测点的选取应具有代表性,能够反映被监测对象的整
体或某一方面的特征。
可行性
02 测点的选取应考虑实施监测的技术手段、经济成本等
因素,确保实际可行。
稳定性
03
测点的选取应考虑监测对象的稳定性和可持续性,确
保监测数据的准确性和可靠性。
选取测点位置的标准
重要性
被监测对象的重要性和关键性,如关键设备、关键工 艺等。
THANKS
感谢观看
总结词
在火电厂中,测点位置的选取应考虑工艺流程、设备特点和管道特性,以确保准 确监测温度、压力等参数。
详细描述
火电厂中的测点位置选取应关注关键设备,如锅炉、汽轮机等,以及关键工艺流 程,如燃烧、蒸汽参数监测等。对于高温、高压区域,应特别注意选择合适的测 点位置,以避免对设备和管道造成损害。
案例二:化工厂测点位置选取
06
总结与展望
总结
测点选取原则
根据实际生产需要和工艺流程特点,选择具 有代表性的测点进行监测,确保数据准确反 映生产情况。
测点数量确定
根据生产规模、工艺复杂程度和监测要求等因素, 合理确定测点数量,以满足监测和生产控制需求。
测点布局优化
通过对测点布局进行优化,提高监测数据的 准确性和全面性,更好地指导生产操作和控 制。

工程现场检测布点要求

工程现场检测布点要求
各风口的风量
同一单位工程内,按风管系统数量抽查10%,且不得少于1个系统。
《建筑节能工程施工质量验收规范》GB50411-2007
通风与空调系统总风量
同一单位工程内,按风管系统数量抽查10%,且不得少于1个系统。
《建筑节能工程施工质量验收规范》GB50411-2007
空调机组的水量
同一单位工程内,按系统数量抽查10%,且不得少于1个系统。
《建筑节能工程施工质量验收规范》GB50411-2007
供热系统补水率
同一单位工程内,每个热源与换热站均不少于1个独立的供热系统。
《建筑节能工程施工质量验收规范》GB50411-2007
外网热输送效率
同一单位工程内,每个热源与换热站均不少于1个独立的供热系统。
《建筑节能工程施工质量验收规范》GB50411-2007
3、同一单位工程内,对端承型大直径灌注桩,应在上述两款规定的抽检桩数范围内,选用钻芯法或声波透射法对部分受检桩进行桩身完整性检测。抽检数量不应少于总桩数的10%。
4、同一单位工程内,地下水位以上且终孔后桩端持力层已通过核验的人工挖孔桩,以及单节混凝土预制桩,抽检数量可适当减少,但不应少于总桩数的10%,且不应少于10根。
密度
同一单位工程内,房建(1000㎡以下3点、1000㎡以上3000㎡以下每100㎡一点、3000㎡以上每300㎡一点、每一独立基础不少于一点,基槽每20延米一点,路基(1000㎡每层3点),沟槽回填{胸腔、管顶以上500内(两井位之间不少与3点)。
同上
最大干密度和最佳含水率
同一单位工程内,房建(1000㎡以下3点、1000㎡以上3000㎡以下每100㎡一点、3000㎡以上每300㎡一点、每一独立基础不少于一点、基槽每20延米一点,路基(1000㎡每层3点),沟槽回填{胸腔、管顶以上500内(两井位之间不少与3点)。

四大管道热工测点定位及配管1

四大管道热工测点定位及配管1

四大管道热工测点定位及配管作者:刘香阶姜波摘要:本文结合我院几个电厂的施工图设计,对如何搞好四大管道热工测点定位及配管工作提出了具体做法、需要注意的问题和建议,供大家参考。

一、概述高效环保(设置烟气脱硫甚至脱硝装置)的超临界600MW级机组成为我国当前发电设备在建的主流机组。

为了满足国内快速增长的电力需求,大型超临界机组的建设周期越来越短,由于热机专业设计的大型机组的四大管道(主蒸汽管道、高压给水管道、热再热蒸汽管道和冷再热蒸汽管道)需要从国外进口,其供货周期较长,为了减少现场的安装工作量,提高制作工艺,便于工程责任界限划分,当今大多数业主将进口的四大管道在国内的工厂进行配管,需要设计单位热控专业配合相应的测点定位工作。

这与设计仪表控制秒统P&ID图的工作有明显的区别,不仅需要遵守设计规范,还要熟悉相应的安装规范。

在此,我们将实际工程中的一些做法进行说明,并提出应注意的事项,供大家参考。

同时做好主要工艺管道热工测点的定位和配管工作,这也是与国际接轨的基本要求。

二、总的要求2.1 热工测点定位和配管工作应遵守《火力发电厂热工自动化就地设备安装、管路及电缆设计技术规定》(DL/T5182—2004)和《电力建设施工及验收技术规范第五部分;热工自动化》(DL/T5190.5—2004)中的规定。

2.2 测点位置应避开管道焊缝,与管道焊缝和工艺其它接口之间及两个测点开孔之间的距离应大于管道外径且不小于200mm。

测点位置及方位应随主管道安装图一同提供给配管厂,配管厂在具体定点时可按照本原则适当调整。

2.3 标注的热工测点应完整、类别清晰,仪表控制系统P&ID图的所有相关热工测点和机组性能试全的热工测点都应列入,压力和温度测点符号应符合看图习惯,并附上图例。

一般地,压力测点用PT/PI表示,温度测点用TE/TI表示。

2.4 主管道压力测点(PT、PI)均需要随主管道配置取样短管,在主管道上的开孔为取样短管的内径通孔。

火电工程W点、H点、S点的设置原则及一览表详解

火电工程W点、H点、S点的设置原则及一览表详解

火电工程 W点、 H点、 S点的设置原则及一览表1.见证点( W 点)设置原则应包括:1.1 质量不稳定的工程项目或工艺。

1.2 新工艺、新材料、新技术的应用项目。

1.3 单机、单系统设备的动、静态试验。

1.4 工程实体和技术检验、试验,测量报告验证。

2.停工待检点( H 点)设置原则应包括:2.1 隐蔽工程项目。

2.2 火电工程质量监督检查典型大纲中的重点项目及部分项目中的关键部位。

2.3 分部试运前建设单位有明确要求的项目。

3.相关 W 、 H 点示例如下:3.1 土建专业的W 、H 点应包括,但不限于:系统划分序号工程名称WH1基础工程定位●2基础工程高程控制●3主厂房地下结构钢筋●4主厂房地下结构混凝土●5主厂房汽机间上部结构、固定端、扩建端、各层平台●热力系统结构钢柱、梁安装6吊车梁制作、油漆及防火涂料、轨道安装●系统划分序号工程名称WH7吊车梁安装●8屋顶结构钢屋架结构制作、屋面板安装●9屋顶结构钢屋架结构安装●10平台板钢筋●11平台板混凝土●12楼梯间钢梯、平台、栏杆制作●13楼梯间钢梯、平台、栏杆安装●14煤斗结构制作●15煤斗结构安装●16除氧间、煤仓间、固定端、扩建段、至墙板制作●17除氧间、煤仓间、固定端、扩建段、至墙板安装●18锅炉间上部结构外侧钢柱、钢梁、墙板制作及油漆●19主厂房汽机间上部结构、固定端、墙板涂漆●20锅炉间上部结构外侧钢柱安装、钢梁安装●21锅炉间上部结构固定端钢柱、钢梁、墙板制作及油漆●22锅炉间上部结构固定端钢柱安装、钢梁安装●23锅炉间上部结构扩建端钢柱制作、钢梁制作●24锅炉间上部结构扩建端钢柱安装、钢梁安装●25主厂房楼地面工程汽机间0米层楼地面、煤仓间 0●米层楼地面、煤仓间运转层楼地面、锅炉间0米层楼地面26主厂房门、窗安装●27主厂房装饰墙面●28汽机基础及上部结构钢筋●29汽机基础及上部结构混凝土、二次灌浆●30给水泵基础钢筋●系统划分序号工程名称WH31给水泵基础二次灌浆●32凝结水泵基础模板、混凝土、二次灌浆●33凝结水泵基础钢筋●34循环水泵基础模板、混凝土、二次灌浆●35循环水泵基础钢筋●36泵坑钢筋●37泵坑混凝土●38锅炉基础结构地板钢筋、柱梁板钢筋●39锅炉基础结构地板柱梁板混凝土●40磨煤机基础模板、混凝土、二次灌浆●41磨煤机基础钢筋●42送、引风机基础钢筋●43送、引风机混凝土、二次灌浆●44排风机基础钢筋●45排风机基础混凝土、二次灌浆●46坑池钢筋●47坑池混凝土●48除尘器基础工程钢筋●49除尘器基础工程混凝土●50引风机室基础工程钢筋●51引风机室基础工程混凝土●52引风机室上部结构制作、油漆涂料●53引风机室上部结构安装●54烟道基础工程钢筋●55烟道上部结构砖墙砌筑●56烟道上部柱梁板钢筋●57烟道上部柱梁板混凝土●系统划分序号工程名称WH 58烟道建筑工程屋面防水层、烟道支架基础模板●59烟道支架定位及高程控制、挖方、支架基础钢筋●60烟道上部结构制作油漆涂料●61烟道上部结构安装油漆涂料●燃料供应系62输煤系统地基工程定位及高程控制●统63输煤系统结构工程钢筋●64输煤系统结构工程混凝土、防水层●65输煤栈桥基础钢筋、定位及高程控制●66输煤栈桥基础混凝土●67输煤栈桥上部结构柱梁板钢筋●68输煤栈桥上部结构柱梁板混凝土●69煤场工程及斗轮机基础定位及高程控制●70煤场工程及斗轮机基础钢筋●71煤场工程及斗轮机基础混凝土●72煤场挡墙钢筋●73煤场挡墙混凝土;排水沟混凝土●74干煤棚定位及高程控制●75干煤棚地下结构基础钢筋、挡煤墙钢筋●76干煤棚地下结构混凝土●77干煤棚上部结构制作、油漆、维护板安装●78干煤棚上部钢结构安装●79卸油栈台地基工程定位及高程控制、基础钢筋●80卸油栈台地基工程混凝土●81油泵房定位及高程控制、挖方、基础钢筋●82油泵房基础钢筋●83油泵房混凝土●84油泵房上部结构柱、梁、板钢筋●系统划分序号工程名称WH 85油泵房上部结构柱、梁、板混凝土●●86燃料油罐地基工程定位及高程控制、挖方、基础钢筋87燃料油罐地基工程混凝土●88油罐区域围墙、道路●89油罐区域避雷针●90油罐区域照明工程器具安装及配电箱(盘)安装●91油管沟道及支架地基工程定位及高程控制、挖方、油●管沟道钢筋、沟道盖板制作、安装92油管沟道混凝土●93油管支架钢筋●94管支架混凝土、支架安装●95综合管道支架地基工程定位及高程控制●96冲灰沟钢筋●97冲灰沟混凝土●98灰管沟钢筋●99灰管沟混凝土●100灰管支墩、支架钢筋●101灰管支墩、支架混凝土●102灰库地基工程定位及高程控制●103灰库基础工程及上部结构筒仓钢筋●104灰库基础工程及上部结构筒仓混凝土●除灰系统105渣库地基工程定位及高程控制●106渣库上部结构钢结构安装●107渣库上部结构设备基础钢筋●108渣库上部结构设备基础混凝土、二次灌浆●109屋面工程●系统划分序号工程名称W H 110酸碱储存间地基工程定位及高程控制●111酸碱中和池池体及酸碱贮存池钢筋●112酸碱中和池池体及酸碱贮存池混凝土、●设备二次灌浆113软化水池池体钢筋●114软化水池池体混凝土、防腐层●115水箱基础钢筋●116水箱基础混凝土、防腐层●117软化水池沟道钢筋●118软化水池沟道混凝土、防腐层、盖板安装●119设备基础钢筋●120设备基础混凝土、二次灌浆●121循环水加氯间地基工程定位及高程控制、挖方、地基●处理水处理系统供水系统系统划分122循环水加氯间水池池体钢筋●123加氯间水池池体混凝土、防腐层●124循环水加氯间沟道钢筋●125循环水加氯间沟道混凝土、防腐层、盖板安装126净化站地基工程定位及高程控制、地基处理●127澄清池及无阀滤池池体钢筋●128澄清池及无阀滤池池体混凝土●129各类水池钢筋●130各类水池混凝土●131取水泵站地基工程定位及高程控制、挖方、筑岛●132取水泵站地下沉井钢筋●133取水泵站地下沉井混凝土、沉井下沉、封底●134泵房上部结构柱梁板钢筋●序号工程名称WH135泵房上部结构混凝土、吊车梁轨道安装●136循环水沟地基工程及管道地基工程的定位及高程控●制137管道油漆防腐●138阀门井钢筋●139阀门井混凝土、盖板安装●140集控楼定位及高程控制●电气系统附属生产工程烟囱141主变、高备变、厂用变基础钢筋●142主变、高备变、厂用变基础混凝土●143防火墙及事故油池钢筋●144防火墙及事故油池混凝土●145屋外配电装置地基工程定位及高程控制●146设备基础及支架地基钢筋●147设备基础及支架地基混凝土●148独立避雷针地基钢筋●149独立避雷针地基混凝土●150避雷针制作、安装●151电缆沟钢筋●152电缆沟混凝土●153配电装置区域土建工程●154厂区沟道钢筋●155厂区沟道混凝土●156厂区外管道通水冲洗、水压试验、通水试验●157地基工程定位及高程控制●158烟囱地基工程钢筋●159烟囱地基工程混凝土、防腐层●160混凝土筒壁●系统划分序号工程名称W H161筒壁内衬工程安装、保温层、防腐层●162灰斗平台钢筋●163灰斗平台混凝土●164航空标志、避雷设施●3.2 安装专业的W 、H 点应包括,但不限于:系统划分序号工程名称WH1预埋底脚螺栓交接●2柱底板安装●3钢架安装●4钢架高强螺栓连接●5炉顶大板梁安装●6炉顶大板梁高强螺栓连接●7炉顶纵横中心线确认●8炉顶悬吊件小梁安装●9钢架油漆●10炉顶密封罩壳安装●11空气预热器基础划线●12空气预热器转子和围带安装●13空气预热器密封件安装及调整●14空气预热器吹灰器安装和冲洗装置安装●锅炉系统15空气预热器分部试运●系统划分序号工程名称WH16空气预热器漏风调整装置●17空气预热器红外线测温报警装置●18灰渣室安装●19旋流燃烧器安装●20炉顶密封●21锅炉整体水压试验●22吹灰器安装●23安全阀安装●24膨胀指示器安装●25烟道操作装置安装●26热风道操作装置安装●27冷风道操作装置安装●28煤闸门安装●29锅炉整体风压试验●30电气除尘器基础划线●31电气除尘器振打及传动装置分部试运●32电气除尘器极板间隙检查●33电气除尘器内部情理检查封门●34电气除尘器升压试验●35离心供油泵分部试运●36供油管道水压●系统划分序号工程名称WH 37供油管道冲洗●38厂区燃油管道水压试验●39回油管道水压试验●40启动炉燃油管道水压试验●41磨煤机安装●42磨煤机润滑油系统油循环●43磨煤机分部试运●44给煤机分部试运●45送风机润滑油系统油循环●46送风机分部试运●47引风机润滑油系统油循环●48引风机分部试运●49密封风机试运●50一次风机润滑油系统油循环●51一次风机试运●52点火风机试运●53扫描风机试运●54空气压缩机分部试运●55酸洗泵试运●56滚动筛煤机试运●57环式碎煤机分部试运●锅炉系统系统划分序号工程名称WH58斗轮堆取料机驱动,从动台车安装●59转盘回转机构安装●60门柱、府仰缸安装●61斗轮堆取料机分部试运●62皮带输煤机安装整体验收●63皮带输煤机试运●64磁铁分离器试运●65实物校验装置安装●66取样装置安装●67桥式卸船机试运●68双、单侧卸料器试运●69启动锅炉钢架整体复查找整●70启动锅炉整体水压试验●71启动锅炉炉墙砌筑●72主蒸汽管道保温●73再热蒸汽管道保温●74汽机本体保温●75化学设备防腐●76灰渣系统各类转动机械及设备分部试运●77贮水池整体检查验收●78刮板机试运●系统划分序号工程名称WH 79各类电动单轨吊负载试验●80锅炉房电梯安装验收●81锅炉房电梯负载试验●82机械加速澄清池●83无阀滤池(加砂前)●84管道隐蔽工程验收●85水箱安装●86各系统冲洗●87各系统模拟试验●88各系统严密性试验●89各设备填料●90设备衬里●化学系统91发电机检查●92封闭母线对口焊接●93微整装置安装调试●94发电机组启动试运行●95主变压器芯部检查及注油●96本体就位及附件安装●97管型母线焊接●98断路器安装●99UPS 安装调试●电气系统系统划分序号工程名称WH 100充放电及容量测定●101变压器安装●102引下线及设备连接线安装●102断路器调整●104400 伏电源开关调试●105分部试运●106低压配电装置安装●107制氢站电气设备安装●108柴油发电机组安装●109事故保安电源装置启动试运行●110校灯检查●111各系统电气设备带电试运行●112地脚螺栓埋件检查●113垫铁安装●114高中、低转子联轴器找中心●115推力轴承推力间隙测定●116低压缸扣盖●117高中压缸扣盖●118滑销系统间隙测量调整●汽机系统119浇罐前检查●120联轴器中心复查、绞空联接●系统划分序号工程名称WH121油系统循环冲洗●122发电机转子风压试验●123定子吊装前的检查●124定子水压、风压试验●125氢气冷却器严密性试验●126发电机穿转子●127调整空气间隙(前端)●128调整空气间隙(后端)●129磁力中心测量●130汽—发联轴器找中心●131励—发联轴器找中心●132基础二次浇灌●133汽—发联轴器绞空及联接●134发电机整套风压试验●135密封油管安装及没循环冲洗●136内冷水管道系统冲洗●137发电机投氢●138电动给水泵试运●139小汽机扣盖●140汽动给泵联轴器找中心、联接二次浇灌●141汽动给泵试运●系统划分序号工程名称WH 142前置增压泵试运●143循环水泵试运●144凝结水泵试运●145凝汽器与汽缸联接及严密性试验●146起重机动负荷试验●147主蒸汽管道水压试验●148主蒸汽管道吹洗后的恢复●149再热(热段)蒸汽管道水压试验●150再热(热段)蒸汽管道冲洗后的恢复●151再热(冷段)蒸汽管道水压试验●152高压旁路管道水压试验●153低压旁路管道水压试验●154高压给水管道水压试验●155凝结水管道水压试验●156凝结水管道冲洗恢复●157生水管道水压试验●158空气冷却水管道水压试验●159油冷却水管道水压试验●160氢气冷却水管道水压试验●管道161工业水管道水压试验●系统划分序号工程名称WH162消防水管道水压试验●163厂区压力管道检查●164厂区灰管严密性试验●1锅炉受热面组合安装焊接●2锅炉范围内高压管道安装焊接●3四大管道组合安装焊接●4汽机旁炉管道安装焊接●5汽机导汽管焊接●6凝汽器组合安装焊接●7凝汽器与低压缸连接●8除氧器组合焊接●9油罐制作焊接●10燃油管道焊接●11润滑油管道焊接●12发电机氢气管道焊接●焊接13电气铝母线焊接●14循环水管组合安装焊接●4.旁站点( S 点)设置原则应包括:4.1 工程关键工序或部位。

压水堆核电厂热工仪表位置选择及设计原则的探讨

压水堆核电厂热工仪表位置选择及设计原则的探讨

压水堆核电厂热工仪表位置选择及设计原则的探讨摘要:正确的安装热工仪表测量元件,对机组安全经济稳定运行显得尤为重要。

本文论述了温度、压力、流量测点开孔位置的选择,图纸设计要求,接管座尺寸选择原则。

关键词:压水堆核电厂;热工仪表;测点位置;接管座Discuss the Location and Design Principle of Thermodynamic Instrumentation in Pressurized Water Reactor Nuclear Power PlantWANG Shan-shan, ZHANG Xiao-yong, WAN Wei(State Nuclear Electric Power Planning Design & Research Institute, Beijing 100095, China)Abstract:It is especially important to install accurately measuring element for the safe and stable operation of the units. In this article, it treatises selected location of temperature, pressure and flow measuring points, and design requirement drawing, and the principle of stub size selection.Key words:pressurized water reactor nuclear power plant; thermodynamic instrumentation; measuring point location; stub0 引言压水堆核电厂是利用一座或若干座压水反应堆作为动力而发电的电厂,它是一个将核能转换为电能的综合装置。

电厂热工安装规范

电厂热工安装规范

热工仪表与自动装置安装工艺及技术一.热控取源部件及敏感元件的安装1.概述:包括温度、压力、差压、流量等仪表的取样点选择、取样孔开孔、取源部件安装等工作。

2.仪表测点的开孔和插座的安装2.1 测点开孔位置的选择a、测点开孔位置应以设计或制造厂的规定进行。

如无规定时,可根据工艺流程系统图中测点和设备、管道、阀门等的相对位置,依据《电力建设施工及验收规范》(热工仪表及控制装置篇)的规定按下列规则选择:b、测孔应选择在管道的直线段上。

测孔应避开阀门、弯头、三通、大小头、挡板、人孔、手孔等对介质流速有影响或会造成泄漏的地方。

c、不宜在焊缝及其边缘上开孔及焊接。

d、取源部件之间的距离应大于管道外径,但不小于200mm。

压力和温度在同一地点时,压力测孔必须选择在温度测孔的前面(按介质流动方向而言。

下同),以避免因温度计阻挡使流体产生漩涡而影响测压。

e、在同一处的压力或温度测孔中,用于自动控制系统的测点应选择在前面。

f、高压 (>6MPa)管道的弯头处不允许开凿测孔,测孔距管道弯曲起点不得小于管子的外径,且不得小于100mm。

g、取源部件及敏感元件应安装在便于维护和检修的地方。

2.2 测点开孔:测点开孔,一般在热力设备和管道正式安装前或封闭前进行,禁止在已冲洗完毕的设备和管道上开孔。

如必须在已冲洗完毕的管道上开孔时,需证实其内没有介质,并应有防止异物掉入管内的措施。

当有异物掉入时,必须设法取出。

测孔开孔后一般应立即焊上插座,否则应采取临时封闭措施,以防止异物掉入。

根据被测介质和参数的不同,在金属壁上开孔可用下述方法:在压力管道和设备上开孔,应采用机械加工的方法;使用不同的方法开孔时,应按下列步骤进行:使用氧乙炔焰切割开孔的步骤:用划规按插座内径在选择好的开孔部位上划圆;在圆周线上打一圈冲头印;用氧乙炔焰沿冲头印内边割出测孔(为防止割下的块掉入本体内,可先用火焊条焊在要割下的铁块上,以便于取出割下的铁块);用扁铲剔去溶渣,用圆锉或半圆锉修正测孔。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
允许在弯头处,沿管道中心线迎着介质流向插入。
测量粉仓内煤粉温度的取源部件,宜装设在粉仓顶部,插入方向 与落煤方向一致,以避免煤粉冲击,一般选择垂直插入,测量上、
中、下三个不同断面的煤粉温度。
磨煤机入口热风温度取源部件,应设置在混合风门后,落煤管前。
安装在工艺管道或设备上的测温元件的插座高度应根据选定的测温元件 的插入深度及工艺管道的外径确定,插座的材质应符合被测介质参数的
测量锅炉过热器、再热器管壁温度的表面热电偶,宜装设在顶棚管上面100mm 以内(按锅炉厂要求),接线端子应引至炉墙外便于维修处。感温块的焊接工
作应在水压试验前进行。 当测温元件必须装设在隐蔽处或在机组运行中人无法接近的地方时,测温元件
的接线端应引至便于维修处。 水平安装的测温元件,若插入深度大于lm时,(应尽可能垂直安装,否则)应
热工测点位置的选取
风压的取压孔径应与取压装置外径相符,以防 堵塞。取压装置应有吹扫用的堵头和可拆卸的 管接头。
取压管的安装方向应符合下列规定:
在垂直的管道、炉墙或烟道上,取压管应倾斜向 上安装,与水平线所成的夹角应大于30°;
水平管道上,取压管应在管道上方,宜顺流束成 锐角安装。
压力取源部件的特殊安装方式
动。
位于汽包与平衡容器之间的取源阀门应横装且阀杆水平。平衡容 器至被测容器的汽侧导管应有使凝结水回流的坡度。
电接点水位计的测量筒应垂直安装,垂直偏差不得大于2°,其底 部应装设排污阀门。筒体零水位电极的中轴线与被测容器的零水
位线应处于同一高度。
物位取源部件,应设置在介质工况稳定和不受冲击的地方,并满 足仪表测量范围的要求。
嘴和文丘里喷嘴所要求的为短。
➢节流装置的差压用均压环取压时,上、下游侧取压孔的 数量必须相等,同一侧的取压孔应在同一截面上均匀设置。
D)
渐 D0.7长扩5D度管变内(为由在D )全或控闸球阀阀全开
0.30
0.5
1.5(0.5) (0.5)
0.5
1.5(0.5) 1.5(0.5)
0.35
0.5
1.5(0.5) (0.5) 1.5(0.5) 1.5(0.5) 2.5(0.5)
0.40
0.5
1.5(0.5) (0.5) 2.5(0.5) 2.5(1.0) 2.5(1.5)
单 个 90 º弯 头或三通(流 体仅从一个
支管流出)
在同一平 面上的两 个或多个 90º弯头
在不同平
面上的两 个或多个 90º弯头
渐缩管 (在1.5D 至3D的1D至 2D的长度 内 由 0.5D 变为D)
球形阀全 开
全控球阀 或闸阀全 开
节流件 下游侧 最短直 管段长 度(包 括在本 表中的 所有阻 流件)
锅炉各一次风管或二次风管的压力测点至燃烧器之 间的管道阻力应相等。一次风压测点距离燃烧器不 得小于8M,否则,将受炉压影响而不真实。二次风 压测点应安装在二次风调门和二次风喷嘴间,由于 该段风管较短,因此,测点尽量离二次风喷嘴远些 (防炉压影响)。
中储仓式制粉系统磨煤机前、后风压的取源部件, 前者应装设在磨煤机入口颈部,后者应装设在靠近 粗粉分离器的气粉混合物管道上。
➢机翼式风量测量装置前后直管段长度:其上游应大于或 等于管道当量直径的0.6倍,其下游应为管道当量直径的
0.2倍。管道当量直径d按下式计算。即: d=2HL/( H+L)
式中: H---管道高度,mm; L----管道宽度,mm;
节流件上、下游最短直管段长度
直 径 比 β≤
0.20
节流件上游阻流件型式和最短直管段长度
宜为100mm。
➢ 烟、风及风粉混合物介质管道,插入深度宜为管道外径 的1/3~1/2。
➢回油管道上测温器件的测量端,必须全部浸入被测介质 中。
➢安装在高温、高压汽水管道上的测温器件,应与管道中 心线垂直。
汽轮机内缸的测温器件应安装牢固,紧固件 应锁住,且测温元件便于拆卸,引出处不得 渗漏。测量汽轮机轴瓦温度的备用热电阻,
直径 比 β≤
0.65
节流件上游阻流件型式和最短直管段长度 22(11) 32(16) 54(27) 11(6) 25(13) 28(14) 16(8) 7(3.5)
0.70 28(14) 36(18) 62(31) 14(7) 30(15) 32(16) 20(10)7(3.5) 0.75 36(18) 42(21) 70(35) 22(11) 38(19) 36(18) 24(12) 8(4)
要求。测温器件的插座及保护套管应在热力系统压力试验前安装。
3. 流量及物位取源部件
当测量蒸汽流量时,在节流件上、下游取源部件处的管道或 冷凝容器内的液面标高应相等,且不低于取压口,使正、负
压侧的水柱误差抵消。 单室平衡容器、双室平衡容器应垂直安装,其正、负取压管 间的距离应符合设计规定的测量范围,平衡容器的上部汽侧 应保温,以便迅速冷凝补充由于压力工况变化引起的液位波
16(8) 18(9) 12(6) 5(2.5)
直径 比
β≤
节流件上游阻流件型式和最短直管段长度
0.20 10(6) 14(7) 34(17) 5
16(8) 18(9) 12(6) 4(2)
0.25 10(6) 14(7) 34(17) 5
16(8) 18(9) 12(6) 4(2)
0.30 10(6) 16(8) 34(17) 5
30(15)
直径小于或等于0.03D的温度计套管和插孔
5(3)
直径在0.03D和0.13之间的温度计套管和插孔
20(10)
注1:表列数值为经典文丘里管上游的各种阻流件与经典文丘里管之间所要求的
最短直管 段长度。
注2:不带括号的值为“零附加不确定度”的值。
注3:带括号的值为"0.5%附加不确定度”的值。
16(8) 18(9) 12(6) 5(2.5)
0.35 12(6) 16(8) 36(18) 5
16(8) 18(9) 12(6) 5(2.5)
0.40 14(7) 18(9) 36(18) 5 16(8) 20(10) 12(6) 6(3)
0.45 14(7) 18(9) 38(19) 5 17(9) 20(10) 12(6) 6(3)
0.80 46(23) 50(25) 80(40) 30(15) 54(27) 44(22) 30(15) 8(4)
对于
阻流体
上游侧最短直管段长度
所有 直径比大于或等于0.5D的对称骤缩异径管
30(15)
的直 径比
β
直径小于或等于0.03D的温度计套管和插孔 直径在0.03D和0.13之间的温度计套管和插孔
β=d/D; d--工作条件下节流件的节流孔或喉部直径,m; D--工作条件下
上游管道内径,m
经典文丘里管上、下游最短直管段长度
直径 比
β≤
节流件上游阻流件型式和最短直管段长度
单个90º短半径弯 头
在同一平面
上的两个或 多个90º弯头
在不同平面
上的两个或 多个90º弯头
渐缩管(在 3.5D的长度 内由3D变为
0.45
1.0(0.5) 1.5(0.5) (0.5) 4.5(0.5) 2.5(1.5) 3.5(1.5)
0.55 2.5(0.5) 2.5(1.5) (12.5) 6.5(0.5) 3.5(1.5) 4.5(2.5)
0.60 3.0(1.0) 3.5(2.5) (17.5) 8.5(0.5) 3.5(1.5) 4.5(1.5)
a—倾斜向上安装 b—顺流束成锐角安装
压力取源部件的端部不得超出被测设备或管道的内 壁(测量动压力者例外),取压孔和取源部件均应 无毛刺。
炉膛压力取源部件的位置应符合锅炉厂规定,宜设 置在燃烧室火焰中心的上部。炉膛压力保护应分别 设三个正压和三个负压取样点;通过独立的取样管 接至不同的压力开关。炉膛压力取样孔应与吹灰器 和看火孔有足够的距离,以免吹灰或开启孔洞时影 响压力测量值。
注4:直管段均以直径D的倍数表示,从经典文丘里管上游取压口平面量起。至少
在表中所示的长度范围内,管道粗糙度应不超过市场上可买到的光滑管子的粗
糙度(约K/D≤103)。
注5:下游直管段:位于喉部取压口平面下游至少4倍喉部直径处的管件或其他阻流
件不影响测量的不确定度。
实验表明,对于相同的直径比,经典文丘里管上游的最短直管段可比孔板、喷
汽轮机润滑油压测点应选择在油管路末段压力较低 处。
凝结器的真空测点应在凝结器喉部的中心点上摄取。
2. 温度取源部件
测温器取源部件应装在测量值能代表被测介质温度处,不得装在 管道和设备的死角处,不宜装设在易受振动或冲击的地方,否则 应采取相应措施,如采取减振措施及在感温元件迎向气流处加护
板。
在直径小于76mm的工艺管道上装设温度取源部件且无小型测温 元件时,应采用扩径管。但当其公称压力等于或小于1.6MPa时,
5(3) 20(10)
注1: 表列数值为位于节流件上游或下游的各种阻流件与节流件之间所需要的最
短直管段长度。
注2: 不带括号的值为“零附加不确定度”的值. 带括号的值为“0.5%附加不确定
度”的值. (在直管段符合要求的情况下,此表仍有0.5%的误差即系统误差和随
机误差)
注3: 直管段长度均以直径D的倍数表示,它应从节流件上游端面量起。
装位置应选择远离进、出料口的地方。
烟气成分分析氧化镐取源部件的安装方式, 宜采用直插式。
炉膛灭火保护和监视的火焰取源部件,应设 置在炉本体预先确定的监视孔处(要求锅炉厂 在炉本体设计时,就应预留安装检测孔),并 有防止灰渣污染及高温损伤的吹洗冷却措施。
检出元件安装
测量金属温度的表面热电偶,其测量端应紧贴被测表面,接触良好,坚固牢靠, 并随工艺一起保温。
相关文档
最新文档
