落地式钢管卸料平台专项施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

甬统表C01-19

施工组织设计(方案)报审表

工程名称:镇海老镇区改造A-3地块(盛世华庭)编号:

本表由施工单位填写,监理机构签认后交施工单位保存。

骆驼老镇区改造A-3(盛世华庭)工程

落地式钢管卸料平台

编制单位:浙江二建骆驼老镇区改造A-3地块工程项目部编制人:

审核人:

编制日期:2013 年12 月20 日

批准单位:浙江省二建建设集团有限公司

审核人:

批准人:

批准日期:年月日

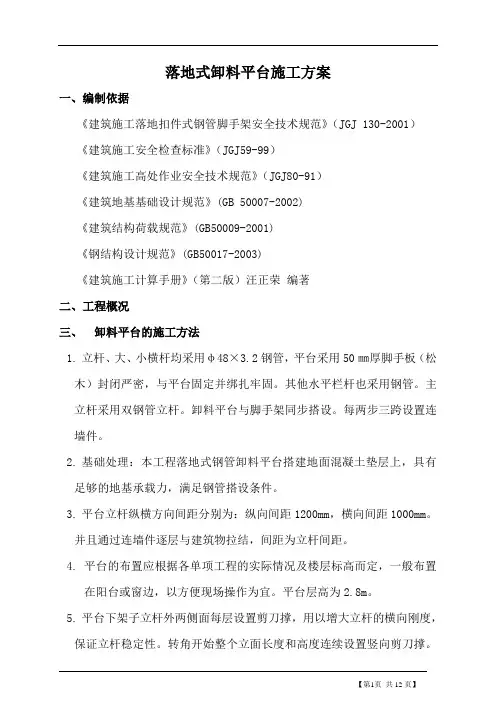

落地式钢管扣件支撑架卸料平台施工方案

一、工程概况

1.1骆驼老镇区改造A-3地块(盛世华庭)项目位于镇海区骆驼街道中心,该地块南至骆驼街,东到慈海南路,北临汶骆路,西贴东河港路。工程由十三栋楼并配套综合商业区等公共设施组成:其中1#、2#、4#、5#、7#、8#、10#、11#、12#楼为18层住宅楼,3#、6#、9#楼为26层住宅楼,13#楼为28层公寓楼,14#楼为3层商铺,地下室一层,主楼地下二层。主要用途平时为车库及设备用房,战时为人防。总建筑面积294109.16㎡,其中地下部分建筑面积74776.99㎡,建筑最大高度105.5m。

1.2考虑本工程进度安排及现场实际情况,拟在14#楼布置二座落地式钢管卸料平台,用于周转现场施工时楼层内的支撑脚手架钢管、扣件、模板等材料。具体位置详见施工总平面图。

本工程建筑14#楼情况

二、编制依据及落地卸料平台设计概况

2.1编制依据:

(1)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)

(2)《建筑施工模板安全技术规范》(JGJ162-2008)

(3)《关于加强承重支撑施工管理暂行规定》浙建建[2003]37号

(4)《关于加强施工现场钢管扣件使用管理的暂行规定》浙建建[2003]38号

(5)《危险性较大的分部分项工程安全管理办法》建质[2009]87号

(6)《混凝土结构工程施工质量验收规范》GB50204-2002

(7)《建筑施工扣件式钢管模板支架技术规程DB33/1035-2006》

(8)骆驼老镇区改造A-3地块工程结构施工图

(9)宁波至诚建设工程检测有限公司钢管及钢管扣件检测报告

2.2工程相关单位

业主单位:宁波世联置业有限公司

建设单位:宁波亚杰置业有限公司

质监单位:宁波市镇海区建筑工程安全质量监督站

设计单位:浙江佳境规划建筑设计研究院有限公司

监理单位:宁波创安工程管理有限公司

施工总包单位:浙江省二建建设集团有限公司

2.3钢管落地式卸料平台设计概况

平台支架搭设在地下室顶板上(标高-1.350米,250厚C35砼),平台操作面与14#楼三层楼板(标高8.950米)相平,搭设总高度为1.35+8.95=10.30米。采用 48×3.6钢管,堆放荷载按10KN 考虑,搭设尺寸为:3.00×3.00米,立杆的纵距 b=0.50米,立杆的横距 l=0.50米,立杆的步距h=1.80米,平台底面的钢管横杆格栅间距为0.25米,操作平台底面立杆与水平钢管连接采用双扣件,上铺木脚手板,木脚手板厚度50mm,材质不低于国家二等标准的松木板。此卸料平台不得与脚手架连接,不得出现前后移动和左右摇晃现象。

三、材质要求

4.1钢管

(1)采用φ48×3.25钢管,其质量应符合现行国家标准(GB/T3091-2008)中Q235-A级钢的规定。

(2)外径为Ф48,壁厚3.25mm,长度主要有6m、4m等。

(3)新钢管的质量要求

a.新钢管须有产品质量合格证,钢管材质检验报告。

b.钢管表面应平直光滑,不应有裂纹、分层、压痕和硬弯。

c.外径和壁厚允许偏差为0.5mm。

d.端部应平整,端面切斜的允许偏差为1.7mm。

(4)旧钢管外观质量要求

a.钢管须进行涂防锈漆的处理。

b.钢管应无锈蚀,钢管内外表面锈蚀的深度之和不大于0.5mm。

c.钢管尽量无弯曲,当有弯曲时,端部弯曲不大于5mm,立杆弯曲不大于20mm,栏杆、支撑体系钢管不大于30mm。

d.钢管应无裂纹,严禁打孔。

4.2扣件

(1)扣件采用机械性能不低于KTH330-08的铸铁制造,有三种:直角扣件、旋转扣件和对接扣件。

(2)扣件不得有裂纹、气孔。不宜有疏松、砂眼或其它影响使用的铸造缺陷,并应将影响外观质量的粘砂、裂缝、毛刺、氧化皮等清除干净。

(3)扣件与钢管贴面须严格整形,应保证与钢管扣紧时接触良好。

(4)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙小于1mm。

(5)当扣件夹紧钢管时,开口处的最小距离应不大于5mm。

(6)扣件表面应进行防锈处理。

(7)新扣件必须有产品质量合格证,生产许可证,专业检测单位测试报告。

(8)扣件螺栓为Ф12,不得滑丝,扣件螺栓拧紧扭紧扭力矩达70N.m时,可锻铸铁扣件不得破坏。

4.3 垫板

垫板采用尺寸不少于200mm*200mm、厚度不小于50mm的木垫板,也可采用槽钢。

4.4 安全网

安全网采用密目式绿色安全网,安全网在出厂前,有国家指定的监督检测部门批量验证和检验合格证,已使用过的安全网必须经过检查和试验合格后方可使用,超过使用期限的安全网严禁使用。安全网在储运中,必须通风、遮光、隔热,同时要避免化学物品的侵蚀,搬运时禁止使用钩子。

4.5 脚手板

本工程脚手板采用木脚手板,木脚手板厚度不小于50mm,材质不低于国家二等标准的松木板,两端用4mm 镀锌铁丝捆紧,禁止使用有扭纹、破裂严重的脚手板。

四、计算荷载及材料参数

1、活荷载取值

2、平台板自重标准值:取0.50kN/m2。

3、本工程地处宁波市镇海区,基本风压为0.5kN/m2。

4、钢管:本工程采用φ48×3.25钢管。根据宁波至诚建设工程检测有限公司的钢管外观及力学性能检测报告(NO.钢管201301024、201300997)知,符合规范标准相关要求。在本方案中为了提高支模架体的安全可靠度,实际计算按φ48×3.0,严禁使用壁厚小于3.0mm钢管。

6、松木板:规格采用3000×500×50mm。

7、受弯构件容见长细比
