柜体组装工艺守则

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.3根据材料清单领取柜体用配件和辅助材料,工具和标准件等
4.4按图纸要求进行组装。
5、工艺要求
5.1柜体几何尺寸按图纸进行核对应符合图纸要求,其外尺寸偏差应符合下列要求:
(一)外形尺寸偏差允许值(mm)
壳体尺寸范围(mm)
偏差值



400-1000
±1.8
0
-1.4
±1.5
1001-2000
±2.2
7.3搬运材料和组装过程中,注意材料的堆放和搬运时注意柜体的摆放位置
7.4操作者离开时,必须清理工作台面,收拢工具,关闭设备电源。
(六)门面板及外露壳体的平面凹凸每米内不得大于3mm,不允许有明显凹凸现象
5.2接地

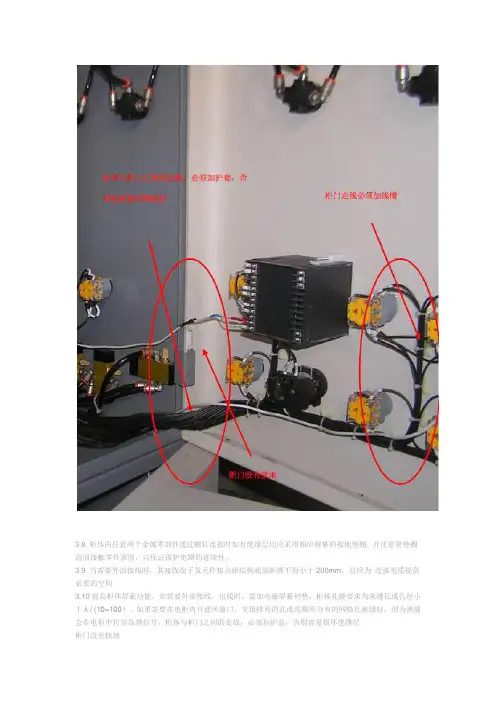

5.2.1柜体上应有按图要求规定的接地螺母或有接地母线螺母要求有接地标志PE接地螺栓处不应有油漆
5.2.2组件要求连接牢固,用以连接的螺固件应拧紧无打滑现象,并有防松措施,用壳体作保护导体的产品其结构必须有良好的接地连续性。
2.3 GB20641-2006低压成套开关设备和控制设备空壳体的一般要求
3、设备、工具、材料
3.1设备、工具
工作台、卷尺、榔头、扳手、螺丝刀、电钻、气枪、气泵、钳子等
3.2材料
各柜体钣金零件,外购配件,机械加工件,辅助材料,标准件等
4、装配工艺
4.1装配前熟悉产品图纸。
4.2按图纸核对零部件及材料,检查其型号规格、数量、质量是否符号图纸要求。
5.3检查
装好后按5.1-5.2各项逐项进行检查。
6、转运
根据要求需要转运到下道工序进行元件安装前,应严格按照流程进行吊装和搬运,防止柜体
变形,进行安装前必须通过柜体检验,验证合格后才能进行元件安装。
7、安全及注意事项
7.1操作者应穿戴好劳保用品。
7.2严格按照设备工具的使用规定操作,防止不安全的操作造成的伤害。
0
-2.8
±1.85
2001-3000
±2.7
注:(1)<400mm偏差值再小一点。
(2)宽和深测量部位上中下三处,高测四角。
(二)侧面、后面、底面的对角线之差的绝对值允许值(mm)
壳体尺寸范围(mm)
偏差值



500-1500
3
3
3
1501-2000
4
4
4
2001-3000
5
5
5
注:<500mm时,偏差值再小一点。
修改状态:第A版第0次修改
(三)门与门各壳体之间缝隙不均匀气体值(mm)
壳体尺寸范围(mm)
部位
同一逢隙均匀差
平均逢隙均匀差
<1000
1
2
>1000
1.5
ቤተ መጻሕፍቲ ባይዱ2.5
(四)门锁上后门四角与骨架之间的间隙最大不超过3mm。
(五)装上的门应能在90度角度范围内灵活转动和开关、开关5次后门锁好,前后轻轻推拉其移动量不得超过2mm。
1、范围
本标准规定了高低压成套配电装置的柜体装配工艺。
本标准适用于本厂装配车间成套配电装置的柜体装配,如MNX、GCK、GGD、GCS等
2、引用标准
2.1GB7251.1-2005低压成套开关设备和控制设备第一部分:型式试验和部分型式试验成套设备
2.2JB/T9661-1999低压抽出式成套开关设备。
