绵竹市土门镇响水沟泥石流治理工程(施工组织设计)

合集下载

泥石流治理施工组织设计最终

泥石流治理施工组织设计最终

第一章工程概况1.1编制依据1.1.1,梅冲河泥石流综合治理工程设计图及相应设计资料1.1.2、国家工程质量验收标准及相关设计规范;1.1.3、国家及地方环境保护等方面的法律法规。

1.2工程概述1.2.1梅冲河泥石流综合治理下游游拦渣坝梅冲河泥石流综合治理下游栏渣坝位于沿江公路梅冲河大桥下游约600米的位置,拦渣坝采用C20混凝土坝,坝底基础底设计标高为1518.00米,坝顶标高为1545.00米,坝底基础宽度为25.43米,坝顶宽度为2.0米,坝里设置一个5.0×5.0钢筋混凝土涵洞,左侧边坡挂网喷砼支护。

主要工程量为:土石方开挖约5000立方米,大坝C20混凝土约8000立方米,边坡挂网喷砼约150平方米,系统锚杆约3吨。

第二章施工总体规划2.1道路交通条件该工程基础开挖后,原施工便道将全面封闭,所有施工材料,设备等必须从沿江公路拉运至梅冲河施工现场。

沿途道路均在施工,交叉影响大,运输非常困难。

2.2难点问题的认识及应对措施根据该工程的设计图纸,结合现场地形、地貌及各方施工干扰情况,该工程有以下难点和特点:1、运输道路:因梅冲河隧道暂时不能通车,业主重新绕梅冲河隧道修筑一条临时便道,但是前期不能正常通行,材料运输根本无法到达现场运输沿途均在施工,交叉影响大,材料及设备运输到施工现场非常困难,影响整体施工进度。

必须加强和各沿线施工单位联系,合理安排时间拉运材料至施工现场。

2、河沟引水:梅冲河长年流水,为了确保开挖坝底基坑以及基础浇筑过程中积水少,必须采取措施将流水引出坝体范围。

3、混凝土浇筑困难:拌合站场地非常狭窄,设备安装后,材料堆放十分困难,无法储存材料,且拌合站至仓面距离较远,落差大,溜槽搭设非常困难,浇筑过程中对溜槽的清理速度极慢,影响浇筑速度。

由于溜槽过长,对混凝土入仓的质量控制非常困难,需加大人力,物力,对施工配合比做临时调整。

4、如果施工过程中出现大的降雨,发生泥石流将会对本项目给予致命的打击。

水沟泥石流治理工程施工组织设计

水沟泥石流治理工程施工组织设计

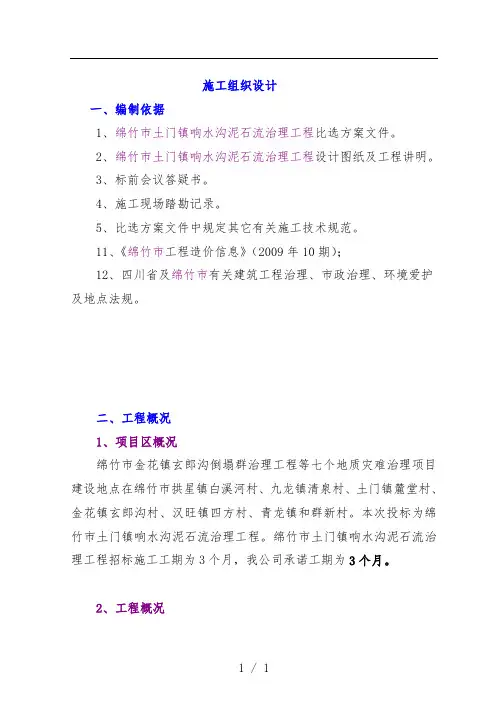

施工组织设计一、编制依据1、绵竹市土门镇响水沟泥石流治理工程比选方案文件。

2、绵竹市土门镇响水沟泥石流治理工程设计图纸及工程讲明。

3、标前会议答疑书。

4、施工现场踏勘记录。

5、比选方案文件中规定其它有关施工技术规范。

11、《绵竹市工程造价信息》(2009年10期);12、四川省及绵竹市有关建筑工程治理、市政治理、环境爱护及地点法规。

二、工程概况1、项目区概况绵竹市金花镇玄郎沟倒塌群治理工程等七个地质灾难治理项目建设地点在绵竹市拱星镇白溪河村、九龙镇清泉村、土门镇麓堂村、金花镇玄郎沟村、汉旺镇四方村、青龙镇和群新村。

本次投标为绵竹市土门镇响水沟泥石流治理工程。

绵竹市土门镇响水沟泥石流治理工程招标施工工期为3个月,我公司承诺工期为3个月。

2、工程概况绵竹市土门镇响水沟泥石流治理工程位于绵竹市土门镇麓堂村,要紧工程项目为新建一座拦砂坝,该坝按设计基础深度不小于2m,顶宽3米,迎水面破率1:0.6,背水面破率1:0.2,坝高5.5m 时,坝底宽26米,包括扩展墙锺,坝体上设置两排排水孔,依照坝体大小设置排水孔排水,垂直间距2.0m,水平间距2.0m,排水孔破率为5%,孔壁顶部采纳混凝土盖板,厚0.15m,其余三侧用30mmM10水泥砂浆抹面。

拦砂坝采纳M10浆砌块石座浆砌筑,块石强度不低于MU30,表面采纳M10水泥砂浆抹面。

3、要紧工程量(详见表1)要紧工程数量表表1三、人员、设备动员周期和人员、设备、材料运到施工现场的方法1、人员、设备动员周期一旦我单位中标,在接到中标通知书后,从我单位抽调土地整理工程施工方面经验丰富的人员组成项目经理部,并调集专业施工队,配备先进合理的机械设备,自始至终满足整个工程的需要,并立即组织人员、设备上场。

设备人员动员周期为5天,在与甲方签订合同即日起的5天内,安排第一批人员进入施工现场,做施工前的预备工作。

其余人员及设备随工程进展陆续调入,确保各分部工程的施工需要。

2、人员、设备、材料运到施工现场的方法施工所需的各类机械设备和工具将从我单位属各公司调集,陆运至施工现场。

地震灾后恢复重建岷县清水乡结布沟泥石流治理工程施工图设计__本科毕业设计论文

地震灾后恢复重建岷县清水乡结布沟泥石流治理工程施工图设计__本科毕业设计论文

地震灾后恢复重建岷县清⽔乡结布沟泥⽯流治理⼯程施⼯图设计__本科毕业设计论⽂⽬录1 概述 (1)1.1任务由来 (1)1.2治理⽬的与任务 (1)1.3设计依据 (1)1.4施⼯图设计的修改内容 (1)2 泥⽯流主要勘查结论 (2)2.1泥⽯流形成条件 (2)2.2泥⽯流基本特征 (3)2.3泥⽯流基本特征值 (4)2.4泥⽯流易发程度分析与评价 (5)2.5结布沟泥⽯流既有防治⼯程 (5)2.6拟建场地⼯程地质条件 (5)3 地质灾害治理规划⽅案 (7)3.1防治⽬标与标准 (7)3.2防治指导思想与原则 (7)3.3设计参数 (7)3.4防治⼯程总体设计⽅案 (7)4 治理⼯程分项设计 (8)4.1主沟道排导设计 (8)4.2⽀沟沟道排导设计 (9)4.3防治⼯程可靠性与安全性验算 (11)4.4 治理⼯程设计⼯程量 (13)5 施⼯组织设计 (15)5.1施⼯条件 (15)5.2建筑材料 (15)5.3施⼯顺序与进度计划 (15)5.4施⼯技术要求 (16)5.5施⼯管理与⼯程招投标 (17)5.6施⼯安全设计 (18)5.7环保规划设计 (20)6 防治⼯程费⽤预算 (21)图纸序号图名图号备注1 结布沟泥⽯流治理⼯程平⾯布置图JBG- 1 共1张2 蒋家村段、⼩沟、扎布沟⼯程平⾯布置图JBG-JJC-1 共1张3 蒋家村段左岸、右岸排导堤纵坡降图JBG-JJC-2-1~JBG-JJC-2-2共2张4 JJC1-1′~JJC15-15′⼯程剖⾯布置图JBG-JJC-3-1~JBG-JJC-3-15共15张5 ⼩沟左岸、右岸排导堤纵坡降图JBG-XG-4-1~JBG-XG-4-2共2张6 XG16-16′~XG18-18′⼯程剖⾯布置图JBG-XG-5-1~JBG-XG-5-3共1张7 扎布沟左岸排导堤纵坡降图JBG-ZBG-6 共1张8 ZBG19--19′~ZBG20-20′⼯程剖⾯布置图JBG-ZBG-7-1~JBG-ZBG-7-2共2张9 A型~D型排导堤⼤样图JBG-JJC-8-1~JBG-JJC-8-4共4张10 1#~5#过⽔路⾯结构图JBG-JJC-9-1~5共1张11 主沟道出⼝平⾯布设图JBG-JJC-10-1 共1张12 ⼩沟出⼝平⾯布设图JBG-JJC-10-2 共1张14 现尖沟⼯程平⾯布置图JBG-XJG-1 共1张15 现尖沟左岸、右岸排导堤纵坡降图JBG-XJG-2-1~JBG-XJG-2-2共2张16 XJG1-1′~XJG3-3′⼯程剖⾯布置图JBG-XJG-3-1~JBG-XJG-3-3共3张17 E型排导堤⼤样图JBG-XJG-4 共1张⽬录序号图名图号备注18 现尖沟出⼝平⾯布设图JBG-XJG-5 共1张19 结布村段、阳坡沟设计平⾯布置图JBG-JBC-1 共1张20 主沟道(结布村段)左岸、右岸排导堤纵坡降图JBG-JBC-2-1~JBG-JBC-2-2共2张21 JBC1-1′~JBC4-4′⼯程剖⾯布置图JBG-JBC-3-1~JBG-JBC-3-4共4张22 阳坡沟左岸、右岸排导堤纵坡降图JBG-YPG-4-1~JBG-YPG-4-2共1张23 YPG5-5′~YPG7-7′⼯程剖⾯布置图JBG-YPG-5-1~JBG-YPG-5-3共3张24 F型排导堤⼤样图JBG-JBC-6-1 共1张25 G型排导堤⼤样图JBG-YPG-6-2 共1张26 6#排导堤过⽔路⾯结构图JBG-YPG-7 共1张27 阳坡沟出⼝平⾯布设图JBG-YPG-8 共1张28 坟沟⼯程平⾯布置图JBG-FG-1 共1张29 坟沟左岸、右岸排导堤纵坡降图JBG-FG-2-1~JBG-FG-2-2共1张30 FG1--1′~FG3--3′⼯程剖⾯布置图JBG-FG-3-1~JBG-FG-3-3共3张31 H型排导堤⼤样图JBG-FG-4 共1张32 7#排导堤过⽔路⾯结构图JBG-FG-5 共1张33 坟沟出⼝平⾯布设图JBG-FG-6 共1张1 概述1.1任务由来2013年7⽉22⽇,⽢肃省定西市岷县、漳县交界处发⽣了6.6级地震,造成⽢肃省6个市州417个乡(镇)60.3万⼈受灾,95⼈死亡,1001⼈受伤,13.2万间房屋倒塌或严重损坏,经济损失达26.4亿。

汶川地震灾后恢复重建项目报告_绵竹土门镇小学及幼儿园设计

汶川地震灾后恢复重建项目报告_绵竹土门镇小学及幼儿园设计

19 思路:将原来的外墙面变为“凹”字形墙体,用最少的 室外;当卧室需要将所有木板全部滑到关闭状态时,顶
“凹”墙模数和 3 种窗户模数配合平面柱子,“凹”字形 部的采光天井可满足最低限度的照度需求。这一简单而
墙进深为 7 0 0 m m ,与柱内皮齐平,避免柱子对室内空 造价低廉的措施,应属低造价、低技术绿色技术策略,同
偏高;④“蓑衣瓦”做法:蓑衣瓦底瓦盖出屋檐以保护 檐口,上盖瓦盖透下盖瓦不少于 1/2,檐部雨水侵蚀的

13
问题得到解决,单一材料交接纯粹。综合比较之后,最
终选择了“蓑衣瓦”做法,涂料粉刷不便的问题通过施
工工序的调整——先涂料后砌瓦——而得以解决。屋脊
做法吸取传统建筑经验,确定为“立砌瓦”做法。屋脊
宋晔皓,刘全,潘虹 /SONG Yehao, LIU Quan, PAN Hong
1 摘要 :在适宜技术理论的指导下,在常熟援建土门镇中心小 学、幼儿园工程的设计和建造实践中,寻求适宜对口援建工 程的建筑策略和方法,探索快速进程下设计建造控制的方式 方法,总结施工过程中面临的实际问题,分享经验和得失。 A b s t r a c t : With the direction of appropriate technology theory, in the design and construction process in projects of Tumen Zhen Central Elementary School aided by Changshu and Tumen Zhen Kindergarten, the authors tried to seek the building strategy in the one-to-one assistance reconstruction aid projects, to explore the controlling method in a rapid building process, to summarize the actual problems during the construction process, and to share the experience of gains and losses. 关键词:对口援建,适宜技术,土门 Key words: Counterparts aided reconstruction, Appropriate technology, Tumen

泥石流治理工程施工设计方案

泥石流治理工程施工设计方案
5、.3cm副坝5#~10#厚顶抹灰改为5cm厚C20细石砼顶。
第二章项目概况
一、项目概况:
元谋县大庆河泥石流灾害治理工程三标段位于大庆河治理中游1035米。,古方坝及边墙32#~43#、65#、~69#,挡沙坝5#~10#、副坝5#~10#.3cm厚顶抹灰改为5cm厚C20细石砼顶。
3.水文气象与工程地质
4、模板:面板浇注采用无轨滑膜,其余采用组合钢模板;
(五)建设资源配置
1、劳动力分配
本项目施工作业范围较广,工期较紧,制作过程专业规范,工种重叠要求严格复杂。合理配置现场施工劳动力是保证工程进度和施工质量和安全生产的关键之一。现场管理团队和操作人员将根据需要配备,相对固定,不断提高管理水平和操作水平。
第三章建设部署
一、建设部署
(1)、施工准备
为确保工程优质、高速、安全、低耗,圆满完成合同规定的各项指标,根据工程特点,做好施工前期准备工作,科学组织、周密安排、谋划,确保建设中各项工作提前顺利开展。
1、施工前,组织有关单位做好现场交接工作,布置施工电气线路、水管及临时施工设施。
2、做好图纸联合评审,组织工程技术人员熟悉图纸,了解设计意图,全面掌握施工图内容,检查多专业管线位置是否到位。并提出合理化建议,方便施工。
1、砌筑施工队:主要负责护岸墙、挡沙坝、实心坝、实床坝等施工。
2、土方施工队:主要负责土方施工。
(四)建立现场协调会制度
项目开工后,除参加业主组织的协调会议外,项目管理部还必须每周组织一次内部生产调度会议,对施工进度、质量、安全和文明施工进行安排、检查和协调。业主的安排和现场条件。以及物资供应等事项,及时解决和处理存在的影响工程质量、施工进度和施工安全的问题。
附表、主要工程机械表

走马岭泥石流治理方案

走马岭泥石流治理方案

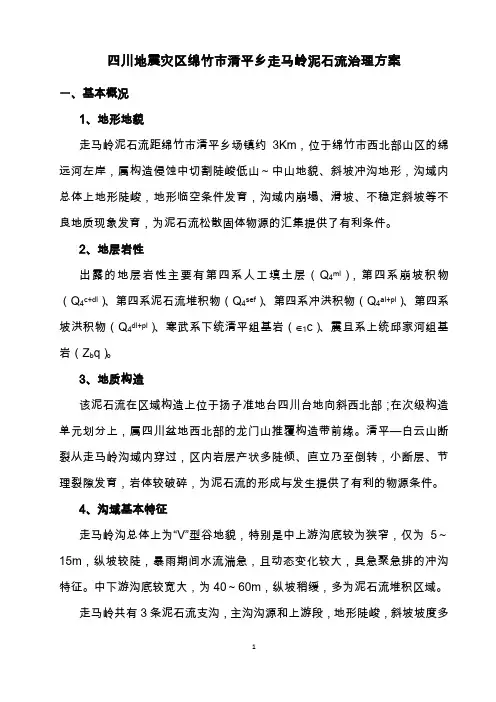

四川地震灾区绵竹市清平乡走马岭泥石流治理方案一、基本概况1、地形地貌走马岭泥石流距绵竹市清平乡场镇约3Km,位于绵竹市西北部山区的绵远河左岸,属构造侵蚀中切割陡峻低山~中山地貌、斜坡冲沟地形,沟域内总体上地形陡峻,地形临空条件发育,沟域内崩塌、滑坡、不稳定斜坡等不良地质现象发育,为泥石流松散固体物源的汇集提供了有利条件。

2、地层岩性出露的地层岩性主要有第四系人工填土层(Q4ml),第四系崩坡积物(Q4c+dl)、第四系泥石流堆积物(Q4sef)、第四系冲洪积物(Q4al+pl)、第四系坡洪积物(Q4dl+pl)、寒武系下统清平组基岩(∈1c)、震旦系上统邱家河组基岩(Z b q)。

3、地质构造该泥石流在区域构造上位于扬子准地台四川台地向斜西北部;在次级构造单元划分上,属四川盆地西北部的龙门山推覆构造带前缘。

清平—白云山断裂从走马岭沟域内穿过,区内岩层产状多陡倾、直立乃至倒转,小断层、节理裂隙发育,岩体较破碎,为泥石流的形成与发生提供了有利的物源条件。

4、沟域基本特征走马岭沟总体上为“V”型谷地貌,特别是中上游沟底较为狭窄,仅为5~15m,纵坡较陡,暴雨期间水流湍急,且动态变化较大,具急聚急排的冲沟特征。

中下游沟底较宽大,为40~60m,纵坡稍缓,多为泥石流堆积区域。

走马岭共有3条泥石流支沟,主沟沟源和上游段,地形陡峻,斜坡坡度多为35~45°以上,汇水面积为5.76km2,主沟长3.93km,沟宽30~60m,从沟口至沟源沟床坡降为80‰~140‰~210‰,沟床平均纵坡为132‰,沟源处坡降局部达620‰,沟坡坡度一般为30~45°。

走马岭流通、堆积区主要为沟的中下段及沟口段,该区段长约2.3Km,平均宽约40m,面积约9×104m2,高差296.36m,比降:78~191‰,平均比降:125.6‰。

走马岭沟的三条支沟,主要为林家山沟、滴洞沟及涧漕沟,走马岭沟及各支沟流域特征见下表:走马岭沟及各支沟流域特征值“5.12地震”后走马岭沟沟源及两侧斜坡松散物源总量约为326.44×104m3;可参与泥石流活动的动储量为90.84×104m3。

泥石流治理项目施工组织设计

泥石流治理项目施工组织设计

目录第一章综合说明第一节工程概况第二节工程目标第二章施工组织机构第一节项目经理部的组成第二节项目经理部的管理第三节目部主要人员岗位职责第三章施工现场平面布置措施第一节施工平面布置的原则及依据第二节现场平面布置第三节总平面管理措施第四章施工方案与技术措施第一节施工准备第二节施工测量第三节拦砂坝施工第四节防护堤施工第五章质量管理体系与措施第一节质量管理体系第二节质量管理目标第三节质量管理组织措施第四节质量管理制度第五节质量控制检验标准第六章安全管理体系与措施第一节安全生产管理体系第二节安全管理职责第三节安全管理措施第四节安全生产措施第七章环境保护管理体系与措施第一节环境保护管理体系第二节环境管理目标第三节环境保护措施第四节水土保持措施第八章工程进度计划与措施第一节施工进度计划第二节工期保证措施第九章资源配备计划第一节劳动力资源配备计划第二节劳动力计划的保证措施第三节施工机械配备第四节机械设备管理第五节材料供应计划第十章文明施工措施第一节文明施工管理第二节文明施工措施第三节文明施工与工人卫生防护第十一章雨季的施工措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章综合说明第一节工程概况一、工程概况1、项目名称:x县南新镇白水寨沟等2个泥石流治理项目(一标段:x县南新镇白水寨沟泥石流治理项目);2、建设地点:x县南新镇白水村1社;3、招标人:x县国土资源局;4、招标范围:施工图纸及工程量清单范围内的所有工程;5、质量要求:符合国家现行规范、标准,一次性合格;6、计划工期:120日历天。

二、编制说明1、本施工组织设计是根据招标人提供的招标文件和设计施工图编制而成。

2、本《施工组织设计》作为竞标文件,供招标人招标时参考,我公司中选后作为施工管理的技术性文件,是指导施工全过程工作的依据。

泥石流施工组织设计

泥石流施工组织设计

泥石流施工组织设计泥石流是一种由于强烈降雨等原因,造成水土流失,山体坍塌的自然灾害。

为了保护生命财产安全,减少泥石流灾害的影响,必须对泥石流施工组织进行科学合理的设计。

一、施工组织设计原则:1.安全原则:确保施工人员的安全,防止发生伤亡事故。

2.效率原则:合理安排施工进度,提高施工效率。

3.环保原则:减少对环境的破坏,保护生态环境。

4.经济原则:合理配置人力、物力、财力资源,降低施工成本。

二、泥石流施工组织设计内容:1.人员配置:根据施工需要,合理配置工程师、技术员、施工人员等,确保施工人员具备相应的专业知识和技能,且数量足够。

2.施工机械设备:选择适合泥石流施工的机械设备,包括挖掘机、推土机、装载机等,确保施工机械设备数量和性能能够满足施工的需要。

3.施工方案:制定详细的施工方案,明确施工步骤和工艺流程,包括清理泥石流堆积物、加固山体、修复道路等。

4.安全措施:制定科学的安全措施,包括人员防护、机械设备操作规范、防止二次滑坡等,确保施工安全。

5.施工进度和配套措施:合理安排施工进度,明确各项工作完成时间,同时配套相应的措施,例如供应物资、交通组织等,以确保施工的顺利进行。

三、泥石流施工组织设计步骤:1.确定施工任务和施工范围:根据泥石流灾害的实际情况,确定施工任务和施工范围,明确需要清理的泥石流堆积物数量和位置。

2.人员和机械设备配置:根据施工任务的要求,配置相应的施工人员和机械设备,确保数量和性能满足施工需求。

3.施工方案制定:根据泥石流施工的实际情况,制定详细的施工方案,明确工艺流程和施工步骤。

4.安全措施规划:制定科学的安全措施,确保施工过程中人员和设备的安全,包括人员防护、操作规范等。

5.施工进度安排:合理安排施工进度,明确各项工作完成时间,确保施工的顺利进行。

6.配套措施准备:根据施工需要,配套相应的措施,例如供应物资、交通组织等,以确保施工的顺利进行。

7.监督和管理:制定施工监督和管理制度,对施工过程进行全程监督和管理,确保施工质量和安全。

地质灾害治理施工组织设计

地质灾害治理施工组织设计

xxxxx地沟地质灾害应急治理工程施工组织设计目录第一章工程概况1.1编制说明1.1.1编制依据1.1.2编制范围1.2工程概况第二章施工总体安排2.1施工总体目标2.1.1安全目标2.1.2质量目标2.1.3工期目标2.1.4文明施工目标2.1.5环境保护目标2.2施工平面布置及临时工程2.2.1项目经理部2.2.2施工队伍营地2.2.3施工设施2.2.4施工便道2.2.5施工水电2.2.6施工通讯第三章项目机构与资源配备计划3.1施工组织机构及人员配置3.1.1施工组织机构及主要职责范围3.1.2劳动力部署、任务划分及主要技术力量3.2设备配备3.2.2主要材料试验、测量、质检仪器设备配备3.3材料供应3.3.1主要材料需求量3.3.2主要材料供应计划及物资储备3.4设备、人员动员周期3.5设备、人员和材料运到现场的方法3.5.1设备、人员运到现场的方法3.5.2主要施工材料的采购及运到现场的方法第四章施工方案与技术措施4.1工程监测4.2天然建筑材料4.3施工方法及施工机械基本要求4.4施工方法及要求4.4.1主要机具4.4.2质量检验4.4.3临时工程4.4.4施工要求4.5脚手架搭设施工4.5.1搭设技术措施4.5.2搭设工艺流程4.5.3脚手架的验收、使用及管理4.5.4脚手架搭设安全要求及安全技术交底4. 6弃土及各工序配合措施4.6.1弃土处理4.6.2各工种配合措施第五章各分项工程的施工顺序5.1施工顺序安排原则5.2施工顺序5.2.2各分项工程施工顺序第6章质量管理体系与措施6.1创优规划及其落实措施6.1.1总体规划目标6.1.2具体规划6.1.3创优规划落实措施6.2质量保证体系6.3确保工程质量的措施6.3.1质量自检系统6.3.2质量保证管理措施6.3.3质量管理制度6.3.4质量保证控制措施6.3.5处理质量和进度关系措施6.3.6保证灾害治理工程质量的措施第七章安全管理体系与措施7.1安全保证体系7.2安全奖罚制度7.2.1建立健全安全奖罚制度7.2.2.安全事故申报制度7.3安全保证措施7.3.1安全生产管理制度7.3.2安全生产管理组织机构及职责7.3.3安全生产技术措施7.3.4施工现场及临时工程安全保证措施7.3.5施工测量安全保证措施7.3.6运输作业安全保证措施7.3.7行车安全保证措施7.3.8卫生防疫措施7.3.9现场安全保卫措施第八章环境保护管理体系与措施8.1环境保护8.1.1环境保护工作的指导思想8.1.2环境保护适用的环境法规、标准8.1.3环境保护工作的目标8.1.4环境保护工作内容8.1.5环境保护组织机构8.1.6环境保护措施8.1.7水土保持措施8.1.8扬尘治理措施8.1.9环境保护奖罚制度8.2文明施工措施8.2.1文明施工组织措施8.2.2文明施工具体保证措施8.2.3保证文明施工的经济处罚措施8.3成品保护措施8.3.1一般保护措施8.3.2测量放线的成品保护措施8.4抗洪防汛措施8.5工程交验后服务措施8.6与设计单位、地方及相邻标段的配合的措施8.6.1与设计单位的配合8.6.2与地方政府及群众的配合8.8文物保护措施8.9地下管线及其他地上地下设施的保护加固措施第九章工程进度计划与措施9.1保证工期方案9.2保证工期的组织措施9.3保证工期的技术措施第十章冬季和雨季的施工安排10.1冬季安排与措施10.1.1冬季施工安排10.1.2冬季施工措施10.2雨季安排与措施10.2.1雨季施工安排10.2.2雨季施工措施第十一章施工组织设计附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章工程概况1.1编制说明1.1.1编制依据(1)《绵阳市地震地质灾害治理工程招标安县茶坪乡李家地沟泥石流治理施工招标文件》。

泥石流治理工程施工方案

泥石流治理工程施工方案

一、工程概况项目名称:XX地区泥石流治理工程建设地点:XX地区项目规模:根据实地勘察,本工程治理区域面积XX平方公里,涉及XX个村庄,共计XX户居民。

二、工程目标1. 消除泥石流隐患,保障周边居民生命财产安全。

2. 恢复治理区域生态环境,提高水土保持能力。

3. 提高区域防洪能力,减轻洪涝灾害。

三、工程内容1. 沟道清淤:对泥石流沟道进行清淤,疏通沟道,提高泄洪能力。

2. 拦挡坝建设:在泥石流沟道上游建设拦挡坝,拦截泥石流,减轻下游地区灾害。

3. 排导渠建设:在泥石流沟道下游建设排导渠,将泥石流引至安全区域。

4. 防护工程:对受泥石流威胁的村庄、道路、农田等进行防护。

5. 植被恢复:在治理区域进行植被恢复,提高水土保持能力。

四、施工方案1. 施工组织(1)成立项目领导小组,负责工程的整体规划、组织协调和监督管理。

(2)设立施工项目部,负责具体施工任务的组织实施。

2. 施工进度(1)编制详细的施工进度计划,确保工程按期完成。

(2)合理安排施工顺序,优先施工重点、难点工程。

3. 施工技术(1)沟道清淤:采用挖掘机、自卸车等机械设备进行清淤,确保沟道畅通。

(2)拦挡坝建设:采用浆砌石结构,确保拦挡坝的稳定性和安全性。

(3)排导渠建设:采用浆砌石结构,确保排导渠的泄洪能力和稳定性。

(4)防护工程:采用钢筋混凝土结构,确保防护工程的可靠性和耐久性。

(5)植被恢复:选用适宜的植物品种,采用人工播种、扦插等方式进行植被恢复。

4. 施工安全(1)加强施工现场安全管理,严格执行安全生产规章制度。

(2)对施工人员进行安全教育培训,提高安全意识。

(3)做好施工现场的防火、防盗、防触电等工作。

5. 施工质量(1)严格执行国家相关质量标准,确保工程质量。

(2)对施工过程进行严格的质量控制,发现问题及时整改。

(3)加强施工过程中的质量检查,确保工程符合设计要求。

五、工程验收1. 工程验收标准:按照国家相关法律法规和工程合同要求,对工程进行全面验收。

泥石流地质灾害治理工程施工组织设计

泥石流地质灾害治理工程施工组织设计

泥石流地质灾害治理工程施工组织设计泥石流是一种具有巨大破坏力的地质灾害,对人们的生命财产造成了巨大威胁。

为了防止和减轻泥石流灾害的危害,需要进行地质灾害治理工程的施工组织设计。

本文将详细阐述泥石流地质灾害治理工程施工组织设计的要点,并介绍其具体的施工方案。

一、施工组织设计的要点1.确定施工目标和原则。

在泥石流地质灾害治理工程的施工组织设计中,首先需要明确施工的目标是什么,例如减轻灾害风险、修复受损区域等,并制定相应的施工原则,如安全第一、高效节约等。

2.调查与评估。

在施工组织设计前,需要进行地质调查和灾害评估,了解泥石流的形成机理、灾害范围和规模,以及潜在的灾害风险。

通过评估,确定施工的重点区域和措施。

3.施工环境的选择和准备。

施工环境的选择和准备包括场地选择、施工道路的规划以及材料设备的准备。

需要选择适宜的场地进行施工,并规划施工道路,便于运输材料和设备。

4.施工方案的制定。

施工方案是施工组织设计的核心内容,涉及到施工的方法、技术和流程。

需要根据调查和评估结果制定合理的施工方案,确保施工的顺利进行。

5.安全管理和风险控制。

泥石流地质灾害治理工程施工中,安全管理和风险控制至关重要。

需要制定详细的安全管理制度和操作规程,对施工现场进行安全巡检和培训,并配备必要的安全设施和器材,如安全网、安全绳等。

6.施工进度和质量控制。

施工期间需要制定详细的进度计划,并进行严格的质量控制。

监测和评估施工进度,确保按时完成施工任务,并对施工质量进行检查和验收,确保达到设计要求。

二、施工方案的具体设计1.清理和疏导。

施工开始前,需要对泥石流堆积物进行清理和疏导,以减少坡面和堆积区的积水堆积。

可以采用机械清理和人工疏导相结合的方法,将泥石流堆积物转移到安全的地方。

2.坡面加固。

为了减少潜在的泥石流堆积物的形成和滑移,需要对坡面进行加固和防护。

可以采用土工材料、钢筋网、钢筋混凝土护面等方式进行加固,提高坡面的稳定性。

3.河道治理。

泥石流整治施工组织设计

泥石流整治施工组织设计

目录第一章工程概况及编制依据1.1工程概况1.2编制依据第二章施工总体布置2.1组织机构设置2.2目标计划2.3施工平面布置第三章主要施工方案3.1 被动防护网施工3.2 挡石墙施工第四章资源配备计划4.1机械设备的安排计划4.2人员的安排计划4.3材料组织及供应计划第五章质量管理体系与措施5.1质量管理体系5.2保证施工质量的管理措施5.3施工质量保修回访措施第六章安全管理体系与措施6.1安全管理体系框图6.2安全保证措施6.3施工现场安全技术措施6.4施工机械的安全控制措施第七章文明施工目标及措施7.1文明施工体系7.2文明施工现场管理措施第八章环境保护体系与措施8.1环境保护体系8.2环保、水保措施第九章冬季施工技术措施第十章工程进度计划与措施10.1施工总体进度计划安排原则10.2施工总进度10.3确保工期的措施第十一章其它应说明的事项11.1施工管理的职责11.2施工管理措施11.3民工工资支付保证措施第一章工程概况及编制依据1.1工程概况1、建设项目:大理州漾濞县城(雪山河流域)泥石流地质灾害治理工程二标段2、建设地点:漾濞县城境内3、计划工期:工期为180日历天,计划开工时间2013年月日,计划竣工时间2014年5月31日4、质量要求:合格5、主要工程量:余土外运(1km)3684.79m3,m7.5浆砌块石13240m³,固床肋工程共5座(挖土方69.6m³、c20现浇混凝土134.8m³、普通模板134.8㎡、浆砌条石压顶28.13m³),固床坝工程共5座(挖土方597.21m³、m7.5浆砌块石689.2m³、浆砌条石压顶46.8m³),土袋围堰300m。

1.2编制依据通过对本工程的具体情况进行分析,结合我公司的技术实力,施工水平,为了保证工程顺利进展,在施工过程中,要抓住施工重点,合理部署,切实做好技术、设备、材料的准备工作,制定合理可行的施工方案,保证工程如期完成。

泥石流治理工程施工组织设计

泥石流治理工程施工组织设计

表1-2施工组织设计(方案)报审表工程名称:宁南县跑马乡鲁堵沟泥石流治理工程合同号: NO:施说明:一式三份,监理单位审批后,送业主单位审定。

审定后由监理单位退承包单位一份。

宁南县跑马乡鲁堵沟泥石流治理工程施工组织设计江西省勘察设计研究院2017年4月目录第一章工程概况 (1)第二章施工部署 (5)第三章施工准备 (10)第四章施工总平面布置 (14)第五章施工总进度计划………………………………………………………..…………………………...1 5 第六章主要施工资源的配备及投入 (16)第七章主要分部分项施工方法及技术措施 (18)第一节缝隙坝施工技术方案 (18)第二节防护堤施工技术方案 (21)第三节小桥施工技术方案 (30)第四节沟道整理施工技术方案 (43)第八章施工技术质量保证措施 (44)第九章施工安全保证措施 (50)第十章文明施工保证措施 (56)第十一章环境保护措施 (6)第十二章施工现场临时用电和临时消防专项施工方案..........................................6 2 第一节、临时用电措施.. (62)第二节、临时消防措施 (69)第十三章工期和施工进度保证措施 (73)第十四章工程项目实施的重点、关键工序的施工方法……………………………………7 5第十五章冬季、雨季施工措施 (77)第一节、冬季施工措施 (77)第二节、雨季施工措施 (81)第十六章夜晚施工保证措施 (84)第十七章地下、地上管线及其他设施的加固、保护措施..........................................8 5 第十八章回访服务和维修措施. (88)附件1 施工总平面布置图附件2 施工进度计划横道图附件3 劳动力计划表附件4 拟投入本标段的主要施工设备表附件5 拟配备本标段的试验和检测仪器设备表第一章工程概况一、工程简介鲁堵沟泥石流位于凉山州宁南县跑马乡菲鲁村境内,主要威胁对象为菲鲁村三组、四组32户130人、居民耕地180亩及通乡公路等。

[甘肃]泥石流灾害治理工程施工组织设计_secret模板

[甘肃]泥石流灾害治理工程施工组织设计_secret模板

泥石流灾害治理工程14标段施工组织设计编 制:复 核:审 核:总工程师:总 经 理:二○一○年三月十五日第一章总则第一节编制说明 1 第二节工程概况 1 第三节施工组织机构及人员配置 3 第二章施工方案、施工方法第一节施工前技术准备工作11 第二节排导堤施工方案及施工方法 (13)第三节工期安排总体思路 (13)第三章确保工程工期和创优保证的措施第一节确保工期的措施14 第二节创优保证措施15第四章雨季的施工安排第一节雨季的施工措施17第五章质量、安全保证体系第一节质量保证体系19 第二节安全保证体系23 第六章其他应说明的事项第一节文明施工措施25 第二节环境保护方案及措施27 第三节文物保护措施30 第四节合理化建议书31 项目部人员投入计划表31机械设备投入使用表32 工程曲线管理表33 施工进度计划横道图34在熟悉和了解图纸与各种资料的基础上,我们根据项目办、监理办的要求,依照有关技术规范和操作规程要求。

经过实地踏勘了解,结合我公司投入本项目的人员和机械设备情况,编制了市武都区角弓镇白草坝沟泥石流治理工程14标段实施性施工组织设计。

我公司本着“积极参与、努力竞争、把握机遇、共同发展”的原则为促进的发展以及甘肃省的国土资源建设再创佳绩。

第一节编制说明一、编制目标(1)工期目标:根据招标文件要求及我公司拟投入本工程的技术力量和装备水平,定于2010年3月13日进驻施工现场,2010年6月1日竣工,有效工期80天。

(2)质量目标:全部工程质量达到国土资源部《崩塌、滑坡、泥石流监测施工质量验收规范评定标准》规定的合格等级。

二、编制依据本合同段施工组织设计的编制依据为:1、市武都区角弓镇白草坝泥石流治理工程14标段招标文件2、市武都区角弓镇白草坝沟泥石流治理工程14标段施工图3、业主组织的现场调查及我公司人员踏勘所掌握的相关资料;4、现行交通工程施工技术规范、规程及劳动定额、验收标准等;三、规范及法规1、《甘肃省地质灾害防治工程勘查设计技术要求》(试行)(甘肃省国土资源厅2003.5);2、《崩塌、滑坡、泥石流监测规范》(DZ/T0221-2006);3、《工程测量规范》(GB50026--93);4、《建筑工程施工质量验收统一标准》(GB50300-2001)5、《建筑地基基础设计规范》(GB50007-2002)6、《地质灾害治理防治条例》7、《地质灾害防治工程竣工验收及质量检验评定》(试行)(2006)8、《滑坡防治工程设计与施工技术规范》(国土资源部行业DZXXX-2002)9、《建筑边坡工程技术规范》(GB50330-2002)10、混凝土结构工程施工质量验收规范GB50204-200211、砌体工程施工质量验收规范GB50203-200212、堤防工程施工施工技术规范(SL260-98)13、土工试验规程SL237-199914、崩塌、滑坡、泥石流监测施工质量验收规范GB50202-200215、《甘肃省建设项目(工程)竣工验收暂行办法》第二节工程概况一、地理位置市武都区角弓镇白草坝泥石流是一处严重威胁村庄、公路、农田的地质灾害隐患点。

山泥石流地质灾害治理工程施工组织设计方案

山泥石流地质灾害治理工程施工组织设计方案

第一章编制说明一、编制依照1、垵山泥石流地质灾祸治理工程施工招标文件、招标文件、合同文件;2、福建省勘探设计院供给的《垵山泥石流地质灾祸治理工程》施工图设计图纸;3、挂林水文工程地质勘探院供给的《垵山泥石流地质灾祸治理工程岩土工程地质勘探报告》4、招标文件、施工合同要求的技术、规范标准《滑坡防治工程设计与施工技术规范》 DZ024-2004《建筑边坡工程技术规范》 GB50330-2002《锚杆发射混凝土支护技术规范》 GB50086-2001《岩土锚杆(索)技术规程》 CECS22-2005《混凝土结构工程施工质量查收规范》 GB50204-2002二、编制范围场所内堆填的建筑垃圾、生活垃圾所有除去;场所内高边坡,坡面聚积大批孤石,孤石以加固为主,部分除去;对高边坡拟采纳格构锚索(杆)对边坡进行加固。

在山谷设置分级挡墙;在坡顶设置拦石网、截水渠,坡脚设置排洪沟,最后引入市政排洪箱涵,暂时道路等。

滑坡治理面积约 5300 ㎡,滑坡总高度约 30m,山谷冲洗段长约 86m,滑坡防治工程等级为一级。

三、编制原则1、依照招标文件条款的原则,在编制施工组织设计文字说明图表时,严格依照招标文件的规定,做到一致标准,规范编制。

2、依照设计文件和规范标准的原则,在编写主要项目施工方法中严格依照设计要求,履行施工规范和查收标准,正确组织施工,保证工程的质量和进度。

3、坚持脚踏实地,全部从实质出发的原则,在拟订施工方案中,依据自己能力、施工经验、技术水平。

坚持科学组织、合理安排、均衡生产、平行作业,尽量均衡施工顶峰,保证高速度、高质量、高效率达成本项目的施工任务。

4、施工过程严格管理的原则,在各工序施工中,严格履行监理工程师的指令,亲密配合,严格管理。

5、专业化作业和综合管理的原则,在施工组织方面,充足发挥专业管理人员和专业施工队伍的优势,采纳综合管理的手段,做到合理分配。

6、工序间作业尽可能安排流水交织作业的原则,在施工安排上,充足发挥平行流水,交织作业的优势,协调好工序之间的连接。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计一、编制依据1、绵竹市土门镇响水沟泥石流治理工程比选方案文件。

2、绵竹市土门镇响水沟泥石流治理工程设计图纸及工程说明。

3、标前会议答疑书。

4、施工现场踏勘记录。

5、比选方案文件中规定其它有关施工技术规范。

11、《绵竹市工程造价信息》(2009年10期);12、四川省及绵竹市有关建筑工程管理、市政管理、环境保护及地方法规。

二、工程概况1、项目区概况绵竹市金花镇玄郎沟崩塌群治理工程等七个地质灾害治理项目建设地点在绵竹市拱星镇白溪河村、九龙镇清泉村、土门镇麓堂村、金花镇玄郎沟村、汉旺镇四方村、青龙镇和群新村。

本次投标为绵竹市土门镇响水沟泥石流治理工程。

绵竹市土门镇响水沟泥石流治理工程招标施工工期为3个月,我公司承诺工期为3个月。

2、工程概况绵竹市土门镇响水沟泥石流治理工程位于绵竹市土门镇麓堂村,主要工程项目为新建一座拦砂坝,该坝按设计基础深度不小于2m顶宽3 米,迎水面破率1:0.6,背水面破率1:0.2,坝高5.5m时,坝底宽26 米,包括扩展墙锺,坝体上设置两排排水孔,根据坝体大小设置排水孔排水,垂直间距2.0m,水平间距2.0m,排水孔破率为5%孔壁顶部采用混凝土盖板,厚0.15m,其余三侧用30mmM1水泥砂浆抹面。

拦砂坝采用M10浆砌块石座浆砌筑,块石强度不低于MU30表面采用M10水泥砂浆抹面。

3、主要工程量(详见表1)主要工程数量表表1三、人员、设备动员周期和人员、设备、材料运到施工现场的方法1、人员、设备动员周期一旦我单位中标,在接到中标通知书后,从我单位抽调土地整理工程施工方面经验丰富的人员组成项目经理部,并调集专业施工队,配备先进合理的机械设备,自始至终满足整个工程的需要,并立即组织人员、设备上场。

设备人员动员周期为5天,在与甲方签订合同即日起的5天内, 安排第一批人员进入施工现场,做施工前的准备工作。

其余人员及设备随工程进展陆续调入,确保各分部工程的施工需要。

2、人员、设备、材料运到施工现场的方法施工所需的各类机械设备和工具将从我单位属各公司调集,陆运至施工现场。

施工技术人员将从我公司组织抽调。

前期施工所需的周转材料、机具设备及水泥、砂、石等材料,将自我局先遣人员直接就地购置调运进入现场,以此加快进场速度,缩短施工准备周期。

施工期间所用的水泥、砂、石等散装材料,将由陆运至现场,施工期间所用的材料、木材及钢管等施工用材,将由汽车至施工现场四、施工组织机构及临建4.1施工组织管理机构为了对本合同项目进行全面高效地施工组织管理,拟成立“秭归县郭家坝土地整理项目经理部”。

项目经理部的职能是依据合同规定内容对承担的全部工程项目按计划进行有序的施工组织,对工程中的各施工环节进行有效控制,充分保证质量目标和进度指标顺利完成。

同时项目经理部对外负责与业主、监理工程师、设计单位和地方政府保持联系并建立良好关系,保证有一个良好的施工环境;对内实行统一指挥,协调各部门的关系,实现高效运转,严格控制工程成本和工程质量,确保文明施工、安全生产。

项目部下设“工程技术”、“安全”、“质检”、“物资”、“设备”、“计划”、“财务”、“办公室”等八个职能和保障服务部门。

施工组织机构具体详见图1。

拟为本合同段设立的施工组织机构图工程技术部安全部质检部物资部设备部计划部财务部办公室□n试验室测量班---一一Rb七日、厅施匸人钢筋制安施工队砌体施工队工程技术质检部:负责施工、技术、测量、资料、试验、及施工工序的抽检工作及工程实物验收、报验等。

计划部:负责合同、计划管理及计量支付等。

物质、设备部:负责物资的采购、运输、保管、储存、控制发放、绵竹市土门镇响水沟泥石流治理工程项目部机械管理、调度、维修、保养节能等。

财务部:负责财务成本核算、工资和奖金发放、劳保用品发放等。

办公室、安全保卫部:负责办公用品、施工现场及驻地的安全和保卫工作、生活设施和医疗卫生、文化娱乐等后勤保障。

试验室:提供各种配比、原材料进场检验、施工过程质量控制、竣工时的各种检验。

砌体施工队:负责拦砂坝坝体砌筑、路堤填筑、路基整修、排水及防护与加固防护等工程施工任务。

钢筋制安施工队:负责盖板钢筋的预制施工。

土石方施工队:负责全线土石方开挖、回填施工。

标志牌施工队:本标段一座标志牌的施工。

综合施工队:主要负责各种综合项目的施工。

4.2施工临时建设(详见施工平面布置)五、主要工程项目的施工方案、施工方法5.1 土地平整工程本泥石流治理项目开挖土石方总量约为i7oom,本公司将根据土地整理区段土石方的填挖数量,综合考虑实行挖、运、填、平以及干砌片石挡土墙一条龙服务。

5.1.1、土石方工程(1)、进场后彻底清除地表上的杂草、垃圾和区域内所有障碍物,接通便道的机械进场做好施工准备。

(2)、土方开挖用挖掘机自上而下分层开挖,用汽车、神牛25拖拉机将余土外运。

(3)、根据设计要求,正确地选择场地平整高度(设计标高) ,对节约工程投资,加快建设速度均具有重要意义。

(4)、在符合生产工艺和运输的条件下,尽量利用地形,以减少挖方数量,场地内的挖方与填方量应尽可能达到互相平衡,以降低土方运输费用。

(5)、石方开挖采用从上到下层剥离,在开挖过程中当是到次坚石、坚石或特坚土时应采用潜孔钻钻孔、松动爆破实施,其施工技术如下:根据石方开挖施工经验,采用风枪钻孔,进行梯段控制爆破施工。

梯段控制爆破是把柱形药包分散在岩石体内进行分级爆破,既控制飞石又控制爆破振动波,极大限度地消除振动地路堑边坡稳定及山体滑坡地段的影响,起爆方式采用同段别等微差起爆技术,利用等微差挤压爆破可以开辟新的自由面,使压缩波与反射波相迭加,以减少振动,控制石块粒径,使破碎效果好,便于装运及用作填料。

在梯段控制爆破施工中,按照设计要求首先对场地布局分梯段平整,按爆破设计布孔、规范操作和严格控制药量,密切注意装药量与填塞质量及网络连接和起爆等关键工序,选择适宜时间作为放炮时间,避免作业干扰,提高爆破效率。

A、主爆孔爆破设计:(1)钻机选用7655型风枪,钻孔直径D=50m采用倾斜钻孔,倾斜角度同边坡角度。

(2)梯段高度:根据设计图纸H=4-5mn和现场实际确定。

(3)超钻:取h i=0.2QVU(4)底盘抵抗线W=Hctg a + B式中:W底盘抵抗线,米;H-台阶高度,米a -台阶坡面角,一般为60°—75°B -从钻孔中心至坡顶线的安全距离,取B =2.0米。

(5)孔距和排距孔距a=mw式中m需集系数取m=2布孔选用正三角形布孔b=asim60° =0.866a(6)堵塞长度取L2=30D式中D-钻孔直径(7 )单位炸药消耗量:根据本标段岩石性质和坡度要求,取q= 0.5kg/m3。

(8)每孔装药量:由于采用多排爆破,每一排孔的每孔装药量按下式计算:Q=q.a.WmH式中符号意义同前从第二排孔起,以后每排孔的每孔装药量按下式计算:Q=qawuH式中:k-考虑受前面各排孔的矿岩阻力作用的增加系数,取k=1.15,其余符号同前,主爆孔采用塑料导爆管毫秒期雷管,实施孔外延期等微差、挤压爆破、梯段爆破、施工工艺见表3图1。

B、边坡预裂爆破设计预裂爆破是在主炮孔爆破之前起爆布置在开挖边线的一排预裂孔,爆破的结果是相邻孔之间形成裂缝,整个预裂孔的布孔平面形成一个断裂面,以减弱主爆区爆破时冲击波向边坡岩体的传播并阻断向边坡外发展的裂缝。

主爆孔爆破后,预裂面形成一个超挖很少或没有超挖的光滑边坡,边坡预裂爆破工艺流程图见表3图2。

(1)孔间距及线装药密度孔间距取a=1Od=1OX 0.05m (根据施工条件选用孔径d=50mr)本标段需爆破岩性主要为砂岩、页岩等,根据经验数据选线装药密度q=0.5kg/m 。

(2)孔深:预裂孔孔深比阶梯底板高程深0.3m,孔底严格控制在同一高程并保证孔底与生产孔的距离》1m(3)装药:采用导爆索上绑花卷的办法加工成线状药包,底部 1.0m 的装药量比计算线装药密度加强,底部线装药密度增加系数取m=2.5。

(4)堵塞:在炮孔顶部堵塞1.5m,用砂或岩粉堵塞。

(5)联线起爆:采用导爆索连接同时起爆。

C、爆破施工过程中需注意的几个问题:(1)钻孔作业时,炮孔位置准确,深度倾角严格按设计施工。

(2)先进行小规模的爆破施工,不断积累经验。

调整爆破设计参数,力求达到最好爆破效果。

(3)预裂孔和主炮孔同时连结,预裂孔先爆。

(4)预裂面与最近一排主炮孔之间距离为炮孔间距的一半。

(5)要保证预裂孔的钻孔精度。

(6)爆破网络连接要严格设计,经检查无误后,现场人员退出到安全距离以外时方可起爆。

D爆破安全技术(1)精心设计,精心施工,加强安全管理。

(2)本标段线路路基位于村内,爆破作业时必需对现场实际情况作充分的调查和研究,对地震安全距离、空气冲击波安全距离、爆破飞石安全距离等作充分的验算,确保万无一失,不危及人民生命财产的安全。

(3)进行地震安全距离计算,确保一次起爆最大药量不影响周围建筑物及其他设计的安全。

(4)空气冲击波安全距离计算R=kn Q式中:丽空气冲击波安全距离,mQ-装药量,kgKn-与爆破作用指数和爆破状态有关的系数。

(5)爆破飞石的安全距离计算2Rr=20h wk r式中:Rr-碎石飞散时对人员的安全距离,mh-爆破作用指数w-最小抵抗线k r-安全系数(6)安全保护在一些需要保护设施前,搭设木排架,上面用铁丝绑扎荆笆,以防飞石。

5.1.2、砌筑工程本工程石砌体采用干砌挡土墙,共计iiiom,其砌筑要点如下:(1)砌石工程应在基层验收及结合面处理检验合格后方可施工。

(2)砌筑前应放样立标,拉线砌筑。

其质量要求是平整、稳定、密实和错缝。

(3)砌石所用石料采用毛石,块石质地应坚硬无裂纹,风化石、翅石和飞口石不得使用。

(4)砌石方法:底面要大,里外交叉,大石座下,条石平放,片石斜插,圆砌品形,块石压茬,石缝错开,嵌石咬坚,小石填缝,大石压顶,填饱焊石,切忌土拥。

根据石坎高度每砌一层按外坡比向内收缩,分层砌到高出田面0.2-0.3m为止。

(5)浆砌挡土墙①浆砌片石护面墙、挡土墙时,石块平砌,根据墙高进行分层配料,每层石料高度大致齐平,丁顺相间或二顺一丁排列浆砌外圈定位行列和镶面石,砌缝宽度不超过1cm上下层竖缝错开距离不小于8cm不在丁石的上下方布设竖缝。

②砌体里层平缝宽度不大于3cm,竖缝宽度不大于4cm。

1.材料块石:石料强度不低于设计强度,采用耐风化、无裂缝;其抗压强度不低于4Mpa块石要求上下两高度大致平整,无尖角、块厚度大于20cnr。

水泥、砂:水泥品质必须符合GB175-85的现行国家标准及有关部颁标准规定,采用质量稳定,信誉好的国优水泥生产厂家的产品。

砂料要求质地坚硬、清洁、级配良好。

砂浆:砂浆配合比采用重量比,配合比经试验确定,并报监理审批,方可使用。
