精选新版2020年预制梁(箱梁)施工技术模拟考试(标准答案)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

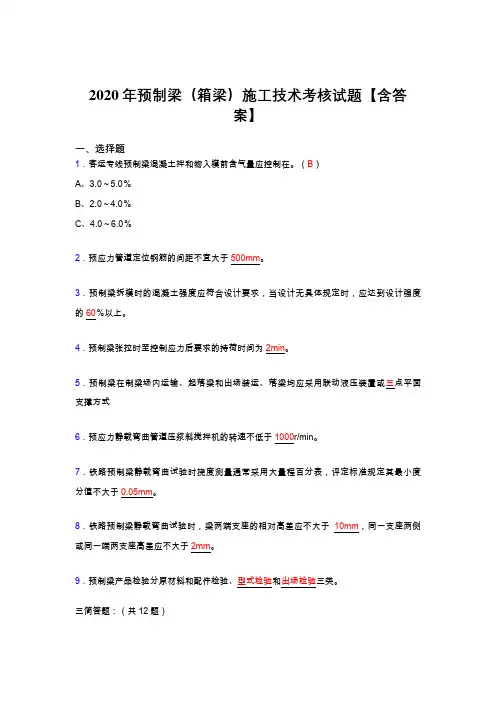

2020年预制梁(箱梁)施工技术考核试题【含答

案】

一、选择题

1.预制梁拆模时的混凝土强度应符合设计要求,当设计无具体规定时,应达到设计强度的60%以上。

2.在铁路后张法预制梁试生产阶段,预应力筋终张拉前,应对孔道摩阻损失、扩孔段摩阻损失和锚口摩阻损失进行实际测定,根据实测结果对张拉控制应力作适当调整后再进行终张拉。

3.请简述“TZ213-2005”对预应力设备选用及校正技术要求的规定?

答:

预应力设备选用及校正应符合下列规定:

{ 1、张拉千斤顶在整拉整放工艺中,单束初调及张拉宜采用穿心式双作用千斤顶。整体张拉和整体放张宜采用自锁式千斤顶,额定张拉吨位宜为张拉力的1.5倍,且不得小于1.2倍,张拉千斤顶在张拉前必须经过校正,校正系数不得大于1.05。校正有效期为一个月且不超过200次张拉作业,拆修更换配件的张拉千斤顶必须重新校正。

{ 2、压力表应选用防震型,表面最大读数应为张拉力的 1.5~2.0倍,精度不应低于1.0级,校正有效期为一周。当用0.4级时,校正有效期可为一个月。压力表发生故障后必须重新校正。

{、油泵的油箱容量宜为张拉千斤顶总输油量的1.5倍,额定油压数宜为使用油压数的1.4倍。

{ 4、压力表应与张拉千斤顶配套使用。预应力设备应建立台帐及卡片并定期检查。

4.钢筋安装完成之后,在浇筑混凝土之前,应报请监理工程师进行钢筋隐蔽工程验收,请简述应包括哪些验收内容?

答:钢筋隐蔽工程验收内容应包括以下内容:

{1、纵向受力钢筋的品种、规格、数量、位置等;

{ 2、钢筋连接方式、接头位置、接头数量、接头面积百分率等;

{ 3、箍筋、横向钢筋的品种、规格、数量、间距等。

{ 4、预埋件的规格、数量、位置等。

{5、钢筋隐蔽工程验收前,应提供钢筋出厂合格证及进场复验报告,钢筋焊接接头和机械连接接头力学性能试验报告。

5.在制梁场钢筋接头通常采用闪光对焊连接,请简述对闪光对焊接头的外观质量有何规定?

答:

每个闪光对焊接头的外观应符合下列要求:

{1、接头周缘应有适当的镦粗部分,并呈均匀的毛刺外形。

{2、钢筋表面不应有明显的烧伤或裂纹。

{3、接头弯折的角度不得大于4°。

{4、接头轴线的偏移不得大于0.1d,并不得大于2mm。

外观检查不合格的接头,经剔出重焊后方可提交二次验收。

6.预制梁产品检验分原材料和配件检验、型式检验和出场检验三类。

三简答题:(共12题)

7.焊缝高度不应小于主筋直径的0.3倍,焊缝宽度不应小于主筋直径的0.8倍。

8.预制梁型式检验为对产品全面性能控制的检验,根据技术条件规定,请简述有那些情况需进行型式检验?

答:

有下列情况之一时,应进行型式检验:

{ 1、预制梁试制鉴定;

{ 2、正式生产后,材料、工艺有较大改变,可能影响产品性能时;

{ 3、产品转场生产时;

{ 4、长期停产后,恢复生产时;

相关文档
最新文档
