施工队进场手续

合集下载

施工队进场前现场需具备的条件

施工队进场前现场需具备的条件

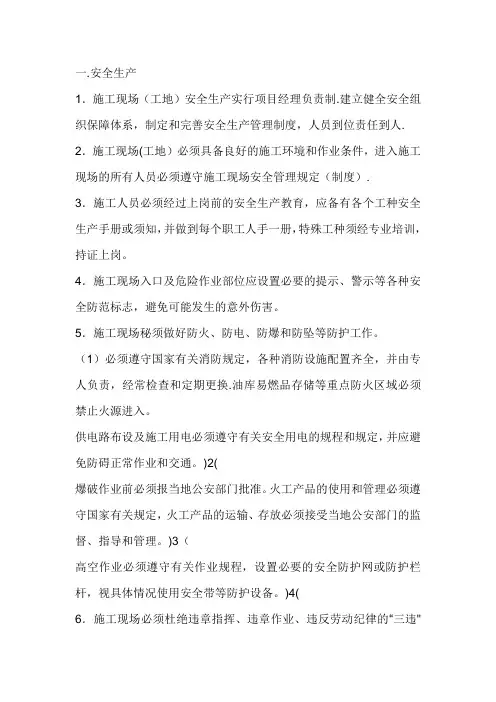

一.安全生产1.施工现场(工地)安全生产实行项目经理负责制.建立健全安全组织保障体系,制定和完善安全生产管理制度,人员到位责任到人. 2.施工现场(工地)必须具备良好的施工环境和作业条件,进入施工现场的所有人员必须遵守施工现场安全管理规定(制度).3.施工人员必须经过上岗前的安全生产教育,应备有各个工种安全生产手册或须知,并做到每个职工人手一册,特殊工种须经专业培训,持证上岗。

4.施工现场入口及危险作业部位应设置必要的提示、警示等各种安全防范标志,避免可能发生的意外伤害。

5.施工现场秘须做好防火、防电、防爆和防坠等防护工作。

(1)必须遵守国家有关消防规定,各种消防设施配置齐全,并由专人负责,经常检查和定期更换.油库易燃品存储等重点防火区域必须禁止火源进入。

供电路布设及施工用电必须遵守有关安全用电的规程和规定,并应避免防碍正常作业和交通。

)2(爆破作业前必须报当地公安部门批准。

火工产品的使用和管理必须遵守国家有关规定,火工产品的运输、存放必须接受当地公安部门的监督、指导和管理。

)3(高空作业必须遵守有关作业规程,设置必要的安全防护网或防护栏杆,视具体情况使用安全带等防护设备。

)4(6.施工现场必须杜绝违章指挥、违章作业、违反劳动纪律的“三违"行为。

7.施工现场应建立完善的机具设备例保、检修制度,保证机械设备正常安全运转。

8.施工单位要加强汛期施工安全管理,成立防汛组织机构,制订出完善、可行的应急预案,组织防汛抢险队伍,并准备必要的抢险物资.坚持汛期二十四小时值班和领导带班制度。

9.在河道、沟渠内进行桩基施工的单位,要合理安排工程进度,尽量避开汛期施工。

如在汛期施工或在河床上建有营区及堆放建筑材料的,要做好切实可行的安全防洪措施。

10.施工单位的取土场、弃土场严格按照水土保持设计要求及时进行处理和必要的维护,防止水土流失、滑坡和堵塞河道等现角的发生。

11.管理处将对各施工合同段的安全生产进行定期、不定期检查,对存在事故隐患的将进行停工整改。

工程开工到竣工的一般流程

工程开工到竣工的一般流程

1、施工组织设计(方案)报审2、图纸会审记录3、技术(安全)交底4、开工报告5、管理人员名单6、各类材料报验7、设计变更8、现场签证9、隐蔽报验10、检验批报验11、分项工程报验12、分部工程报验13、单位工程报验14、竣工报告其中6—8穿插在整个工程的施工过程中资料整理及上报顺序:(一)进场伊始工程技术文件报审表表附施工组织设计分包单位资质报审表表附企业资质项目管理人员名单附资格证书复印件与甲方办理进场手续、签定安全协议内部资料整理施工队伍人员名单附身份证复印件及特殊工种上岗证复印件对施工队进行现场及书面的安全、技术交底并存档。

技术资料将经设计签认的图纸存档作为施工的依据。

(随时存档图纸的变化)工程合同及施工队的合同招投标文件中标通知书。

按需要与施工队签定协议作为对合同的补充并存档要求甲方提供书面的控制线交底、和安装的技术交底并存档。

(二)材料进场工程物资进场报验表附材料构配件进场检验记录、产品合格证、检测报告等内部资料材料进场的票据、进场时间、数量、经手人记录存档材料的产品合格证、检测报告等及时的追索并要求证明文件的有效(如出具的时间、时效、有否单位盖章)工程安装报验工程样板报验如有要求可自制表格署明位置、报验内容、时间等分项/分部工程施工报验表按要求附隐蔽工程检查记录、检验批质量验收记录表等交接检查记录与上下道工序相关单位进行试验、检测三性检测、拉拔试验、探伤、胶的相容性试验等。

按要求选做、由甲方选型、抽样.内部资料施工进度计划材料进场计划人员调配计划机具进场计划试验检测计划资料报验计划施工日志(四)工程经济、技术文件工程洽商变更、收发文记录、报价单、认价单存档图纸及图纸变更存档(五)施工日志包含天气变化、施工内容进度、安全管理内容、重要事件的发生记录。

(六)工程竣工竣工资料整理暂不细述工程决算单与施工队的决算单工程移交工程总结。

工程施工进场制度

工程施工进场制度

工程施工进场制度一、施工进场管理的重要性施工进场管理是工程施工的第一环节,是整个施工过程中至关重要的一环。

好的进场管理制度可以有效地保障施工现场的安全生产,提高施工效率,保证工程质量,达到工程项目管理的预期目标。

因此,建立健全的施工进场管理制度是每个工程项目必须高度重视的事项。

二、施工进场管理制度的内容1. 进场资质要求:承揽单位必须具备相应的资质与技术实力,符合国家规定的相关条件。

施工企业应当提供有效的营业执照、安全生产许可证、施工资质证书等必要文件,并按照相关规定进行备案登记。

2. 进场审批流程:施工企业在进场前必须按照项目部的要求进行审批流程,由相关部门进行审核,并出具相应批准文件,包括项目工程部、安全监管部门、质量监督部门等。

3. 进场人员要求:施工现场进场人员必须符合国家规定的工程施工从业人员资格要求,需要提供有效的证明文件和个人保险。

同时,施工企业应当对所有进场人员进行专业培训,并办理相关手续。

4. 进场设备要求:施工企业必须对所有进场设备进行严格的检验和验收,保证设备的安全性和可靠性。

同时,需要定期维护和保养设备,并保证设备处于良好的使用状态。

5. 进场安全管理要求:施工现场的安全管理是施工进场管理中最重要的环节之一,施工企业必须严格执行国家规定的安全生产标准和相关法律法规,建立健全的安全管理体系,保证施工现场的安全。

6. 进场质量管理要求:施工企业必须严格按照国家规定的工程建设质量标准进行施工,保证施工质量,减少质量事故的发生。

同时,要对施工现场进行定期检查和评估,及时发现和解决质量问题。

7. 进场环境管理要求:施工企业必须对施工现场的环境进行综合治理,保证环境卫生和施工现场清洁。

同时,要合理利用资源,降低对环境的影响,做到绿色施工。

8. 进场行政管理要求:施工企业必须建立健全的行政管理制度,确保施工进展顺利进行,做到统筹协调,高效运作。

同时,要建立相应的信息管理系统,保证信息的准确性和及时性。

施工工地入场须知[修改版]

施工工地入场须知[修改版]

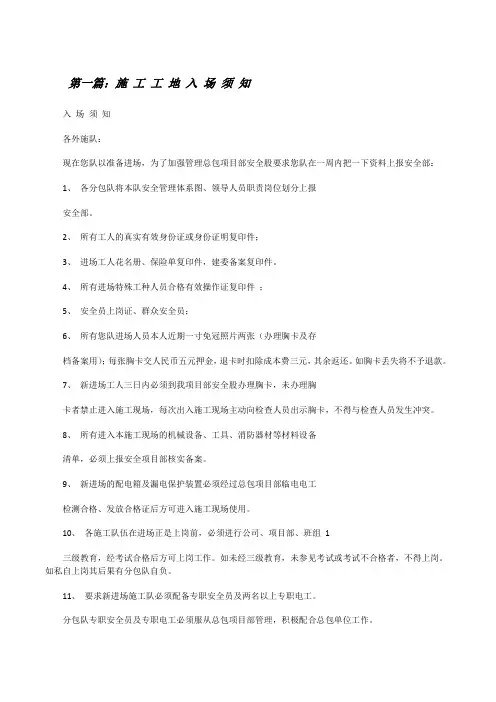

第一篇:施工工地入场须知入场须知各外施队:现在您队以准备进场,为了加强管理总包项目部安全股要求您队在一周内把一下资料上报安全部:1、各分包队将本队安全管理体系图、领导人员职责岗位划分上报安全部。

2、所有工人的真实有效身份证或身份证明复印件;3、进场工人花名册、保险单复印件,建委备案复印件。

4、所有进场特殊工种人员合格有效操作证复印件;5、安全员上岗证、群众安全员;6、所有您队进场人员本人近期一寸免冠照片两张(办理胸卡及存档备案用);每张胸卡交人民币五元押金,退卡时扣除成本费三元,其余返还。

如胸卡丢失将不予退款。

7、新进场工人三日内必须到我项目部安全股办理胸卡,未办理胸卡者禁止进入施工现场,每次出入施工现场主动向检查人员出示胸卡,不得与检查人员发生冲突。

8、所有进入本施工现场的机械设备、工具、消防器材等材料设备清单,必须上报安全项目部核实备案。

9、新进场的配电箱及漏电保护装置必须经过总包项目部临电电工检测合格、发放合格证后方可进入施工现场使用。

10、各施工队伍在进场正是上岗前,必须进行公司、项目部、班组1三级教育,经考试合格后方可上岗工作。

如未经三级教育,未参见考试或考试不合格者,不得上岗。

如私自上岗其后果有分包队自负。

11、要求新进场施工队必须配备专职安全员及两名以上专职电工。

分包队专职安全员及专职电工必须服从总包项目部管理,积极配合总包单位工作。

12、施工队进入现场施工前,必须同总包项目部安全股签订《安全生产协议书》、《消防保卫协议书》、《临时用电协议》,施工队负责人签字,并加盖公章,留项目部安全部备案。

13、如发生其它未遇事件,总包方与分包方协商解决。

2第二篇:入场须知入厂须知环境方针:遵守环境法律法规,致力于污染预防;节约资源;持续改进环境绩效。

职业健康安全方针:以人为本,关爱健康安全;预防为主,遵守法律法规;持续改进职业健康安全管理和职业健康安全绩效。

根据以上方针我公司规定如下:1、外来人员进厂区前必须至门卫处登记(注明找谁/找哪个部门/办事内容) 并由行政部签发入门证后方可入厂。

施工现场总包管理制度-施工队伍进场要求

施工现场总包管理制度-施工队伍进场要求

关于施工队伍进场要求嘉定信义嘉庭工程项目各施工单位:本工程系常州市重大工程,作为总承包单位,我公司已在工地建立了一套的管理体系,对所有进场的施工队伍也有严格的管理制度。

如:宿舍的管理;人员安全、文明、健康状况等的管理;与分包单位的施工合同及安全协议;并要求分包单位在进场之前,向我市场部上报营业执照、企业资质、外地施工单位需有施工许可证、施工管理人员及施工人员名单,外地施工人员需持有身份证办理三证(健康证、务工证、暂住证)等资料,进场后报二十冶项目部市场部,由综合办公室和工程部给予办理进场手续(身份证、一寸免冠照片,并交工本费)。

在施工将进入交叉作业的高峰时期,此期间是安全事故多发阶段,无论哪一方面发生事故,对各方多是不利的,也将给我总包及业主方造成无法弥补的影响。

请所有专业施工单位进入莱蒙都会工程现场,均得事先通知我项目部的市场部,并办理好相关手续后方可进场,否则我项目部将拒绝其进场。

上海建工七建集团有限公司项目部二○○五年九月二十日施工单位进场申请表说明:1.后附本单位企业资质、营业执照、进常州许可证、企业资质证书、经营手册及项目管理人员资质证书复印件;2.企业职工应办理健康证、务工证、暂住证、一线证;3.所有施工人员花名册,并附上身份证复印件及一寸照片四张。

4.以上资料上报综合办公室。

上海建工七建集团有限公司项目部二○○五年九月二十日办理进出场证的要求一、提出书面办证申请。

各施工单位对进场人员严格进行政审,严防在逃犯、通缉犯混入场区。

二、填写进厂施工人员登记表,并附每个人的身份证、暂住证(外地户口)、从业资格证、健康证、特种行业操作证及建设工程一线生产操作人员培训证等复印件(复印件应加盖单位公章);三、提供施工合同复印件一份,尚无合同者可先提供甲方准许提前进场文件,待合同签订后再补交。

四、每人交工本费五元,一寸免冠照片一张。

五、出入场证只限本人使用,不得涂改、转借、伪造和冒用,对违反者将没收其证件并对其所在单位予以200元罚款。

建筑施工前期准备工作

建筑施工前期准备工作

在施工前,对很多甲方来说,由于想要尽快开工,加上又不愿意压资金。

因此,一旦想开工,就是马不停蹄。

即便是一具老牌的地产公司,也会显得没有头绪或丢三落四。

以下是我们的经验,一开工甲方要准备好:1.控制点及其坐标在施工队进场前,要向有关政府部门要场地附近的至少2个城市测绘控制点。

要指明位置、给出坐标和高程。

2.弄清楚场地周边的市政道路的标高,最好是到相关部门去拿一套图纸或者复印件,图中要有道路标高、交叉点、边线点的坐标。

市政给水、排水管网图。

水电接驳口。

3.办好临时用水、用电手续并接通。

办好道路接口、环保审批等续。

4.必要的施工图纸,如总平面布置图、桩基施工图。

这包含一个前提是给予设计方必要的规划红线、蓝线图等。

按规范是要完成审图后才能施工。

但有时可边施工边审图。

5.已完成地质勘探和有地勘报告。

6.完成了土方、基坑开挖、支护等工作。

如果按要求要做监测,还要有监测。

7.如果要防治白蚁,还要同时做防治喷药工作。

8.施工道路(场外和场内道路)、临时设施(围墙、工棚)的用地、建设工作。

9.施工过程中各方包括建设单位、设计单位、监理单位、质监、安监、工程勘探参与人员的落实、联络方式。

10.施工方的进场须知及进场手续的办理。

当然是包括施工方的施工合同、招投标等工作。

11.场地移交。

包括围墙、临时用水用电、场地资料(地上地下、邻里建筑等)、土地工程竣工验收并移交、基坑工程验收和移交。

控制点的移交。

如合同和现场还有其他的移交内容,也要办好相应手续。

项目部管理设想一、前期手续主要1. 办理计委批复手续2. 办理用地许可手续3. 设计方案的确定;4. 办理地名命名手续5. 可行性报告的编制;6. 办理初步设计方案批复;7. 地质勘察招标及编制勘察报告8. 办理投资额核定审批表手续;9. 施工图设计10. 办理施工图审查、人防审核、消防审核、环评批复、林水等手续11. 办理排污纳管申请、档案承诺、白蚁防治、环境评估手续12. 办理规划许可证手续13. 监理单位招标并确定14. 办理项目报建及招标手续15. 办理质监、施工许可证手续1-15条为确保开工前各项手续齐全,确保项目的合法性,确定项目的定位和规模;二、施工图设计阶段16. 车库布置一次成型(与电信.广电. 物业单位确定机房和物业仓库及设施);17. 户型布置一次成型(与设计和公司各部统一意见);18. 立面装饰一次成型(与设计和公司各部统一意见);19. 屋面防水做法一次成型(与设计和公司各部统一意见);20. 楼梯栏杆及面层和楼梯入口做法一次成型(与设计和公司各部统一意见);21. 室内装饰做法一次成型(与设计和公司各部统一意见);1-6条为确保招标工程清单与结算工程清单基本一致三、施工图图纸会审阶段1. 确定每套住宅内水电设施到位要求;2. 确定甲供材料的品种及专业分包的项目;3. 与施工.监理共同审查设计图纸存在的问题;4. 解决图纸审查中心提出的问题;5. 按项目工程实际情况制定本项目的《工作制度》;6. 编制项目工程质量控制点和控制质量.进度.安全.投资目标;7. 按确定的《工作制度》拟定施工.监理合同补充条款;1-7条并结合第一条为确定分包价格提供依据和项目实施提供技术保障;四、开工前的准备阶段1. 施工现场土方回填、施工道路、围墙,施工用通水通电;2. 落实工程定位测量及规划验线工作;3. 绘制车库平面布置(含水电)并进行编号(工程部负责);4. 绘制每套住宅平面布置(含水电),并按民政批准文件进行编号(工程部负责);5. 计算住宅.车库和营业房套内和销售面积; (工程部及预算部、销售部负责);6. 编制项目实施计划和人员配备要求;。

施工作业进场流程方案

施工作业进场流程方案

施工作业进场流程方案施工作业是指在建设工程项目中进行建设、改建、扩建、修缮、拆除等施工作业的过程。

为了保证施工工作的顺利进行和安全高效,需要制定一套科学合理的进场流程方案。

以下是一个1200字以上的施工作业进场流程方案:1.确定施工队伍首先要确定施工队伍的组成和人员配置。

根据工程项目的规模和性质,确定需要哪些专业的施工队伍,包括土木施工队、电气施工队、装修施工队等。

然后根据施工队的任务和工作量,确定每个施工队的人员配置和负责人,确保施工队的组成合理和人员数量充足。

2.准备施工材料和设备在进场前,需要准备好需要使用的施工材料和设备。

根据工程项目的需求,计划采购各种建筑材料、电气设备、机械设备等。

同时要确保采购的材料和设备符合质量标准,要进行质量检验和验收,确保施工过程中的使用安全。

3.制定进场计划制定进场计划是施工作业的前提。

根据项目的时间要求和工期安排,制定详细的施工进场计划,包括施工队伍的调度、材料和设备的调配、施工工序的安排等。

要合理安排进场的先后顺序,确保各个施工队在需要的时候能够进场施工,保证施工工作的顺利进行。

4.组织人员培训在进场前,需要对施工队伍进行专业培训。

针对不同施工队的特点和工作内容,组织相应的培训课程。

培训的内容可以包括施工工序的要点、施工安全注意事项、施工质量要求等。

通过培训,提高施工人员的技能水平和工作素质,确保施工作业的安全和质量。

5.安排现场施工管理进场后,需要进行现场施工管理。

首先要确定现场施工的范围和分工,明确施工队的任务和责任。

然后要制定详细的施工方案,包括施工工序、施工方法、施工顺序等。

同时要进行现场巡查和监督,及时发现和解决施工中的问题,确保施工工作的顺利进行。

6.做好安全保障工作施工作业的安全是至关重要的。

需要制定相关的安全管理方案,包括施工现场的安全防护措施、危险作业的管理办法、安全培训和教育等。

要做好施工现场的安全检查和整改工作,确保施工作业的安全和保障工作的顺利进行。

施工队进场前现场需具备的条件

施工队进场前现场需具备的条件

一.安全生产1.施工现场(工地)安全生产实行项目经理负责制。

建立健全安全组织保障体系,制定和完善安全生产管理制度,人员到位责任到人。

2.施工现场(工地)必须具备良好的施工环境和作业条件,进入施工现场的所有人员必须遵守施工现场安全管理规定(制度)。

3.施工人员必须经过上岗前的安全生产教育,应备有各个工种安全生产手册或须知,并做到每个职工人手一册,特殊工种须经专业培训,持证上岗。

4.施工现场入口及危险作业部位应设置必要的提示、警示等各种安全防范标志,避免可能发生的意外伤害。

5.施工现场秘须做好防火、防电、防爆和防坠等防护工作。

(1)必须遵守国家有关消防规定,各种消防设施配置齐全,并由专人负责,经常检查和定期更换。

油库易燃品存储等重点防火区域必须禁止火源进入。

供电路布设及施工用电必须遵守有关安全用电的规程和规定,并应避免防碍正常作业和交通。

)2(爆破作业前必须报当地公安部门批准。

火工产品的使用和管理必须遵守国家有关规定,火工产品的运输、存放必须接受当地公安部门的监督、指导和管理。

)3(高空作业必须遵守有关作业规程,设置必要的安全防护网或防护栏杆,视具体情况使用安全带等防护设备。

)4(6.施工现场必须杜绝违章指挥、违章作业、违反劳动纪律的“三违”行为。

7.施工现场应建立完善的机具设备例保、检修制度,保证机械设备正常安全运转。

8.施工单位要加强汛期施工安全管理,成立防汛组织机构,制订出完善、可行的应急预案,组织防汛抢险队伍,并准备必要的抢险物资。

坚持汛期二十四小时值班和领导带班制度。

9.在河道、沟渠内进行桩基施工的单位,要合理安排工程进度,尽量避开汛期施工。

如在汛期施工或在河床上建有营区及堆放建筑材料的,要做好切实可行的安全防洪措施。

10.施工单位的取土场、弃土场严格按照水土保持设计要求及时进行处理和必要的维护,防止水土流失、滑坡和堵塞河道等现角的发生。

11.管理处将对各施工合同段的安全生产进行定期、不定期检查,对存在事故隐患的将进行停工整改。

施工队入场及主要材料进场时间

施工队入场及主要材料进场时间

队进场计划
施工队进场时间
2013.2~2013.6 2013.2~2013.6
2013.7 2013.7 2013.8 2013.8 2013.9 2013.9 2013.10 2013.10 2013.11 2013.11 2013.12 2013.12 2014.1 2014.1
计划进场人数
2人 2人 2人 6人 6人 14人 14人 20人 18人 20人 18人 20人 10人 14人 6人 8人
序号ቤተ መጻሕፍቲ ባይዱ
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16
通风专业施工队进场计划
通风专业施工队进场计划
施工内容
停车列检库通风预留预埋 出入段咽喉区通风预留预埋
停车列检库通风管道制作 出入段咽喉区通风管道制作 停车列检库,空调,风和水管制作安装、设备安装 组合库风管安装、其余各库管道制作 停车列检库,空调,风和水管安装、设备安装 组合库、静调库、变电所、洗车线风管制作安装,设备安装 停车列检库,空调,风和水管安装、设备安装 静调库、变电所、洗车线风管安装,组合库机房设备风管安装 停车列检库,空调,风和水管安装、设备安装 静调库、洗车线、变电所机房内风管安装、设备安装 停车列检库,空调,风和水管安装、设备安装 变电所机房内风管安装、设备安装,组合库、静调库漏光试验 停车列检库,所有通风空调系统安装及单机和系统试运转 洗车线、变电所安装漏光试验,所有通风系统单机试运转、系统调试
备注

建设工程施工手续办理

建设工程施工手续办理

建设工程施工手续办理一、施工手续办理的基本概念建设工程施工手续办理是指在建筑工程项目施工前所需完成的各项手续和手续办理过程。

施工手续办理是建筑工程施工工作的第一步,是工程施工的基本条件之一。

只有办理完备的施工手续,才能保证工程施工的合法性和正当性,确保工程施工的顺利进行。

二、施工手续办理的意义1. 确保工程施工的合法性:施工手续是建设工程施工的基础,如果施工手续不齐全或不符合规定,就无法保证工程施工的合法性,容易引发纠纷和法律问题。

2. 保障工程质量:通过施工手续办理,可以对工程的设计文件、施工图纸等进行审核,确保工程施工的质量符合规范标准,提高工程的施工质量。

3. 促进工程施工的有序进行:施工手续办理可以保证施工方按照规定的程序和要求进行施工,避免施工中的违法和违规行为,保障工程施工的有序进行。

4. 保障工程施工的安全性:施工手续办理可以通过对施工方资质的审核和合格证书的颁发,确保施工方具备相应的施工能力和技术水平,保障工程施工的安全性。

5. 便于监督管理:施工手续办理是监管部门对建设工程施工进行监督和管理的重要手段,通过对施工手续的审核和审查,可以及时了解工程施工的进展情况,提高监管部门的监督效率。

三、施工手续办理的程序建设工程施工手续办理的程序一般包括申报阶段、审核审批阶段和备案阶段三个阶段。

具体流程如下:1. 申报阶段:施工方在施工前需向相关部门提出施工申报,提交所需的申报材料,包括建设工程规划许可证、施工图设计文件、招标文件、施工组织设计方案、施工单位资质证书、施工合同等。

2. 审核审批阶段:相关部门对施工申报材料进行审核,审核合格后颁发相应的施工许可证和施工合同,确认施工单位资质和工程质量等符合规定,方可进行施工。

3. 备案阶段:施工单位在施工完成后,需向相关部门办理施工备案手续,提交竣工图设计文件、竣工验收报告、安全评估报告等,经相关部门审核备案后,方可结项。

四、施工手续办理中常见问题及解决方法1. 施工申报材料不齐全或不规范:施工方在申报施工时,需准备齐全的申报材料,并严格按照相关规定提交,以避免材料审核不通过的情况。

施工队进场手续完整版

施工队进场手续完整版

施工队进场手续
HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】
施工队进场手续
根据有关规定,各施工单位进场前必须办理以下有关施工手续,方可进场施工。

1、企业营业执照
2、企业资质证明材料
3、安全施工许可证
4、外地施工企业进晋施工许可证
5、注册手续
6、法人委托书和管理人员上岗证(包括项目经理
和安全员的安全资格考核证书)
(以上证书均需盖单位红章)
7、进场花名册,进场人员必须办理出入证,每个
10元
8、特殊工种人员上岗证(原件)
9、签订安全、消防、环境保护协议书
10、各施工队必须和职工签订劳务合同和工人意外
伤害保险
11、施工方案,安全措施和安全管理体系及各种制
度。

太原项目部。

施工队伍进场计划及施工准备

施工队伍进场计划及施工准备

施工队伍进场计划及施工准备一、施工队伍进场计划(一)首先进场是放线组,对现场按照设计标准进行实地验收。

接收场地后,技术人员根据项目施工图纸对实进行测量放线复核。

把现场实际数据汇总成表,提交设计师进行深化设计或进行实际调整的依据。

也作为安排项目施工措施的重要依据。

(二)临水、临电进场及施工作业灯具安装:临水、临电施工人员进场,安装设置好临水、临电,设施和施工照明设施规范临时用电制度,做到安全、文明施工。

(三)按照施工的总进度计划与劳动力安排,本标段施工项目部有序有计划的按照施工推进的要求安排个专业班组人员进场施工,详见《劳动力计划表》。

二、施工准备施工准备工作贯穿在整个施工过程的始终,前期施工准备工作根据施工顺序,有计划、有步骤、分阶段进行。

施工前期准备工作:(一)技术准备组织落实工程的图纸会审,图纸交底以及熟悉图纸等工作,深入了解与摸清施工情况。

确保本标段工程的功能要求。

(二)物资准备1、做好材料需要量计划和货源安排。

2、对于需外加工的构配件等做好加工委托与生产安排。

3、做好施工机械和机具的准备,对已有的机械做好维护,尚缺的机械、机具即时的订购。

(三)施工现场准备1、移交的场地进行现场定位与放线,复核设计提供的水平、标高基线放线。

2、移交后场地首先设置施工临时用电,严格按照《施工现场临时用电安全技术规范》,严格装置漏电保护,实行一机一闸、一闸一漏,要求单位协商由总电源配电箱单独拉线供专线使用,3、落实解决运输、材料堆放、道路畅通等工作。

4、清理建筑垃圾,清理影响施工面的障碍物,包括沿边的安全围护工作,并办理好移交手续。

5、落实材料的进场计划,以及办理材料进场的报验手续。

6、落实现场的消防器材(灭火器)摆设位置,以及安全标牌、标志的挂贴布置。

7、落实吸烟区及临时厕所,并准备好水桶或砂桶放置烟头及现场配备灭火器。

三、临时用水、用电及现场条件的准备(一)临时用水的准备施工用水将利用现场甲方指定的供水系统接驳点,现场敷设临时供水管道,安装临时下水管道排放余水,注意节约用水,防止施工场地积水,确保场地干净。

工程施工开工进场

工程施工开工进场

工程施工开工进场一、开工准备工作1. 施工前准备在进行施工开工前,施工单位应根据项目施工计划和监理要求,做好施工前准备工作。

首先需要成立项目施工组织机构,明确施工队伍的组织架构和各个岗位的职责,确保施工作业的顺利进行。

同时需制定施工安全生产计划和施工质量保证计划,明确施工过程中的安全管理措施和质量保证措施,保障工程施工的顺利进行。

2. 开工仪式为了正式的开启工程施工,通常会举行开工仪式。

在开工仪式上,施工单位和监理单位以及相关政府部门和业主代表会出席,共同见证工程的开工仪式。

在仪式上,通常会由施工单位的负责人致辞,表达对工程的重视和承诺,同时也会向相关单位和个人表示感谢和诚挚的合作愿望。

开工仪式的举行不仅是对工程正式开工的宣告,也是对相关各方合作的确认和肯定。

3. 施工人员招聘和培训在开工前,施工单位需要根据项目需要招聘足够数量的合格施工人员,包括工程师、技术员、工人等。

招聘人员要具备相应的资质和经验,确保在施工过程中能够胜任各自的工作岗位。

同时,施工单位也需要对施工人员进行相关培训,使他们了解工程的施工要求和相关安全规定,提高工作效率和施工质量。

二、工程进场准备1. 进场准备在开工后,施工单位需要迅速进行工程进场准备工作。

首先是搭建临时工棚和办公室,为施工人员提供舒适的工作环境。

同时还需搭建安全防护设施,保证施工现场的安全。

之后还需要进场设备和施工机械的调试和检查,确保设备正常运转,能够满足施工需要。

2. 施工现场管理在工程进场后,施工单位需进行施工现场的管理工作。

首先是区分施工区域和非施工区域,明确人员和设备的流动通道,确保施工现场的秩序和安全。

同时还需要建立施工现场的安全警示标识,明确施工现场的安全区域。

另外,还需要建立施工日报和施工周报等施工管理制度,及时记录施工情况和问题,及时进行整改和跟踪。

3. 资材物资进场管理在施工进场后,施工单位需要做好施工资材和物资的进场管理工作。

这包括对进场的材料规范的使用。

施工进场前甲方需做好的准备工作

施工进场前甲方需做好的准备工作

精品文档. 1.办好用地手续和收集用地资料(土地证、拆迁或移除地面地下的障碍物),收集周边,地下的建筑物、构筑物、管线图纸和所有人、使用人级使用状态的资料、水文气象资料。

2.做好地勘、施工图设计的组织工作(有时还要做土壤检测、地灾评估、环境评估、矿覆盖评估与补偿文物勘探)。

3.办好审图手续:(施工图审核、规划审图、消防审核、给排水审图、变配电、燃气、供暖、人防、防雷、节能的图纸报审工作)。

4.办好报建手续:报建手续包括建设用地规划、工程规划、施工证许可证、人防、消防、环保、城管交通、用工等也要申报的。

质量监督安全监督委托,签订监理合同,有时要办检测、材料检验,工程款支付担保、不用红砖保证手续。

5.办好临水、电、排污、道路使用、施工噪声(灰尘)排放的申报手续并确定,接驳和、出入口,配备必要的甚至、设备、管线等。

三通一平(临水、临电、道路、场地)。

6.确定分包队伍,甲供材料、检验检测的单位,确定好其进场的时间。

如:白蚁防治、市政管网、燃气、电讯。

7.各单位通讯录。

8.准备一切施工方进场须知:进场须知包括:告知甲方现场负责人员的权限、监理权限,相应的监理管理要求、签证手续、索赔手续、工程款申报手续,工地管理安全条例、各种处罚条款(将合同中的条款摘录下来)。

9.红线、坐标和水准控制点的确认。

(与政府相关部门确认红线、坐标控制点,并要拿到正规的政府文件由政府确认的桩点,当施工队进场时要做好移交手续)。

10.拟定施工备案资料收集计划并开始收集整理相关的资料。

(资料包括:甲方、施工方、监理方的资料。

竣工验收房屋使用都是要有完整的材料和做好工程技术资料备案才行)。

施工队进场前现场需具备的条件

施工队进场前现场需具备的条件

一.安全生产1.施工现场(工地)安全生产实行项目经理负责制。

建立健全安全组织保障体系,制定和完善安全生产管理制度,人员到位责任到人。

2.施工现场(工地)必须具备良好的施工环境和作业条件,进入施工现场的所有人员必须遵守施工现场安全管理规定(制度)。

3.施工人员必须经过上岗前的安全生产教育,应备有各个工种安全生产手册或须知,并做到每个职工人手一册,特殊工种须经专业培训,持证上岗。

4.施工现场入口及危险作业部位应设置必要的提示、警示等各种安全防范标志,避免可能发生的意外伤害。

5.施工现场秘须做好防火、防电、防爆和防坠等防护工作。

(1)必须遵守国家有关消防规定,各种消防设施配置齐全,并由专人负责,经常检查和定期更换。

油库易燃品存储等重点防火区域必须禁止火源进入。

供电路布设及施工用电必须遵守有关安全用电的规程和规定,并应避免防碍正常作业和交通。

)2(爆破作业前必须报当地公安部门批准。

火工产品的使用和管理必须遵守国家有关规定,火工产品的运输、存放必须接受当地公安部门的监督、指导和管理。

)3(高空作业必须遵守有关作业规程,设置必要的安全防护网或防护栏杆,视具体情况使用安全带等防护设备。

)4(6.施工现场必须杜绝违章指挥、违章作业、违反劳动纪律的“三违”行为。

7.施工现场应建立完善的机具设备例保、检修制度,保证机械设备正常安全运转。

8.施工单位要加强汛期施工安全管理,成立防汛组织机构,制订出完善、可行的应急预案,组织防汛抢险队伍,并准备必要的抢险物资。

坚持汛期二十四小时值班和领导带班制度。

9.在河道、沟渠内进行桩基施工的单位,要合理安排工程进度,尽量避开汛期施工。

如在汛期施工或在河床上建有营区及堆放建筑材料的,要做好切实可行的安全防洪措施。

10.施工单位的取土场、弃土场严格按照水土保持设计要求及时进行处理和必要的维护,防止水土流失、滑坡和堵塞河道等现角的发生。

11.管理处将对各施工合同段的安全生产进行定期、不定期检查,对存在事故隐患的将进行停工整改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工队进场手续
根据有关规定,各施工单位进场前必须办理以下有关施工手续,方可进场施工。

1、企业营业执照
2、企业资质证明材料
3、安全施工许可证
4、外地施工企业进晋施工许可证
5、注册手续
6、法人委托书和管理人员上岗证(包括项目经
理和安全员的安全资格考核证书)
(以上证书均需盖单位红章)
7、进场花名册,进场人员必须办理出入证,每
个10元
8、特殊工种人员上岗证(原件)
9、签订安全、消防、环境保护协议书
10、各施工队必须和职工签订劳务合同和工人意
外伤害保险
11、施工方案,安全措施和安全管理体系及各
种制度。

太原项目部。
