桥梁底座板施工方案

桥梁底座板施工方案

桥梁底座板施工方案施工准备阶段:1.梳理施工设计方案,确定底座板的类型、尺寸和材质等。

2.制定施工组织设计,确定施工组织、人员配置和施工安全措施等。

3.准备施工设备和工具,如大型起重设备、混凝土搅拌机、钢筋剪切机等。

4.确定施工进度计划和质量控制措施。

施工过程:1.将交通隔离设施设置在施工现场周围,确保施工区域的安全。

2.在桥墩顶部搭设施工平台,方便操作人员进行施工。

3.根据设计要求,在桥墩顶部设置脚手架和支撑结构,为底座板施工提供支撑。

4.清理桥墩顶部和周围的杂物和污垢,确保施工环境清洁。

5.进行底座板的模板安装,根据设计要求精确控制底座板的几何尺寸和平整度。

6.安装钢筋骨架,根据设计图纸和钢筋加工规程进行钢筋的连接和定位。

7.进行混凝土浇筑,根据施工计划和混凝土施工规范进行浇筑作业。

8.混凝土浇筑完成后,对底座板进行养护,提高混凝土的强度和耐久性。

9.在底座板上进行细部施工,如安装挡水板、缝隙处理等。

10.进行底座板的质量检测,包括尺寸验收、外观质量、强度检测等。

11.拆除施工平台、脚手架和支撑结构,恢复施工现场。

施工注意事项:1.施工现场应设置警示标志和围栏,确保施工现场的安全。

2.施工过程中要根据设计要求和施工规范进行质量检验和控制。

3.混凝土浇筑过程中,要确保浇筑速度、浇筑坍落度和均匀性,防止出现质量问题。

4.底座板的设计和施工应符合相关的施工规范和标准要求。

5.施工人员要戴好安全帽、安全鞋等个人防护用品,严禁在桥墩顶部吸烟或施工过程中进行其他火源操作。

6.施工过程中要及时清理施工现场的垃圾和余料,并保持施工现场的整洁。

7.桥梁底座板施工完成后,应进行记录和数据归档,并编制施工总结报告。

8.施工过程中要严格按照环保要求进行施工,减少对环境的影响。

以上是一种桥梁底座板施工的方案,具体施工过程和注意事项可以根据实际情况和设计要求进行调整和完善,以确保施工质量和施工安全。

桥梁底座板施工方案

桥梁底座板施工方案

桥梁底座板施工方案为确保桥梁建设的顺利进行,底座板施工至关重要。

底座板是支撑桥梁重量的重要元素,承受着巨大的压力和振动。

因此,制定合理的底座板施工方案,对于桥梁的安全和稳定至关重要。

1. 施工前准备工作在进行底座板施工之前,必须进行详细的施工前准备工作。

首先,需要对施工现场进行勘察和测量,确定地基情况和底座板的具体位置。

同时,要做好材料和人员的准备工作,保证施工过程中的材料供应和人员配备充足。

2. 施工工艺流程2.1 准备工作在开始施工前,需要对施工现场进行清理和整理,确保施工区域干净整洁。

同时,要确保所有施工设备和工具的完好无损,以确保施工正常进行。

2.2 底座板浇筑底座板的浇筑是整个施工过程中最关键的环节之一。

在进行底座板浇筑时,需要严格按照设计要求进行操作,确保底座板的牢固和稳定。

同时,要注意控制浇筑的混凝土质量和浇筑时间,以确保底座板的强度和质量。

2.3 底座板固定底座板浇筑完成后,需要进行底座板的固定工作。

固定底座板时,要确保固定点的位置准确,固定方式合理。

同时,要对底座板进行检查和测试,确保其固定的牢固性和稳定性。

3. 施工安全措施在进行底座板施工时,必须严格遵守安全规定,确保施工过程安全顺利。

施工现场必须设立安全警示标识,划定安全区域,保证施工人员的安全。

同时,要做好施工人员的安全培训和督促,提高施工人员的安全意识。

4. 施工质量检验底座板施工完成后,必须进行质量检验。

对底座板的尺寸、强度、平整度等方面进行检测,确保底座板的质量符合设计要求。

同时,要做好施工记录和档案的整理工作,以备后续检查和维护。

总而言之,桥梁底座板施工是桥梁建设过程中至关重要的一环,只有制定科学合理的施工方案,严格执行施工流程,确保施工质量和安全,才能保证桥梁的安全稳定使用。

桥梁底座板施工方案

桥梁底座板施工方案

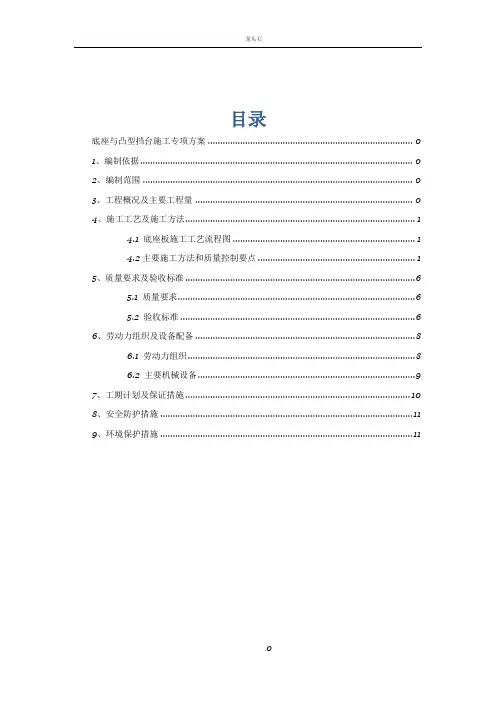

目录底座与凸型挡台施工专项方案 01、编制依据 02、编制范围 03、工程概况及主要工程量 04、施工工艺及施工方法 (1)4.1 底座板施工工艺流程图 (1)4.2主要施工方法和质量控制要点 (1)5、质量要求及验收标准 (6)5.1 质量要求 (6)5.2 验收标准 (6)6、劳动力组织及设备配备 (8)6.1 劳动力组织 (8)6.2 主要机械设备 (9)7、工期计划及保证措施 (10)8、安全防护措施 (11)9、环境保护措施 (11)底座与凸型挡台施工专项方案1、编制依据1、《高速铁路轨道工程施工质量验收标准》(TB10754-2010)。

2、《高速铁路轨道工程施工技术指南》(铁建设[2010]241号)。

3、《铁路混凝土工程施工技术验收标准》(TB10424-2010)。

4、《桥梁地段CRTSⅠ型板式无砟轨道通用设计图》宁安施图(轨)-6。

2、编制范围本施工方案适用于宁安铁路NASZ-4标,扁担河特大桥范围内桥上CRTS Ⅰ型板式无砟轨道底座板与凸型挡台施工。

3、工程概况及主要工程量扁担河特大桥全长13593.735m,其中包括24.6m长简支梁19孔,32.6m 长简支梁398孔,(18+24+18)m连续钢构梁1处。

桥上底座板为C40钢筋混凝土结构,宽度2.80m,直线地段平均高度201mm,曲线地段根据超高设计情况计算确定。

本桥最大超高75mm。

主要工程数量如下表:表1 跨向山专用线特大桥主要工程量数量表序号项目单位数量备注1钢筋网片片116122C40混凝土160453HRB335钢t508.764、施工工艺及施工方法4.1 底座板施工工艺流程图底座板施工工艺流程图4.2主要施工方法和质量控制要点4.2.1施工准备1、施工前熟悉相关设计文件,图纸并复核。

2、路基、桥梁、过渡段应有工程质量检验合格资料,下部施工单位提供有关的沉降变形观测资料及评估报告。

3、轨道板底座应在CPⅢ控制网建立之后开始施工放样,并准备施工中相关测量资料。

桥梁施工模板工程施工方案

桥梁施工模板工程施工方案

桥梁施工模板工程施工方案1.1 项目名称:XX桥梁施工工程1.2 项目地点:XX市XX区XX街道1.3 项目建设单位:XX市市政建设局1.4 施工单位:XX建筑工程有限公司1.5 工程概况:本工程是一座XX型桥梁,全长XX米,总宽XX米,桥梁主体结构采用XX构造。

工程涉及桥墩、桥台、梁体、盖梁等施工内容。

二、工程施工方案2.1 施工组织方案本工程施工组织分为预备工序、基础工序、主体结构施工工序、桥面铺装工序、收尾工序等几个施工阶段。

在施工前,将进行全面的现场勘测和设计方案评审,制定详细的施工计划和工序安排,确保施工过程安全有序进行。

2.2 施工标准本工程施工按照国家相关标准和规范进行,确保质量和安全。

所有施工人员必须具备相关证书和经验,并严格遵守施工规范和程序要求。

2.3 安全管理安全是施工的首要任务,施工单位要加强施工安全管理,确保施工过程中的安全。

制定详细的安全方案和应急预案,建立安全教育和培训制度,保障施工人员的安全。

2.4 质量管理质量是工程的生命,施工单位要严格按照设计图纸和规范要求进行施工,保证工程质量。

建立质量管理体系,实施全过程质量控制,确保工程质量符合规范要求。

2.5 环境保护施工单位要尽量减少对环境的影响,遵守环保法规和规定,建立环保意识,采取有效的环保措施,确保施工过程对环境的影响降到最低。

2.6 施工进度施工单位要制定详细的施工计划和进度表,合理安排工序和人力资源,确保工程按时完成。

在施工过程中,及时调整施工计划,解决施工中遇到的问题,保证施工进度。

2.7 施工费用施工单位要合理控制施工费用,做到节约用材、合理安排人力资源和设备,减少浪费,确保施工质量的同时控制施工成本。

2.8 施工技术施工单位要采用先进的施工技术和方法,充分发挥技术人员的专业能力,确保施工质量和效率。

在施工过程中,及时总结经验,解决问题,提高施工水平。

2.9 完工验收施工单位要做好完工验收工作,根据规范要求进行验收,确保工程质量符合规范要求。

桥板施工方案(3篇)

桥板施工方案(3篇)

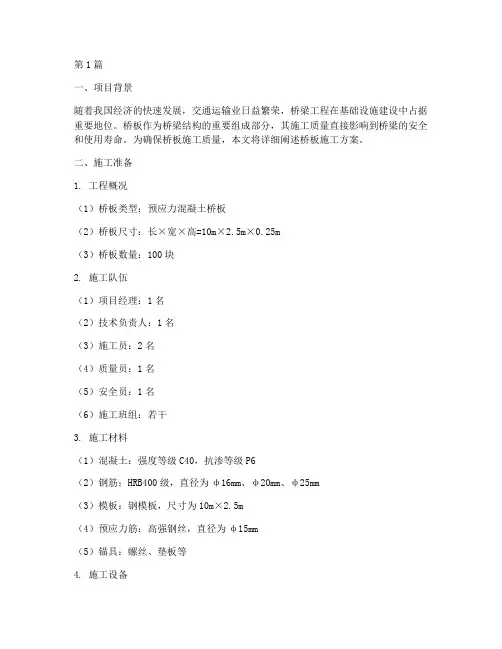

第1篇一、项目背景随着我国经济的快速发展,交通运输业日益繁荣,桥梁工程在基础设施建设中占据重要地位。

桥板作为桥梁结构的重要组成部分,其施工质量直接影响到桥梁的安全和使用寿命。

为确保桥板施工质量,本文将详细阐述桥板施工方案。

二、施工准备1. 工程概况(1)桥板类型:预应力混凝土桥板(2)桥板尺寸:长×宽×高=10m×2.5m×0.25m(3)桥板数量:100块2. 施工队伍(1)项目经理:1名(2)技术负责人:1名(3)施工员:2名(4)质量员:1名(5)安全员:1名(6)施工班组:若干3. 施工材料(1)混凝土:强度等级C40,抗渗等级P6(2)钢筋:HRB400级,直径为φ16mm、φ20mm、φ25mm(3)模板:钢模板,尺寸为10m×2.5m(4)预应力筋:高强钢丝,直径为φ15mm(5)锚具:螺丝、垫板等4. 施工设备(1)混凝土搅拌车(2)混凝土泵车(3)振捣器(4)钢筋绑扎机(5)切割机(6)焊接机(7)水平仪(8)卷尺三、施工工艺1. 施工流程(1)场地平整(2)模板安装(3)钢筋绑扎(4)混凝土浇筑(5)预应力筋张拉(6)混凝土养护(7)模板拆除(8)桥板验收2. 施工工艺(1)场地平整在施工前,对桥板施工区域进行平整,确保地面坚实、平整,满足施工要求。

(2)模板安装模板采用钢模板,按照桥板尺寸进行制作。

模板安装时,应确保模板平整、垂直,误差控制在规定范围内。

(3)钢筋绑扎钢筋绑扎前,应检查钢筋尺寸、质量是否符合要求。

绑扎时,按照设计图纸要求,将钢筋按照顺序绑扎在一起,确保钢筋间距、位置准确。

(4)混凝土浇筑混凝土浇筑前,应对模板、钢筋进行检查,确保无误。

混凝土采用搅拌车运输,泵车进行浇筑。

浇筑过程中,应确保混凝土密实,无空洞。

(5)预应力筋张拉预应力筋张拉前,应检查预应力筋质量、锚具、垫板等,确保无误。

张拉过程中,按照设计要求进行张拉,确保张拉力达到设计值。

桥梁支座安装施工方案范本

桥梁支座安装施工方案范本

一、工程概况1. 工程名称:XX桥梁支座安装工程2. 工程地点:XX市XX区XX路3. 工程规模:桥梁全长XX米,跨径XX米4. 工程内容:桥梁支座安装及调试二、施工方案1. 施工准备(1)施工人员:组织专业施工队伍,确保施工人员具备相应的技能和经验。

(2)施工材料:按照设计要求,准备各类支座、垫石、螺栓、焊接材料等。

(3)施工设备:配置吊车、钻机、水准仪、全站仪等施工设备。

2. 施工步骤(1)测量放样:根据设计图纸,进行桥梁支座安装位置测量放样,确保位置准确。

(2)支座安装①清理墩柱顶部,确保表面平整、干净。

②将支座垫石安装在墩柱顶部,确保垫石与墩柱垂直。

③安装固定螺栓支架,使支架中心线与支座中心线及桥墩横向中心线一致。

④安装螺栓,确保螺栓露面长度满足设计要求,拧紧螺帽,并在螺栓纵横二方向加焊10控制螺栓。

⑤浇筑混凝土,混凝土面必须平整,收水时用木蟹加以磨平,控制垫石表面平整度。

⑥混凝土达到强度后,拆除支架及模板,用水平凡测其平整度,表面找平,达到安装精度。

(3)支座调试①根据设计要求,调整支座位置,确保支座水平。

②检查支座受力情况,确保支座受力均匀。

③进行支座试运行,观察支座工作状态,确保支座运行正常。

3. 施工质量控制(1)严格按照设计要求和规范进行施工,确保施工质量。

(2)加强施工过程中的质量控制,对关键工序进行检测,确保施工质量。

(3)对支座安装后的桥梁进行检测,确保桥梁安全、可靠。

三、安全措施1. 施工人员必须穿戴安全帽、安全带等个人防护用品。

2. 施工现场设置安全警示标志,确保施工安全。

3. 施工过程中,注意防止高空坠落、物体打击等安全事故的发生。

4. 施工结束后,对施工现场进行清理,确保无安全隐患。

四、进度安排1. 施工准备:5天2. 支座安装:10天3. 支座调试:3天4. 施工总结:2天总计:20天五、总结本施工方案旨在确保桥梁支座安装工程顺利进行,确保桥梁安全、可靠。

在施工过程中,严格遵循设计要求和规范,加强质量控制,确保施工质量。

桥梁工程护栏底座施工方案

桥梁工程护栏底座施工方案

1、编制说明 (1)1.1 编制依据 (1)1.2 编制范围 (1)2、工程概况 (1)3、混凝土护栏底座施工组织机构及职责 (1)4、施工总体目标 (1)4.1工期目标 (1)4.2质量目标 (3)4.3安全目标 (3)4.4 环境保护及文明施工目标 (3)4.5职业健康安全目标 (3)5、护栏底座施工 (4)5.1 护栏底座总体施工方案 (4)5.2 施工流程 (4)5.3 施工准备 (4)5.3.1技术准备 (4)5.3.2劳动力准备 (5)5.3.3机械设备准备 (5)5.3.4模板准备 (5)5.3.4.1模板设计 (5)5.3.4.2模板加工 (6)5.4 施工方法 (8)5.4.1 接触面清理凿毛 (8)5.4.2 测放护栏边线、标高 (8)5.4.3标高点设置 (8)5.4.4钢筋焊接、安装及预埋件安装 (8)5.4.4.1钢筋加工 (8)5.4.4.2 预埋件及钢筋安装 (9)5.4.4.3 施工质量标准及要求 (9)5.4.5支立模板 (10)5.4.6假缝及真缝设置 (11)5.4.7伸缩缝位置处理 (11)5.4.7混凝土工程 (11)5.4.7.1 浇注准备 (11)5.4.7.2混凝土浇注 (11)5.4.7.3混凝土养护 (12)5.4.8模板拆除 (12)6、施工注意事项及控制点说明 (12)6.1 护栏预埋件施工的控制方法 (12)6.2 护栏模板施工的控制方法 (13)七、质量保证措施 (13)7.1质量标准 (14)7.1.1基本要求 (14)7.1.2实测项目 (14)7.2质量管理措施 (14)7.3 质量创优规划 (15)7.4 外观质量控制 (15)7.4.1混凝土外观质量控制工艺要点 (15)5.4.2混凝土外观质量验收标准 (16)八、安全、文明施工保证措施 (17)8.1安全保证措施 (17)8.2 文明施工措施 (17)9、环保、水保措施 (17)9.1 施工环保、水土保持目标 (17)9.2施工环保、水土保持措施 (17)1、编制说明1.1 编制依据1、XX至XX高速公路XX长江公路大桥A3标两阶段施工图设计。

桥梁板施工方案(3篇)

桥梁板施工方案(3篇)

第1篇一、工程概况本项目位于我国某地区,桥梁全长500米,主桥采用预应力混凝土连续梁结构,引桥采用预应力混凝土简支梁结构。

桥梁板施工主要包括主桥和引桥的预制和架设。

二、施工准备1. 技术准备(1)组织施工技术人员进行技术交底,明确施工工艺、质量标准、安全措施等。

(2)对施工人员进行专业技能培训,提高施工人员的技术水平。

(3)对施工设备进行检修和维护,确保设备正常运行。

2. 材料准备(1)根据设计要求,提前采购钢筋、水泥、砂、石等原材料,确保材料质量符合标准。

(2)对原材料进行检验,确保合格后方可使用。

3. 施工机械准备(1)准备混凝土搅拌站、混凝土输送泵、钢筋加工机械、模板等设备。

(2)对设备进行调试和试运行,确保设备性能稳定。

4. 施工场地准备(1)对施工现场进行清理,确保施工环境整洁。

(2)搭建临时设施,如办公室、宿舍、食堂等。

(3)设置安全警示标志,确保施工安全。

三、施工工艺1. 模板工程(1)模板设计:根据设计要求,选择合适的模板材料,进行模板设计,确保模板强度、刚度和稳定性。

(2)模板制作:按照设计图纸,制作模板,确保模板尺寸准确、平整。

(3)模板安装:在模板安装前,对模板进行清理和检查,确保无杂物和缺陷。

将模板安装在支承架上,调整模板位置和高度,使其符合设计要求。

2. 钢筋工程(1)钢筋加工:根据设计要求,对钢筋进行加工,确保钢筋长度、直径、形状等符合要求。

(2)钢筋绑扎:按照设计要求,将钢筋绑扎成梁,确保钢筋间距、间距误差、保护层厚度等符合规范。

3. 混凝土工程(1)混凝土搅拌:根据设计要求,选择合适的混凝土配合比,进行混凝土搅拌。

(2)混凝土浇筑:在模板安装完成后,进行混凝土浇筑。

浇筑过程中,注意混凝土的均匀性和密实性。

(3)混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度和耐久性。

4. 预应力张拉(1)预应力钢筋加工:根据设计要求,对预应力钢筋进行加工,确保钢筋长度、直径、形状等符合要求。

底座板施工方案

底座板施工方案

目录1 编制依据 (6)2 工程概况 (6)2.1概述 (7)2.2主要工程内容和数量 (7)3 施工方案 (8)3.1总体施工组织 (8)2009年施工主要对已架梁段(长度7.4KM)进行桥面验收、底座板施工以及轨道板运输存放。

目前该段正在进行桥面附属工程的施工。

对满足沉降3个月的简支梁区段第一次沉降评估于2009年10月完成,并在底座板施工开始前完成CPⅢ网测量。

桥面验收及防水工程的施工是影响后续工序进度的重点。

(8)3.2总体施工进度计划 (8)3.4施工组织管理机构设置 (10)3、施工便道 (12)施工便道的地基处理采用以下方法:挖除软弱地层,50CM厚砖渣换填(特别软弱的底层采用挖除100CM后砖渣换填)。

(13)4、施工用水、用电 (13)钢筋场利用各下构作业队原建的钢筋场进行施工,基本能满足施工要求。

(13)4 主要施工方法 (13)4.1总体施工工艺流程 (13)底座板施工工艺流程参见下图 (13) (14)底座板施工工艺流程 (14)4.2底座板施工 (14)3、沿底座板两侧(略宽于模板外缘处,与底座板边缘形成一个固定距离)测设标记点(一般每6.5米1对),测量并确定各标记点高程及平面相对位置(与中线)。

(14)5 质量控制措施 (27)5.1质量控制目的 (27)5.2质量控制体系 (27)5.3质量控制措施及标准 (28)5.3.1滑动层质量控制措施及标准 (28)5.3.2底座板施工质量控制措施及标准 (29)A、首先进场钢筋必须有出厂质量证明书及复试报告,当运输、卸料、加工中有异常时要进行化学试验分析。

(29)钢筋进场后要按规范要求进行试验,当试验满足试验要求,并且得到监理工程师的认可后,方可进行钢筋的制作。

(29)B、在钢筋笼制作过程中,钢筋的加工及绑扎均应满足相应的技术要求,钢筋加工、绑扎及安装的技术要求及主要检测项目间下表 (29)表7:钢筋加工允许偏差和检验方法 (29)序号 (29)名称 (29)允许偏差(MM) (29)检验方法 (29)L≤5000 (29)L>5000 (29)1 (29)受力钢筋全长 (29)±10 (29)±20 (29)尺量 (29)2 (29)弯起钢筋的弯折位置 (29)20 (29)3 (29)箍筋内净尺寸 (29)±3 (29)表8:钢筋绑轧技术要求表 (29)项目 (29)允许偏差 (29)箍筋间距偏差 (29)≤15MM (29)箍筋不垂直度 (29)≤15MM (29)钢筋保护层厚度偏差 (29)≤5MM (29)其他钢筋偏移 (29)≤20MM (29)C、底座板模板安装要保证底座板在整座桥范围内线形一致,模板顶面标高与设计标高一致,超高地段过度平顺。

桥梁支座安装施工方案模板范本

桥梁支座安装施工方案模板范本

一、编制目的为确保桥梁支座安装施工质量,明确施工工艺、操作要点和质量标准,规范和指导桥梁支座安装作业,特制定本施工方案。

二、编制依据1. 《公路桥涵施工技术规范》(JTG/T F50-2011)2. 《公路工程质量检验评定标准》3. 《公路桥梁支座》相关标准4. 《桥梁支座安装施工工艺规范》5. 《施工现场安全管理规定》三、适用范围本方案适用于公路及城市桥梁工程中板式橡胶支座、盆式橡胶支座、球形支座的安装。

四、施工准备1. 技术准备(1)认真审核桥梁支座安装图纸,编制施工方案,经审批后,向有关人员进行交底。

(2)对施工人员进行技术培训,确保其掌握桥梁支座安装施工工艺和质量标准。

(3)准备施工所需设备、材料、工具,并确保其质量符合要求。

2. 材料要求(1)支座:进场应有装箱清单、产品合格证及支座安装养护细则,规格、质量和有关技术性能指标符合现行公路桥梁支座标准的规定,并满足设计要求。

(2)环氧砂浆材料:二丁酯、乙二胺、环氧树脂、二甲苯、细砂,除细砂外其他材料应有合格证及使用说明书,细砂品种、质量应符合有关标准规定。

(3)配制混凝土及补偿收缩砂浆材料。

3. 设备要求(1)混凝土搅拌机、灌浆泵、切割机、焊接机、测量仪器等。

(2)支座安装工具:扳手、螺丝刀、线锤、水平尺等。

五、施工工艺1. 支座施工一般规定(1)根据设计要求,确定支座安装位置、数量和型号。

(2)支座安装前,检查支座连接状况是否正常,不得松动上下钢板连接螺栓。

(3)支座就位部位的垫石凿毛,清除预留锚栓孔中的杂物和积水,安装灌浆用模板,检查支座中心位置及标高后,采用重力方式灌浆。

2. 板式橡胶支座安装(1)现浇梁板式支座安装:支座安装前检查支座连接状况是否正常,不得松动上下钢板连接螺栓。

(2)预制梁板式支座安装:预制梁在生产过程中按照设计位置预先将支座上钢板预埋至梁体内。

3. 盆式橡胶支座安装(1)现浇梁盆式支座安装:支座安装前检查支座连接状况是否正常,不得松动上下钢板连接螺栓。

三项目部桥梁底座板冬期施工方案及措施081026

三项目部桥梁底座板冬期施工方案及措施081026

郑西铁路客运专线桥梁底座板冬期施工方案及措施中铁十六局集团郑西客专第三项目部2008年10月25日由于我项目部桥梁无砟轨道施工任务量大,为确保无砟轨道施工能顺利进行,实现总工期目标,必须对部分桥梁底座板等无砟轨道施工前期工序进行冬季施工。

一、冬期施工时间段根据《铁路混凝土工程施工技术指南》(TZ210-005)规定:当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时,14时及21时室外气温的平均值)连续3天低于5℃或最低气温低于-3℃时,进入冬季施工期间。

根据洛阳地方经验,从2008年12月15日~2009年2月10日,为冬期施工阶段。

二、进行冬期施工的项目根据目前桥梁运架的进度,安排桥梁底座板等无砟轨道施工前期工序冬期施工区段为:石陵特大桥长569.46米(17孔32米梁);罗村特大桥长2434.82米(74孔32米梁)。

冬期施工的桥梁底座板等无砟轨道施工前期工序区段具体施工时间安排见下表:无砟轨道施工前期工序冬期施工安排表注:架桥机架完梁按原地解体便道运输考虑,如原地解体正线运输则防水层-底座板施工全部后推10天,如原地掉头则防水层-底座板施工全部后推25天。

三、冬期混凝土施工相关指标及要求(一)、调整配合比,增强混凝土本身防冻性能。

指标:水胶比小于0.28, 初凝时间5-6小时左右。

要求:调整混凝土配合比,减水剂材料增加减水组份、减小缓凝组份。

(二)、提高入模温度,加快混凝土初凝,避免受冻。

指标:入模温度大于5度。

要求:1、拌合站采取拌合楼保温、砂石料保温、拌合水加温措施,确保出机混凝土温度大于10度。

2、混凝土输送过程的输送车保温、泵站保温,确保入模温度大于5度。

(三)、保证现场工作面温度不低于5度,防止混凝土受冻。

要求:采取工作面现场保温及预热方案(四)、现场保温措施,防止浇筑后的混凝土受冻。

指标:混筑混凝土环境温度不低于5度。

要求:采用保温棚方案。

四、冬期施工方案(一)、冬期施工原材料选用及配合比确定1、水泥,水泥选用普通硅酸盐水泥、水泥标号为42.5号。

桥梁支座施工方案范本

桥梁支座施工方案范本

桥梁支座施工方案范本一、工程概况与目标工程位置:明确桥梁所在地理位置,说明该桥梁在交通网络中的作用。

工程规模:介绍桥梁的总长度、宽度、跨数等基本情况。

工程目标:阐述本施工方案旨在确保桥梁支座的施工质量、安全、进度,并实现桥梁的长期稳定运行。

二、支座类型与规格支座类型选择:根据桥梁的结构特点和使用要求,选择合适的支座类型(如固定支座、活动支座等)。

支座规格确定:明确支座的尺寸、承载能力、变形量等关键技术参数。

三、施工条件与环境施工场地条件:评估施工场地的大小、地质条件、交通状况等,确保满足施工需求。

气候条件:分析当地的气候特点,特别是温度、降水等因素对施工的影响。

环境保护措施:提出施工过程中的环境保护措施,减少对周边环境的影响。

四、施工流程与步骤施工准备:包括材料采购、设备准备、人员培训等。

支座安装:详细描述支座的安装步骤,包括支座定位、固定、调整等。

施工验收:介绍施工完成后的验收标准和程序。

五、质量控制与安全措施质量控制措施:明确施工过程中的质量控制标准和方法,确保施工质量符合设计要求。

安全管理制度:建立完善的安全管理制度,确保施工过程中的人员和设备安全。

应急处理预案:制定应对突发事件(如天气突变、设备故障等)的应急处理预案。

六、进度计划与资源安排进度计划制定:根据工程目标和施工条件,制定合理的施工进度计划。

资源调配方案:明确施工过程中所需的人力资源、物力资源和财力资源的调配方案。

七、技术支持与培训技术支持体系:建立由专业技术人员组成的技术支持体系,为施工提供技术支持和指导。

培训与指导:针对施工人员进行必要的培训和指导,提高其专业技能和安全意识。

八、施工验收与维护施工验收标准:明确施工完成后的验收标准和程序,确保工程质量符合要求。

维护保养措施:提出桥梁支座在使用过程中的维护保养措施,确保桥梁的长期稳定运行。

九、结语本施工方案旨在确保桥梁支座的施工质量、安全、进度,并实现桥梁的长期稳定运行。

我们将严格按照方案要求执行施工任务,确保工程顺利完成。

大汶河特大桥底座板混凝土施工方案(修改)

大汶河特大桥底座板混凝土施工方案(修改)

大汶河特大桥底座板混凝土施工组织设计一、工程概况新建京沪高速铁路土建工程JHTJ-3标段大汶河特大桥工程(起迄里程:DK475+117.45~DK496+265.27,0#桥台~658#桥台)位于泰安市岱岳区和宁阳县,全长21.148km。

大汶河特大桥2008年3月28日正式开工,2008年12月31日京向开始架梁,2009年7月5号京向箱梁全部架设完成。

其中208#墩~110#墩,2009年5月6号架梁完成,沉降观测评估时间已满足要求,评估工作正在进行,已基本具备底座板混凝土施工条件,可作为无咋轨道施工的先导段。

参照沉降观测评估区段的划分,大汶河特大桥底座板混凝土划分为4个单元段,第1单元:DK481+760.66~DK478+694.95(208#墩~110#墩)长度3.066km,第2单元:DK478+694.95~ DK475+117.45(110#墩~0#桥台)长度3.577km,第3单元:DK481+760.66~DK489+632.98(208#墩~450#墩)长度7.872km,第4单元:DK489+632.98~ DK496+265.27(450#墩~658#桥台)长度6.632km。

二、单元结构划分单元段结构划分示意图大汶河特大桥单元结构划分图右线第一临时端刺详细结构划分图左线第二临时端刺详细结构划分图右线第二临时端刺详细结构划分图右线第三临时端刺详细结构划分图左线第四临时端刺详细结构划分图右线第四临时端刺详细结构划分图说明:1、上述图中间隔均为钢筋连接器后浇带,位置位于梁的跨中,编号为上、下桥墩墩号。

3、上述图中临时端刺、常规区划分均为左线,右线临时端刺起点设置向京向错开两孔简支箱梁。

4、当钢筋连接器后浇带与轨道板缝重合时,将后浇带位置适当调整,向活动端调整50cm为宜。

按照施工单元划分的情况,须在桥梁上显著位置进行标识各后浇带位置、名称、类型,方便今后张拉时识别。

三、施工工期根据大汶河特大桥施工总工期安排,底座板施工从泰安制梁场DK481+809.71为起点先向京向施工,大汶河京向DK475+117.45~DK481+809.71施工工期:2009年10月1日~2009年11月30日;大汶河沪向DK481+809.71~ DK496+265.27施工工期:2010年3月15日~2010年9月30日。

桥梁基座施工方案范本

桥梁基座施工方案范本

桥梁基座施工方案范本1. 引言本文档旨在提供一份桥梁基座的施工方案范本,以确保基座的施工能够安全、高效地进行。

在实际应用中,请根据具体项目的要求进行相应的修改和调整。

2. 工程概况此处应包含对桥梁基座工程的概况描述,包括项目的名称、地点、规模等信息。

3. 工程要求此处应列举出桥梁基座施工所需满足的具体要求,如承重能力、耐久性要求、施工期限等。

4. 工程方案4.1 施工方法在此处应描述选择的施工方法和理由,包括但不限于:•水下施工:如水下浇筑桩基、垫层等。

•桥墩基座施工:如模板搭设、浇筑混凝土等。

•沉井施工:如沉井基座施工、安装临时支撑系统等。

4.2 施工准备此处应描述各项施工前的准备工作,包括但不限于:•地面清理和平整。

•建立施工标志和临时围栏。

•采购和准备施工所需材料和设备等。

4.3 施工流程在此处应详细描述桥梁基座的施工流程,包括但不限于:•桥梁基座测量和定位。

•施工标高的控制和调整。

•施工模板的制作和安装。

•混凝土浇筑和养护等。

4.4 施工安全在此处应描述保证施工安全的措施,包括但不限于:•施工过程中的人员安全防护。

•施工现场的防护措施和警示标志。

•施工过程中的设备检查和维护等。

5. 健康与环境保护措施在此处应描述在施工过程中采取的健康与环境保护措施,包括但不限于:•废水处理措施。

•噪音和粉尘控制措施。

•施工废弃物管理等。

6. 质量控制在此处应描述质量控制措施,包括但不限于:•材料的选择和验收。

•施工过程中的质量检查和试验。

•施工完工的质量验收。

7. 技术要求和规范在此处应说明施工过程中需遵循的技术要求和相应的规范标准。

8. 施工进度计划在此处应提供详细的施工进度计划,包括但不限于:•每一阶段的开始时间和结束时间。

•关键节点的完成时间。

•施工进度的监控和调整。

9. 风险评估与防范措施在此处应对可能出现的风险进行评估,并提供相应的防范措施,包括但不限于:•地质灾害风险评估和相应预防措施。

•施工过程中可能出现的安全风险和应对措施。

桥梁底座板施工作业指导书汇总

桥梁底座板施工作业指导书汇总

目录桥梁底座板施工作业指导书...................................... 错误!未定义书签。

一、适用范围 0二、作业标准 (1)三、技术要求 (2)四、施工程序及施工工艺流程 (2)五、施工要求 (3)六、劳动力组织 (9)七、材料要求 (10)八、机具设备准备: (10)九、质量控制及检验 (11)十一、安全和环保要求 (14)桥梁底座板施工作业指导书一、适用范围本作业指导书适用于新建长沙至昆明铁路客运专线CKTJ—2标里程桩号DK55+068。

75~DK93+878段CRTS I 型双块式无砟轨道桥梁底座施工。

主要施工内容包括:施工准备、施工放样、预埋套筒钢筋连接、底座钢筋加工,底座钢筋安装,伸缩缝安装,底座模板安装,底座混凝土。

二、作业标准桥梁底座宽度2800mm,底座标准长度为6400mm、5750mm 和5100mm,非标准底座长度根据具体梁长设计,最短不小于5。

0m,最长不大于7。

0m。

底座之间设置宽度为100mm的板缝.桥梁底座采用C40钢筋混凝土,直线段外侧厚度253mm,内侧厚度197mm,桥梁地段超高在底座上完成,根据外轨超高度不同,底座厚度也不同。

本段曲线半径为9000超高85mm和11000超高70mm两种.曲线地段底座施工放样时需要考虑轨道中心线和底座中心线的偏移值e的偏移量。

曲线断面各点标高计算表表1曲线桥梁上无砟轨道断面图:图2曲线桥梁上无砟轨道断面图每块底座板设置2个凹形限位档台,限位档台在高度方向呈现四棱台型,倾角1:10,上下面尺寸为1022×700、1000×678(mm),高110mm。

三、技术要求3.1 混凝土原材料检验合格,配合比已经批复,施工配合比已经验证合格.3。

2合理安排混凝土浇筑时间,施工时严格控制混凝土入模温度。

混凝土入模不低于5℃,不高于30℃。

3。

3 钢筋加工、模块板安装、混凝土底座结构尺寸等满足《高速铁路轨道工程施工质量验收标准》TB 10754—2010;3.3 施工过程应该遵守《高速铁路轨道工程施工技术指南》铁建设2010—241号文要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
1、编制依据 ........................... 错误!未定义书签。

2、编制范围 ........................... 错误!未定义书签。

3、工程概况及主要工程量 ............... 错误!未定义书签。

4、施工工艺及施工方法 ................. 错误!未定义书签。

4.1 底座板施工工艺流程图.......... 错误!未定义书签。

4.2主要施工方法和质量控制要点.... 错误!未定义书签。

5、质量要求及验收标准 ................. 错误!未定义书签。

5.1 质量要求...................... 错误!未定义书签。

5.2 验收标准...................... 错误!未定义书签。

6、劳动力组织及设备配备 ............... 错误!未定义书签。

6.1 劳动力组织.................... 错误!未定义书签。

6.2 主要机械设备.................. 错误!未定义书签。

7、工期计划 ........................... 错误!未定义书签。

8、安全防护措施 ....................... 错误!未定义书签。

9、环境保护措施 ....................... 错误!未定义书签。

底座与凸型挡台施工专项方案
1、编制依据
1、《高速铁路轨道工程施工质量验收标准》( TB10754- ) 。

2、《高速铁路轨道工程施工技术指南》( 铁建设[]241号) 。

3、《铁路混凝土工程施工技术验收标准》( TB10424- ) 。

4、《桥梁地段CRTSⅠ型板式无砟轨道通用设计图》宁安施图( 轨) -6。

2、编制范围
本施工方案适用于宁安铁路NASZ-4标, 扁担河特大桥范围内桥上CRTSⅠ型板式无砟轨道底座板与凸型挡台施工。

3、工程概况及主要工程量
扁担河特大桥全长13593.735m, 其中包括24.6m长简支梁19孔, 32.6m长简支梁398孔, ( 18+24+18) m连续钢构梁1处。

桥上底座板为C40钢筋混凝土结构, 宽度2.80m, 直线地段平均高度201mm, 曲线地段根据超高设计情况计算确定。

本桥最大超高75mm。

主要工程数量如下表:
表1 跨向山专用线特大桥主要工程量数量表
1 钢筋网片片11612
2 C40混凝土16045
3 HRB335钢筋t 508.76
4 凸台绝缘卡个332400
5 U型闭合钢筋
CRB335钢筋
t 115.426
4、施工工艺及施工方法
4.1 底座板施工工艺流程图
底座板施工工艺流程图4.2主要施工方法和质量控制要点
4.2.1施工准备
1、施工前熟悉相关设计文件, 图纸并复核。

2、路基、桥梁、过渡段应有工程质量检验合格资料, 下部施工单位提供有关的沉降变形观测资料及评估报告。

3、轨道板底座应在CPⅢ控制网建立之后开始施工放样, 并准备施工中相关测量资料。

4.2.2 基底处理
1、轨道中线2.6m范围内的梁面在梁场预制时已进行拉毛处理, 不符合要求时进行凿毛处理。

2、混凝土底座范围内的浮渣、碎片、油渍等清除干净, 底座在浇筑前应洒水湿润路基面, 并不留积水。

3、测量班放点后, 根据点位在桥面上弹射控制线: 控制线包括: 左右侧模版边线, 伸缩缝中心线、伸缩缝边线、凸台圆弧线、弹线时需注意凸台方向, 弹线时使用墨线, 防止雨水等破坏。

4.2.3钢筋加工及安装
1、钢筋加工前, 应根据施工图编制钢筋加工技术交底, 同时施工时应认真核对钢筋规格、级别及用量, 无误后依照施工图进行现场钢筋的绑扎、焊接工作。

2、连接筋植入前清除预埋套筒内浮渣, 连接钢筋旋入套筒内长度为21mm, 拧紧力应符合设计要求。

连接筋螺纹失效时采用钻孔植筋处理。

植入钢筋强度等级为HRB335, 直径为16mm, 植入梁面钢筋深度为210mm, 钻孔深度为220mm, 钻孔直径20mm。

植入位
置必须经钢筋探测仪探测, 在原损坏预埋套筒附近可适当调整避免与梁内钢筋冲突。

植筋胶采用改性环氧树脂胶, 应具有无毒无污染、良好的抗腐蚀耐老化性能。

完成后施做连接筋拉拔试验。

3、钢筋在现场绑扎前, 安放钢筋保护层垫块, 并根据放样控制点, 合理安装底座钢筋网, 绑扎凸型挡台钢筋, 同时将底座钢筋与预埋的连接钢筋、凸台钢筋相连。

凸台钢筋应固定牢固, 底部应与网片点焊固定, 底座上层钢筋保护层为40mm, 下层保护层为30mm, 垫块布设每平米不少于4个, 桥梁底座钢筋绑扎如图1。

图1 桥梁段底座钢筋绑扎图
4、当梁面标高与设计标高有偏差时, 适当调整底座架立筋, 使底座钢筋笼上、下层保护层厚度符合设计要求。

5、凸台钢筋帮扎时需注意绝缘处理, 采用绝缘卡绝缘方式, 凸台N1, N8号钢筋搭接处采用绝缘卡分隔开, 并与凸台挡台内其它钢筋采用绝缘卡连接。

绝缘卡型号选取时需对应钢筋直径及钢筋方向。

6、在保证钢筋净保护层的前提下, 钢筋位置可略有错动以形
成钢筋骨架, 在交点处焊接牢固。

7、钢筋骨架的绑扎牢固, 缺扣、松扣的数量不得超过应绑扎扣数的5%; 同时钢筋加工、绑扎数量及间距符合设计及规范要求。

4.2.4模板安装
1、模板均采用工厂加工而成的定型钢模。

2、模板安装前须打磨干净, 涂刷脱模剂。

模板接头采用螺栓连接, 模板加固采取撑拉的方式进行( 撑拉杆的长度可调剂) , 模板安装如图2。

左右幅外模撑拉于左右侧的防撞墙上, 左右幅内模相互撑拉固定。

模板定位好后与梁面间的缝隙采用高标号砂浆塞填, 且塞填砂浆不得侵入底座范围内。

图2 底座与凸型挡台模版
3、每块轨道板对应的底座长度设置一个20mm宽伸缩缝, 伸缩缝对应凸型挡台中心位置, 在凸台处按行车方向向前绕过凸台, 伸缩缝设置见图3, 底座处的伸缩缝采用聚乙烯泡沫塑料板或泡沫。
