电力报装流程图
最全天津临电报装作业流程,报建者必看!

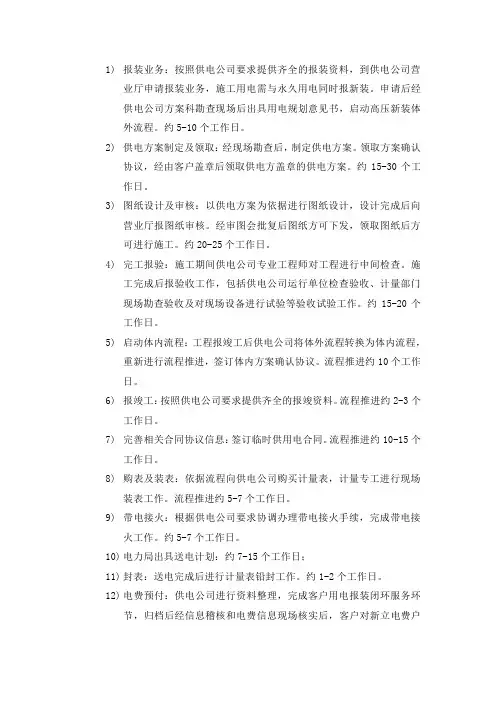

1)报装业务:按照供电公司要求提供齐全的报装资料,到供电公司营业厅申请报装业务,施工用电需与永久用电同时报新装。
申请后经供电公司方案科勘查现场后出具用电规划意见书,启动高压新装体外流程。
约5-10个工作日。
2)供电方案制定及领取:经现场勘查后,制定供电方案。
领取方案确认协议,经由客户盖章后领取供电方盖章的供电方案。
约15-30个工作日。
3)图纸设计及审核:以供电方案为依据进行图纸设计,设计完成后向营业厅报图纸审核。
经审图会批复后图纸方可下发,领取图纸后方可进行施工。
约20-25个工作日。
4)完工报验:施工期间供电公司专业工程师对工程进行中间检查。
施工完成后报验收工作,包括供电公司运行单位检查验收、计量部门现场勘查验收及对现场设备进行试验等验收试验工作。
约15-20个工作日。
5)启动体内流程:工程报竣工后供电公司将体外流程转换为体内流程,重新进行流程推进,签订体内方案确认协议。
流程推进约10个工作日。
6)报竣工:按照供电公司要求提供齐全的报竣资料。
流程推进约2-3个工作日。
7)完善相关合同协议信息:签订临时供用电合同。
流程推进约10-15个工作日。
8)购表及装表:依据流程向供电公司购买计量表,计量专工进行现场装表工作。
流程推进约5-7个工作日。
9)带电接火:根据供电公司要求协调办理带电接火手续,完成带电接火工作。
约5-7个工作日。
10)电力局出具送电计划:约7-15个工作日;11)封表:送电完成后进行计量表铅封工作。
约1-2个工作日。
12)电费预付:供电公司进行资料整理,完成客户用电报装闭环服务环节,归档后经信息稽核和电费信息现场核实后,客户对新立电费户头进行电费预缴。
13) 验收送电:组织各相关单位进行现场验收送电工作,约1-2个工作日。
项目所在地市供电公司/区供电公司 工程管理部 工程管理部 招采管理部营业厅接受申请,勘察现场、出具用电规划意见书,启动高压新装体外流程办理申报提供齐全的报装资料否施工现场临电报装流程图申办材料时候规范、齐全是方案专业工程师勘查现场,制定供电方案并出具方案确认协议 图纸设计、审核、批复后下发图纸 领取方案协议确认盖章后领取正式供电方案领取正式施工图纸 确定临电施工单位 安排进场施工供电公司专业工程师进行中间检查 安排中间验收 完工报验 工程施工结束运行单位检查验收,计量部门勘查验收并对现场设备进行试验等工作 报竣工启动体内流程,签订体内方案确认协议 完善相关合同协议信息 购表及安装带电接火封表 组织送电 购电。
电力公司10kV高压新装、增容业务流程(专线)流程说明

11.4受理竣工验收后,客户经理通知计量班人员对客户出资的计量装置进行检定并出具检定报告,检定报告客户经理留存归档。
11.5县客户服务中心客户经理在受理竣工验收申请后在5个工作日内完成竣工验收。
11.6竣工验收合格的,县客户服务中心客户经理现场将合格意见答复客户;竣工验收存在缺陷的,县客户服务中心客户经理现场汇总验收意见,形成竣工验收意见单,及时督促、协助客户进行整改直至具备投运条件。
附件1-2
新装(增容)客户业扩报装流程说明及工作要求(10kV专线双电源)
阶段名称
阶段时限
环节名称
工作内容
环节工作时限
办理部门
工作要求
牵头部门
配合部门
供电方案协议签订
28
1.受理客户用电申请
1.1县供电公司客户服务中心业务受理员负责受理客户用电申请。
1.2业务受理员对客户提交的用电申请资料进行初步审核。
5.组织召开业扩报装方案审查会
5.1县供电公司客户服务中心组织召开业扩报装方案审查会,审查供电方案及业扩配套方案。
6
县供电公司客户服务中心
县供电公司运检部、发展部、调控中心
5.1县客户服务中心按照“周例会”方式组织召开业扩报装方案审查会。
5.2业扩报装方案审查会对供电方案及业扩配套方案进行审查。周例会议定的事项应由参会人员当场签字确认,形成会议纪要。
装表接电
15.装表
15.1竣工验收后,县供电公司客户服务中心计量班进行现场装换表。
4
县供电公司客户服务中心
15.1客户用电工程验收验收后计量班即可进行现场装表。
16.送电
16.1验收合格、现场装表完成、高可靠费已缴纳、供用电合同已签订完成后,县供电公司客户服务中心组织完成现场送电工作。
供电局高压业扩报装工作流程

高压业扩报装工作流程及时限1、工作流程
2、新装及增容时限
2.1供电方案答复期限:居民客户不超过3个工作日,低压电力客户不超过7个工作日,高压单电源客户不超过15个工作日,高压双电源不超过30个工作日。
2.2审图时限:自审图资料收到日起到审图答复日止,低压电力客户不超过10个工作日,高压电力客户不超过30个工作日。
2.3组织竣工检验时间时限:自受理之日起,低压电力客户不超过3个工作日,高压电力客户不超过5个工作日。
2.4送电:城乡居民客户受电装置检验合格并办理相关手续后,3个工作日内送电。
非居民客户受电装置检验合格并办理相关手续后,5个工作日内送电。
电力施工客户受电工程报装流程及所需资料

电力施工客户受电工程报装流程及所需资料客户受电工程报装流程及所需资料在进行客户受电工程报装前,需要了解报装流程和所需资料。
报装流程分为申请、设计和施工三个阶段。
申请阶段:首先,需要向供电局递交用电申请书,并提供办理人员身份证、法人营业执照和身份证、建设项目批文等资料。
其次,需提供主要用电设备名称、数量及容量清单、对供电有特殊要求的申明以及其他具体情况所需的材料。
最后,供电局现场勘查后会下达书面供电方案。
设计阶段:在收到供电方案答复后,可以自主委托有资质的单位开展工程设计。
需要提供设计委托书、设计单位资质证书、设计单位简介、设计单位法人营业执照等资料。
设计单位根据供电方案开展设计,设计完毕后需要向供电局申请设计审查。
需要提供设计审查申请书、设计图纸及说明、用电负荷分布图、用电负荷组成、性质及保安负荷、影响电能质量的用电设备清单、主要生产设备、生产工艺耗电以及允许中断供电时间、高压受电装置一、二次接线图与平面布置图、用电功率因数计算及无功补偿方式、继电保护、过电压保护及电能计量装置的方式、隐蔽工程设计资料、配电网络布置图、自备电源及接线方式等资料。
注意事项:设计单位可以自主选择;委托的设计单位的资质必须真实有效;设计方案必须遵循供电方案。
所提供的资料必须真实有效。
施工阶段:在设计审查合格后,可以自主委托具有资质的单位开展工程施工。
需要提供施工委托书、施工单位资质证书、施工单位简介、施工单位法人营业执照等资料。
如有隐蔽性工程,当隐蔽部分施工完毕后即向供电局申请进行中间检查。
供电局将组织相关人员对其隐蔽部分的施工进行检查,出具书面检查报告及试验单。
如有问题则提出整改意见。
当工程全部施工完毕后,可以向供电局递交验收申请,同时提交电气设备试验委托书、电气设备试验单位资质证书等资料。
必须按照设计方案进行。
电气设备可以自主选择试验单位。
以上是客户受电工程报装流程及所需资料,需要注意的是,所提供的资料必须真实有效,否则会影响工程的进度。
申请用电报装流程图

申请用电报装流程图申请用电报装流程图用电申请须知新装/增容:1.用户递交申请书一份,填写报装表,一式五联并盖公章;2.营业执照正本原件及复印件盖公章、法人代表原件及身份证正反面复印件各两份;3.主要用电设备清单各一份,由用户盖章;4.填写变压器管理电工登记表并递交相片1张1寸及电工证复印件一份;5.供用电担保协议书;6.产权界定书;7.用户受权委托书(非用户亲自办理,或非单位法定代表人、负责人亲自办理时出具) 8.银行保证/银行存款单质押9. 产权有关证明原件及复印件两份如:土地证;房产证注:(1)购地但未办产权证的,需提供购地协议原件及复印件两份;(2)土地或厂房属村委的,需村委作业主担保方,并提供客户《中华人民共和国组织机构代码证》负责人身份证复印件(正反面)两份并盖股份联合社公章。
(3)非业主名称报装的需提供厂房租赁合同原件及复印件两份。
*如是临时工地用电即需提供建委发出的“建筑施工许可证”原件及复印件两份。
报停/销户:1.户递交申请书一份,填写报装表,一式五联并盖公章;2.近期电费通知单复印件。
4.用户受权委托书(非用户亲自办理,或非单位法定代表人、负责人亲自办理时出具)5. 土地或厂房属村委的,需村委作业主担保方,并提供客户《中华人民共和国组织机构代码证》负责人身份证复印件(正反面)两份并盖股份联合社公章。
过户/分户/并户:1.新用户递交申请书一份,填写报装表,一式五联并盖公章;2.双方营业执照正本原件及复印件盖公章两份、法人代表原件及身份证正反面复印件各两份;3.双方填写变压器过户协议(一式两份),由双方签名、盖章及业主签名、盖章;4.新用户填写变压器管理电工登记表并递交相片1张1寸及电工证复印件一份.5.产权界定书6. 近期电费通知单复印件7.用电设备清单各一份(加盖公章)8.供用电担保协议书;9.用户受权委托书(非用户亲自办理,或非单位法定代表人、负责人亲自办理时出具)10.银行保证/银行存款单质押11。
低压业扩报装工作流程

低压业扩流程各环节人员分工及考核细则(草案)一、总则1.为了适应社会发展需求,加强和规范业扩报装管理,统一报装业务流程,向客户提供快捷、规范的服务,切实提高服务水平,制定本规定。
2.本规定依据《电力法》、《电力供应与使用条例》、《供电监管办法》、《供电营业规则》、《国家电网公司业扩供电方案编制导则(试行)》以及河南省电力公司《关于进一步加强业扩报装工作管理的通知》等文件制定。
3.业扩报装工作按照“一口对外、便捷高效、三不指定、办事公开”的原则开展工作。
营销部是业扩报装工作的归口管理部门,负责制定业扩报装工作管理制度,对业扩报装工作实行服务监督、组织协调、质量控制与管理考核;4.业扩报装工作应利用营销技术支持系统对业扩报装工作实行全过程闭环管理,流程各个环节要严格按照规定标准、时限控制,提高服务质量和服务效率,实现业扩报装工作程序标准化、业务流程规范化。
5.严格业扩报装资料、业务办理等信息的录入,及时、准确、完整地填写各类纸质业务表单,同步在营销信息系统中录入业务办理信息并及时流转,确保纸质资料和营销信息系统数据的一致性。
6.在业扩报装工作中,严格遵守国家相关法律法规,执行国家和政府有关规定,严格遵守国家电网公司供电服务规范及“三个十条”规定。
7.本规定适用于潢川电业局低压电力客户的新装(包括临时用电)、增容用电业务。
二、业扩报装工作内容(1)受理客户新装、增容等用电申请,审核有关资料。
(2)组织现场勘查,确定供电方案。
(3)确定电价、电能计量方式、计费方式。
(4)按照规定收取有关费用。
(5)组织设计审查、中间检查及竣工验收。
(6)安装电能计量装置。
(7)签订供用电合同(电费协议),办理接火送电事宜。
(8)建立电费账户。
(9)建立、健全客户用电基础资料档案。
三、工作职责(一)业务受理:客户到客户服务中心业扩大厅坐席处填写《用电申请表》,客户应提交的资料有:居民身份证复印件、户口复印件、有关上级批准的文件和立项批准文件(个体户提供营业执照复印件)、房屋准建证复印件、特殊客户需提供安全、环保或其他供电企业认为必须提供的证明文件及资料。
供电局高压业扩报装工作流程

供电局高压业扩报装工作流程一.前期准备前期准备包括工作人员的准备和材料的准备。
1.工作人员的准备供电局高压业扩报装工作需要专业技术人员进行操作,因此需要复合技能人才、技能人员等人员进行操作。
这些人员应该具备相关的岗位资格证书,有一定工作经验,能够独立完成相关的工作任务。
2.材料的准备在进行高压业扩报装工作之前,需要准备一些必要的材料,以确保工作的顺利进行。
这些材料包括:(1)相关的业务申请表格;(2)相关的征用土地、安全卫生等文件;(3)供电局相关的规章制度和标准,以及工作指导书等;(4)相关的线路、电缆等技术资料和安装图纸。
二.现场勘测现场勘测是高压业扩报装工作的关键步骤之一,需要认真进行。
1.勘测要点对于线路、供电柜、变压器等设备进行仔细的勘测,检查设备的安全性、稳定性、可靠性等情况。
同时还要考虑到各种实际情况,如线路走向、是否存在建筑、道路等阻隔等。
2.勘测内容勘测内容应包括供用电电缆的长度、截面积、电缆运行条件等;强制性负荷及工作负荷,以及系统的备用容量和负载率等。
三.安装报装1.安装报装要求安装报装时,应按照不同的工作场合进行不同的安装。
如进入建筑物内部,需要做好防水、防爆、隔离等工作;如在户外安装,需要进行地面铺设、埋线等work作业。
2.安装报装要点在安装报装过程中,需要提高技术水平,注重现场实际情况,充分考虑到安全、稳定等问题。
同时,还要注意各种安全措施,如隔离、接地、带电试验、作业许可、动火许可等。
四.设备维护高压业扩报装完成后,还需要进行设备的维护,确保设备处于良好状态,保证系统的正常运行。
1.维护内容设备维护的主要内容包括:(1)对电压、电流、电阻等参数进行监测和维护;(2)对线路、供电柜、变压器等设备进行看护和维护;(3)定期进行各种检测和试验,确保设备的安全术业;(4)及时处理设备故障和障碍,确保系统始终处于良好状态。
2.维护时机设备的维护应该在不影响供电系统正常运行的前提下,对设备进行定期维护。
电力报装流程及各环节操作规程

电力报装流程及各环节操作规程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电力报装流程及各环节操作规程详解电力报装是新建、扩建或改建项目中必不可少的一环,它涉及到电力设施的接入、使用和安全。
高压用电报装流程

高压用电报装流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!高压用电报装流程一、业务受理阶段在开始高压用电报装流程之前,客户需要前往当地供电营业厅或通过线上渠道提交用电申请。
报装表格

附件3-1客户用电报装办理告知书尊敬的客户:您好!欢迎您前来办理用电报装业务。
为更好地为您服务,维护您的合法权益,确保用电报装工作顺利进行和正式接电后的用电安全,请您仔细阅读以下内容,准备好相关资料,按各自责任及工作流程进行办理。
我们将为您提供全过程服务,欢迎您对我们的服务工作进行监督。
1、用电报装环节涉及业务受理、现场勘查、供电方案确定及答复、设计审核、中间检查、竣工检验、供用电合同签订、接电等环节,您还需要按照政府文件规定交纳用电报装相关业务费用。
具体办理手续和流程,请见《湖北省电力公司用电报装工作流程》。
2、您可通过供电营业厅、95598电力服务热线等报装渠道提交用电申请,并请您按照有关要求准备相关资料。
如您对供电质量有特殊要求或者您的用电设备中有非线性负荷设备,请在办理用电申请时一并提交相关负荷清单。
对资料不完整的,我们的工作人员将一次性列出所缺资料清单,请在补充完整后再提交用电申请。
3、正式受理您的用电申请后,我们将按照预约的时间到用电现场勘查供电条件,初步确定方案。
在经过技术经济比较和与您充分协商的基础上,我们将在承诺时限内向您提供供电方案书面答复意见。
对于确实不具备供电条件的,我们将向您说明原因,希望您能够理解。
4、在受电工程建设过程中,您有权自主选择具备资质的电力设计、施工、设备材料供应单位。
同时,请您配合我们做好如下工作:受电工程设计、施工单位资质的审核,工程设计图纸的审核,工程中间检查和工程竣工检验。
请您提供相关单位的资质证明,及时将设计图纸送审,严格按照审核合格后的图纸进行施工,及时联系我们开展工程中间检查和工程竣工检验,并按照《受电工程中间检查意见通知单》、《受电工程竣工检验意见通知单》中提出的意见进行整改。
5、在受电工程检验合格后,我们将根据国家有关法律法规以及您的用电需求、供电方案,与您协商供用电合同有关条款,在协商一致后签订《供用电合同》及相关协议。
6、在受电工程检验合格、《供用电合同》及相关协议已签订、业务费用已结清,您单位配备了具备相关资质电气人员后,我们将在承诺的时限内安排送电。
报装程序

用电报装指南尊敬的客户:欢迎您来我公司咨询或办理用电报装业务,我们将竭诚为您提供“安全、优质、高效、快捷”的报装服务!在报装过程中,您可以自主选择有相应资质的受电工程设计、施工、设备供货单位,同时欢迎对我们的服务质量和工作时限进行监督!◆我们承诺在以下时限内为您提供高效优质的报装服务:1、提供供电方案的时限:从受理用电申请之日起,居民客户不超过3个工作日;其他低压电力客户不超过7个工作日;高压单电源客户不超过15个工作日;高压双电源客户不超过30个工作日。
2、对受电工程设计文件和资料审核的时限:从受理之日起,低压电力客户不超过8个工作日;高压电力客户不超过20个工作日。
3、对受电工程启动中间检查的时限:从接到申请之日起,低压电力客户不超过3个工作日;高压电力客户不超过5个工作日。
4、对受电工程启动竣工检验的时限:从接到受电装置竣工报告和检验申请之日起,低压电力客户不超过5个工作日;高压电力客户不超过7个工作日。
5、装表接电的时限:从受电装置检验合格并办结相关手续之日起,居民电力客户不超过3个工作日;非居民电力客户不超过5个工作日。
◆在办理报装业务时,请您注意以下事项:1、在进行报装申请时,请携带好《用电申请书》和相关资料(详细资料目录请咨询柜台人员)。
2、受电工程的设计应按照确定的供电方案,委托有相应资质的设计单位进行。
设计应符合国家标准或者电力行业标准,设计文件和有关资料一式两份送供电部门审核通过后方可据以施工。
3、应依据经供电部门审核的设计,委托有相应资质的施工队伍进行施工。
受电工程施工期间,在隐蔽工程覆盖、填埋前,应主动申请中间检查。
4、电气设备必须符合国家标准或电力行业标准,应选用先进、节能、安全性能好的国家定型设备,提供产品的生产许可证、产品合格证、完整(国标)出厂试验报告,国家明文淘汰的电力设备不得进入电网使用。
5、受电工程施工、试验完工后,应向供电部门提出工程竣工报告及检验申请,以便供电部门及时组织检验。
供电流程

1.报装资料准备
2.正式报装(供电局客服大厅5-7天)
3.住宅配套费缴纳
4.供电局高可靠用电管理费缴纳
5.现场勘察(14天)
6.方案批复(供电局客服中心批复15-20天)
7.一次系统图、外线设计(电力设计院30天)
8.审图(供电方案、高低压一次系统图、平面布置图、计量装置二次接线图、负控终
端接线图报计量中心审图供电局计量楼四楼14天左右)
9.市政沟道占用手续办理(30天)
10.外线沟道及顶管施工(公变由供电局施工完成)
11.设备进场准备、安装调试(30天)
12.出实验报告(14天)
13.中间检查(供电局10天左右)
14.整理竣工资料(20天左右)
15.组织协调供电单位验收(15天)
16.供电合同、电费协议签订
17.预交电费
18.供电前会签(10天)
19.安装负控电能表(7天)
20.投运。
