掘进示范工作面标准及评分办法

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
支护
管理
(10分)
1.锚喷支护顶、帮不得有喷体离层、脱落现象
现场实查,有一处不合格扣5分
2.砌碹支护要充填严密,碹体不能变形
3.煤巷锚杆支护无滚帮,锚网支护无网开、损网及附包;失效锚杆处应及时重新补注锚杆,锚杆布置符合间排距要求,误差≤50mm,托盘方向一致
4.架棚支护无空顶、空帮,支柱撑木齐全完好,无断梁折柱,盘帮勾顶及拉杆、撑木要成行成线,间距均匀,空帮处要盘勾整齐;炮掘面必须安设规范的支架防倒装置
4.巷道内各类标志牌、警示牌、材料牌板、绞车牌板及其它牌板要按照集团公司规定统一格式,内容规范,并清晰清洁,悬挂安全,规范醒目,高度一致
5.巷道内材料集中分类码放,料场≤100m,支护材料要分类上垛,码放整齐,同类材料堆放不超过两垛,锚杆、锚索要上架,工具箱统一刷漆管理
6.供排水管、压风管、风筒用标准件平直吊挂,挂钩间距一致,无跑、冒、滴、漏现象,并按集团规定刷不同色别防锈漆处理
6.所有开关全部用标准开关架、安装“两防”(即:防止擅自送电、防止擅自开盖操作)装置,必须实现“三开一防”(即:开盖报警、或开盖断电、或开盖闭锁及防止非专职人员擅自开盖操作),距帮≥200mm,放置平、稳、直,电缆不折弯,开关、电机、减速器、大架子保持清洁
3.各类电器设备齐全,达到完好标准,电缆按规定吊挂,接线盒固定牢固,风、水管采用专用接头,各类开口销、U型卡子齐全完好,禁止用其它物品代替
4.工作面随机电缆必须使用拖移装置,不得拖地,管线要沿巷帮规范布置
5.耙装机钢丝绳无断丝断股,磨损不超限,卡轨器固定牢固(斜巷要加地锚),压绳轮、导向轮安设规范合理,护绳栏、防护栏安设坚固有效
2.临时轨道轨距误差≥5mm、≤10mm;轨道接头间隙≤10mm;内错差、高低差≤5mm;轨枕间距≤1m
3.使用正规道岔,无杂拌道,轨枕无浮离、空吊现象,连接、固定扣件齐全紧固有效
4.绞车必须彩地锚固定,安装位置、方向合理,钢丝绳完好无断股、磨损不超限、绳头固定符合规定,护绳板坚固有效,并统一刷防锈漆处理,操作柄角度合理,操作按钮距离≤500mm,信号系统齐全可靠,五小件牌板标准齐全,使用规范有效的拔绳轮、托绳轮装置,并悬挂牌板
现场实查,有一处不合格,扣0.2分
5.各类资料齐全,施工及质量验收记录有统计分析,并在必要时采取有效措施
查资料、记录,有一处不合格,扣0.5分
安全管理(10分)
1.各类安全设施及安全保护按各专业标准设置齐全完好
现场实查及查资料,有一处不合格,扣0.5分
2.瓦斯传感器完好,吊挂位置合理
3.“三员两长”上岗到位,班评估月均每班达A级
4.火工品要用统一专用箱存放,并要有反光材料制作的警示标志,火工品领用资料齐全,不缺项、漏项,无涂改,符合管理要求
5.特殊工种人员持证上岗
设备管理
(5分)
1.各类开掘设备必须符合《机电专业安全质量标准化标准》与设备完好标准要求
现场实查与查资料、记录,有一处不合格,扣0.2分
2.巷道内各类电器设备要按照标准定期检修维护,并要有记录,各工种人员能熟练掌握本工种操作规程
掘进示范工作面标准及评分办法
否决项目
1.消灭轻伤以上人身事故。
2.消灭一二级非伤亡事故。
3.消灭电器失爆,完好率达90%。
4.保证项目必须全部合格。
基本项目(60分)
项目
内容
检查内容及标准
检查方法及评分办法
工程
质量

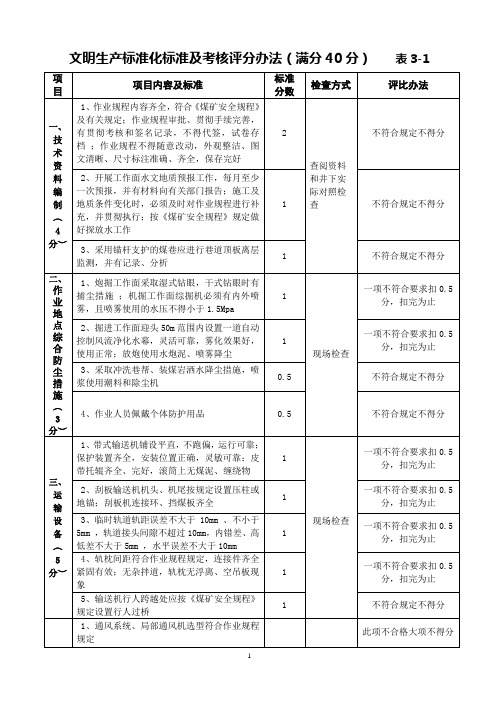

安全质量标准化检查,整条巷道定级为优良品
从巷道施工开始,开拓工作面最少100m,掘进工作面最少300 m方可评定,一是查巷道的原始定级表;二是开拓巷道每100 m、掘进巷道每200 m选两个检查点进行巷道尺寸及支护质量的抽查,有1个点不合格扣0.5分
其它项目(40分)
文明
生产
(5分)
1.巷道平整无杂物、无直径在50mm以上的浮(矸)煤
现场实查,有一处不合格,扣0.2分
2.局部积水长度≤3 m,深度≤0.1 m,巷道低洼积水处应设置标准水窝,并设置规范的标志牌、警示牌
3.巷道设备要干净卫生,电器设备上架,备件备品要分类放置,电缆吊挂使用专用电缆钩,平直成线,间距一致,巷道入口处电缆必须标明用途与去向
7.工作面工具、风水软管摆放整齐,底板无淤泥,保证行人出口畅通
8.水沟距耙装机≤5m,水沟应保持畅通,不得有杂物,水沟盖板平直稳固
掘进示范工作面标准及评分办法
项目内容
检查内容及标准
检查方法及评分办法
其它项目(40分)
运输
管理
(5分)
1.运输系统必须符合《运输专业安全质量标准化标准》要求
现场实查,有一处不合格扣0.2分
5.刮板输送机溜槽铺设平直,刮板连接规范不短缺,螺丝齐全紧固,不得反刮板、反连接环、反螺丝
6.带式输送机不跑偏,按规定加设防跑偏装置,上下托辊、销子齐全,转动灵活,托辊上不准有毛绳,必须严格按线铺设,误差不超过±50mm,机头必须设置标准的防护网、防护栏,且按安全需要设置过桥,机头配备统一标准的防护网,机尾防护罩完好无损,胶带宽度不得小于原宽度的95%
掘进示范工作面标准及评分办法
项目内容
检查内容及标准
检查方法及评分办法
其它项目(4百度文库分)
其它管理
(5分)
1.“一通三防”管理必须符合相关技术管理规范与《通风专业安全质量标准化标准》要求
现场实查及检查资料,有一处不合格,扣0.5分
2.消防设施的设置符合相关规定要求
3.通讯设施齐全有效,安设规范
4.各种图板数量齐全,内容准确完整,牌面清洁,悬挂符合标准规定
