双向水泥搅拌桩施工方案
双向水泥搅拌桩专项施工方案

双向水泥搅拌桩专项施工方案一、前言双向水泥搅拌桩是一种在地下工程中常用的桩基施工方法,通过搅拌桩机将水泥和土壤充分混合形成桩体,以加固地基并承受上部荷载。
本文将详细介绍双向水泥搅拌桩的专项施工方案。
二、施工前准备1.设计依据:–根据工程荷载要求和地质条件,确定双向水泥搅拌桩的设计参数。
2.场地准备:–清理施工场地,保证生产施工区域的平整干净。
3.材料及设备准备:–确保水泥、填料及搅拌桩机等施工所需材料和设备齐全,并检查其完好性。
三、施工流程1.测量定位:–根据设计要求在场地上进行桩位、桩径及桩深的测量,确定施工标志,为后续施工提供参考基准。
2.机械开挖:–使用双向水泥搅拌桩机进行桩孔开挖,保证开挖直径和深度符合设计要求。
3.搅拌成型:–将水泥、土壤按一定比例投入桩孔中,开启搅拌桩机进行搅拌成型,确保桩体质量和密实性。
4.静置固结:–搅拌完成后,进行适当的静置固结时间,使桩体充分硬化成型。
5.验收检测:–对完成的双向水泥搅拌桩进行验收检测,确保桩体符合设计要求。
四、施工质量控制1.施工技术监督:–设立专人监督施工现场操作,及时发现问题并解决。
2.桩体质量检测:–对每一根双向水泥搅拌桩进行质量检测,确保桩体没有质量缺陷。
3.施工记录完备:–对施工过程中的各个环节进行记录,包括工艺操作、设备运行情况、质量检测等。
五、施工安全1.人员防护:–全体施工人员需严格遵守安全操作规程,佩戴好安全防护装备。
2.机械操作安全:–搅拌桩机等施工设备操作人员需熟悉设备使用规程,保证安全操作。
3.施工现场管控:–确保施工现场清洁整齐,做好危险源清除和安全隐患排查工作。
六、施工结束及验收1.施工结束:–完成桩基施工后,做好施工场地清理工作,确保无遗留材料和设备。
2.竣工验收:–由相关专业机构对双向水泥搅拌桩完成情况进行验收,出具验收报告。
七、总结双向水泥搅拌桩作为一种重要的桩基处理工艺,在地下工程中发挥着关键作用。
通过严格按照专项施工方案进行操作,可以保证桩基施工质量和安全。
双向水泥搅拌桩施工方案(3篇)

第1篇本项目为某住宅小区基础工程,基础形式采用双向水泥搅拌桩,桩径为600mm,桩长为15m,桩间距为1.5m。
本方案针对双向水泥搅拌桩的施工工艺、质量控制、安全措施等方面进行详细阐述。
二、施工工艺1. 施工准备(1)施工图纸及资料:熟悉施工图纸,了解工程概况、设计要求、施工工艺及施工顺序。
(2)材料设备:水泥、砂、粉煤灰、水、搅拌桩机、钻机、振动板、吊车、运输车辆等。
(3)人员组织:施工队伍应具备丰富的施工经验,确保施工质量。
2. 施工流程(1)场地平整:将施工现场进行平整,确保场地坚实、平整。
(2)桩位放样:根据设计图纸,准确放样桩位,确保桩位准确无误。
(3)搅拌桩施工:①开孔:采用钻机进行开孔,孔径应大于搅拌桩直径。
②搅拌:将搅拌桩机插入孔内,按照设计要求进行搅拌,搅拌过程中应保持搅拌速度均匀。
③灌浆:将水泥、砂、粉煤灰等材料按比例混合,搅拌均匀后,通过搅拌桩机将浆体灌入孔内。
④复搅:待浆体初凝后,再次进行搅拌,确保浆体均匀分布。
⑤成桩:待桩体达到设计强度后,进行成桩。
(4)桩体质量检测:采用无破损检测方法,检测桩体强度、桩体长度、桩体垂直度等指标。
3. 施工注意事项(1)搅拌桩施工过程中,应确保搅拌速度均匀,避免出现搅拌不均匀现象。
(2)灌浆过程中,应严格控制浆体配合比,确保浆体质量。
(3)搅拌桩施工过程中,应加强现场管理,确保施工安全。
(4)桩体质量检测过程中,应严格按照检测规范进行,确保检测结果的准确性。
三、质量控制1. 材料质量:水泥、砂、粉煤灰等材料应符合设计要求,确保材料质量。
2. 施工工艺:严格按照施工工艺进行搅拌桩施工,确保施工质量。
3. 桩体质量:加强桩体质量检测,确保桩体强度、桩体长度、桩体垂直度等指标达到设计要求。
4. 施工记录:详细记录施工过程,确保施工过程可追溯。
四、安全措施1. 施工现场安全:施工现场应设置安全警示标志,加强安全教育培训,确保施工人员安全。
2. 机械操作安全:机械操作人员应持证上岗,严格按照操作规程进行操作。
双向水泥搅拌桩施工方案

双向水泥搅拌桩施工方案1. 引言双向水泥搅拌桩是一种常用于土建工程中的桩基施工方法。
它采用钻孔钻至设计长度后,通过管道将水泥浆注入孔中,再利用内腔的搅拌器将泥浆与土壤混合,最终形成一个坚固的桩体。
本文将详细介绍双向水泥搅拌桩施工方案。
2. 施工前准备在施工双向水泥搅拌桩之前,需要进行一系列的准备工作,包括:•地质勘探:对施工区域进行地质勘探,了解地层情况,确定施工参数。
•设计方案:根据勘探结果,制定合理的双向水泥搅拌桩设计方案。
•材料准备:准备好所需的水泥、骨料等材料,保证施工材料的质量符合标准。
•设备准备:配备必要的钻孔机和搅拌器等施工设备,确保其正常运行。
3. 施工流程3.1 钻孔1.根据设计要求,确定钻孔的位置和孔径。
2.使用钻孔机进行钻孔,将钻孔机的钻杆逐渐下放,直至达到设计孔深。
3.钻孔过程中,要注意观察土层变化,及时记录钻孔进度和地层情况。
3.2 浆液注入1.钻孔完成后,检查孔内是否存在积水,若有应进行排水处理。
2.将水泥浆注入钻孔中,注浆量按设计要求进行控制。
3.注浆过程中,应保持注浆压力稳定,以充分混合土壤和水泥浆。
3.3 搅拌1.注浆完成后,将搅拌器插入钻孔中。
2.搅拌器启动后,逐渐提升搅拌器至孔底,搅拌器的运动会将土壤与水泥浆混合均匀。
3.搅拌过程中,要注意控制搅拌时间和搅拌速度,以确保土壤与水泥充分混合。
3.4 拔杆1.搅拌完成后,将搅拌器从钻孔中拔出。
2.拔杆过程中需注意控制拔杆速度,以防止桩体结构发生变形。
3.5 验收1.完成施工后,对施工的双向水泥搅拌桩进行验收。
2.验收包括对桩体质量、桩直径、桩顶平整度等指标进行检查,确保施工质量符合设计要求。
4. 施工注意事项•在施工过程中,应严格按照设计要求进行施工,确保施工质量。
•施工人员应具备相关专业知识和技能,以保证施工过程安全。
•施工现场应设置警示标志,确保施工区域的安全。
•在施工过程中,及时记录施工数据,便于后期的验收和分析。
水泥搅拌桩施工方案

1 施工方法及工艺要求1.1 总体施工方案根据设计图纸要求本工程水泥搅拌桩处理地基采用“两喷四搅”法施工,首先进行原地面平整,桩机就位调整,搅拌机钻进至设计深度喷浆、搅拌提升,提升至停浆面,再复搅下沉至设计深度,喷浆提升搅拌至停浆面,关闭搅拌机械,桩机移位成桩的施工工艺进行。
1.2 施工工艺流程水泥搅拌桩施工工艺流程如下:1.3 施工要点1.3.1 场地准备1 平整场地,清除地面杂物及地上和地下的一切障碍物,特别是建筑垃圾及建筑物的基础构造,确保桩机正常行走,工作面宽度必须保证桩机正常施工。
2 遇明滨、塘及场地低洼时应抽水和清淤,分层夯实回填砂砾石,不得回填杂填土或生活垃圾。
3 水田地段排水疏干后挖除地表种植土,旱地及旱田地段挖除地表植物根系,对需要报废水塘排水疏干,对不报废水塘围堰抽水后,挖除表层淤泥换填合格填料。
4 对段内地表水、地下水、及施工用水进行水质取样复查,若地表水、地下水复查结果与设计相符,对水质有侵蚀性的工点,按工点设计图要求进行抗侵蚀性设计。
1.3.2 试桩施工1 室内配比试验施工前现场取样做室内配方试验,利用室内水泥配比试验结果进行现场成桩试验(不少于3根),寻求满足设计要求的最佳水灰比、水泥掺入量及外加剂品种、掺量,一般要求对应28天龄期桩身无侧限压强度不小于1.35Mpa,以确定满足设计要求的施工工艺和施工参数。
水泥搅拌桩配合比一般控制在0.5,水泥掺量10%-15%,每米掺灰量45-50kg,高效减水剂0.5-1.0%。
2 成桩工艺试验正式施打搅拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,必须进行试桩。
拟安排每台搅拌桩机试桩3根。
主要是确定钻进速度、旋转速、压力、地层变换电流变化值、喷浆量大小、桩的深度、成桩时间、搅拌次数,为正式施工提供较准确的依据。
浆体喷射搅拌桩应配置浆量自动记录仪,检查记录仪是否运行正常。
1.3.3 测量放样1 施工场地清理后即进行定位测量,确定定位轴线,随后分段放设井位桩,根据浆体喷射搅拌桩布置范围及间距,在现场采用小木桩或竹片桩准确定出每个桩位置。
双向水泥搅拌桩施工方案

XSXXXXXXX工程双向水泥搅拌桩专题方案编制人:审核人:审批人:五月双向水泥搅拌桩施工方案一、工程概况本工程新老路相接、部分河道处理及2#3#桥地基处理区采用双向水泥搅拌桩进行地基处理。
部位如下:与泰山路现实状况慢车道相接旳新老道路;与骆霞线慢车道水泥砼板块破除相衔接处;道路桩号K1+157~K1+260处填河路段;2号、3号桥两侧桥头地基处理区。
双向水泥搅拌桩采用湿喷法,双向搅拌,梅花形布置,桩径为50CM,。
总桩数为10876根,总长度计163140m,桩长15M,其中Ⅰ区双向长水泥搅拌桩间距1.5m,Ⅱ区双向长水泥搅拌桩间距2.0m。
双向水泥搅拌桩材料采用强度等级42.5级旳一般硅酸盐水泥,设计水泥掺入量55kg/m,水灰比0.5。
二、编制根据1、宁波城建设计研究院提供施工图设计图纸。
2、国家现行设计及施工验收规范、质量评估原则和有关规定。
3、通途路北延工程地质汇报4、《宁波市水泥搅拌桩法加固地基设计、施工和质量检查暂行细则》市建总(1993)381号三、进度计划根据总旳施工进度计划,本工程计划于6月20日开始双向水泥搅拌桩旳试桩工作,整个搅拌桩工程计划于9月30日完毕,计划工程100天。
四、劳动力安排:组织三台桩机进场施工,安排机长3名、普工约18名。
施工中可以根据工程实际进展状况考虑辅助力工若干名。
五、施工仪器和机械设备旳组织:1.SP-5B-18型双向水泥搅拌桩机三台套2.可调速大排量水泥浆泵三台套3.EMF8105电子计量仪三台套4.搅拌水泥浆桶六台套5.BX1-3008电焊机三台套施工中使用旳机械设备采用汽运旳方式进场,结合现场便道、清表施工进展,陆续进场。
六、材料组织施工中旳水泥采用Po42.5散装一般硅酸盐水泥。
运送方式由陆路用自卸汽车运进。
七、施工现场旳准备工作和工艺流程:1、施工现场配置多种计量仪器设备,做好计量装置旳标定工作。
2、对现场旳水泥等原材料进行试验工作,然后进行双向水泥搅拌桩水泥用量旳室内试配设计,并确定每延米桩体旳水泥用量。
双向水泥搅拌桩工艺

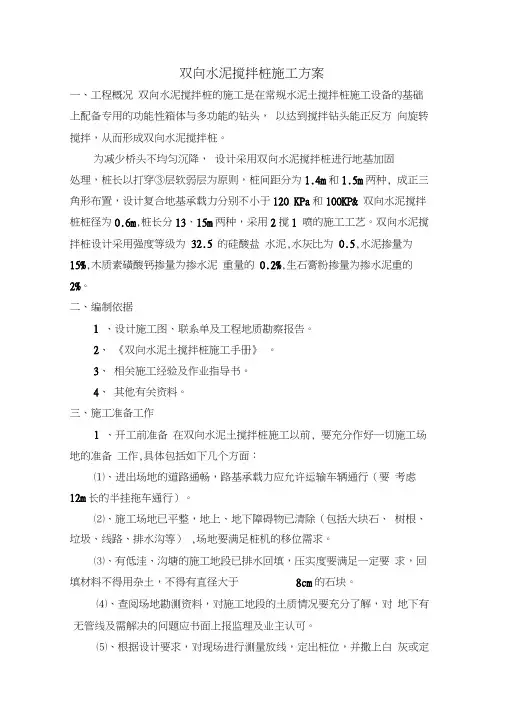

双向水泥搅拌桩施工方案一、工程概况双向水泥搅拌桩的施工是在常规水泥土搅拌桩施工设备的基础上配备专用的功能性箱体与多功能的钻头,以达到搅拌钻头能正反方向旋转搅拌,从而形成双向水泥搅拌桩。
为减少桥头不均匀沉降,设计采用双向水泥搅拌桩进行地基加固处理,桩长以打穿③层软弱层为原则,桩间距分为1.4m和1.5m两种, 成正三角形布置,设计复合地基承载力分别不小于120 KPa和100KP& 双向水泥搅拌桩桩径为0.6m,桩长分13、15m两种,采用2搅1 喷的施工工艺。
双向水泥搅拌桩设计采用强度等级为32.5 的硅酸盐水泥,水灰比为0.5,水泥掺量为15%,木质素磺酸钙掺量为掺水泥重量的0.2%,生石膏粉掺量为掺水泥重的2%。
二、编制依据1 、设计施工图、联系单及工程地质勘察报告。
2、《双向水泥土搅拌桩施工手册》。
3、相关施工经验及作业指导书。
4、其他有关资料。
三、施工准备工作1 、开工前准备在双向水泥土搅拌桩施工以前, 要充分作好一切施工场地的准备工作,具体包括如下几个方面:⑴、进出场地的道路通畅,路基承载力应允许运输车辆通行(要考虑12m长的半挂拖车通行)。
⑵、施工场地已平整,地上、地下障碍物已清除(包括大块石、树根、垃圾、线路、排水沟等) ,场地要满足桩机的移位需求。
⑶、有低洼、沟塘的施工地段已排水回填,压实度要满足一定要求,回填材料不得用杂土,不得有直径大于8cm的石块。
⑷、查阅场地勘测资料,对施工地段的土质情况要充分了解,对地下有无管线及需解决的问题应书面上报监理及业主认可。
⑸、根据设计要求,对现场进行测量放线,定出桩位,并撒上白灰或定入木桩。
⑹、准备好施工所需要的水泥等材料,并经检验合格。
2、工艺性试桩为了更科学的指导施工,严格控制双向水泥土搅拌桩施工质量,在正式施工前,必须进行现场工艺性试桩,其目的是:⑴、检验室内试验所确定的配合比、水灰比是否合适;同时合理选择喷浆口的位置及大小(供参考的喷嘴口的位置在叶片的 2 / 3处,喷浆口大小按现场测定);⑵、掌握下钻、提升的困难程度;⑶、确定钻头进入土层电流变化情况;⑷、确定水泥浆液密度;⑸、确定合适的输浆泵的输浆量;⑹、掌握水泥浆到达喷浆口的时间、搅拌机钻进下沉、复搅提升速度等参数;⑺、验证钻头叶片的角度设置;⑻、验证成桩的均匀度及桩径大小。
双轴水泥搅拌桩施工方案

双轴水泥搅拌桩施工方案一、施工前的准备1.确定施工地点的土质和地下水位,并进行必要的勘测和试验,以确定桩的数量和尺寸。
2.编制施工方案,并确定相应的施工机械和设备。
3.确定安全措施和施工人员的安全培训。
二、施工机械和设备的准备1.双轴水泥搅拌机:根据桩的尺寸和数量选择适当的双轴水泥搅拌机。
2.凿岩机和钻机:用于打孔和凿岩作业。
3.其他配套设备:例如输送泵、搅拌槽、管道等。
三、施工步骤1.设置基准线和桩位。
根据设计要求,确定桩的位置和基准线,并进行标注。
2.打孔。
使用凿岩机和钻机,在标注的位置打孔,直至到达设计要求的深度。
3.搅拌桩。
将水泥和混凝土掺入搅拌槽中,并使用双轴水泥搅拌机进行搅拌。
在搅拌过程中,搅拌机会自动旋转和前进,将混凝土混合均匀。
4.桩注入。
将搅拌好的混凝土通过输送泵注入到打好的孔中,直至桩注满孔。
5.确定桩顶位置。
使用测量仪器确定桩顶位置,并进行调整和修整。
6.后期处理。
完成桩的施工后,进行后期处理,例如喷涂防水层或其他防护层。
四、质量控制1.混凝土配合比的控制。
根据设计要求,要求水泥和混凝土的配合比控制在一定范围内。
2.动态监测。
在搅拌桩的过程中,对搅拌机的转速、前进速度、搅拌时间等参数进行监测和调整。
3.桩的质量检测。
对注入桩的质量进行抽样检测,并进行相应的检测报告。
五、安全措施1.施工现场的安全隔离和警示标志设置。
2.施工人员的安全培训和必备的安全装备。
3.施工机械和设备的维护保养,避免设备故障和意外事故的发生。
六、环境保护1.施工期间,要遵守环境保护相关法规,尽量减少粉尘和噪音的产生。
2.保护附近的水源和植被,避免水源受到污染和植被受到破坏。
综上所述,双轴水泥搅拌桩施工方案包括施工前的准备、施工机械和设备的准备、施工步骤、质量控制、安全措施和环境保护。
通过合理的施工方案和工艺控制,可以保证施工质量和施工安全,并减少对环境的影响。
双轴水泥搅拌桩专项施工方案

双轴水泥搅拌桩专项施工方案一、工程概况本项目为双轴水泥搅拌桩工程,工程地点位于市区,总占地面积XX平方米。
水泥搅拌桩为连续墙体,用于地基处理和加固,以提高地基承载力和抗震能力。
二、工程准备1.设备准备:双轴搅拌机、挖掘机、搅拌机、输送泵、水泥罐、水泥搅拌模具等。
2.材料准备:水泥、砂子、石头、钢筋等。
3.施工人员准备:搅拌机操作人员、挖掘机操作人员、模具操作人员、钢筋工、质量检验员等。
三、施工步骤1.位置确定:根据设计图纸确定桩位位置,使用挖掘机挖掘桩位。
2. 桩孔开挖:使用挖掘机按照设计要求进行桩孔开挖。
开挖孔径一般为800mm,深度一般为8-10m。
3.地下水位处理:针对地下水位较高的孔位,使用泵车排水,并对排水进行处理,以保证施工顺利进行。
4.搅拌剂配置:根据设计配方,将水泥、砂子、石头等按照一定比例进行搅拌。
搅拌时间一般为3-5分钟,以保证搅拌均匀。
5.搅拌桩灌注:将搅拌好的混凝土从输送泵输送至桩孔内,以保证灌注均匀。
灌注过程中要注意搅拌桩的直径、深度和灌注速度,以保证桩的质量。
6.钢筋配筋:在灌注桩的同时进行钢筋配筋工作,钢筋要按照设计要求进行布置,以增强桩体的抗震能力。
7.模具安装:在灌注桩和钢筋配筋完成后,进行模具安装工作。
模具应严密固定,以保证桩的形状和尺寸。
8.桩头处理:在灌注桩和模具安装完成后,进行桩头处理。
桩头要与地面齐平,以便后续施工。
9.后续处理:待搅拌桩灌注完成后,对搅拌桩进行保护,防止外部因素对桩体造成损害。
四、质量控制1.施工人员应具备相应的资质证书,并按照操作规程进行操作,以保证施工质量。
2.施工过程中,应进行严密监控,确保搅拌桩的质量。
3.施工完成后,进行质量检验,检查桩体的尺寸、强度、混凝土质量等指标,以确保工程质量符合设计要求。
五、安全措施1.施工过程中,施工区域应划定,并设立警示标志,确保安全施工。
2.施工人员应配备相应的安全防护用品,并在施工现场进行安全教育和培训,提高安全意识和能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国建筑股份有限公司CHINA STATE CONSTRUCTION ENGRGCORP 通途路北延(泰山路一骆霞线)工程双向水泥搅拌桩专项方案编制人: _____________审核人: _____________审批人: _____________中建五局土木工程有限公司二O 一O年五月双向水泥搅拌桩施工方案一、工程概况本工程新老路相接、部分河道处理及2#3# 桥地基处理区采用双向水泥搅拌桩进行地基处理。
部位如下:与泰山路现状慢车道相接的新老道路;与骆霞线慢车道水泥砼板块破除相衔接处;道路桩号K1+157 ~K1+260 处填河路段; 2 号、3 号桥两侧桥头地基处理区。
双向水泥搅拌桩采用湿喷法,双向搅拌,梅花形布置,桩径为50CM ,。
总桩数为10876根,总长度计163140m,桩长15M,其中I区双向长水泥搅拌桩间距1.5m 区双向长水泥搅拌桩间距 2.0m。
双向水泥搅拌桩材料采用强度等级42.5 级的普通硅酸盐水泥,设计水泥掺入量55kg/m ,水灰比0.5。
二、编制依据1、宁波城建设计研究院提供施工图设计图纸。
2、国家现行设计及施工验收规范、质量评定标准和有关规定。
3、通途路北延工程地质报告4、《宁波市水泥搅拌桩法加固地基设计、施工和质量检验暂行细则》市建总(1993)381 号三、进度计划根据总的施工进度计划,本工程计划于2010年6月20日开始双向水泥搅拌桩的试桩工作,整个搅拌桩工程计划于2010年9月30日完成,计划工程100 天。
四、劳动力安排:组织三台桩机进场施工,安排机长 3 名、普工约18 名。
施工中可以根据工程实际进展情况考虑辅助力工若干名。
五、施工仪器和机械设备的组织:1.SP-5B-18 型双向水泥搅拌桩机三台套2.可调速大排量水泥浆泵三台套3.EMF8105 电子计量仪三台套4. 搅拌水泥浆桶六台套5.BX1-3008 电焊机三台套施工中使用的机械设备采用汽运的方式进场,结合现场便道、清表施工进展,陆续进场。
六、材料组织施工中的水泥采用Po42.5 散装普通硅酸盐水泥。
运输方式由陆路用自卸汽车运进。
七、施工现场的准备工作和工艺流程:1、施工现场配备各种计量仪器设备,做好计量装置的标定工作。
2、对现场的水泥等原材料进行试验工作,然后进行双向水泥搅拌桩水泥用量的室内试配设计,并确定每延米桩体的水泥用量。
3、根据施工图纸画出桩位平面布置图,并报请测量工程师批准。
4、根据桩位平面布置图,在施工现场用钢尺定出每根双向水泥搅拌桩的桩位,并用竹签插入土层做好标记,每根桩的桩位误差不得大于5cm同时做好复测工作,在以后的施工中应经常检查桩位标记是否被移动,确保双向水泥搅拌桩桩位的准确性。
5、对进场的机具设备进行组装和调试,确保机具的完好率,保证满足施工要求。
6、一切准备工作结束后,提出书面开工申请,并请监理人员到场进行试桩,以确定成桩的各项技术参数。
一般试桩应达到以下要求:7、确定好钻进速度、提升速度、钻进时的管道压力及喷浆时管道压力等技术参数8、双向水泥搅拌桩的均匀程度,掌握下钻及提升的困难程度,确定合适的技术处理措施。
成桩试验的桩数不应少于 5 根。
当遇到新的施工段落时应重新进行试桩工作。
9、试桩结束后及时整理各种技术参数,并形成正式的试桩报告报请监理组审批。
接到监理组下发的开工通知后即可挂牌进行施工。
八、施工方法定位:按设计图纸(桩位平面布置图),现场用钢尺定出双向水泥搅拌桩桩位,并用竹签插入土层作标记,误差不大于5cm机具移至桩位处并使钻头正对竹签,复核机架的垂直度, 钻头叶片的直径。
1、控制制浆液的质量, 按设计给定0.5 的水灰比, 在制浆桶内进行搅拌, 不得离析或停置时间过长,超过2小时的浆液不再使用.泵送浆液过程中,供浆必须连续,拌和必须均匀, 如果发生断浆现象, 必须复打, 连接长度必须大于断浆长度不小于 1 米2、启动浆泵送浆并开启电子计量装置,钻机正转并垂直钻进, 钻机下沉速度控制在每分钟0.5 米, 转速不小于每分钟60转,钻机提升速度控制在每分钟 1 米以内。
当控制双螺旋搅拌头到达设计桩底标高时,钻机反向转动提升,根据电子计量装置显示的喷浆量调节调速电机,这样边喷浆,边搅拌,边提升,边压实。
3、当钻头提升至地面时停止喷浆,关闭浆泵。
4、开启液压步履,钻机移位。
九、确保工程质量和工期的措施1 、质量保证措施:为确保工程质量,符合设计要求及有关规范的规定,实行过程控制为主,工后检测为辅的方法,从人员、设备、材料、施工前的准备、工程施工过程等方面对工程质量进行预控。
2、人员: 实行岗位责任制,做到定机、定人、定岗、定责。
每处施工现场确定一名机长,制定详细的操作手、机长、自检人员岗位责任制。
对现场施工和质检人员进行培训,从干部到职工都强化质量意识,凡参加双向水泥搅拌桩施工的人员上岗前首先要了解、掌握、重温有关施工技术规范,明确岗位责任,做到未经培训不得上岗。
3、充分发挥质检人员对工程质量的控制作用,对成型后的每根桩实行施工队、项目部全过程工地自检,全部合格后方可报请监理组抽检。
项目部质检人员和监理人员对质量具有一票否决权。
4、设备:设备是保证施工质量的前提,进场的双向水泥搅拌桩必须达到以下要求:a、性能良好;b、机架稳定性良好;c、配备先进的称量工具和能自动打印喷浆量。
根据总体设计计划进度,配备满足要求的机械设备并进行编号。
施工前应委托计量部门对进场的双向水泥搅拌桩桩机进行标定,合格者方可使用。
5 、材料:只有合格的材料才能保证合格的工程,施工中建立健全材料管理台帐,施工中使用的水泥应经过自检后方可进场,进场后的水泥应按批进行报检,报请监理工程师抽检合格后方可投入使用。
a、水泥总量控制:及时向监理组提供与水泥厂家签定的进料合同,同时使用三联式水泥进料验收单。
b、建立水泥搅拌桩机的水泥台帐审核签认制度,台帐中应注名明水泥的领料日期、数量及施工桩点号等。
双向水泥搅拌桩桩机的水泥必须由机长领取,同时必须由旁站人员现场核实后签认,施工人员在原始记录上应注明每根双向水泥搅拌桩的施工桩号。
十、施工前的准备1、室内配比试验:根据每个断面的实际状况进行室内配比试验,确定每延米的喷粉量。
对天然含水量50%< W土w 70%勺路段,增做一组55kg/m的配比,增设 5 根水泥用量为55kg/m 的试桩。
2、工艺试桩:水泥搅拌桩施工前应按规定进行工艺试桩,确定好各项技术参数(钻进速度、提升速度、),并将试桩报告上报监理组。
3、挂牌:将试桩确定的技术参数制作铭牌,悬挂在机械旁。
十一、工程施工过程1. 施工场地应平整,不得有积水,在施工段面两侧要有排水设施。
平面上的布桩位置要清晰可辨,桩位要准确。
水泥要堆放在高处,且下面应离地面约15cm,使下面有良好的通风效果,堆放水泥的场地四周要排水畅通,保证阴雨天气无积水现象。
水泥要分品种整齐堆放,不同厂家、不同型号的水泥严禁混合使用。
保证施工现场整洁。
水泥的防雨遮盖设施要完善,确保水泥不受潮、不变质。
2、双向水泥搅拌桩上要有明显的反光标记,标记的刻度要经现场监理认可。
夜间施工要有照明设施.3、机械操作要熟练,喷浆要均匀,水泥剂量及深度应满足要求。
喷浆时最好一次性喷足喷浆量。
对于桩长较长的桩,应采取措施,保证桩身下端每米的水泥剂量达标4、根据工艺试桩确定的各项技术参数制定施工要点,供现场操作人员遵守。
严格控制钻孔下钻深度,喷浆高程及停浆面,确保双向水泥搅拌桩深度和喷浆量达到设计要求。
深度误差不大于5cm水泥喷入量的误差应小于1%5、钻机每次下沉或提升的时间必须有专人记录,时间误差不大于5s,提升前要有等待送浆达桩底的时间,防止出现提升却未喷浆的情况,具体时间可由工艺试桩确定。
6、钻进提升时的管道压力不宜过大,以防止钻孔淤泥向孔壁四周挤压形成空洞。
为确保双向水泥搅拌桩的施工质量,当钻头提升至地面高程下25cm时,应停止喷灰只搅拌,对出现的意外情况应在备注栏内注明。
7、严格控制喷浆时的钻杆提升速度,确保每根桩的喷浆均匀性。
如发生意外影响桩身质量时,应在12h内采取补喷措施,特别困难时以电流表读数明显变化为准。
否则应重新打设,新桩距报废桩的距离不能大于桩距的15%,并填在施工记录中备查。
8、对输灰管要经常检查,不得泄露及堵塞,输灰管道的长度以80 米左右为宜,不得超过100米。
对使用的钻头要定期检查,其直径磨耗量不大于1cm但也不宜采用直径过大的钻头(以小于53cm为宜)。
9、施工前应对桩机进行全面的检查,用水平尺及垂球教正机架前后、左右的水平度,控制机架的钻杆倾斜度不得大于1%,成型后每根桩的竖直度误差都小于1.5%。
10、施工中及时、认真填写原始记录,不允许事后编写。
每天资料都应做好签认、汇总工作,发现问题及时改正。
11、每天认真校核桩机的领料数量及施工桩位,检查桩机的每批领料数量与该机完成的水泥搅拌桩延米数量是否相符,并复核打印资料的准确性。
加强资料管理,施工中认真填写有关技术资料,每个根桩均要按实际产生的数据认真负责地填写资料,所有的资料数据必须真实可靠并得到监理工程师的签字认可,施工中的所有资料必须完整无缺并整理归档。
12、对成型后的双向水泥搅拌桩,应由监理部门抽查成桩7天及28天的桩体成型情况、搅拌均匀程度及桩体强度。
抽检数量为桩每片处理区根数的1%。
且不少于 3 根,双向水泥搅拌桩的28 天抗压强度不得小于0.75Mpa。
十二、工期保证措施:1、项目部将组建一个强有力的双向水泥搅拌桩工作组,选派优秀的骨干来组织、协调好整个项目工程施工。
2、制定科学的组织管理制度,努力提高管理水平,以总工期为前提安排月、旬作业计划和分项工程施工计划。
严格按总体计划进度的要求来安排材料、人员和机械设备的进场施工,同时进一步优化完善“工程进度计划图”,充分利用有效资源。
3、努力提高机械设备的完好率,并且加强机械设备的维修、检修和保养工作,保证机械设备的完好率,确保每天完成400 米的桩基。
4、每天将工程量汇总,并与总体计划进度进行比较,发现问题及时采取措施,确保工期的提前完成。
十三、雨季施工措施:1、在工程场地包括生活区和施工区(特别是水泥库)做好排水工作,设置排水沟和集水井,配备合适流量的水泵,用以排除地表积水和防止水泥受潮。
2、加强与当地气象部门的联系,在确保质量与安全的前提下,做好雨天施工生产安排,尽量减少雨季对施工工期的影响。
3、对施工材料要做好防雨准备,对作业现场的电器、开关箱以及通讯线路采取必要的防雨措施,以免发生触电、漏电等安全事故。
总之,考虑到雨季、冬季的特点,合理安排工程项目,确保工程流水作业的步序总体推进,尽量减少对工程进度的影响。
十四、质量、安全保证体系及质量检测:1、除了从人员、设备、材料、施工前准备、工程施工过程等方面进行预控外,还有建立相应的规章制度,建立完善的质量管理网络,以确保工程的质量。
