现浇箱梁满堂支架(贝雷架)计算书
现浇箱梁支架方案计算书(贝雷片顶托)
福清项目现浇箱梁支架计划计算书钢管桩+贝雷梁+顶托支架计划1、计划概况1.1编制根据⑴《福清市外环路北江滨A段道路工程两阶段施工图》;⑵《马路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004);⑶《马路桥涵地基与基础设计规范》(JTG D63-2007);⑷《马路桥涵施工技术规范》(JTG/T F50-2011);⑸《建造施工门式钢管脚手架安全技术规范》(JGJ 128-2000);⑹《马路桥涵抗风设计规范》(JTG/T D60-01-2004);⑺《马路桥涵钢结构和木结构设计规范》(JTJ 025-86);⑻《装备式马路钢桥使用手册》;⑼《路桥施工计算手册》。
⑽《建造施工模板安全技术规范》(JGJ 162-2008)⑾《建造施工碗扣式钢管脚手架安全技术规范》(JGJ 166-2008);⑿《钢结构设计规范》(GB50017-2003)⒀《马路工程施工安全技术规程》(JTJ076-95)⒁《钢结构工程施工质量验收规范》(GB50205—2001)1.2 工程概况外环路(北江滨路-利桥至融宽环路段)道路工程范围西起于龙江路与利桥交错口,向东穿甲飞客运站后,斜跨过龙江,而后沿玉塘湖布设,东止于融宽环路,线位基本展示西北-东南走向,施工里程段为K0+000~K1+800。
瑞亭大桥:中央桩号为K0+377.8,起尽头桩号:K0+116.46—K0+638.5。
桥梁跨径组成为(3×20)+3×(3×35)+(4×35)的形式,桥面宽度2-19.25米,全桥长522.4米。
桥梁上部结构:第一联采用20m装配式预应力混凝土简支空心板,其余各联采用35m等截面延续箱梁。
桥梁下部:采用肋板式桥台。
柱式桥墩、桩基础。
桥梁纵面位于i=2.5%上坡段接i=0.3%上坡段再接-2.1%下坡段,R=5000m直线、凸曲线、直线、凸曲线、直线上;本桥平面位于直线接半径R=500m 圆曲线接直线上,梁体按等角度70°布置,墩台沿着分孔线径向布置。
现浇箱梁支架受力计算书
现浇箱梁支架受力计算书现浇箱梁支架采用满堂式碗口支架施工,受力计算取5#~9#箱梁支架进行受力计算。
(计算包括荷载计算、底模强度计算、横梁强度计算、纵梁强度计算和支架受力计算)一、荷载计算1、箱梁荷载:箱梁钢筋混凝土自重:G=473.2m3×25KN/m3=11830KN(钢筋混凝土的容重为26KN/m3)(473.2 m3为第二联现浇箱梁混凝土方量)偏安全考虑,以全部重量作用于底板上计算单位面积压力:F1=G×S=11830KN÷(4m×100m)=29.575KN/m22、施工荷载:取F2=2.5KN/m23、振捣混凝土产生荷载:取F3=2.0K N/m24、箱梁芯模:取F4=1.5KN/m25、竹胶板:取F5=0.5KN/m26、方木:取F6=7.5KN/m3二、底模强度计算箱梁底模采用高强度竹胶板,板厚t=15mm,竹胶板方木背肋间距为300mm,所以验算模板强度采用宽b=300mm平面竹胶板。
1、模板力学性能(1)弹性模量E=0.1×105MPa。
(2)截面惯性矩:I=bh3/12=30×1.53/12=8.44cm4(3)截面抵抗矩:W= bh2/6=30×1.52/6=11.25cm3(4)截面积:A=bh=30×1.5=45cm22、模板受力计算(1)底模板均布荷载:F= F1+F2+F3+F4=29.575+2.5+2.0+1.5=35.575KN/m2q=F×b=35.575×0.3=10.6725KN/m(2)跨中最大弯矩:M=qL2/8=10.6725×0.32/8=0.12KN·m(3)弯拉应力:σ=M/W=0.12×103/11.25×10-6=10.7MPa<[σ]=11MPa,竹胶板板弯拉应力满足要求。
(4)挠度:从竹胶板下方木背肋布置可知,竹胶板可看作为多跨等跨连续梁,按三等跨均布荷载作用连续梁进行计算,计算公式为:f=0.677qL4/100EI=(0.677×11.0274×0.34)/(100×0.1×108×8.44×10-8)=0.693mm<L/400=0.75mm竹胶板挠度满足要求。
现浇箱梁满堂支架设计计算:
现浇箱梁满堂支架计算说明书1 现浇箱梁满堂支架设计计算:本计算以第三联的荷载为例。
A 荷载计算混凝土自重:954*2.5*1.1=2623.5吨模板重:底模1682*.018*1.5=45.4吨支架,横梁重:60.8+150=210.8吨施工荷载0.75吨/平方米B 荷载冲击系数0.25则每平方米荷载=[2623.5+45.4+210.8]*1.25/{[19.7+17]*82/2}+0.75=3.142吨/平方米C 设立杆沿桥长方向间距1.0米,沿桥宽度方向0.8米:S=1.0*.8=0.8平方米每根立杆承受的荷载为:G=3.142*.08=2.5136吨D WDJ碗扣式支架的力学特征:外径48MM,壁厚3.0MM,截面积4.24*10**2 MM**2,惯性矩1.078*10**5 MM**4,抵抗矩4.93*10**3 MM**3,回转半径15.95 MM,每米自重33.3N。
抗压强度σ=N/A=25136/424=59.3 (N/MM**2)〈[σ。
]=210MM**2 抗弯强度ƒ=N/[A*φ]λ=L/I=1500/15.95=95,查表φ=0.558σ=25136/(424*0.558)=106.2〈210E 小横杆计算:抗压强度σ=GL**2/[10*W]=25.136*800*800/[10*4.493*1000]=358〉215。
所以不能满足强度要求弯曲强度ƒ=GL**4/150EI所以小横杆用10#槽钢作为承受荷载的横梁。
10#槽钢的力学特性W=39.7立方厘米抗压强度σ=GL**2/[10*W]=25.136*800*800/ [10*39.7*1000]=40.52〈215MM**2弯曲强度ƒ=GL**4/150EI=25.136*800**4/[150*200000*193.8*10000]=0.173〈3MM如果小横杆用方木应重新计算它的强度,扰度。
承托上用10*15方木,纵横杆密度1.0*0.6米,横杆的应力验算如下:Q=3.142吨/米支点反力R=3.142*.6=1.89吨M=QL**2/8=3.142*0.6**2/8=0.141吨米Γ=1.89*10**4/[0.1*0.15]=1.26MPAÓ=M/W=0.141*10**4/[3.75*10**-4]=3.76MPA用一般方木可以满足要求10*15方木,横杆间距60CM。
满堂支架计算书
附件1 现浇箱梁满堂支架受力计算书一、现浇箱梁满堂支架布置及搭设要求采用WDJ碗扣式多功能脚手杆搭设,使用与立杆配套的横杆及立杆可调底座、立杆可调托撑。
立杆顶设二层方木,立杆顶托上纵向设15×15cm方木;纵向方木上设10×10cm的横向方木,其中在墩顶端横梁和跨中横隔梁下间距不大于0.25m(净间距0.15m)、在跨中其他部位间距不大于0.3m(净间距0.2m)。
模板宜用厚1.5cm的优质竹胶合板,横板边角宜用4cm厚木板进行加强,防止转角漏浆或出现波浪形,影响外观。
具体布置见下图:支架横断面图、支架搭设平面图、支架搭设纵断面图1560支架横断面图支架搭设平面图2设计开挖线竖向剪刀撑间距3.6m,与地面夹角45°底部、顶部设置水平剪刀撑,中部水平剪刀撑间距4.8m支架搭设纵断面图3主桥和引桥立杆的纵、横向间距及横杆步距等搭设要求如下:(1)30m+45m+30m顶推现浇箱梁支架立杆采用横桥向间距×纵桥向间距×步距为60cm×60cm×120cm、60cm×90cm×120cm和90cm×90cm×120cm三种布置形式的支架结构体系,其中:横桥向中心8.4m 范围间距60cm,两侧翼缘板3.6m范围间距90cm。
纵桥向墩旁两侧各4.0m范围内的支架间距60cm;除墩旁两侧各4m之外的其余范围内的支架间距90cm,跨中横隔板下1.5m范围内的支架顺桥向间距加密至60cm。
(2)2*27.45m、4*29.439m、3*28.667m、4*28.485m现浇箱梁支架立杆采用横桥向间距×纵桥向间距×步距为60cm×60cm×120cm、60cm×90cm×120cm和90cm×90cm×120cm三种布置形式的支架结构体系,其中:横桥向中心8.4m 范围间距60cm,两侧翼缘板3.6m范围间距90cm。

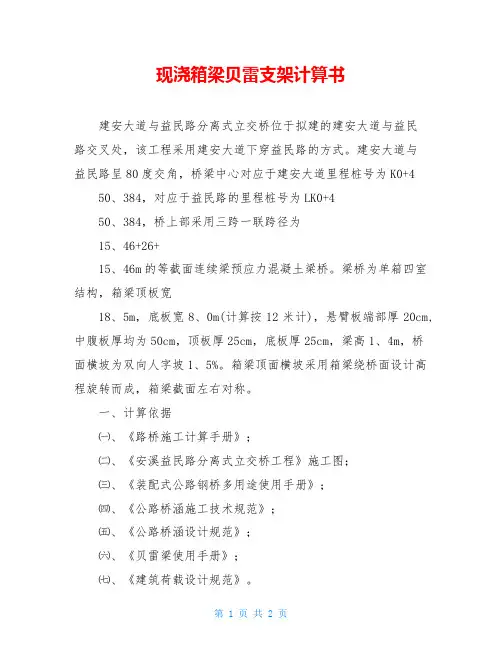

现浇箱梁贝雷支架计算书
现浇箱梁贝雷支架计算书建安大道与益民路分离式立交桥位于拟建的建安大道与益民路交叉处,该工程采用建安大道下穿益民路的方式。
建安大道与益民路呈80度交角,桥梁中心对应于建安大道里程桩号为K0+450、384,对应于益民路的里程桩号为LK0+450、384,桥上部采用三跨一联跨径为15、46+26+15、46m的等截面连续梁预应力混凝土梁桥。
梁桥为单箱四室结构,箱梁顶板宽18、5m,底板宽8、0m(计算按12米计),悬臂板端部厚20cm,中腹板厚均为50cm,顶板厚25cm,底板厚25cm,梁高1、4m,桥面横坡为双向人字坡1、5%。
箱梁顶面横坡采用箱梁绕桥面设计高程旋转而成,箱梁截面左右对称。
一、计算依据㈠、《路桥施工计算手册》;㈡、《安溪益民路分离式立交桥工程》施工图;㈢、《装配式公路钢桥多用途使用手册》;㈣、《公路桥涵施工技术规范》;㈤、《公路桥涵设计规范》;㈥、《贝雷梁使用手册》;㈦、《建筑荷载设计规范》。
二、支架设计要点㈠、钢管桩基础支架基础采用钢管桩做为基础。
现浇箱梁支架基础平面布置图详见图ZJ-1, 现浇箱梁支架横断面图详见图ZJ-2。
1、两边跨跨径L=15、46m桥宽18、5m等截面标准现浇箱。
距桥台台身边缘0、75m设置一排钢管桩做为第一支墩;距1#桥墩边缘0、75m设置一排钢管桩做为第二支墩。
两支墩之间的钢桩中心距中心的距离为12、45m。
单中支墩:钢管桩φ50*0、7cm,7根,钢管桩间距按2、5m和3、0m两种间距布置。
钢管桩上布置2I36b、L>1800cm工字钢作横梁。
横梁上布置支架贝雷片纵梁。
现浇箱梁满堂支架(贝雷架)计算书
青田县瓯江四桥(步行桥)工程现浇箱梁满堂支架(贝雷架)检算书计算:复核:审核:中铁四局集团有限公司青田县瓯江四桥(步行桥)工程项目经理部2016年11月10日目录1 编制依据............................................................ - 4 -2 方案简介............................................................ - 4 -3 支架主要材料特性及参数.............................................. -4 -4 荷载计算............................................................ -5 -4.1 荷载类型...................................................... - 5 -4.2 荷载组合...................................................... - 5 -5 NU02联钢筋混凝土预应力箱梁支架结构计算............................. - 5 -5.1 计算模型及边界条件设置........................................ - 7 -5.2 计算结果分析.................................................. - 8 -5.2.1 托架上满堂支架计算分析 ................................ - 9 -5.2.2 横向I20a工字钢横梁分析 ............................... - 9 -5.2.3 贝雷梁分析 ............................................ - 9 -5.2.4 主横梁双榀I45a工字钢分析 ............................ - 10 -5.2.5 钢管桩分析 ........................................... - 11 -5.3 底模体系计算................................................. - 12 -5.4.5支架立杆计算................................................ - 15 - 5.5 侧模计算......................................................... - 16 -5.5.1 侧模荷载计算............................................... - 16 -5.5.5 横向背带钢管计算........................................... - 18 -5.5.6 侧模拉杆计算.............................................. - 18 -6 跨江南大道防护棚架结构计算......................................... - 18 -6.1 防护棚架设计................................................. - 18 -6.2 计算模型及边界条件设置....................................... - 19 -6.3 设计计算参数................................................. - 20 -6.4 结构模型..................................................... - 20 -6.5 单元构件计算................................................. - 21 -6.6 地基承载力................................................... - 24 -7 SU03联(NU01联)满堂支架结构计算.................................... - 24 -7.1 满堂支架设计概况............................................. - 24 -7.2 计算模型及边界条件设置....................................... - 26 -7.3 设计计算参数................................................. - 27 -7.4 梁端满堂支架计算............................................. - 27 -7.5 梁中满堂支架计算............................................. - 30 -7.6 支架立杆计算................................................. - 32 -7.7 地基承载力计算............................................... - 34 -7.8 支架稳定性计算............................................... - 34 -8 跨S49省道防护棚架结构计算......................................... - 34 -8.1 防护棚架设计................................................. - 34 -8.2 计算模型及边界条件设置....................................... - 35 -8.3 设计计算参数................................................. - 36 -8.4 结构模型..................................................... - 36 -8.5 单元构件计算................................................. - 37 -8.6 地基承载力................................................... - 41 -现浇箱梁满堂支架(贝雷架)检算书1 编制依据(1)《青田县瓯江四桥(步行桥)工程相关设计图纸》;(2)《公路桥涵设计通用规范》(JTG D60-2004);(3)《钢结构设计规范》(GB50017-2003);(4)《公路桥涵钢结构及木结构设计规范》(JTJ025-86);(5)《建筑扣件式钢管脚手架安全技术规范》(JGJ130-2011);(6)《建筑结构静力计算手册》建筑工业出版社。
现浇箱梁满堂支架搭设方案及计算书教案资料
兖州九州大桥36+56+36 米现浇箱梁满堂支架搭设方案及计算书一、工程概况兖州泗河九州大桥36+56+36 米现浇箱梁采用变高度预应力混凝土结构,上、下游两幅桥采用分幅布置,设双向2% 横坡。
单幅桥一般截面为单箱三室斜腹板截面。
单幅桥主梁截面顶宽15.86m ,底宽12.76m ~13.6m 。
主梁支点高3.5m ,跨中梁高1.7m ,梁底曲线为圆曲线。
主梁两侧各悬臂0.81m ,悬臂端部厚度0.26m ,悬臂根部厚度0.33m ,顶板全联等厚,厚度0.25m, 箱梁底板厚度为0.25m ~0.5m 。
腹板为斜腹板,腹板厚度为0.4m ~0.6m 。
各墩顶处设置横梁,横梁厚度根据受力不同有所差别,边支点横梁厚1.2m ,中支点横梁厚1.8m 。
箱梁每个箱室在中墩梁底和中横梁处留有进人孔。
箱梁腹板设有φ 10cm 通风孔,距顶板80cm ,顺桥向间距200cm 。
箱梁底板在靠近横梁处设有φ 10cm 泄水孔。
梁端距离伸缩缝中心线5cm 。
主梁采用C50 混凝土。
主梁翼缘下设置滴水槽。
二、施工方案简介根据现场实际情况,确定连续箱梁施工工序:1 、基础处理:采用建筑垃圾回填0.5m 深,分两层压实,浇筑15cm 厚C20 混凝土对地基进行处理;2 、支架搭设:根据施工现场地形采用WDJ 碗扣式管架3、模板:采用大块新竹胶板,每块模板面积>2 ㎡。
1)、外模采用侧板包底板的构造形式2)、底模构造为:下部铺横向10 ×12 ㎝的方木,纵向间距为立杆的纵向间距;上部铺纵向10 ×10 ㎝的方木,上铺厚1.2 ㎝的硬(优质)竹胶板作为面板。
3)、侧模、翼板模构造为:横肋采用L 型木排架,纵向间距为30 ㎝。
木排架用材为10 ×10 ㎝的方木,上铺厚1.2 ㎝的硬(优质)竹胶板作为面板。
三、满堂支架的设计和计算参数1、支架力学性能(一) WDJ 碗扣式管架2、搭设方案:本现浇段14~16 号墩跨越沪杭高速公路,平面位置处于曲线上。
现浇箱梁满堂支架计算
现浇箱梁满堂支架计算箱梁是一种常用的结构形式,广泛用于桥梁、高速公路、铁路等工程中。
现浇箱梁满堂支架是箱梁施工过程中常用的一种支撑结构,用于支撑和固定箱梁的预制和浇筑。
一、满堂支架的布置满堂支架的布置应根据箱梁的几何形状和尺寸进行合理布置。
一般情况下,满堂支架的布置应遵循以下原则:1.满堂支架的间距应根据箱梁的宽度和长度来确定,一般间距为1.5-2.0m。
2.满堂支架的布置应满足箱梁的受力和施工要求,应尽可能均匀分布,避免集中荷载。
3.满堂支架的位置应较为稳定,避免对箱梁的施工和安全造成不利影响。
二、满堂支架杆件尺寸计算满堂支架的杆件主要包括立柱、承重梁和斜杆等。
杆件的尺寸计算应根据其受力和稳定性要求进行。
1.立柱的尺寸计算:根据箱梁的荷载和支撑间距等参数,可以计算出立柱的截面尺寸和高度。
2.承重梁的尺寸计算:承重梁可以根据箱梁的荷载和悬挑长度等参数计算出截面尺寸和长度。
3.斜杆的尺寸计算:斜杆的尺寸计算要考虑箱梁的横向和纵向力,以及满堂支架的稳定性要求。
三、满堂支架杆件受力分析满堂支架的杆件在使用过程中会承受各种力的作用,包括水平力、垂直力以及弯矩等。
对于满堂支架的杆件受力分析,可以采用有限元分析方法或经验公式进行计算。
1.立柱的受力分析:立柱在使用过程中会承受箱梁的垂直和水平荷载,应根据受力情况合理选取材料和截面尺寸。
2.承重梁的受力分析:承重梁承受箱梁的悬挑力和水平力,其截面应能满足受力要求,保证安全可靠。
3.斜杆的受力分析:斜杆主要用于支撑箱梁的稳定性,在受力分析时应考虑斜杆的轴向力、剪力和弯矩等。
总结:。
现浇箱梁满堂支架方案计算
6边跨现浇段堂支架计算书一、工程概况郁江二桥位于桂平市城东南部长安工业园区内,距现有的郁江大桥和桂平航运枢纽对外交通桥郁江约4.9公里处,是南宁至梧州、玉林至桂平和梧贵高速这三条公路的连接纽带。
郁江二桥桥梁的起点桩号为K1+146.5,终点桩号为K2+504.5,主桥为90+165+165+90米预应力混凝土矮塔斜拉桥,主桥采用90+165+165+90m单索面三塔预应力混凝土矮塔斜拉桥,主跨布置双孔单向通航设计,桥宽30.5m,梁高3.2~6.2m,主塔为弧线形花瓶式塔,塔高22.0m,全桥共计144根斜拉索,斜拉索梁上间距4m,塔上理论索距0.8m,主梁采用单箱三室大悬臂等截面预应力混凝土箱梁,顶部为机动车道,下部在箱梁两侧顺底板悬挑出去设人行通道。
箱梁梁高6.2m—3.2m,梁体全宽30.5m,采用单箱三室加悬臂的形式,悬臂端部厚度为0.28m。
斜拉索锚固点布设在箱梁的中室,张拉端位于梁体内。
箱梁纵向划分为中墩顶托架现浇0号、1号梁段、19个悬臂浇筑梁段、边跨支架现浇段、边跨合拢段、中跨合拢段。
中墩顶0号、1号梁段同时浇筑,梁段共长11m,悬臂浇筑梁段数及梁段长度从中墩至跨中布置为:19×4.0m,边跨现浇段长度6.37m,边跨合拢段、中跨合拢段长度均为2.0m。
边跨现浇段为2.5m实心段及3.87m渐变段,实心段受力全部在过渡墩盖梁上,故此次计算取23A-23A断面向中垮方向0.6m范围段。
边跨现浇段采用满堂支架施工,支架采用WDJ碗扣式多功能钢管脚手架,基底进行填土碾压后,浇筑混凝土搭设碗扣支架,碗扣支架经过预压合格后,铺设模板。
内、外模板采用大面积的竹胶板制作,内支撑立杆采用φ48×3.0mm钢管。
二、编制依据(1)《公路桥涵施工手册》(2)《建筑施工扣件式钢管脚手架安全技术规范》(3)《建筑结构荷载规范》(4)《公路桥涵技术施工技术规范实施手册》(6)《建筑施工计算手册》(7)《公路桥涵施工技术规范》(8)、桂平郁江二桥工程设计文件及招标文件等。
现浇连续箱梁满堂支架计算书
现浇连续箱梁满堂支架计算书现浇连续箱梁满堂支架计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-20083、《混凝土结构设计规范》GB50010-20104、《建筑结构荷载规范》GB 50009-20015、《钢结构设计规范》GB 50017-2003一、工程属性箱梁断面图二、构造参数底板下支撑小梁布置方式平行于箱梁断面底板底的小梁间距l1(mm) 250 翼缘板底的小梁间距l4(mm) 250 标高调节层小梁是否设置否可调顶托内主梁根数n 2 主梁受力不均匀系数ζ0.5 立杆纵向间距l a(mm) 900 横梁和腹板下立杆横向间距l b(mm) 600 箱室下的立杆横向间距l c(mm) 900 翼缘板下的立杆横向间距l d(mm) 900 模板支架搭设的高度H(m) 8.5 立杆计算步距h(mm) 1200箱梁模板支架剖面图三、荷载参数四、面板计算面板类型覆面竹胶合板厚度t(mm) 15 抗弯强度设计值f(N/mm 2) 15 弹性模量E(N/mm 2) 6500 抗剪强度设计值fv(N/mm 2)1.6计算方式简支梁取单位宽度面板进行计算,即将面板看作一"扁梁",梁宽b=1000mm ,则其:截面惯性矩I=bt 3/12=1000×153/12=281250mm 4 截面抵抗矩W=bt 2/6=1000×152/6=37500mm 31、翼缘板底的面板承载能力极限状态的荷载设计值:活载控制效应组合:q 1=1.2b(G 1k h 0+G 2k +G 4k )+1.4b(Q 1k +Q2k )=1.2×1(26×0.315+0.75+0.4)+1.4×1(2.51+2.1)=17.662kN/m h 0--验算位置处混凝土高度(m) 恒载控制效应组合:q 2=1.35b(G 1k h 0+G 2k +G 4k )+1.4×0.7b(Q 1k +Q2k )=1.35×1(26×0.315+0.75+0.4)+1.4×0.7×1(2.51+2.1)=17.127 kN/m 取两者较大值q=max[q 1,q 2]=max[17.662,17.127]=17.662 kN/m 正常使用极限状态的荷载设计值:q ˊ=b(G 1k h 0+G 2k +G 4k )=1(26×0.315+0.75+0.4)=9.34kN/m 计算简图如下:l=l 4=250mm1)、抗弯强度验算M=0.125ql2 =0.125×17.662×0.252=0.138kN·mσ=M/W=0.138×106/37500=3.68N/mm2≤f=15N/mm2满足要求!2)、抗剪强度验算V=0.5ql =0.5×17.662×0.25=2.208kNτ=3V/(2bt)=3×2.208×103/(2×1000×15)=0.221N/mm2≤fv=1.6 N/mm2满足要求!3)、挠度变形验算ω=5qˊl4/(384EI)=5×9.34×2504/(384×6500×281250)=0.26mm≤[ω]=l/150= 250/150=1.667mm 满足要求!2、底板底的面板显然,横梁和腹板处因混凝土较厚,受力较大,以此处面板为验算对象。
现浇箱梁满堂支架受力计算书
现浇箱梁满堂⽀架受⼒计算书现浇箱梁满堂⽀架受⼒计算书年⽉⽇第份/共份1 计算依据(1)《两阶段施⼯图设计⽂件》;(2)《路桥施⼯计算⼿册》;(3)《建筑施⼯承插型盘扣式钢管⽀架安全技术规程》JGJ231-2010;(4)《建筑地基基础设计规范》 GB50007-2011。
2 承插型盘扣式钢管⽀架受⼒计算根据本桥现浇箱梁的结构特点,在施⼯过程中将涉及以下荷载形式:(1)按照《路桥施⼯计算⼿册》P172页中表8-1所⽰荷载取值为:①内箱模板⽀撑系统及外模⽀撑荷载,按均布荷载计算可取1.0kN/m2②新浇混凝⼟容重取26KN/m3(序号2)③施⼯⼈员、材料、机具荷载:a 计算模板及直接⽀承模板的⼩棱时,按均布荷载计算,取2.5kN/m2(序号3)b 计算直接⽀承⼩棱的梁时,均布荷载取1.5KNc 计算⽀架⽴杆时,均布荷载取1.0KN④混凝⼟倾倒荷载取2kN/m2(序号4)⑤振捣混凝⼟产⽣的荷载取2kN/m2(序号5)(2)通过现浇箱梁结构典型断⾯尺⼨取值计算混凝⼟⾃重:①腹板及横梁位置砼厚度为1.6m,⾃重q1=26×1.6=41.6(kN/m2)②箱内倒⾓位置砼厚度取均值0.7m,⾃重q2=26×0.7=18.2(kN/m2)③底板位置砼厚度取最⼤值0.9m,⾃重q3=26×0.9=23.4(kN/m2)④翼板倒⾓位置砼厚度取均值31.5cm,⾃重q4=26×0.315 =8.19(kN/m2)混凝⼟⾃重如下图(单位:kN/m2)(3)满堂⽀架整体布置(从上往下)如下:1)横梁处(腹板处(包含倒⾓处)):底模⾯板采⽤15mm厚度胶合板(材料种类取A-3类),顺桥向横向采⽤10×10cm顶⽊枋,间距0.25m;纵向10×10cm⽊枋是横向顶⽊枋的⽀撑,横向间距0.6m;⽴杆⽹格为0.6×0.9m;2)底板处:底模⾯板采⽤15mm厚度胶合板(材料种类取A-3类),顺桥向横向采⽤10×10cm顶⽊枋,间距0.25m;纵向15×10cm⽊枋是横向顶⽊枋的⽀撑,横向间距1.2m;⽴杆⽹格为1.2×0.9m;3)翼板处:底模⾯板采⽤15mm厚度胶合板(材料种类取A-3类),顺桥向横向采⽤10×10cm顶⽊枋,间距0.2m;纵向10×10cm⽊枋是横向顶⽊枋的⽀撑,横向间距1.5m;⽴杆⽹格为1.5×0.9m。
现浇梁满堂和钢管柱支架计算书(最终版)
附件:新丰互通B/C匝道桥现浇梁施工支架结构计算书一、工程概况新丰互通立交位于朱屋村南侧,是新丰县城及周边地区车辆上下高速的主要出入口,本合同段在新丰江北侧的朱屋村南侧山间设置新丰互通。
采用半定向T型互通立交与G105一级路顺接,方便新丰县城及周边村镇的车辆上下高速公路。
互通共设置主线桥1座,匝道桥4座,其中B/C匝道桥上部结构采用现浇箱梁结构;BK0+627.375匝道桥桥跨布置为3*(3×28.75)预应力现浇箱梁+12×30m预应力T梁; CK0+284.306匝道桥桥跨布置为11×20m预应力现浇箱梁+2×25现浇箱梁。
根据设计图纸,B匝道桥第一~三联上部结构采用3*28.75米预应力混凝土现浇箱梁,桥面宽10.5m,梁体采用单箱单室斜腹板结构。
梁高1.75cm,顶宽10.3m,悬臂长2.25m,底宽4.94m,顶板厚度28cm,腹板厚度45~65cm,底板厚度22cm;每跨在跨中设置横隔板。
C匝道桥第一~三联上部结构采用20米预应力混凝土现浇箱梁,桥面变宽,采用单箱单室斜腹板结构。
梁高1.50m,悬臂长2.25m,腹板厚45~65cm,顶板厚28cm,底板厚22cm;第三联每跨跨中设置横隔板;第四联上部结构采用25米预应力混凝土现浇箱梁,桥面宽10.5m,采用单箱单室斜腹板结构,梁高1.60m,箱梁悬臂长2.25m,腹板厚45cm~65cm,顶板厚28cm,底板厚22cm,在每跨跨中设置横隔板。
二、编制依据(1)《铁路混凝土梁支架法现浇施工技术规程》(TB10110—2011)(2)《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ 130-2011)(3)《钢结构设计规范》(GB50017-2003)(4)《建筑结构荷载规范》(GB50009-2001)(5)《公路桥涵地基与基础设计规范》(JTG D63-2007)三、上部梁体施工方案新丰互通B匝道桥现浇箱梁共3联,每联3跨,其中第一联位于新丰互通E匝道和主线路基之间填平区,地形较平坦,梁底至原地面高度在3-13m间,采用满堂支架现浇施工;第二联前两跨横跨主线路基,地形较为平坦,梁底至原地面高度在7-13m间采用满堂支架现浇施工,第三跨横跨C匝道桥桥,桥区位于主线路基左侧边坡,梁底至原地面高度在13-20m间,采用满堂支架现浇法施工;第三联由于梁底至原地面高度在20m以上(22-29m),采用钢管柱贝雷支架法施工新丰互通C匝道桥共4联,均为现浇箱梁结构,第一联共4跨,每跨跨径为20m,梁底距原地面高度在7-13m间,采用满堂支架现浇施工;第二联共4跨,每跨跨径为20m,梁底距原地面高度在13-19m间,采用钢管柱贝雷支架法施工;第三联共3跨,每跨跨径为20m,梁底距原地面高度在在7-18m间,采用钢管柱贝雷支架法施工;第四联共2跨,跨径为25m,横跨主线路基,梁底距原地面高度在在7-8m间,采用满堂支架现浇施工。
贝雷梁支架计算书
简支箱梁贝雷支架现浇施工方案计算书一、工程概况为加快现浇简支箱梁施工进度,确保施工工期,施工单位决定增加2套贝雷支架和1套箱梁模板,进行现浇简支箱梁的施工。
计划采用贝雷支架进行箱梁现浇的桥梁孔跨位置见下表:表1 计划采用贝雷支架的桥梁孔跨序号桥梁名称制梁位置孔跨数备注2孔24m梁,1 东边山大桥全桥梁高3.05m2孔32m梁1孔24m梁,2 陈福湾1#大桥全桥梁高3.05m9孔32m梁3孔24m梁,合计11孔32m梁贝雷支架现浇梁施工就是用贝雷片组装成箱梁施工的支撑平台,在贝雷架上进行箱梁模板安装、模板预压、钢筋安装、砼浇注、预应力初张拉等施工项目。
它与移动模架的区别在于,支撑系统与模板系统是分离的,且没有液压和走行系统。
贝雷支架经受力检算后,必须能满足制梁过程的各种荷载及形变。
二、贝雷支架施工方案介绍针对最不利的墩高19.5m,跨度32m的梁,设计两种方案。
这里对这两种方案进行检算。
方案1的贝雷支架布置图见图1、图2。
30140ⅠⅡⅠⅡ4972单位:m m图1 32米现浇梁贝雷支架顺桥向布置图2Ⅰ36a 工字钢砂桶95×3001395.5375.5承台承台墩身墩身74252962062072008500350图2 32m现浇梁现浇支架横向布置(方案1)方案2的贝雷支架布置图见图3、图4。
图3 方案2中的贝雷梁纵桥向布置图4 方案2中的贝雷梁横桥向布置三、贝雷支架施工计算内容1、贝雷梁强度、位移计算2、立柱强度、稳定计算3、立柱基础即承台抗剪切破坏检算4、横梁计算四、贝雷支架施工计算(一)荷载分析1、箱梁自重32m梁体混凝土用量为334.5m3,容重按2.6t/m3计,则梁体重量为870t。
2、箱梁内外模板重量根据现浇箱梁定型模板图按150t考虑,呈均布荷载形式布置在底板上面。
3、人、机、料及施工附加荷载人、机、料及其他施工附加荷载取4.5kN/m2。
(二)方案1的贝雷梁及立柱承载能力计算1、腹板正下方贝雷梁计算将混凝土的重量考虑1.1倍的增大系数,人、机、料及其他施工附加荷载按箱梁底宽5m考虑,则每延米的荷载集度为:(≈870⨯1.1+⨯⨯+1505.4362kN/m56.10/32)所以参与计算的作用于支架上的荷载实际为:/362=⨯326.mmkN11803kN为安全计,假定半个箱梁的重量及施工机具、模板重量均由腹板正下方的6片贝雷梁承受。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
青田县瓯江四桥(步行桥)工程现浇箱梁满堂支架(贝雷架)检算书计算:复核:审核:中铁四局集团有限公司青田县瓯江四桥(步行桥)工程项目经理部2016年11月10日目录1 编制依据............................................................ - 4 -2 方案简介............................................................ - 4 -3 支架主要材料特性及参数.............................................. -4 -4 荷载计算............................................................ -5 -4.1 荷载类型...................................................... - 5 -4.2 荷载组合...................................................... - 5 -5 NU02联钢筋混凝土预应力箱梁支架结构计算............................. - 5 -5.1 计算模型及边界条件设置........................................ - 7 -5.2 计算结果分析.................................................. - 8 -5.2.1 托架上满堂支架计算分析 ................................ - 9 -5.2.2 横向I20a工字钢横梁分析 ............................... - 9 -5.2.3 贝雷梁分析 ............................................ - 9 -5.2.4 主横梁双榀I45a工字钢分析 ............................ - 10 -5.2.5 钢管桩分析 ........................................... - 11 -5.3 底模体系计算................................................. - 12 -5.4.5支架立杆计算................................................ - 15 - 5.5 侧模计算......................................................... - 16 -5.5.1 侧模荷载计算............................................... - 16 -5.5.5 横向背带钢管计算........................................... - 18 -5.5.6 侧模拉杆计算.............................................. - 18 -6 跨江南大道防护棚架结构计算......................................... - 18 -6.1 防护棚架设计................................................. - 18 -6.2 计算模型及边界条件设置....................................... - 19 -6.3 设计计算参数................................................. - 20 -6.4 结构模型..................................................... - 20 -6.5 单元构件计算................................................. - 21 -6.6 地基承载力................................................... - 24 -7 SU03联(NU01联)满堂支架结构计算.................................... - 24 -7.1 满堂支架设计概况............................................. - 24 -7.2 计算模型及边界条件设置....................................... - 26 -7.3 设计计算参数................................................. - 27 -7.4 梁端满堂支架计算............................................. - 27 -7.5 梁中满堂支架计算............................................. - 30 -7.6 支架立杆计算................................................. - 32 -7.7 地基承载力计算............................................... - 34 -7.8 支架稳定性计算............................................... - 34 -8 跨S49省道防护棚架结构计算......................................... - 34 -8.1 防护棚架设计................................................. - 34 -8.2 计算模型及边界条件设置....................................... - 35 -8.3 设计计算参数................................................. - 36 -8.4 结构模型..................................................... - 36 -8.5 单元构件计算................................................. - 37 -8.6 地基承载力................................................... - 41 -现浇箱梁满堂支架(贝雷架)检算书1 编制依据(1)《青田县瓯江四桥(步行桥)工程相关设计图纸》;(2)《公路桥涵设计通用规范》(JTG D60-2004);(3)《钢结构设计规范》(GB50017-2003);(4)《公路桥涵钢结构及木结构设计规范》(JTJ025-86);(5)《建筑扣件式钢管脚手架安全技术规范》(JGJ130-2011);(6)《建筑结构静力计算手册》建筑工业出版社。
(7)《路桥施工设计计算手册》周水兴编著;(8)《建筑施工计算手册》(第二版);(9)《公路桥涵钢结构及木结构设计规范》(JTJ025-86);(10)《MIDAS/civil》计算软件;(11)《结构力学求解器》清华大学;2 方案简介青田县瓯江四桥(步行桥)工程,SU01联(P1#墩-P2#墩)钢筋混凝土简支箱梁,跨径22.338m,单箱双室截面,梁高2m,悬臂宽度1.5m,悬臂外形根据建筑造型确定,顶、底板厚度0.22m;SU03联(P3#墩-P4#墩)钢筋混凝土简支箱梁,跨径20m,单箱双室截面,梁高2m,悬臂宽度1.5m,悬臂外形根据建筑造型确定,顶、底板厚度0.22m;NU01联(P8#墩-P9#墩)钢筋混凝土简支箱梁跨径20m,单箱双室截面,梁高2m,悬臂宽度1.5m,悬臂外形根据建筑造型确定,顶、底板厚度0.22m;NU02联(P9#墩-P10#墩)预应力混凝土简支箱梁跨径42.641m,大桩号侧横梁采用预应力结构,跨径33m,支承间距为25.8m。
纵梁单箱双室截面,梁高2.8m,悬臂宽度1.5m,悬臂外形根据建筑造型确定,顶、底板厚度0.22m;上部构造现浇箱梁均采用支架现浇法施工,其中SU01联、NU02联上跨市政江南大道与S49省道,横跨公路处采用防管桩+型钢防护棚架作为承重支架,其余两联均采用满堂碗扣支架现浇。
3 支架主要材料特性及参数支架采用Q235钢材材料参数见下表:表3.1 主要材料设计指标4 荷载计算4.1 荷载类型①模板、支架自重②新浇筑混凝土自重③施工人员、材料及机具等施工荷载(2.5kN/m2)④倾倒混凝土产生的冲击荷载(2kN/m2)⑤振捣混凝土产生的荷载(2kN/m2)4.2 荷载组合验算构件强度:1.2倍恒载+1.4倍活载;验算构件刚度:1.0倍恒载+1.0倍活载。
5 NU02联钢筋混凝土预应力箱梁支架结构计算NU02联为钢筋混凝土预应力结构箱梁,采用由于上跨S49省道,施工时必须搭设防护棚架,涉路两侧采用贝雷梁+碗扣满堂支架组合支架作为承重支架。
支架布置形式贝雷梁采用90cm一组间距90cm布置六组。
贝雷梁上部采用60cm间距I20a工字钢作为分配梁,分配梁上搭设碗扣式满堂支架,支架基本步距1.2m,横梁处间距60cm×60cm,。
支架总体高度2m。
支架顶部横向铺设15cm×10cm方木,面板采用15mm厚竹胶板,面板下30cm布置10cm×10cm方木。
贝雷梁下布置间距为4m的三根φ529mm×8mm钢管桩,钢管桩下部浇筑60cm高C20混凝土基础。
防护棚架设计:防护棚架采用三根φ529mm×8mm管桩+I45a工字钢组合钢结构设计,管桩顶部采用双榀45a工字钢作为横梁,横梁上纵向铺设45a工字钢分配梁,间距布置60cm,分配梁顶部采用方木竹胶板底模,最大跨度12m。
图5-1 NU02联支架布置立面图图5-2 NU02联支架布置断面图图5-3 NU02联防护棚架布置断面图托架承受的荷载按贝雷梁上面满堂碗扣支架间距进行混凝土及其他荷载的分配。
①③③②④⑤⑥⑦⑤表5-4 横梁梁体荷载分区计算表表5-5 标准梁体荷载分区计算表5.1 计算模型及边界条件设置图5.1为NU02联现浇箱梁托架midas分析模型图,梁体两端由于上跨省道,两端均采用贝雷梁+满堂支架形式,计算采取靠近大里程方向布置,模型计算采用整体模拟。
