智能张拉数控压浆施工工艺
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
智能张拉数控压浆施工工艺

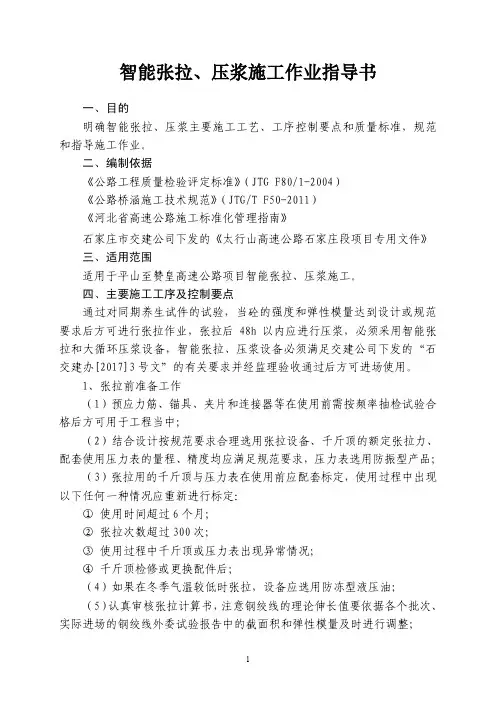

张拉压浆作业指导书
工程概况:本标段共有25米箱梁56片,均为K255+522北汪分离立交构件,13米T 梁168片,分属3个一等通道3个管线交叉。
一、 后张法预应力张拉
预制梁板混凝土强度达到设计强度的100%,且龄期不小于7天时可进行张拉预应力钢束,根据图纸要求锚下控制应力25米箱梁为0.75fpk ,13米T 梁为0.72fpk 。
1)后张法预应力张拉的施工工序(见工序框图)
预留检查预制梁混凝土施工 强度、龄期编束、穿束 预应力
安装工作锚 千斤顶、油对称伸长值计算 记录伸长值 不合格找出原因或返工 伸长值真空压浆 待出坑或安装
后张法预应力施工工序框图
2)后张法预应力张拉施工要点
(1)孔道预留采用设计规定的材料和方式,拆模后及时用胶带等将锚垫板口有效封闭。
(2)穿束前检查锚垫板和孔道,保证锚垫板位置准确,孔道内畅通,无积水和杂物。锚下螺旋钢筋采用直径不小于12mm的HPB钢筋,圈数不应少于6圈。
(3)穿束采用人工穿束,穿束前进行编束、编号,采取整束穿束,穿束过程中防止污染,不让钢绞线在地面拖动。穿束后尽早进行张拉。预应力混凝土后张梁板在混凝土浇筑之前不得穿束,混凝土浇筑前应在管道内穿硬塑料管,硬塑料管的直径宜小于管道直径1cm。(4)张拉施工时,严格控制混凝土强度与弹性模量。锚垫板下及周边混凝土须密实。宜采用与构件混凝土同条件下养生的混凝土试件进行控制,回弹仪回弹强度值可作为参考。
(5)张拉前对不同类型的孔道进行至少一个孔道的摩阻测试。根据测试结果对设计张拉控制应力进行修正。
(6)安装智能千斤顶,要保证千斤顶、工作锚、锚垫板三者同心,具与锚垫板垂直。锚垫板的安装位置必须准确,工作锚必须进槽。要经常检查工具锚、夹片,防止滑丝。
(7)张拉过程
①张拉程序
采用智能张拉设备进行张拉作业,对操作人员进行专门培训,确保熟练操作智能张拉设备,具备处理张拉过程中出现问题的能力。预应力钢绞线张拉顺序严格按照图纸要求进行张拉,千斤顶张拉作用线与预应力钢绞线的轴线重合一致,垂直于锚垫板。
I 、钢绞线的张拉程序如下:0→10%σk →20%σk →100σk (持
荷5分钟) →锚固。
25米箱梁钢束张拉顺序
第一步:先对称张拉N1钢束至100%的控制张拉应力。
第二步:对称张拉N3钢束至100%的控制张拉应力。
第三步:再将N2钢束对称张拉至100%的控制张拉应力。
第四步:最后对称张拉N4钢束至100%的控制张拉应力。
13米T梁钢束张拉顺序
第一步:先对称张拉N1钢束至100%的控制张拉应力。
第二步:对称张拉N2钢束至100%的控制张拉应力。
②实际伸长值按以下公式计算:
△L=△L1+△L2(mm)
△L1=100%的伸长值-10%的伸长值(mm)
△L2=20%的伸长值-10%的伸长值(mm)
③张拉的操作步骤
两人配备一套智能张拉设备,一人负责操作电脑,一人负责照看张拉现场,张拉按设计要求的顺序进行,并保证对称张拉。
第一步:安装锚具,将锚具套在钢丝束上,使分布均匀。
第二步:将清洗过的夹片,按顺序依次嵌入锚孔钢丝周围,夹片嵌入后,人工用专用的工具钢管轻轻敲击,使其夹紧预应力钢丝,夹片外露长度要整齐一致。
第三步:安装智能千斤顶,将千斤顶套入钢丝束,连接智能张拉仪,确保千斤顶大缸进油顺畅。
第四步:在智能控制设备中设置好梁号、孔道号、千斤顶编号、回归方程、设计张拉控制力值、钢绞线的理论伸长量、加载速率、停顿点、持荷时间等张拉要素。准备就绪开始张拉。
张拉过程数据显示示意
第五步:注意显示器,张拉到钢丝束的控制应力时,保证持荷5min。计算出钢丝束的实测伸长量并与理论值比较,如果超过±6%应停止张拉分析原因。
第六步:控制设备,使张拉油缸缓慢回油,夹片将自动锚固钢铰线,如果发生断丝滑丝,则应割断整束钢丝线,穿束重拉。
第七步:张拉完成,打印、分析智能张拉数据,拆除千斤顶。
(8)按照设计的张拉顺序采用两段对称张拉。在张拉施工中,张拉速率应控制在张拉控制力的10%-15%/min,并应匀速加压,为确保多
点张拉的同步性,可增加几个停顿点。张拉过程中,密切监控智能张拉设备工作过程,确保两侧的千斤顶出顶长度均匀和张拉速率基本相同。同时注意梁体的变化,特别是预拱度,防止梁端摩阻力过大而损伤梁体。
密切监控张拉设备,控制张拉施工过程同步性(钢绞线对称张拉同步性、张拉过程同步性、张拉停顿点同步性),切实控制有效预应力大小和同断面不均匀度。由于采用智能控制系统进行张拉,可以排除人为、环境因素影响,实现张拉停顿点、停顿时间、加载速率的同步性。由计算机完成张拉、停顿、持荷等命令的下达。
(9)在钢绞线表面做好记号,检查张拉后是否有滑丝现象。
(10)钢绞线在张拉控制预应力达到稳定后方可锚固。在张拉锚固过程中或锚固完成以后,不得大力敲击或震动。夹片式锚具锚固后夹片顶面保证平齐,其相互间距的错位控制在2mm以内,且露出锚具外的长度不大于4mm。锚固完毕经检验合格后方可切除端头多余的钢绞线,切割采用砂轮锯或无齿锯切割,且不得损伤锚具;杜绝采用电弧切割。
(11)切割后钢绞线的外露长度不小于30mm,且不应小于1.5钢绞线直径。
(12)张拉完成后,在48小时内完成孔道压浆。否则应采取措施,确保钢绞线不出现锈蚀。
(13)张拉锚固后需要放松预应力时,做到以下几点:
a.对于夹片式锚具可采用专用放松装置将锚具松开。
b.严禁在预应力筋存在拉力的状态下直接将锚具卸去。
c.对于需再次锚固的预应力筋,严禁有夹痕的部分进入受力段。
二、孔道压浆
