临时道路施工方案52128
临时道路施工方案

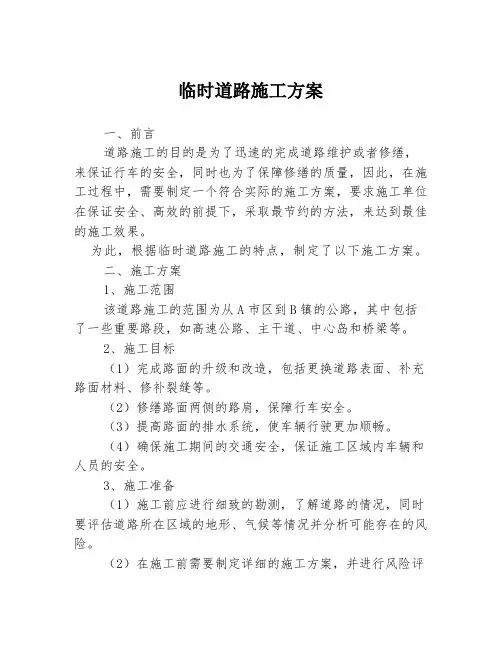

临时道路施工方案一、前言道路施工的目的是为了迅速的完成道路维护或者修缮,来保证行车的安全,同时也为了保障修缮的质量,因此,在施工过程中,需要制定一个符合实际的施工方案,要求施工单位在保证安全、高效的前提下,采取最节约的方法,来达到最佳的施工效果。
为此,根据临时道路施工的特点,制定了以下施工方案。
二、施工方案1、施工范围该道路施工的范围为从A市区到B镇的公路,其中包括了一些重要路段,如高速公路、主干道、中心岛和桥梁等。
2、施工目标(1)完成路面的升级和改造,包括更换道路表面、补充路面材料、修补裂缝等。
(2)修缮路面两侧的路肩,保障行车安全。
(3)提高路面的排水系统,使车辆行驶更加顺畅。
(4)确保施工期间的交通安全,保证施工区域内车辆和人员的安全。
3、施工准备(1)施工前应进行细致的勘测,了解道路的情况,同时要评估道路所在区域的地形、气候等情况并分析可能存在的风险。
(2)在施工前需要制定详细的施工方案,并进行风险评估,同时准备相应的施工设备和相关材料。
(3)在施工前要同时准备好安全设施和警示标识,比如,设置警示标识、设置警戒线、设置灯光等警示设备,并对施工人员进行相关的安全培训。
4、施工过程(1)在施工期间,需要对施工区域进行清理和拆除,将运输设备、挖掘机、卡车等运至施工现场。
(2)确定施工起始点和施工路线,标记线路和倒角,并在需要设置限速器和临时红灯等设备。
(3)按照预定的施工方案开始施工,包括路表材料清理、道路路面修补、路面摊铺等。
(4)保证施工过程中的交通通畅,同时对施工过程进行检查和调整,确保施工质量。
(5)在施工结束时清理现场,移除施工设备和临时围挡等设施,恢复道路交通。
5、施工后检查在施工结束后,对所进行的施工进行全面地检查和维护,保证施工的质量和安全,例如,在施工范围内检查,对施工过程中可能存在的地基沉降、破裂等问题进行处理和修复,确保道路交通安全和通畅。
三、总结以上是施工方案的具体内容,可根据实际情况进行调整和修改。
临时道路施工方案

暂时道路施工方案1. 项目背景本项目是为了解决某城市市区道路施工期间交通拥堵的问题而制定的暂时道路施工方案。
该方案旨在确保施工期间交通畅通,并保证施工安全和施工质量。
2. 施工目标2.1 保障交通畅通2.2 确保施工安全2.3 保证施工质量3. 施工方案3.1 道路划分根据施工区域和道路功能,将施工区域划分为主干道、支线道和暂时道路三个部份。
主干道保持正常通行,支线道进行暂时封闭,暂时道路为施工期间新开辟的道路。
3.2 交通组织3.2.1 主干道交通组织主干道交通组织保持原有交通流线,通过设置暂时交通标志和标线,引导交通流向正常通行的道路。
3.2.2 支线道交通组织支线道交通组织采取封闭措施,设置暂时路障和警示标志,禁止车辆和行人通行,确保施工区域安全。
3.2.3 暂时道路交通组织暂时道路交通组织通过新开辟的道路,将交通流线引导至暂时道路,确保施工期间交通畅通。
3.3 施工安全措施3.3.1 施工区域标识在施工区域周边设置明显的施工标识,包括施工区域警示牌、施工指示牌等,提醒过往车辆和行人注意施工区域。
3.3.2 暂时交通标志和标线在施工区域内设置暂时交通标志和标线,指示车辆和行人的行驶方向和注意事项,确保施工期间交通顺畅。
3.3.3 施工现场安全设施在施工现场设置安全设施,包括安全警示灯、防护栏杆等,保障施工人员和过往车辆的安全。
3.4 施工质量控制3.4.1 施工技术要求明确施工技术要求,确保施工质量符合标准,包括道路平整度、排水系统、标线等。
3.4.2 施工监督设立专门的施工监督人员,对施工过程进行监督,及时发现并纠正施工中的问题,确保施工质量。
4. 预期效果4.1 交通畅通通过合理的交通组织和暂时道路的设置,保证施工期间交通畅通,减少交通拥堵的发生。
4.2 施工安全通过严格的施工安全措施和设施,确保施工期间施工人员和过往车辆的安全。
4.3 施工质量通过严格的施工技术要求和监督,保证施工质量符合标准,提高道路使用寿命。
临时通道施工方案(3篇)

第1篇一、工程概况1. 项目名称:临时通道施工2. 项目地点:XX市XX区XX路3. 项目背景:由于附近道路施工,为确保周边居民和企事业单位的正常出行,需在该路段建设一条临时通道。
4. 施工周期:30天5. 施工单位:XX建设有限公司二、施工组织与管理1. 施工组织机构(1)项目经理:负责全面领导施工工作,协调各部门关系,确保工程顺利进行。
(2)技术负责人:负责技术指导和监督,确保施工质量。
(3)安全负责人:负责施工现场的安全管理工作,确保施工安全。
(4)质量负责人:负责工程质量管理工作,确保工程质量。
(5)物资负责人:负责施工材料的采购、运输和保管。
2. 施工管理措施(1)建立健全施工管理制度,确保施工工作有序进行。
(2)严格执行施工方案,确保施工质量。
(3)加强施工现场管理,确保施工安全。
(4)加强施工人员培训,提高施工技能。
三、施工方案1. 施工工艺(1)路基施工:采用挖掘机进行土方开挖,人工配合进行路基平整。
(2)路面施工:采用水泥混凝土路面,先铺设基层,再铺设面层。
(3)排水设施施工:设置雨水井、检查井等排水设施,确保路面排水顺畅。
2. 施工步骤(1)测量放线:根据设计图纸,进行现场测量放线,确定路基、路面、排水设施等位置。
(2)路基施工:先进行土方开挖,然后进行路基平整,确保路基符合设计要求。
(3)基层施工:铺设水泥混凝土基层,厚度为15cm,采用摊铺机进行施工。
(4)面层施工:铺设水泥混凝土面层,厚度为5cm,采用摊铺机进行施工。
(5)排水设施施工:设置雨水井、检查井等排水设施,确保路面排水顺畅。
(6)交通标志设置:在临时通道两端设置交通标志,引导车辆安全通行。
3. 施工进度安排(1)第1-5天:完成测量放线、路基施工。
(2)第6-10天:完成基层施工。
(3)第11-15天:完成面层施工。
(4)第16-20天:完成排水设施施工。
(5)第21-25天:完成交通标志设置。
(6)第26-30天:进行施工验收、交付使用。
工程临建道路施工方案(3篇)

第1篇一、工程概况本项目位于XX地区,占地面积XX平方米,建设内容包括办公楼、宿舍楼、食堂等配套设施。
为了确保施工顺利进行,需临时建设一条道路,以方便物资运输、人员出入和施工车辆通行。
二、施工方案1. 施工准备(1)组织机构:成立临时道路施工小组,明确各岗位职责,确保施工顺利进行。
(2)人员配备:根据工程需求,配备施工人员、技术人员和现场管理人员。
(3)材料设备:准备施工所需的材料、设备,如水泥、砂石、钢材、混凝土搅拌车、装载机、挖掘机等。
2. 施工工艺(1)测量放线:根据设计图纸,确定道路中心线,采用全站仪进行测量放线。
(2)路基处理:清除路基上的杂草、杂物,进行平整,确保路基坚实。
(3)路基填筑:选用适合的填料,按照设计要求进行分层填筑,每层厚度控制在20cm左右,碾压密实。
(4)基础施工:在路基上铺设一层厚10cm的碎石垫层,作为道路基础。
(5)路面施工:采用水泥混凝土进行路面施工,分为底基层、基层和面层。
(6)排水设施:设置排水沟,确保路面排水顺畅。
3. 施工质量控制(1)严格控制路基填筑质量,确保路基坚实稳定。
(2)加强路面混凝土施工过程控制,确保混凝土强度和密实度。
(3)对施工过程中的关键工序进行检测,确保施工质量符合设计要求。
4. 施工安全(1)加强施工现场安全管理,确保施工人员生命财产安全。
(2)做好施工现场消防、用电、防暑降温等安全措施。
(3)对施工人员进行安全教育,提高安全意识。
三、施工进度安排1. 施工准备阶段:10天2. 路基处理及填筑阶段:15天3. 基础施工阶段:10天4. 路面施工阶段:15天5. 排水设施施工阶段:5天6. 竣工验收阶段:5天四、环境保护1. 施工过程中,采取有效措施,减少对周围环境的影响。
2. 加强施工现场环境管理,确保施工垃圾及时清理。
3. 施工结束后,对临时道路进行恢复,减少对环境的影响。
五、施工总结本施工方案旨在确保工程临建道路施工顺利进行,提高施工质量和施工效率。
临时施工道路修筑施工方案

临时施工道路修筑施工方案一、施工概述:本次施工任务是为了修建一条临时施工道路,便于施工人员进出施工现场,并保证施工期间交通的畅通。
施工道路总长度为2000米,宽度为5米。
施工时间为一个月。
二、施工方法与流程:1.工地准备:(1)确定施工道路的布置位置和长度;(2)清理施工道路两侧的垃圾和障碍物;(3)根据需要,测量标出施工道路的轮廓。
2.道路路基处理:(1)清理施工道路上的沙石和杂物;(2)对路基进行复查并清理,确保路基平整;(3)如果路基不平整,需要进行填土和夯实。
3.铺设基层:(1)在路基上铺设一层厚度为10厘米的碎石;(2)对碎石层进行平整和夯实,确保牢固。
4.铺设面层:(1)在碎石层上铺设一层厚度为10厘米的沥青混凝土;(2)对沥青混凝土进行压实和整平。
5.线划和标识:(1)在道路两侧划出标准的车道线;(2)设置施工提示牌和交通指示牌。
三、施工安全与环保:1.安全措施:(1)施工现场设置警示标志,警示施工;(2)施工人员佩戴安全帽和工作服;(3)车辆进出施工现场需按规定速度行驶,并注意安全;(4)施工道路两侧设置围栏和安全警示标志。
2.环保措施:(1)施工过程中严禁乱倒废弃物;(2)施工现场保持清洁,随时清理垃圾和杂物。
四、施工设备与材料:1.施工设备:(1)挖掘机:用于清理施工道路垃圾和整平路基;(2)压路机:用于夯实碎石层和沥青混凝土层。
2.施工材料:(1)碎石:用于路基和基层;(2)沥青混凝土:用于面层。
五、施工计划:1.第一周:(1)施工道路两侧清理;(2)路基准备和夯实。
2.第二周:(1)铺设碎石层;(2)碎石层夯实。
3.第三周:(1)铺设沥青混凝土;(2)沥青混凝土压实。
4.第四周:(1)线划和标识;(2)施工现场清理。
六、质量与进度控制:1.质量控制:(1)对路基、碎石层和沥青混凝土层进行检查,确保质量合格;(2)严格按照施工规范操作,确保道路结构牢固耐用。
2.进度控制:(1)制定详细的施工进度计划,确保施工工期不延误;(2)根据实际进展情况进行适时调整,确保施工进度稳定。
施工临时道路施工方案

施工临时道路施工方案第1篇施工临时道路施工方案一、项目背景根据我国基础设施建设的发展需求,为保障施工现场交通运输的畅通,确保工程进度和质量,现需对施工区域内的临时道路进行合理规划与建设。
本方案旨在规范施工临时道路的建设标准,提高施工效率,降低施工成本,同时保障施工安全及环境保护。
二、编制依据1. 《中华人民共和国道路交通安全法》;2. 《城市道路临时停车场、临时道路建设和管理办法》;3. 《建筑工程施工现场临时设施设计规范》;4. 《施工现场临时道路施工技术规范》;5. 项目施工图纸及施工组织设计。
三、施工目标1. 确保施工临时道路的通行能力,满足施工期间各类车辆及设备的通行需求;2. 降低施工对周边环境及交通的影响,保障施工现场的安全与环保要求;3. 合理利用资源,降低临时道路施工成本;4. 确保临时道路施工质量,满足施工进度要求。
四、施工范围及内容1. 施工范围:本项目施工临时道路全长XX公里,包括道路主线及支线;2. 施工内容:临时道路的规划、设计、施工、维护及拆除。
五、施工方案1. 道路规划(1)根据施工现场实际情况,合理规划临时道路的走向、宽度及车道数量;(2)充分考虑施工现场的运输需求,合理设置临时道路的交叉口、弯道及坡度;(3)临时道路规划应遵循安全、环保、经济、实用的原则。
2. 道路设计(1)临时道路设计应满足施工期间的交通需求,同时考虑施工结束后道路的拆除及恢复;(2)临时道路设计应符合相关技术规范,确保道路通行安全;(3)临时道路设计应充分考虑排水设施,避免雨水积涝;(4)临时道路设计应尽量减少对周边环境的影响。
3. 道路施工(1)施工前,应进行现场踏勘,制定详细的施工方案及进度计划;(2)施工过程中,严格遵循施工方案,确保施工质量;(3)临时道路施工应采用适宜的施工工艺及材料,降低施工成本;(4)施工过程中,应加强现场管理,确保施工安全及环保要求。
4. 道路维护(1)定期对临时道路进行检查,发现问题及时处理;(2)加强临时道路的日常养护,确保道路通行条件;(3)遇特殊天气,应及时采取措施,保障道路通行安全。
临时道路施工方案

临时道路施工方案引言概述:临时道路施工方案是指在道路施工期间,为了保障交通的顺畅和施工工作的顺利进行,临时建设的道路。
本文将从道路选择、施工材料、施工工艺和施工安全四个方面详细阐述临时道路施工方案。
一、道路选择:1.1 交通流量分析:根据道路交通流量的大小,选择合适的临时道路方案。
可以通过交通监测设备和历史交通数据进行分析,确保临时道路能够满足交通需求。
1.2 道路类型选择:根据施工地点和道路用途,选择合适的临时道路类型。
可以选择铺设临时沥青路面、混凝土路面或者铺设临时铁板等方式。
1.3 路线规划:根据施工地点和交通流线,规划临时道路的路线。
考虑施工区域的道路宽度、弯道半径等因素,确保临时道路的安全性和通行能力。
二、施工材料:2.1 路面材料选择:根据临时道路的用途和施工期限,选择合适的路面材料。
可以选择使用沥青、混凝土或者临时铁板等材料,确保临时道路的平整度和承载能力。
2.2 护栏材料选择:根据临时道路的需求,选择合适的护栏材料。
可以选择钢制护栏、水泥护栏或者塑料护栏等材料,确保临时道路的安全性。
2.3 标志标线材料选择:根据交通规则和标准,选择合适的标志标线材料。
可以选择反光标志、道路标线等材料,确保临时道路的交通指引和安全性。
三、施工工艺:3.1 路面施工工艺:根据临时道路的材料和用途,确定路面的施工工艺。
可以采用铺设、压实、平整等工艺,确保临时道路的平整度和承载能力。
3.2 护栏施工工艺:根据护栏的材料和需求,确定护栏的施工工艺。
可以采用焊接、固定等工艺,确保临时道路的安全性。
3.3 标志标线施工工艺:根据标志标线的材料和要求,确定标志标线的施工工艺。
可以采用涂刷、贴膜等工艺,确保临时道路的交通指引和安全性。
四、施工安全:4.1 安全防护设施:在临时道路施工期间,设置合适的安全防护设施。
如设置警示标志、安全警戒线等,确保施工现场的安全。
4.2 交通管制措施:在临时道路施工期间,采取合适的交通管制措施。
施工临时道路工程施工方案

一、工程概况本工程为某项目建设所需的临时道路,全长约2000米,路面宽度6米,路面等级为C级公路。
道路起点位于施工现场东北角,终点位于施工现场西南角。
临时道路主要用于施工期间的物资运输、人员通行等。
二、施工组织设计1. 施工单位:XXX施工有限公司2. 施工队伍:由具有丰富施工经验的工程师、技术人员、施工人员组成。
3. 施工进度:根据施工总进度计划,临时道路施工工期为3个月。
三、施工方案1. 施工准备(1)场地平整:对施工现场进行平整,确保道路施工基础坚实。
(2)测量放样:根据设计图纸,进行道路中线、高程的测量放样。
(3)材料设备准备:准备施工所需的材料、设备,如水泥、砂石、钢筋、模板、混凝土搅拌车等。
2. 施工工艺(1)基础施工1)开挖路基:根据设计要求,开挖路基,深度为0.3米。
2)填筑路基:采用分层填筑、压实的方法,填筑厚度为0.3米,压实度达到95%以上。
3)铺设基层:铺设厚度为0.15米的基层,采用水泥稳定土材料。
(2)路面施工1)铺设底基层:铺设厚度为0.1米的底基层,采用水泥稳定土材料。
2)铺设沥青混凝土面层:铺设厚度为0.4米的沥青混凝土面层,采用沥青混凝土材料。
3. 施工质量控制(1)原材料检验:对水泥、砂石、沥青混凝土等原材料进行检验,确保质量符合要求。
(2)施工过程控制:严格按照施工工艺进行施工,确保施工质量。
(3)验收标准:按照C级公路验收标准进行验收。
四、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工过程中,严格执行操作规程,防止安全事故发生。
3. 施工现场保持整洁,及时清理施工垃圾。
4. 施工人员佩戴安全帽、安全带等防护用品。
五、施工进度安排1. 第1个月:完成路基、基层施工。
2. 第2个月:完成底基层、面层施工。
3. 第3个月:完成道路验收,交付使用。
六、结语本施工临时道路工程施工方案,旨在确保施工进度、质量、安全、文明施工等方面的要求。
在施工过程中,我们将严格按照方案执行,确保工程顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章、编制说明 (1)第二章、工程概况 (1)第三章、施工方法 (2)第四章、机具设备配备表 (3)第五章、人力资源配备计划 (3)第六章、质量保证措施 (4)第七章、环境保护措施 (4)第八章、文明施工措施 (5)第一章编制说明为实现安全管理规范化、科学化,确保规范施工安全生产,根据该工程总平面图布置及施工特点特编制该施工方案。
一、依据国家、行业现行的设计规范、施工规范、验收标准及有关资料。
二、依据我公司对施工现场的勘察、调查资料。
三、依据我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。
四、依据ISO9001标准的质量管理体系。
五、依据我公司可调用到本工程项目的各类资源。
因雨季施工期的来到,为了防止施工现场道路泥泞,便于施工车辆的正常运行,材料正常供应,依据规范安全文明施工59-2011规定,施工现场道路需硬覆盖处理。
第二章工程概况一、工程特点:1、工程名称为洋湖垸公交站场项目。
2、本工程位于长沙市南二环以南,猴子石大桥以西,阳光一百社区对面。
3、工程内容包括一栋综合楼及一栋站务楼和站场场地施工。
4、本方案所指现场临时道路分为地下室土石方临时施工便道和主体施工阶段绕场地环形道路。
(具体位置见附图)二、施工要求:(道路剖面图见附图)1、地下室土石方临时道路施工要求如下:(此段道路长度总共约150米)地下室临时施工便道坡度为1:8,宽度为8米,坡道上铺设0.5米厚道渣填实,并在全部地基路段采用钢板路基箱铺设。
为保证施工进度的要求,便道要派专人维护,做到雨天不泥泞,不影响机械车辆的行走。
基坑内土石方开挖外运完成后,最后挖出施工便道,并外运。
④此段便道使用时间从地下室旋喷桩施工开始准备工作至土石方开挖外运完成以后(具体时间为4月5日至土方外运完成)。
2、主体施工阶段绕场地环形道路施工工序及要求如下:(施工道路总共长500米)平整场地:现场地面高低不平需平整场地,采用人工和机械两种方法平整。
道路路基:采用素土碾压,压实度≥93%(重型压实标准)。
道路路基填方区域不得使用淤泥、腐植土、耕土等不符合施工规范的土壤,回填土必须分层碾压,每层虚铺厚度不得大于300mm,基坑标高为31.8米,路面标高为34.1米,总共填土1.65米厚。
片石基层:300mm厚100mm-300mm片石。
④碎石铺设及平整:150mm厚碎石。
⑤钢筋:采用12@150双层双向。
⑥砼路面:200厚C25商品混凝土面层分块浇筑,振捣密实,随打随抹平。
第三章施工方法一、路基:2、路基基本要求:对原地面进行清表、平整夯实及特殊路基处理,路基施工前或施工过程中,采取各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量。
3、路基基底处理:对松土段,先清除有机质土,用推土机根据设计标高分层推平。
用重型振动压路机分层碾压,直到压实层顶面稳定、无下沉、表面平整均匀,边线顺直。
二、碎石基层:1、已对路基工作面的中线、高程、宽度、平整度等进行了认真的检查,经检验各项指标满足规范要求,可以进行碎石基层的施工。
2、原材料的选择选择石料强度、级配、石料压碎值等符合要求的材料进行填筑基层。
3、摊铺与夯实:用推土机将碎石进行摊铺,碾压前要注意碎石中的含水量,含水量应比最佳量大1%,碾压实行先轻后重的方法进行。
先用6-8t压路机进行初压,迅速用平地机进行整平和整形。
然后再用重型压路机进行终压。
三、砼路面:1、安装模板:模板采用钢模板,模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直。
2、砼摊铺和振捣:采用商品混凝土一次摊铺混凝土路面厚度为200mm。
每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。
振捣时,可用平板式振捣器或插入式振捣器。
3、伸缩缝施工:伸缩缝宜在混凝土硬结后锯成,锯缝必须及时,伸缩缝应与路中心线成90°,缝壁必须竖直,缝隙宽度一致,缝中不得连浆。
4、表面修整:水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须人工将其表面抹平。
5、养护:混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。
养护时间一般约为14~2ld。
混凝土宜达到设计要求,且在养护期间和封缝前,禁止车辆通行。
其养护方法采用湿治养生法,即在混凝土抹面2h后,表面有一定强度,用湿麻袋或草垫,或者20~3Omm厚的湿砂覆盖于混凝土表面以及混凝土板边侧。
覆盖物还兼有隔温作用,保证混凝土少受剧烈的天气变化影响。
在规定的养生期间,每天应均匀洒水数次,使其保持潮湿状态。
第四章机具、设备配备表计划投入的主要施工机械设备表年份名称数量备注1 单斗反铲挖掘机1台斗容量1.0m³2 履带式压路机1台25 T3 机动三轮车1台4 水准仪DSZ2 1台5 经纬仪DJ-2 1台6 振动棒2个7 打夯机4台说明:小型手持工具按需随时进场。
第五章人力资源配备计划1、施工员两名、测量员一名2、挖掘机、压路机、三轮车司机各一名3、砼工20名第六章质量保证措施为保证质量体系在本工程的有效运作,本工程将制定质量保证措施,其配备的质保手段将覆盖整个工程,成为工程施工指导性文件。
根据本工程质量目标的要求,在施工过程中从与质量密切相关的“人、机、料、环、法”五方面,即人员、机械、材料、施工方法等几个方面严格进行控制。
其主要包括如下内容:(1)人的控制加强政治思想教育、劳动纪律教育、职业道德教育、专业技术培训,健全岗位责任制,改善劳动条件,公平合理地激励劳动热情,并根据工程特点,从确保质量出发,在人的技术水平、人的生理缺陷、人的心理行为、人的错误行为等方面来控制人的使用,从思想素质、业务素质和身体素质等方面综合考虑,全面控制(2)机械控制机械控制包括施工机械设备、工具等控制。
根据不同工艺特点和技术要求,选用合适的机械设备、正确使用、管理和保养。
为此要健全“人机固定”制度、“操作证”制度、岗位责任制度、交接班制度、“技术保养”制度、“安全使用制度”、机械设备检查制度等。
每个月由专业设备员进行一次检查和保养,确保机械设备处于最佳使用状态。
(3)材料控制对供应商进行评估,定出合格供应商,制定出采购材料、机械设备的质量要求和质量保证措施。
(4)施工过程控制规定对质量有影响的过程进行跟踪或验证,包括施工过程、机械设备、进场物资,并详细描述试块制作养护,以及粗钢筋连接等特殊过程规定连续监控点和过程监测措施。
第七章环境保护措施一、管理目标严格执行国家及省市有关法律、法规,积极改善作业环境,防止粉尘、噪音和水源污染,搞好现场卫生,保障职工身体健康,以良好的心态积极投入施工生产。
二、组织管理措施项目经理部成立以项目经理为组长的环境保护领导组,监控管理部为责任部门,设兼职环保管理员1 名。
完善环境保护管理制度,施工现场认真执行国家有关环保的政策、法规,落实环保管理制度,加强政治思想工作,对职工开展加强环境保护的意识教育,形成一个文明良好的施工环境,对检查出的问题限期整改。
实行环保目标责任制:把环保指标按责任书的形式层层分解到个人,列入岗位责任制,建立一支良好的环保自我监控体系。
加强对施工现场粉尘、噪音、废气的监测和监控工作,与文明施工现场管理一起检查、考核、奖罚,及时采取措施消除粉尘、废气和污水的污染。
三、技术管理措施(1)防止大气污染:施工现场勤打扫,保持整洁卫生,场地平整,施工现场垃圾、渣土要及时清理出现场,做到无积水、无黑臭、无垃圾,排水畅通。
(2)防止水源污染:施工现场排水必须经过沉淀后,排入污水管网。
(3)防止噪音污染措施:严格控制人为噪音,进入施工现场不得高声喊叫、最大限度地减少噪声。
第八章文明施工措施一、文明施工管理目标本工程实行施工现场标准化管理。
二、组织管理措施1、项目经理部成立以项目经理为组长的文明施工领导组,作业班组负责人为相关作业区文明施工责任人,负责工地现场的文明施工工作。
2、完善文明施工管理制度,施工现场认真执行国家有关文明施工的法规,落实文明施工管理责任制,实现现场标准化管理。
加强政治思想工作,对职工开展职业道德与文明施工的教育,形成一个文明的施工环境。
3、将文明施工管理办法报送业主、监督审查,自觉接受管理与监督。
三、技术管理措施1、加强施工现场总平面布置的管理,按照总平面布置图,搭设临时设施,安装机具、堆放材料、构件,尽量减少现场二次倒运。
2、施工现场保持场地平整,现场道路必须通畅,排水系统良好,场容场貌整洁,无长流水,无长明灯和路障。
3、各种材料及构件应按要求堆放整齐,并进行标识。
怕潮、怕雨淋日晒的材料,要采取防潮和遮盖措施,易失小件和贵重物品要入库保管。
4、现场使用的施工机械,经常保持清洁,标记编号明显,安全装置可靠。
机棚内外干净整齐,棚内视线好,操作方便,搅拌机周围要有排水措施,干净整洁。
5、环境卫生:作业区范围内由操作层人员负责清理,非施工区域由专门保洁人员进行清理,划分区域,责任到人,每天由技术监控部人员进行检查,并作好记录。
湖南省沙坪建设有限公司洋湖垸公交站项目部2017年4月23日。
