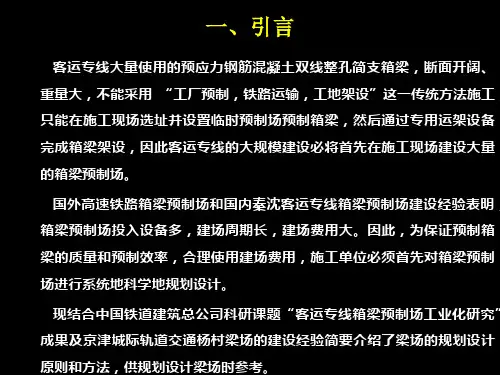

梁场规划设计的主要内容
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
梁场规划设计的主要内容:
一、梁场的功能分区
1. 保障区
实现梁场各种材料、物资、电力、水、蒸汽等的保障和供给功能。保障区主要由砂石料场、钢筋存放加工区、工程试验室、变电所、混凝土搅拌站、锅炉房、仓库、水站等组成。
2. 制梁区
制梁区主要内实现预应力混凝土梁的预制和初张拉等功能。制梁区主要包含钢筋绑扎台座、模型准备台座、制梁台座、门吊轨道基础等土建结构物。
3. 存梁区
存梁区主要实现预应力混凝土梁的养生、终张拉、压浆、封锚、存储、检测等功能,必要时可实现支座安装和混凝土梁防水层、保护层等功能,部分梁场存梁区在经过特殊规划和设计后可实现架桥机调头功能。存梁区一般由存梁台位、静载试验台座、横移滑道、轮胎式搬梁机通道(轮轨式搬梁机轨道基础)、轮胎式搬梁机变向区(轮轨式搬梁机变向区)等组成。
4. 提梁上桥区(装车区)
在提梁上桥区(装车区)主要实现预应力混凝土梁上桥、装车功能,部分梁场提梁上桥区在经过特殊规划与设计后可实现架桥机安装、拆除、调头等功能。提梁上桥区包含提梁台座、提梁机轨道基础或运梁通道等土建结构物。
5. 生活办公区
主要实现为场区工作人员提供生活、办公场所功能。生活办公区宜具有自己独立的水电保障体系。
二、梁场的规划与设计
(一)、梁场规划:
一般应包括梁场选址、梁场关键参数(制梁台座数量、存梁台位数量等)确定、梁场主要大型设备配置、梁场总体平面布置等内容。
(二)、施工设计:
主要包括土建结构物设计、电力规划、给水输水规划、雨污排水规划以及热力规划等内容。
1、选址原则
永临结合;征地拆迁及复垦量少;供梁距离短;交通方便;梁场宜选择在地质状况好、地基处理工程量小的地基上;梁场选址应考虑防洪、排涝和防凌等要求;以确保施工安全。
2、制梁台座数量确定:
梁场最少制梁台座数量n=K×η(个)
其中:
K-单台座制梁周期(天/榀),外侧模固定式台座可取5,
外侧模移动式台座可取5.5
η-按计划确定的梁场一天预制混凝土梁的数量(榀/天)
根据K和T可确定梁场最少制梁台座的数量。
如梁场计划一天预制混凝土梁2榀,则采用固定式外模的梁场最少制梁台座数量可设置为n=T×η=5×2=10个,同理移动式外模的梁场可设置11个。
3、存梁台位数量确定
梁场最少存梁台位数量M=T×η(个)
其中:
T-混凝土梁在存梁台位上最少存放时间(天),可取为38天
η-按计划确定的梁场一天预制混凝土梁的数量(榀/天)
根据η和T可确定梁场最少存梁台位的数量。
如梁场计划一天预制混凝土梁2榀,则梁场的最少存梁台位数量M=T×η=38×2=76个。
4、搬移梁方式
梁场搬移梁方式可分为移梁小车横移搬梁法和提梁机提吊搬移梁法,两种搬移方法各有优缺点,各有其适用范围,在梁场规划中应根据工程条件合理选用。
(1)移梁小车横移法移梁
优点:移梁小车体积小,重量轻,一次性投入的机械设备费用少。
缺点:移梁小车轨道基础数量大,每个制梁台座必须设置两条移梁小车轨道基础,轨道基础及地基处理费用高;操作麻烦,每移走架设一榀混凝土梁,同列中的其它混凝土梁均要相应挪动一次;移梁存在相对较多技术风险,按制梁技术条件要求,混凝土梁移动时四个支点必须共面,其误差不得大于2mm,采用移梁小车因受多方面因素影响,实现移梁技术要求相对难度较大,另外,采用移梁小车移梁不能省去装车提梁机。
(2)搬梁机(提梁机)搬梁
搬梁机按走行方式可分轮胎式和轮轨式两种。提梁机均为轮轨式,一般特指2×450T轮轨式门式起重机。
优点:通道(轨道基础)数量少;采用四点起吊三点平衡技术,易满足混凝土梁移动的技术要求;操作方便,一般情况下一个梁场配置一套搬梁机(提梁机)即可;台座的排列方式灵活。
缺点:一次性投入的机械设备费用较高。
5、存梁方式
存梁方式主要有单层存梁、双层存梁两种形式。若采用搬梁机搬梁,两种存梁形式均可采用;若采用移梁小车方式移梁只可选择单层存梁形式。
6、梁场总体平面布置
梁场的总体布置取决与制梁台座和存梁台位的布置。
总的来说,制梁台座有两种布置形式:纵列式和横列式。横列式布置梁场是指搬移梁时混凝土梁移动方向与混凝土梁纵向垂直布置的梁场。纵列式布置梁场是指搬移梁时混凝土梁移动方向与混凝土梁纵向平行布置的梁场。
每一种布置方式中,多个台座的具体排列方式主要取决于箱梁搬出台座的方式和设备。目前,出梁方式有两种:搬梁机出梁和移梁小车出梁,搬梁机又分轮胎式的和轮轨式的两种。
(1)采用移梁小车出梁时
采用移梁小车出梁时,梁场的平面布置一般采用横列式,如下图所示。
特点:台座呈“一”字形单列布置,初张拉箱梁后,拆除一侧外侧模,由移梁小车将箱梁从台座上顶起并横移至存梁台位上,但箱梁装车需另配提梁机。
(2)采用900T轮轨式提梁机
采用900t轮轨式搬梁机时,梁场一般采用横列式,梁场的平面布置如下图所示。
特点:台座可单列、双列及更多列布置(图中为双列),初张拉箱梁后,900t轮轨式搬梁机纵跨制梁台座,将箱梁直接提吊出台,并存放到存梁台位上。提吊不同台座中的箱梁时,轮轨式搬梁机需要横移变轨
(3)采用900T轮胎式搬梁机
采用900t轮胎搬梁机时,梁场一般采用横列式,梁场的平面布置如下图。
特点:台座可单列、双列及更多列布置(图中为双列),初张拉箱梁后,900t轮胎式搬梁机纵跨制梁台座,将箱梁直接提吊出台,并存放到存梁台位上。提吊不同台座中的箱梁时,搬梁机需要变向。
(4)采用2×450t轮轨龙门吊机时
采用2×450t轮轨龙门吊机时,梁场一般采用纵列式,梁场的平面布置如下图所示。
特点:台座一般双列布置,两台450t轮轨式提梁机横跨两列制梁台座,将箱梁直接提吊出台,并存放到存梁台位上。
(二)梁场施工设计
梁场重要结构物:
主要包含制梁台座、存梁台位、移梁小车轨道基础、搬梁机走行轨道基础、提梁机走行轨道基础、拌和站基础、静载试验台座等。
梁场一般结构物:
主要包含钢筋绑扎台座、模型准备台座、料棚、生活用房等。
1. 制梁区制梁台座设计
分类:
根据上部结构的不同,制梁台座可分为格构式制梁台座和墙式制梁台座等;根据下部基础的不同,制梁台座可分为桩基础制梁台座和筏板基础制梁台座等。
基本要求:
制梁台座地基基础设计为变形控制设计,应同时满足承载力计算和地基变形规定,箱梁四支座处沉降差不宜超过2mm。
