11沙曲二矿井底车场作业
十一井二斜二段绞车回撤

12、两人以上同时作业时,必须有专人负责统一,发出口号,使
全体人员听从指挥。
13、搬运减速机、电机等重大设备,在装卸车时,车体必须打掩。
14、当用车辆运输物品时,一定要尽量装在车箱中心,并用绳索
绑牢固避免在运行中串动。
15、两人以上搬动大件物品时,必须有专人负责统一,发出口号,
鸡西矿业集团
滴道盛和煤矿
七采区二斜二段绞车回撤安全措施
科长:
工程师:
安全负责人:
编制人:
2013年9月10日
审批单位
领导批示:
负责人:
七采区二斜二段绞车回撤安全措施
2013年9月10日
事由:
为保证七采区二斜二段绞车回撤过程中施工安全,特制定安
安全技术措施报矿,请矿领导批示。
安全技术措施
1、检修时间:2013年月日
7、施工中所用起重设备、绳扣子、撬棍、大锤等工具,在安装
前必须检查好,不合格工具严禁在工作中使用。
8、起吊设备时,人员不准站立在重力倾斜一侧,防止碰伤人员。
9、起吊减速机、电机等大件时,应先进行试吊,认定或狭窄处时,要注意前后人员,避免
挤伤。
11、在使用起重机时,如果单人已拉不动,就说明过重,要更换
全体人员听从指挥。
16、装绞车滚筒主轴等长物件时要离开地面,转弯时必须慢行,
以免发生事故。
18、装卸、搬运时应遵守各种车辆,起重机等机械设备安全操作
规程。
19、在绞车道工作时,必须做到行车不行人。
20、施工时如需要开风烧焊,必须严格执行烧焊报告措施。
2、检修地点:七采区二斜二段绞车
3、成立检修指挥小组,确定工程负责人,安全负责人,技术负责
“110”工法切顶留巷瓦斯治理技术研究

1292023年8月上 第15期 总第411期油气、地矿、电力设备管理与技术China Science & Technology Overview0 引言随着现代工业的发展,我国的煤炭需求量、煤炭开采规模及数量与日俱增[1]。
同时,我国煤层瓦斯含量比较丰富,存在“高储低渗”的特点,即煤层瓦斯储量高、煤层渗透率低[2]。
受地质条件及开采技术影响,在开采过程中,极易发生瓦斯涌出,导致瓦斯爆炸事故的发生,造成重大的人员伤亡和财产损失。
近年来,以“110”工法切顶留巷工艺开采逐步在全国煤矿推广应用,在提高煤矿开采量的同时,瓦斯治理面临着新挑战[3]。
现以沙曲2号煤矿“110”工法施工某综采工作面为例,根据综采工作面切顶留巷墙体瓦斯治理工作的方案设计以及瓦斯治理效果,对墙体瓦斯治理的方法和治理效果进行分析,探索该种工艺下回采工作面瓦斯治理的新思路、新方法,为瓦斯防止的研究提供技术指导。
1 “110”工法开采下瓦斯治理现状1.1 工作面概况沙曲2号煤矿4#煤综采工作面倾向长度为230~240m,走向长度为1100~1300m,工作面煤厚在1.8~2.5m,平均煤厚 2.3m。
所采4#煤煤层瓦斯含量10.89m 3/t,残存量3.54m 3/t,上覆3#煤层原始瓦斯含量为10.76m 3/t,残存量3.5m 3/t,5#煤层原始瓦斯含量为12.08m 3/t,残存量3.64m 3/t,3#、4#、5#煤层均为高瓦斯突出煤层。
工作面回采期间采用“Y”型通风,工作面配风量为1600~2400m 3/min。
目前,沙曲2号煤矿4#煤层综采工作面普遍采用的瓦斯治理方法有上邻近层、下邻近层瓦斯治理钻孔、本煤层瓦斯治理钻孔和裂隙带瓦斯治理钻孔(采空区高位瓦斯治理钻孔)等瓦斯治理措施。
1.2 “110”工法综采工作面瓦斯治理难点“110”工法综采工作面在提高煤炭回采率和加快煤炭回采进度的的同时,也给工作面瓦斯治理工作带来较大的困难。
副立井井口、井底操车系统检修施焊安全技术措施 2

副立井井口、井底操车系统检修施焊安全技术措施一、工程概况现副立井井口、井底进车道摇台轨道磨损严重、推车机的地基螺栓松动,副立井马上要下放25301工作面的支架、采煤机等大型设备,为保证大型设备的安全下放,我队准备对副立井井口、井底进车道轨道进行加固补焊,对井口、井底推车机的地基螺栓进行更换,更换时需要进行焊割作业。
为确保施工安全,特制定本措施。
三、施工时间2014年月日至月日每日时至时三、施工地点沙曲矿副立井井口、井底。
四、组织机构及职责施工总负责人:高宝柱施工现场负责人:徐伟技术负责人:李国平施工人员:胡展鸿吕旭峰张品毕艳军于凤明武建斌韩朝伟乔建军周宇张伟刘玉峰、张全胜张栋等人员现场安全员1名瓦斯检查员1名五、所需工具及材料1、撬棍 2根2、大锤 1把3、剁斧 1把4、扳手 3把5、氧气瓶、乙炔瓶、氧气带、乙炔带、电焊机、焊把线六、安全措施<1> 一般规定1、施工期间现场施工负责人要随时与矿调度联系,听从矿调度的指挥,矿井其他单位出现异常情况时,矿调度和工程总负责人要根据情况严重性及时决定是否停止施工。
2、施工期间,要在井底南北绕道口、打卡通道口和井棚内进出车道口20m范围内设警戒,并挂警示牌,严禁闲杂人员随意靠近井口。
3、施工期间,井底现场负责人和带班队长要及时向施工总负责人汇报施工进度和施工过程中遇到的难题,发现问题及时汇报,及时解决。
4、施工期间所有施工人员都要听从现场负责人和带班队长指挥,并要相互配合,不得以任何理由推诿。
5、施工时,井口、井底不得同时作业,严禁任何人和任何物品随意靠近井口,以免意外物品掉入井筒,给井底施工人员造成意外伤害,井口、井底作业时,井上下把罐工严格把关,井上下罐笼周围10m以外严禁任何人随意进入。
6、施工过程中要将所用的工具系好保险绳,以防掉入井筒。
7、氧气瓶和乙炔瓶要分装分运,氧气瓶和乙炔瓶在罐笼内放置时,要放在可靠的地方,捆绑牢靠。
在下放氧气瓶和乙炔瓶时小罐严禁乘人。
煤矿井底车场排水联络巷施工安全技术措施

HJSQ/OHSMSO3-1305-[2011]华晋焦煤有限责任公司沙曲矿作业地点:南翼井底车场南绕道南翼井底车场排水联络巷施工安全技术措施编制:贾继磊施工单位:开拓一队施工负责人:王崔荣实用文档南翼井底车场排水联络巷施工安全技术措施会审人员名单审批签字日期矿总工:安全副总(兼):通风副总:地测副总:矿调度:安监处:生产技术科:机电科:通风科:防突科:实用文档地测科:工程科:主管单位:施工队组:编制:南翼井底车场排水联络巷施工安全技术措施审批意见实用文档南翼井底车场排水联络巷施工安全技术措施实用文档会审人员名单审批签字日期项目经理:安监:生产:技术:机电:通风:调度:主管单位:施工队组:编制:排水联络巷施工安全技术措施一、概况(1)工程概况实用文档排水联络巷开口位于南绕道里程171m右帮处,与南绕道夹角为40°,巷道设计施工长度为48.7m,先平掘9.1m,再以坡度-18°向下施工30.3(31.9)m;最后平掘7.7m 与南翼胶带大巷贯通。
(2)、地质构造及煤层产状该巷道施工区段,预想巷道在L5灰岩、6#煤、泥岩、细砂岩中施工,经探测排水联络巷顶板以上为4m为L5灰岩的顶板,底板以下约1m为6#煤层顶板,具参考地质资料预测地质条件相对简单,但可能会遇到断层或小型褶曲。
6#煤层倾角10-15°倾向225°。
(3)水文地质情况工作面水文地质条件比较复杂,工作面为带压掘进面。
奥灰水静水位标高为+800m,最大带压2.9MPa,奥灰水突水系数为0.013—0.033,属相对安全区。
太灰水静水位标高为+780m,最大带压为2.7MPa,该含水层厚度不大,出露范围小,岩溶、裂隙发育不均匀,富水性差。
由于本区构造及陷落柱发育,太灰水隔水层平均厚度不足9m,掘进过程中产生的裂隙破坏该隔水层,太灰水可能会顺底板破碎裂隙带涌入工作面,造成太灰水涌水事故,需要引起特别注意。
二、巷道断面及支护形式(一)巷道断面断面设计为半圆拱形,支护形式采用锚网索喷联合支护。
矿井五号中部车场施工、安全、技术措施

矿井五号中部车场施工、安全、技术措施砂墩子矿井五号中部车场施工、安全、技术措施编写:技术经理:安全经理:机电经理:生产经理:项目经理:中煤三建二十九处哈密项目部二0一四年八月会审记录砂墩子矿井五号中部车场施工、安全、技术措施单位签名日期审核安调通风机电经理生产经理技术经理安全经理项目经理审批意见第一章概况一、编制的依据(一)砂墩子矿工程科提供的《北翼采区五号中部车场平、剖、断面图》。
(二)《矿山井巷工程施工及验收规范》和《煤矿井巷工程质量检验评定标准(MT5009-94)》。
(三)《煤矿安全规程》。
二、工程概况五号中部车场设计工程量为159.401m,方位角为315°,已于2012年5月施工至41m处,我单位现根据原五号中部车场剖面、断面图继续施工,1-1断面为直墙半圆拱形,净宽4000mm,净高3800mm,采用29U型钢棚+锚网索喷联合支护,喷浆厚度均为200mm,砼强度等级为C20;2-2断面为矩形,净宽5400mm,净高3800mm,采用锚网索喷支护,喷浆厚度100mm,砼强度等级为C20;喷浆料配合比均为水泥:黄砂:石子=1:2:2。
拨门施工完成后,施工1-1断面92.235m后,按平巷施工2-2断面67.166m。
该巷道为N4006工作面回风顺槽运输所服务。
附:五号中部车场平、剖、断面图三、地质概况根据已揭露围岩情况分析,本巷道主要位于4#煤层内,黑色,性较脆,易片落,4#煤层瓦斯含量较低,其中多数瓦斯煤样均未检测出瓦斯,成分均以氮气及二氧化碳气体为主。
根据地质报告提供资料,4#煤层有自燃发火倾向,属易自然煤层,自燃发火期2~3个月。
本巷道水文地质条件简单,掘进施工中应加强顶板管理及支护。
五号中部车场巷道全部位于4#煤层中,所以支护工艺不需要改变。
四、水文地质条件预计施工时有局部淋水,不会对施工造成影响,但必须采取措施排水。
第二章施工方法一、施工方案因原巷道已施工至溜煤眼处,现我单位在溜煤眼施工完成后开始五号中部车场施工,巷道采用机掘,经过溜煤眼排矸至北翼胶带输送机大巷矿方永久胶带。

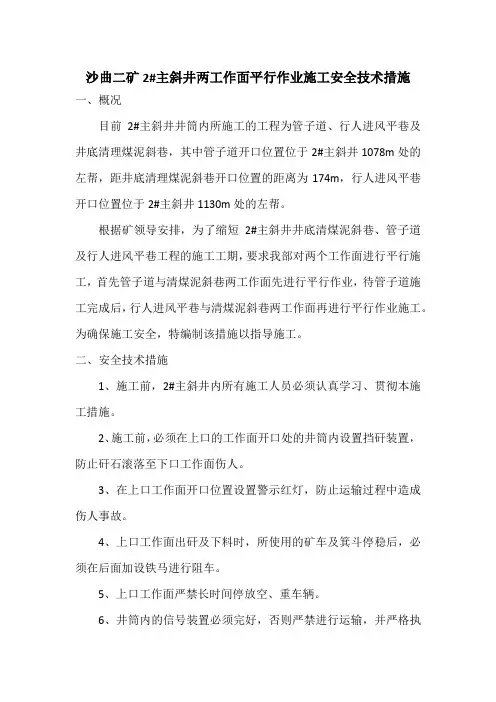

沙曲二矿2#主斜井工作面平行作业施工安全技术措施

沙曲二矿2#主斜井两工作面平行作业施工安全技术措施一、概况目前2#主斜井井筒内所施工的工程为管子道、行人进风平巷及井底清理煤泥斜巷,其中管子道开口位置位于2#主斜井1078m处的左帮,距井底清理煤泥斜巷开口位置的距离为174m,行人进风平巷开口位置位于2#主斜井1130m处的左帮。
根据矿领导安排,为了缩短2#主斜井井底清煤泥斜巷、管子道及行人进风平巷工程的施工工期,要求我部对两个工作面进行平行施工,首先管子道与清煤泥斜巷两工作面先进行平行作业,待管子道施工完成后,行人进风平巷与清煤泥斜巷两工作面再进行平行作业施工。
为确保施工安全,特编制该措施以指导施工。
二、安全技术措施1、施工前,2#主斜井内所有施工人员必须认真学习、贯彻本施工措施。
2、施工前,必须在上口的工作面开口处的井筒内设置挡矸装置,防止矸石滚落至下口工作面伤人。
3、在上口工作面开口位置设置警示红灯,防止运输过程中造成伤人事故。
4、上口工作面出矸及下料时,所使用的矿车及箕斗停稳后,必须在后面加设铁马进行阻车。
5、上口工作面严禁长时间停放空、重车辆。
6、井筒内的信号装置必须完好,否则严禁进行运输,并严格执行“行人不行车、行车不行人”的规定。
7、放炮时,放炮警戒距离距上口工作面开口位置不小于300m,如果其中一个工作面揭煤或穿煤层施工时,放炮警戒点设置在距井口以外30m的地面。
8、任何一个工作面放炮时,2#主斜井井筒内的所有施工人员必须撤至警戒线以外的安全地点。
9、严禁两个工作面同时进行放炮作业。
10、两工作面平行施工过程中,要相互配合、协调好,如其中一个工作面遇到特殊情况时,必须及时通知另一个工作面,并及时进行处理。
其它未尽事宜严格执行《沙曲二矿2#主斜井行人进风平巷施工安全技术措施》、《沙曲二矿2#主斜井管子道施工安全技术措施》及《沙曲二矿2#主斜井井底清理煤泥斜巷掘进作业规程》中的相关内容。
煤矿职工教育培训档案试卷及答案

沙曲矿新入矿职工入井前安全教育培训考试卷单位:姓名:分数:一、填空题:(每空1分,共30分)1、沙曲矿属于()和()矿井,抓紧抓好安全工作尤其重要。
2、《中华人民共和国安全生产法》于()起正式实施。
3、“三违”是指:违章()、违章()、违反()。
4、沙曲矿现有“三立三斜”共6个井口。
其中专门用于进风的是()和(),专门用于回风的是()和()。
5、为确保安全生产,煤矿企业必须坚持()、()、()三并重。
6、煤矿井下常见的五大自然灾害是:()、()、()、()、()。
7、乘坐罐笼入井时,要听从()的统一指挥,按照()上下罐笼。
8、人车运行中,不得将()、()或身体的()露出车外。
9、在井下大巷行走时,要走()一侧,,不准在轨道()行走。
10、《煤矿安全规程》具有()、()、()、()的特点。
11、沙曲矿所有入井人员必须随身携带()自救器。
二、判断题:(每小题2分,共30分。
对的打√,错的打×)1、《煤矿安全规程》规定,井下空气中一氧化碳的最高允许浓度是0.024%。
()2、发生工伤事故时,对出血伤员要先止血、后搬运。
()3、采掘工作面的风流中,当二氧化碳浓度达到1.0%时,必须停止作业。
()4、掘进工作面严禁空顶作业。
靠近迎头5米内的支护,在爆破前必须进行加固。
()5、煤矿井下可以用水来扑灭任何火灾。
()6、发生瓦斯爆炸的主要原因是瓦斯浓度高。
瓦斯浓度越高,瓦斯爆炸的威力越大。
()7、“一炮三检”的三检是指:在装药前、放炮前、放炮后,必须由盯面瓦检员现场检查瓦斯情况。
()8、井下爆破时产生的有害气体主要有:NO2、CO、CO2和SO2等。
()9、矿井火灾事故中,遇难人员绝大部分是因有毒气体中毒窒息而死亡的。
()10、我国煤矿安全生产现状是:总体稳定、趋于好转,形势依然严峻,事故总量仍然很大。
()11、隔离式自救器的使用时间为运动时不少于40分钟,静坐可达2~3小时。
()12、每个井下职工都有制止任何人违章作业的权力。
张×与陕西亿安建设工程有限公司劳动争议二审民事判决书

张×与陕西亿安建设工程有限公司劳动争议二审民事判决书【案由】民事劳动争议、人事争议其他劳动争议、人事争议【审理法院】山西省吕梁地区(市)中级人民法院【审理法院】山西省吕梁地区(市)中级人民法院【审结日期】2020.06.28【案件字号】(2020)晋11民终1270号【审理程序】二审【审理法官】潘文薛鑫斌张晓玮【审理法官】潘文薛鑫斌张晓玮【文书类型】判决书【当事人】张×;陕西亿安建设工程有限公司【当事人】张×陕西亿安建设工程有限公司【当事人-个人】张×【当事人-公司】陕西亿安建设工程有限公司【代理律师/律所】薛×山西卓阳律师事务所【代理律师/律所】薛×山西卓阳律师事务所【代理律师】薛×【代理律所】山西卓阳律师事务所【法院级别】中级人民法院【字号名称】民终字【被告】陕西亿安建设工程有限公司【本院观点】双方当事人于2017年3月15日签订劳动合同,合同第十条明确约定月工资为3000元。
【权责关键词】撤销合同合同约定书证证明诉讼请求维持原判【指导案例标记】0【指导案例排序】0【本院查明】二审查明事实同一审,本院予以确认。
【本院认为】本院认为,双方当事人于2017年3月15日签订劳动合同,合同第十条明确约定月工资为3000元。
参照《山西省农民工参加工伤保险暂行办法》第十五条,用人单位和农民工双方签订的劳动合同中约定了工资标准的,按照劳动合同中约定的工资标准计算。
用人单位和农民工双方没有签订劳动合同或者劳动合同中没有约定工资标准或者工作不满1个月的,月工资标准参照适用其统筹地区上年度职工平均工资。
故上诉人与用人单位签订劳动合同并明确约定了工资标准,不符合适用月工资标准参照适用其统筹地区上年度职工平均工资的条件。
综上所述,上诉人张×的上诉请求不能成立,应予驳回;一审判决认定事实清楚,适用法律正确,应予维持。
依照《中华人民共和国民事诉讼法》第一百七十条第一款第一项规定,判决如下:【裁判结果】驳回上诉,维持原判。
安子洼煤矿二号井4211综采工作面搬家倒面作业规程2011

陕西淳化安子洼煤矿二号井4211综采工作面设备搬迁施工作业规程安子洼煤矿二号井目录第一章概况 (1)第一节井田概况 (1)第二节工作面概况 (2)第二章工作面安装准备工作 (7)第一节地面准备工作 (7)第二节井下准备工作 (7)第三节4211工作面末采阶段支护设计 (9)第四节回撤通道的施工 (14)第五节搬家倒面组织机构 (16)第三章4211工作面设备回撤 (18)第一节4211工作面回撤顺序 (18)第二节4211工作面设备回撤 (18)第三节设备运输 (23)第四章4212工作面设备安装与运输 (25)第一节4212工作面设备安装顺序 (25)第二节4212工作面设备安装 (25)第三节设备运输 (33)第五章设备拆除、安装、运输的安全注意事项 (35)第六章安全技术措施 (40)第七章劳动组织与施工进度 (45)第八章单机试运转及联合试运转 (47)第九章4212工作面灾害防治 (49)第十章管理制度 (51)第一章概况第一节井田概况一、交通位置安子洼煤矿二号井位于淳化县城正北直距26km处,行政区划属淳化县秦河乡安子洼村管辖。
地理坐标为东经108°34′08″—108°34′24″,北纬35°0′57″—35°1′12″。
矿区有淳化县城至照金公路从整合区东南通过,在县城与G211国道相连,至附近乡镇均有公路相通。
东南距咸阳市87km,距西安市107km。
东南距咸(阳)—铜(川)及西(安)—候(马)铁路三原集装站40km。
交通方便。
井田交通位置详见图1-1-1。
二、地形地貌本区位处陕北黄土高塬南缘,近南北向沟谷发育,切割较深,形成沟谷、梁峁相隔的地貌景观。
地势总体北高南低;海拔标高1500—1625m,相对高差125m。
地表多被第四系沉积物覆盖,退耕还林后植被发育。
三、地面水系矿区附近有季节性朱砂河通过二号井范围,长约15公里,由北向南汇入冶峪河,流量随季节变化,春冬季节流量极小,夏秋季节暴雨后,河水暴涨深约1m,流量一般485.51m3/d,对矿井煤层开采影响不大。
11沙曲二矿井底车场作业

11沙曲二矿井底车场作业沙曲二矿主斜井井底车场施工姓名:王星凯班级:矿建11-2学号:1145013231目录第一章概况 ........................................................................... ................. 3 第二章地质概况 ........................................................................... .......... 5 第三章施工方案 ........................................................................... .......... 7 第四章施工工艺 ........................................................................... .......... 9 第五章生产系统 ........................................................................... ........ 10 第六章职业健康安全管理 ..................................................................... 13 第七章环境管理及文明施工 ................................................................. 22 第八章质量标准化管理 ..........................................................................26 第九章安全技术措施 ........................................................................... .. 27 第十章避灾路线 ........................................................................... . (30)第一章概况1.前言华晋焦煤有限责任公司沙曲矿位于柳林县境内,属华晋焦煤有限责任公司沙曲矿通风系统改造(二期)项目的二矿主斜井,目前井筒一期工程施工已经结束,即将进入二期工程施工,为指导井下二期工程安全、快速、高效施工,特编制本施工组织设计。
关于井底车场清洒煤斜巷

井底车场清撒煤斜巷
至主井处安全行人绕巷设计方案
二〇一〇年十月
关于井底车场清撒煤斜巷
至主井处安全行人绕巷的设计方案
由于主井箕斗需要人工装载清理煤泥和排水,但人员只能从清撒煤斜巷下到主井底部,然后爬上5米长垂直的梯子,进入硐室才能进行作业,一旦煤仓涌出大量的煤泥,会对人员、财产造成一定的损失,因此技术科人员根据现场实际观察,提出两套方案:
1、先在硐室前做水平人行台穿过煤嘴后进行立型爬梯10米后,做一个人行平台平缓过渡,再做立型爬梯至井底车场主井进风巷口,梯子垂长大约15米,逃生梯子要求必须做护栏,保证人员安全。
注意事项:应考虑主井箕斗护绳与井壁的安全距离,其中包括钢丝绳弹性系数等。
2、施工安全行人绕巷:⑴、因该硐室顶部为中央煤仓,煤仓设计资料不全,施工时难度较大,炮掘将影响煤仓底部和装载系统,容易造成停产等因素。
⑵、炮掘施工会破坏主井井壁,影响提煤甚至停产。
⑶、因矿井技改后,主立井将更改为副立井使用,做为进风、行人、运料系统,行人绕巷使用期限有限。
针对以上两种方案情况,应该考虑尽量不影响生产的同时施工简便,保证人员安全为宜。
二〇一〇年十月。
井底煤仓工程正规循环作业组织

0.09
12
出勤人数
人
52
劳动组织图表
序
号
工种
出勤人数
备注一班二班三班源自小计1打眼工
2
2
2
6
特殊工种必须持证上岗,采用“三八”制作业全队在册人数64人,出勤率95%。
2
放炮员
1
1
1
3
3
耙斗司机
1
1
1
3
4
信号工
1
1
1
3
5
电工
1
1
1
3
6
喷浆工
3
3
3
9
7
上料工
2
2
2
6
8
运料工
2
2
2
6
9
井口把钩工
1
1
1
3
10
瓦斯员
1
1
1
3
11
安全员
1
5
防尘、检查瓦斯
25
6
打锚杆
120
7
检查瓦斯打眼
40
8
装药、联线
25
9
检查瓦斯、放炮排烟
30
10
防尘、检查瓦斯
25
11
装煤(岩)
120
12
通风
480
二、劳动组织
工作面施工时,专业工种与综合工种相互交替作业,合理安排人员,充分利用工时,提高工效,由队内统一指挥,各工序紧密衔接,协调作业。
采用“三八”制,正规循环作业。
1
1
3
12
班长
1
1
1
3
13
队长
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沙曲二矿主斜井井底车场施工姓名:王星凯 班级:矿建11-2学号:1145013231目录第一章概况 (3)第二章地质概况 (5)第三章施工方案 (7)第四章施工工艺 (9)第五章生产系统 (10)第六章职业健康安全管理 (13)第七章环境管理及文明施工 (22)第八章质量标准化管理 (26)第九章安全技术措施 (27)第十章避灾路线 (30)第一章概况1.前言华晋焦煤有限责任公司沙曲矿位于柳林县境内,属华晋焦煤有限责任公司沙曲矿通风系统改造(二期)项目的二矿主斜井,目前井筒一期工程施工已经结束,即将进入二期工程施工,为指导井下二期工程安全、快速、高效施工,特编制本施工组织设计。
2.编制依据:(1)华晋焦煤有限责任公司沙曲二号矿井主斜井井筒布置平面图(S1154-111-1);(2)华晋焦煤有限责任公司沙曲矿工业广场平面图;(3)主斜井行人进风平巷平、剖、断面图;(4)主斜井管子道平、剖、断面图;(5)主斜井实测地质剖面图(6)《矿山井巷工程施工及验收规范》(GBJ213-90);(7)《煤矿井巷工程质量检验评定标准》(MT5009-94);(8)《煤矿安全规程》(2011年版);(9)《煤矿建设安全规定》(试行);(10)《防治煤与瓦斯突出规定》。
3.参考资料:(1)《井巷工程施工手册》(2)《凿井设备图册》(3)《建井工程手册》4.工程概况华晋焦煤有限责任公司沙曲矿通风系统改造(二期)主斜井位于沙曲矿工业广场内,井筒全长1262.933m。
主斜井井下二期工程主要有主排水泵房管子道、行人进风平巷、井底清理煤泥斜巷、煤仓、水泵房、变电所、水仓等工程技术特征详见下表:沙曲二矿主斜井二期工程技术特征一览表第二章地质概况1.地层概况根据2#主斜井井筒施工过程中实际揭露岩性预计,二期工程施工主要揭露泥岩、砂质泥岩、砂质泥岩、煤等泥岩:暗灰色、质不均,局部砂质含量较高;砂岩:灰色,中厚层状,石英质为主长石次之,硅质胶结,具深灰色泥质线理;砂质泥岩:灰白色较软,灰色,中厚层状,石英质为主长石次之,硅质胶结,具深灰色泥质线理,较硬;煤:黑色,光亮型,亮煤为主,具菱铁矿结核。
地质构造:本井田地质构造为宽缓背斜一翼,地层近南东走向,倾向南西,倾角7-12°,裂隙较发育,井田内含煤地层为石炭系上统太原组和二迭系下统山西组,地层构造条件简单。
2.水文地质2#主斜井井筒施工过程中揭露第四系砂砾层为主要含水层。
根据2#主斜井施工实际揭露预计二期工程日常施工过程中不受水害影响,由于业主未提供详细的地质资料,地质构造资料不明,施工过程中必须坚持“有掘必然、先探后掘”的防治水原则。
3.煤层及瓦斯根据2#主斜井井筒施工实际揭露预计二期工程施工过程中穿过5#、6#、7#、8#、9#煤共5层煤。
矿井属于煤与瓦斯突出矿井,煤的自燃倾向性为很易自燃。
地温变化呈梯度变化,属于正常地温区。
第三章施工方案主提升不变,利用原来箕斗提升,井底清理煤泥平、斜巷利用耙矸机配合矿车运输。
水泵房管子道和行人进风平巷利用副提施工,地面设简易翻矸仓,利用V型矿车出矸,地面人工翻矸。
下料利用副提串车下料。
优点:地面系统改造简单,基本不影响井下正常施工。
施工箕斗窝期间可以施工管子道,不造成人员窝工。
缺点:增加箕斗窝措施工程,副提地面人工翻矸每班需增加2人。
施工工期:掘进一队:主排水泵房管子道月进度90×0.85=76.5m。
工期94.041÷76.5×30=37天;通道23×3=69m,69÷80×30=9天;水泵房23.75×19.5=463.15m2 ,463.15÷1000×30=14天;变电所19.5×25=487.5 m2 ,487.15÷1000×30=15天;联络巷65×3=195,195÷80×30=73天。
掘进二队:行人进风平巷月进度90×0.85=76.5m。
工期56.107÷90×30=19天;巷道12×30÷80=5天;外水仓232.695×8÷1000×30=56天。
掘进三队:内水仓156×8÷1000×30=38天。
掘进四队:南翼轨道大巷161÷80×30 =60天。
掘进五队:斜井底斜巷92÷80×30=35天,煤仓掘进月进度1000m3,掘进工期1067.5÷1000×30=33天;浇灌混凝土7天;工期共计40天。
清理煤泥平、斜巷月进度120×0.85=102m,工期208.554÷102×30=62天。
关键路线:(37+9+14+15+73=148)第四章施工工艺掘进钻眼采用YT-26型风钻打眼,全断面一次钻进,钻眼深度2.2米。
打眼严格执行定人、定机、定位、定任务、定时间的钻工岗位责任制。
当打上部眼时,要采用搭架方式,搭接横梁必须采用优质圆木,直径不得小于20cm,或采用不小于11#的矿用工字钢,架板厚度不小于6cm,必须保证足够的稳定性,上架作业前必须由班队长或安全员亲自检查搭架的安全性、稳定性。
支护混凝土浇筑交叉口施工需浇注时,先支设墙基部模板,按照预先设计顺序进行连接拱架,然后支设拱部拱架,架与架之间用1.5m长的连接杆进行连接,根据中线和巷道规格调整拱架位置,直到达到设计要求。
立模要求模板板面平整,接缝严密不露浆,且立模前用废机油涂刷一遍模板。
严把材料质量关,水泥、砂、石子、水均应满足设计规范要求及煤矿相关规定。
如有变动,应及时调整其配合比或禁止拌制。
做好混凝土试块制作及试验工作,拌制混凝土时,准确控制材料称量,拌合时间以拌合均匀为宜,浇灌时要分层振捣,每浇灌300~400mm时,进行振捣,混凝土拱圈封顶时应边浇灌边收口,在封顶处留40cm的方孔,进行充填,后用支柱顶40cm的木板支撑。
运输1、运料路线:地面物料人工装载至矿车主斜井井底车场人工卸料至工作面。
2、排矸路线工作面耙斗装岩机矿车井底车场主斜井地面矿车自卸卸料场装载机装入自卸汽车。
第五章生产系统通风方式:压入式;供风距离:1050米风机型号:FD2×30kw风筒选型:直径800mm抗静电、阻燃、胶质风筒风机安装位置:地面井口10米以外处。
通风要求及局扇的安装:1、局扇的安装使用必须符合《煤矿安全规程》并由专人负责管理,保证正常运转。
2、掘进供风必须是双风机、双电源,且能自动切换。
3、风筒口距工作面的距离不得大于6米,风筒要吊挂平直,无破口,接口要按规定严密结合不漏风,保证工作面风量充足。
4、局部采用型号FD2×30kw局部通风机,安装在距地面井口10米以外处,风筒采用直径800mm风筒,直送工作面,巷道拐弯处吊挂风筒时须使用伸缩风筒。
5、杜绝使用型号不统一的风筒。
6、局扇必须有风电、瓦斯电闭锁装置,不得随意停风、停电。
综合防尘1、放炮前后分别冲洗巷壁、顶板,并浇湿底板和落矸,出矸时边出矸边洒水。
2、风钻打眼时必须采用湿式打眼。
3、工作面运输转载点安装防尘管道洒水装置,并有专人负责管理。
4、该工作面巷道中设置净化风流水幕,封闭巷道全断面。
5、定期清扫或冲洗煤尘,并清理堆积的浮煤,其周期为10天。
6、增大风量或改变通风系统时,必须相应地调节风速,防止矽尘飞扬。
7、工作人员必须佩戴防尘口罩,喷浆时喷射工要同时戴橡胶手套。
防火1、掘进巷道的电气设备实现“三无四有”,杜绝失爆。
2、工作面杜绝一切明火,使用的润滑油和易燃物等,必须存放在盖严的铁箱内。
使用过的则由专人定期送往地面处理,不准乱放、乱扔,严禁将剩油、废油泼洒在巷道或硐室内。
3、发现CO超限,撤出人员,汇报调度室进行处理。
4、工作面不得使用可燃电缆及风筒。
5、任何人员发现井下火灾时,应视火灾性质,灾区通风和瓦斯情况立即采取一切可能的方法直接灭火,控制火势并迅速汇报调度室。
6、电气设备着火时,应首先切断电源,在切断电源之前,只准用不导电的灭火器材进行灭火。
7、对井下火灾不能直接进行灭火时,必须封闭火区,在确保安全的前提下,应尽量缩小封闭火区的范围,现场的班组长、队长,应组织人员撤离危险区,必要时戴上自救器撤离。
8、加强用电管理,井下所有电气设备的安装与使用,除严格遵守规定外,还应正确使用各类安全保护装置,防止过电流引起火灾。
安全监控1、甲烷传感器应设在巷道风筒的对侧,选择顶板稳定,无冒落、片帮和其它机械损伤的安全地点,垂直悬挂在顶板下300mm,距帮不小于200mm处。
2、局扇应安装设备开停传感器,地面调度室能够监视局扇开停状态。
3、工作面放炮前必须由班长负责把甲烷传感器撤到安全地点,保护好。
放炮后仍由班长负责立即放回规定的监测点。
4、监测电缆铺设在动力电缆上方0.1米的地方,必须及时吊挂整理,及时擦净,由瓦检员负责。
5、瓦检员必须经常对照瓦检器和甲烷传感器的参数,发现偏差大于0.1%时,应立即通知监测值班员,技术人员必须在8小时内对设备调试完毕。
6、拆除或改变与监控设备关联的电器设备,必须提前报告调度室,并制定措施后方可进行。
供电1、本工作面电源来自井口变电室,电压等级:660V、127V,供电方式:双回路电源。
2、供电线路(1)地面变压器——井口变电室——井下总开关——工作面(2)风机专线:地面变压器——井口变电室——局部通风机第六章职业健康安全管理一、职业健康安全管理目标无重伤、死亡事故;轻伤2人以下。
二、安全管理组织机构和职责图9-1 安全管理组织机构图1.组织机构2.主要管理人员职责(1)项目经理a 、项目安全生产第一责任者,对项目部的安全生产工作负总责;主持项目部安全办公会,部署项目部安全生产工作。
b 、贯彻落实国家关于安全生产的方针政策、法规、条例及上级有关安全生产的指示和文件精神。
c 、建立、健全项目部安全生产责任制。
d 、组织制定项目部安全生产规章制度和操作规程。
e 、保证项目部安全生产投入的有效实施。
f 、督促、检查项目部安全生产工作,及时消除生产安全事故隐安检员安全网员青年岗员劳保发放员职业病防治员通风监测员瓦斯检测员项目(安全)副经理项 目 经 理患。
g、组织制定并实施项目部生产安全事故应急救援预案。
h、发生事故,立即组织现场指挥抢救,及时、如实报告安全生产事故,参与事故调查处理,制定防范措施并组织实施。
i、参加安全生产检查、隐患排查、风险评估预警,负责制定整改措施,消除除安全生产事故隐患,处理安全生产隐患责任者。
j、组织实施安全质量标准化,不断完善安全防护设施,改善职工作业环境和生活条件。
