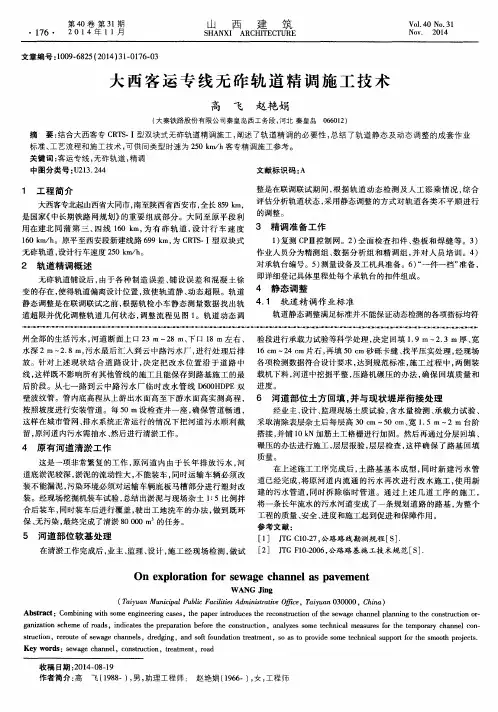

大西客运专线无砟轨道精调施工技术

大西客运专线无砟轨道精调施工技术高飞;赵艳娟【摘要】结合大西客专CRTS-Ⅰ型双块式无砟轨道精调施工,阐述了轨道精调的必要性,总结了轨道静态及动态调整的成套作业标准、工艺流程和施工技术,可供同类型时速为250 km/h客专精调施工参考。
%Taking Datong-Xi’an railway passenger dedicated line type CRTS-Ⅰdouble block non-ballasted track accurate adjustment of construc-tion as an example,this paper expounds the necessity of track accurate adjustment,summed up static and dynamic adjustment’s complete set of operation standards,technological process and construction techniques,which can be used to guide the same type of speed of 250 km/h passenger dedicated line accurate adjustment construction.【期刊名称】《山西建筑》【年(卷),期】2014(000)031【总页数】3页(P176-178)【关键词】客运专线;无砟轨道;精调【作者】高飞;赵艳娟【作者单位】大秦铁路股份有限公司秦皇岛西工务段,河北秦皇岛 066012;大秦铁路股份有限公司秦皇岛西工务段,河北秦皇岛 066012【正文语种】中文【中图分类】U213.244大西客专北起山西省大同市,南至陕西省西安市,全长859 km,是国家《中长期铁路网规划》的重要组成部分。
大同至原平段利用在建北同蒲第三、四线160 km,为有砟轨道,设计行车速度160 km/h。
道床板施工

CTRS-I 型无砟道床道床板施工一、工程概况大西铁路客运专线站前施工-3标段4部道床板起讫里程为改DK317+541.5~DK332+577.21(412#墩-886#桥台),主要工程项目为412#墩-886#桥台道床板采用GRP 轨检小车对轨道排架的精调和数据的采集。
二、施工步骤CRTS-I 型无砟道床道床板施工步骤如下:CPⅢ建网施工准备安装凹槽四周弹性垫层测量放样验收桥梁底座、凹槽铺设桥梁地段隔离层土工布质量检查轨排组装吊装轨枕、分枕道床板底层钢筋安装轨排吊装对位安装纵横向模板轨排精调、综合检查混凝土浇筑、抹面成型混凝土养生拆卸轨道排架、模板配件清理砼材料准备砼拌合砼质量检验砼运输轨道框架、轨料进场验收顶层钢筋安装综合接地焊接轨排粗调砼初凝后轨排松扣工装转移绝缘检测、接地检测砼试验及试件制作轨道几何形态监控钢筋加工运输三、施工过程1、CPIII建网复测底座板施工时已经对CPIII完成建网,应为本项目部CPIII首次测量完成到道床板施工已经6个月,不满足CPIII测量完成三月内进行道床板施工的要求,所以需要对CPIII复测。
CPIII测量只能在夜间进行,测量过程中需要注意气温、湿度、大气压的变化,及时更改仪器参数,保证每对CPIII保证连续测量3次以上。
两段CPIII测量搭接是保证搭接6对CPIII,满足坐标差值该满足≤±3mm、高程差值需满足≤±3mm。
具体要求和首次测量一样。
2、施工准备本项目部进行的是CRTS-I型无砟道床施工,施工工法为轨排框架法。
前期工作有轨排进场和轨枕进场的检查。
轨排是进行无砟道床施工重要工装,进场后需要对排架的长度、方正度、轨距、轨底坡、外观等进行要个检查。
保证各项指标都在要求之内,尤其是轨底坡、轨距、方正度,这直接影响后期长轨精调,对不合格轨排返厂。
验收要求如下:①轨道排架轨距(1435±0.5)mm,顺坡率<0.5%。
②轨底坡坡度1:(40±2)。
大西:无砟道岔作业指导书

大西客运专线无砟道岔工程编号:钢筋混凝土长轨枕埋入式无砟道岔施工作业指导书编制:审核:批准:大西铁路客运专线有限公司2012.11一、编制依据 (5)二、适用范围 (6)三、工程概况 (6)四、技术要求 (7)4.1路基无砟道岔技术要求 (7)4.2 桥上无砟道岔技术要求 (7)4.3无砟道岔主要技术标准 (8)五、材料要求 (9)5.1钢筋 (9)5.2混凝土 (9)5.3绝缘卡 (12)5.4接地端子 (13)5.5分隔层 (13)5.6弹性垫板、泡沫板 (13)六、作业准备 (13)6.1 内业技术准备 (13)6.2 外业技术准备 (14)七、施工方案选择 (14)八、劳动力组织 (14)8.1无砟道岔铺设人员配置情况说明 (14)8.2 无砟道岔铝热焊接人员配置 (16)8.3 无砟道岔精确调整人员配置 (16)九、施工程序与工艺流程 (16)9.1 施工程序 (16)9.2 工艺流程 (17)十、施工要求 (18)10.1 施工准备 (18)10.1.1 无砟道岔铺设条件评估 (18)10.1.2 CPⅢ交接与复测 (18)10.1.3 铺岔基地设置 (18)10.1.4 无砟道岔厂内验收 (18)10.1.5 道岔装卸、运输与储存 (19)10.1.5.1 道岔装卸 (19)10.1.5.2 道岔运输 (21)10.1.5.3 道岔储存 (21)10.1.5.4 缺损件的处理 (22)10.1.6 机具、设备的进场及验收 (22)10.1.7 工艺性首件工程施工 (24)10.2 底座施工 (25)10.2.1 测量定位 (25)10.2.2 桥上无砟道岔底座施工前处理 (26)10.2.3 路基无砟道岔底座板施工前处理 (26)10.2.4 底座板钢筋加工与安装 (27)10.2.5 模板支立 (29)10.2.6 假缝 (30)10.2.7 混凝土施工 (30)10.3 桥梁无砟道岔分隔层及弹性垫板施工 (31)10.4 道床板施工 (31)10.4.1 底层钢筋绑扎 (31)10.4.2 道岔组装、初定位 (33)10.4.2.1 工艺流程 (33)10.4.2.3 摆放轨枕 (34)10.4.2.4 基尖轨组件安装 (35)10.4.2.5 安装垫板 (35)10.4.2.6 可动心轨辙叉组件安装 (36)10.4.2.7 道岔初调 (37)10.4.3 道岔精调 (40)10.4.3.1 作业流程图 (40)10.4.3.2 道岔一次精调 (40)10.4.3.3 转换设备预安装与调试 (46)10.4.3.4 上层钢筋安装及绝缘性能测试 (49)10.4.3.5 道床板模板及转辙机基坑模板安装 (49)10.4.3.6 道岔二次精调 (50)10.4.3.7 道床板混凝土浇筑 (51)10.4.3.7.1 砼浇筑前检查 (51)10.4.3.7.2 混凝土运输 (52)10.4.3.7.3 混凝土浇注 (52)10.4.3.7.4 养生、清理、拆除模板 (53)10.4.3.8 道岔前后过渡段施工 (54)10.5 测量竣工数据 (54)10.6 道岔铝热焊接 (54)10.6.1 道岔铝热焊接工艺流程图 (54)10.6.2 施工准备 (55)10.6.3 轨端干燥 (55)10.6.4 轨端除锈去污 (55)10.6.5 对轨 (56)10.6.6 夹具安装 (56)10.6.7 砂模安装 (56)10.6.8 封箱 (56)10.6.9 预热过程的控制 (57)10.6.10 坩埚的使用 (57)10.6.11 焊剂高温反应 (57)10.6.12 拆模 (58)10.6.13 推瘤 (58)10.6.14 热打磨 (58)10.6.15 冷却打磨 (58)10.6.16 外观及探伤检查 (58)10.6.17 经打磨后的焊接接头轨头部位满足 (58)10.6.18 焊接接头焊筋表面应满足 (59)10.6.19 收尾工作 (59)10.6.20 探伤 (59)10.6.21 道岔内部焊接顺序图 (60)10.6.22 铝热焊接注意事项 (60)10.6.23 铝热焊接检验要求 (60)10.6.23.1 成品检验 (60)10.6.23.2 型式检验 (61)10.6.23.3 生产检验 (61)10.7 应力放散与锁定 (62)10.8 位移观测桩设置 (63)10.9 转换设备安装和工电联调 (63)10.9.1 转辙器外锁闭装置安装 (63)10.9.3 密贴检查器安装 (64)10.9.4 道岔转换设备调试 (64)10.9.5 检查 (65)10.10 道岔精确调整 (66)10.10.1 道岔精确调整原则及工艺流程图 (66)10.10.2 施工准备 (67)10.10.3 道岔清理及钢轨调整 (67)10.10.4 轨道线型测量 (67)10.10.5 现场调整 (69)10.10.6 轨道内几何检查及调整 (70)10.10.7 道岔轨道长波平顺性调整 (71)10.10.8 无砟道岔轨道线型调整质量验收标准 (71)10.11 道岔交验前的保养 (71)十一、质量控制要点 (72)十二、安全控制要点 (73)十三、环保控制要点 (76)一、编制依据1、《岔区无砟轨道结构设计》(第一册路基单开道岔大西原运施修轨 05-01~09);2、《岔区无砟轨道结构设计》(第二册路基渡线道岔大西原运施修轨 05-10~17);3、《岔区无砟轨道结构设计》(第三册桥上渡线道岔大西原运施修轨 05-18~40);4、《岔区无砟轨道结构设计》(第四册正线咽喉区岔区过渡段大西原运施修轨41-18~49);5、《岔区无砟轨道结构设计》(第五册到发线岔区大西原运施修轨 05-50~59);6、《铁三院轨道施工图设计交底》;7、现场踏勘调查所获得的地质水文、当地资源、交通状况及施工环境等施工调查资料;8、相关规范、技术标准、施工指南:《铁路建设项目施工作业指导书编制暂行办法》(建建【2009】107号)。
大西客专轨排法无砟轨道作业指导书

大西客专无砟轨道轨排法作业指导书大西客专二○一一年六月目录一、适用范围-------------------------------------------- 41.1 工程概况----------------------------------------------- 41.2 设计概况----------------------------------------------- 41.3 编制依据----------------------------------------------- 4二、概况-------------------------------------------------- 42.1 工程概况----------------------------------------------- 42.2 设计概况----------------------------------------------- 5三、施工作业准备------------------------------------------ 83.1内业 ------------------------------------------------ 113.2外业 ------------------------------------------------ 12四、施工程序与工艺流程----------------------------------- 123.1 施工程序---------------------------------------------- 123.2 工艺流程---------------------------------------------- 12五、施工要求--------------------------------------------- 145.1 施工准备---------------------------------------------- 145.2 路基支承层施工---------------------------------------- 125.3 桥梁底座混凝土施工 ----------------------------------- 155.4 测量定位---------------------------------------------- 215.5 轨枕装卸、运输与储存 --------------------------------- 215.6 道床板钢筋加工与绑扎 --------------------------------- 225.7 轨排组装---------------------------------------------- 245.8 锚固销钉---------------------------------------------- 265.9 安装螺杆调节器---------------------------------------- 275.10 轨排粗调 -------------------------------------------- 285.11 绑扎上层钢筋、模板安装 ------------------------------ 295.12 轨排精调 -------------------------------------------- 335.13 道床板混凝土浇注------------------------------------ 345.14 支撑系统拆除及道床板修整---------------------------- 365.15 混凝土养护------------------------------------------ 37六、劳动组织-------------------------------------------- 386.1 施工队伍、工期安排----------------------------------- 386.2 无砟轨道人员配置情况--------------------------------- 40七、材料------------------------------------------------ 447.1 钢筋------------------------------------------------- 407.2水泥------------------------------------------------ 417.3 粉煤灰----------------------------------------------- 417.4 矿粉------------------------------------------------- 417.5 掺合料----------------------------------------------- 427.6 细骨料----------------------------------------------- 427.3 粗骨料----------------------------------------------- 437.4 减水剂----------------------------------------------- 43八、设备机具配置---------------------------------------- 44九、保证措施-------------------------------------------- 459.1 施工进度保证措施------------------------------------- 459.2 施工技术保证措施------------------------------------- 499.3 施工质量保证措施------------------------------------- 509.4 雨季施工质量保证措施--------------------------------- 559.5高温季节施工质量保证措施----------------------------- 55十、安全及环保措施-------------------------------------- 5610.1 安全保证措施---------------------------------------- 5610.2 夜间施工安全保证措施-------------------------------- 6310.3 环境保护措施---------------------------------------- 64一、综述1.1编制目的明确CRTSI 型双块式无砟轨道相关工程施工工艺、操作要点和相应的工艺标准,指导、规范CRTSI 型双块式无砟轨道相关工程施工。
无砟轨道精调施工作业书-16

无砟轨道精调施工作业指导书1.适用范围适用于客运专线双块式无砟轨道的精调施工。
2.作业准备2.1施工前要组织技术人员认真学习施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行岗前培训,考核合格后持证上岗。
2.2收集施工作业层中所涉及的各种外部技术数据。
无砟轨道精调施工前,应取得线下施工单位线路测量资料,包括线路中线曲线要素成果表、线路纵断面设计图、线路超高设计图以及审批合格CPⅢ控制网成果表及最后一次的复测资料,形成交接资料。
另外应取得线路使用扣件的安装说明书及各种调整扣件的调整量及组合形式。
2.3无砟轨道精调施工前必须保证长钢轨锁定焊接已经完成,线路扣件全部安装到位,无扣件配件缺失、弹条不密贴、钢轨与轨距块离缝现象。
3.技术要求3.1根据设计要求,在规定的作业轨温范围内,应对线路进行至少两遍精细调整,使之达到验交标准。
3.2 整修打磨不平顺焊缝,提高轨面平顺性。
调整轨距,补齐扣、配件。
3.3 测取钢轨爬行量,复核锁定轨温。
3.4轨道检测技术要求⑴当利用GEDO CE 轨道检测小车对线路的几何尺寸进行检查时,测量建站精度按无砟轨道施工精调建站精度要求执行,后方交会观测CPⅢ点数量不小于8个。
建站精度不小于2mm.⑵轨道检测小车对线路几何尺寸数据采集时要逐根轨枕并待测量数值稳定后采集。
⑶轨枕编号应统一。
为了便于现场调整人员能够迅速、准确地找出问题轨枕,测量人员应该参照CPⅢ编号对测量轨枕位臵进行统一编号,每隔十根轨枕在钢轨轨腰处用颜色鲜明可长久保存的记号笔标记线路里程。
⑷无砟道岔按照岔枕编号进行编号。
4.施工程序及工艺流程4.1施工程序无砟轨道精调施工首先要检测轨道几何形状的偏差量,即检测出敷设后每一组扣件上钢轨的实际高低、方向、轨距、标高和中心线与设计值的偏差,然后人工通过调整扣件系统的横向位臵,利用调整垫块使轨距、高低、水平达到规定的标准。
无砟轨道施工方案

无砟轨道专项施工组织设计一、编制依据1、《铺设无砟轨道轨下断面参考图》(张呼施隧(参)变-05)2、《高速铁路轨道工程施工技术指南》(铁建设[2010]241号)3、《高速铁路轨道工程施工质量验收标准》(TB10754-2010)4、《铁路混凝土工程施工质量验收标准》(TB10424-2010)5、《铁路混凝土工程施工技术指南》(铁建设[2010]241号)6、《铁路混凝土结构耐久性设计规范》(TB 10005—2010)7、《客运专线无砟轨道铁路工程测量暂行规定》(铁建设〔2010〕)二、编制范围张呼铁路工程4标段无砟轨道施工,里程为:DK122+858~DK137+226。
三、工程概况张呼铁路站前4标工程,位于内蒙古自治区乌兰察布市境内,起讫里程:DK122+500~DK167+550线路全长45.054Km,铁路等级为客运专线,速度目标250km/h,合同总投资额为25.5亿元。
主要建设任务包括:隧道 6.474km/3座;路基工程(含乌兰察布站)9.782km/11段;特大桥28.684Km/6座;中桥112.64m/1座;框架小桥991.14顶平米/7座;涵洞531.97横延米/15座,无砟轨道6381m。
四、无砟轨道设计及技术标准4.1、我标段隧道采用CRTS I型双块式无砟轨道。
隧道内CRTS I型双块式无砟轨道由60kg/m轨、扣件、SK-2双块式轨枕、道床板组成。
4.1.1、钢轨.采用60Kg/m、100m定尺长无螺栓孔新钢轨,材质为U71MnG。
4.1.2、扣件扣件采用与SK-2轨枕相配套的WJ-8B扣件,图号为沿线0604。
4.1.3、双块式轨枕采用SK-2型双块式轨枕。
轨枕间距一般为650mm。
扣件支点间距为650mm,施工时根据道床板的长度情况合理调整,但不宜小于600mm,且不应大于650mm。
4.1.4、道床板尺寸道床板混凝土等级为C40,直线地段结构尺寸为:宽度2800mm,厚度260mm。
中铁十二局大西客专无砟轨道精调施工方案(修改版)

目录中铁十二局大西客专无砟轨道精调施工方案 (2)1 工程概况 (2)2编制依据 (2)3 主要作业内容 (2)3.1 施工准备 (2)3.1.1控制网复核 (2)3.1.3扣件安装 (3)3.1.3.1施工流程 (3)3.1.4 人员机具准备 (4)3.2轨道精调测量 (5)3.2.1 数据输入 (6)3.2.2仪器检校 (6)3.2.3全站仪设站 (6)3.2.4精调小车安装 (7)3.2.5数据采集 (7)3.3调整量计算 (7)3.4 调整 (8)3.5检查 (9)3.6清理 (9)4 注意事项 (9)中铁十二局大西客专无砟轨道精调施工方案1 工程概况我标段负责施工的大西铁路客运专线无砟轨道起讫里程为DK497+170.42~DK596+633,全长99.463km。
正线全部采用CRTSⅠ型双块式无砟轨道。
CRTS I型双块式无砟轨道结构自上而下依次由:钢轨、扣件、轨枕、道床板和底座板或支撑层构成。
钢轨:正线焊接用钢轨采用60kg/m、100m定尺长、非淬火无螺栓孔新轨,钢轨质量应符合相关技术要求。
扣件:采用WJ-8A型弹性扣件,扣件支点间距一般为650mm,施工时可根据道床板分段情况合理调整,但不宜小于600mm;梁缝处最大扣件节点间距按700mm 控制,但不应连续设置。
轨枕:采用SK-2型双块式轨枕,中铁十四局集团大西客专临汾轨枕厂厂内预制2编制依据1、《高速铁路无砟轨道施工质量验收标准》2、《WJ-8A扣件安装说明书》3、《高速铁路测量规范》TB10101-2009;4、《客运专线铁路无砟轨道施工手册》(铁道部工程管理中心);3 主要作业内容3.1 施工准备3.1.1控制网复核精调测量前,检查确认CPIII控制点工作状态良好,其精度符合精调作业要求。
对被破坏的CPIII控制点应及时恢复,并拉入整网进行平差。
连续梁上的控制点必须在精调前进行复核测量,精度不满足要求时,应在精调前一天对控制点坐标进行测量更新。
轨道精调施工方案

轨道精调施工方案1.编制依据及原则本施工方案依据《高速铁路无砟轨道工程施工精调作业指南》2009-7-1,《客运专线无砟轨道铁路工程施工质量验收暂行标准》、沪杭客专公司相关文件要求及相关培训资料内容编制,本着优先保证轨道平顺性、并按既有线施工安全进行防护的原则,确保长轨铺设后轨道调整工作快速、高效运行。
2.工作流程施工准备→轨道静态状态测量→整理数据→制定调整方案→现场位置确定→调整量标识复核→实施调整→轨道静态状态检查确认。
3.施工准备3.1 钢轨精调工装设备准备钢轨精调初步划分9个作业面,平均每3km左右为1个作业面,每个作业面配置工装设备如下:1)轨检小车1套;2)弦绳2付;3)电子道尺2把(左右线各1把);4)塞尺2把;5)起道器(手摇跨顶、压机)4台;6)丁字扳手45把、M46型扳手10把、扭力扳手5把、机动扳手二台(长大区段调整时使用);7)撬棍10根;8)钢刷3把(备用);9)石笔5盒;10)交通工具(客货车皮卡车)1辆;11)对讲机4台。
(防护用,左右线各2台)3.2 人员准备3.2.1 成立轨道精调工作小组,分为数据采集组(以各工区测量主管为组长)、内业分析组(以各工区工程部长为组长)和外业轨道调整组(以各工区总工为组长)。
1)数据采集组主要负责对CPⅢ点进行清查复核、轨检小车软硬件操作、掌握正确的数据采集测量要求。
2)内业组主要负责轨检小车数据分析软件的操作、以轨道静态几何状态各项调整指标为依据、决定轨道平顺性最优调整方案,经审核无误后移交给外业轨道调整组实施。
3)外业轨道调整组利用精密电子道尺、扭力扳手、大小撬棍、起道机等机具设备进行轨道调整。
3.2.2 劳动力组织每个作业面安排2组人左右线同时进行施工,单组人员配置如下表:4.调整方法4.1 轨距、轨向调整轨距、轨向调整通过更换轨距挡块来实现。
①根据设计要求,WJ-8C扣件系统的单股钢轨左右位置调整量为±5mm;轨距调整范围为±10mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录中铁十二局大西客专无砟轨道精调施工方案 (2)1 工程概况 (2)2编制依据 (2)3 主要作业内容 (2)3.1 施工准备 (2)3.1.1控制网复核 (2)3.1.3扣件安装 (3)3.1.3.1施工流程 (3)3.1.4 人员机具准备 (4)3.2轨道精调测量 (5)3.2.1 数据输入 (6)3.2.2仪器检校 (6)3.2.3全站仪设站 (6)3.2.4精调小车安装 (7)3.2.5数据采集 (7)3.3调整量计算 (7)3.4 调整 (8)3.5检查 (9)3.6清理 (9)4 注意事项 (9)中铁十二局大西客专无砟轨道精调施工方案1 工程概况我标段负责施工的大西铁路客运专线无砟轨道起讫里程为DK497+170.42~DK596+633,全长99.463km。
正线全部采用CRTSⅠ型双块式无砟轨道。
CRTS I型双块式无砟轨道结构自上而下依次由:钢轨、扣件、轨枕、道床板和底座板或支撑层构成。
钢轨:正线焊接用钢轨采用60kg/m、100m定尺长、非淬火无螺栓孔新轨,钢轨质量应符合相关技术要求。
扣件:采用WJ-8A型弹性扣件,扣件支点间距一般为650mm,施工时可根据道床板分段情况合理调整,但不宜小于600mm;梁缝处最大扣件节点间距按700mm 控制,但不应连续设置。
轨枕:采用SK-2型双块式轨枕,中铁十四局集团大西客专临汾轨枕厂厂内预制2编制依据1、《高速铁路无砟轨道施工质量验收标准》2、《WJ-8A扣件安装说明书》3、《高速铁路测量规范》TB10101-2009;4、《客运专线铁路无砟轨道施工手册》(铁道部工程管理中心);3 主要作业内容3.1 施工准备3.1.1控制网复核精调测量前,检查确认CPIII控制点工作状态良好,其精度符合精调作业要求。
对被破坏的CPIII控制点应及时恢复,并拉入整网进行平差。
连续梁上的控制点必须在精调前进行复核测量,精度不满足要求时,应在精调前一天对控制点坐标进行测量更新。
3.1.2资料复核认真核对设计资料,确保设计线形等资料输入正确。
重点核对平面曲线要素、变坡点位置和竖曲线要素、曲线超高等。
确定基准轨,平面位置以高轨为基准,高程以低轨为基准,直线区间上的基准轨参考大里程方向的曲线。
3.1.3扣件安装3.1.3.1施工流程图1扣件安装示意图WJ-8A型扣件安装流程:承轨台表面清理→弹性垫板安装→调高垫板安装→铁垫板安装→轨距挡板安装→轨下微调垫板安装→轨下垫板安装→安放钢轨→绝缘块安装→T型螺栓安装→弹条安装→平垫圈、螺母安装→质量检查。
3.1.3.2施工要求1、扣件安装前,应清除轨道板面上的淤泥和杂物及预埋套管里的杂物和积水。
2、铺设弹性垫板时,垫板孔应与预埋套管孔对中。
并用铁垫板安装专用工装定位两对基准铁垫板,其间距以20m左右为宜,且基准铁垫板安装位置的轨道板横向偏差不能大于0.7m。
然后拉铁线定位中间的铁垫板。
3、铁垫板安装时,轨底坡(铁垫板上的箭头方向)应朝向轨道内侧。
4、平垫块应安装在铁垫板上,且平垫块距圆孔中心较长一侧朝内。
5、将锚固螺栓套上弹簧垫圈,并将螺纹部分涂满铁路专用防护油脂,旋入预埋套筒中,在锚固螺栓拧紧前调整铁垫板位置使铁垫板上标记线与平垫块上的标记线对齐。
6、轨下垫板安装在铁垫板两侧挡板内,并与铁垫板表面密贴。
轨下垫板安装时应注意安装方向,轨下垫板两凹槽方向应与铁垫板纵向平行。
7、T型螺栓头部插入铁垫板后,按顺时针方向旋转 T 型螺栓 90°,螺栓头部到预定位置,然后上提使 T 型头完全嵌入槽中。
8、弹条安装时应完全放置于铁垫板相应位置凹槽上。
9、安装平垫圈及螺母以固定弹条,螺母紧固以弹条中部前端下颚与绝缘块接触为准。
10、在营运初期如发现钢轨悬空或高低、水平不平顺,应及时垫入轨下调高垫板或铁垫板下调高垫板。
11、垫入轨下调高垫板的总数不得超过两块,总厚度不得大于10mm,且应把最薄的轨下调高垫板放在下面,以防轨下调高垫板窜出。
12、垫入铁垫板下调高垫板总数不得超过两块,总厚度不得大于20mm。
13、应保持扣件系统的清洁,特别要防止缓冲垫排水口堵塞。
14、派专人对钢轨工作面进行检查,清理粘连的杂物,检查钢轨焊接接头质量;检查扣件安装状态,主要消除口压力不足和不密贴的现象,主要表现在轨距挡块与钢轨、钢轨与轨下垫板之间不密贴,要求用塞尺逐个进行检查,缝隙控制在0.3mm之内,最大不能超过0.5mm。
长钢轨焊缝平顺,1m靠尺不平顺小于0.2mm。
3.1.4 人员机具准备一班组人员组织序号作业内容名称数量备注1 轨道精调测量测量工程师2 提供数据2 模拟试算工程师 1 计算调整量,形成报表3 现场标记技术员 1 根据报表标示调整量4 调整技术员 1 现场调整领工5 散扣件线路工 1 在表示处散调高垫板一班组工具配备序号名称数量备注1 安博格GRP1000S轨道精调小车一套1套徕卡TCRP1201+ 1台(含棱镜等)2 弦绳 1 付铁线、紧线器3 道尺 1 把万能或数显4 塞尺 2 把0.01~2mm5 丁字扳手 4 把6 电动扳手1台长大区段调整时使用7 小撬棍 1 根大头开口8 钢刷 1 把9 石笔 1 盒10 防护用品 2 套11 交通工具 1 辆可运输精调小车3.2轨道精调测量无砟轨道铺设精度应满足下表中轨道静态平顺度允许偏差的要求。
无砟轨道静态铺设精度标准序号项目容许偏差备注1 轨距±1mm 相对于标准轨距1435mm1/1500 变化率2 轨向2mm 弦长10m2mm / 测点间距8a(m)基线长48a(m)10mm /测点间距240a(m)基线长480a(m)3 高低2mm 弦长10m2mm / 测点间距8a(m)基线长48a(m)10mm /测点间距240a(m)基线长480a(m)4 水平2mm 不包含曲线、缓和曲线上的超高值5 扭曲2mm 基长3m包含缓和曲线上由于超高顺坡所造成的扭曲量。
6 与设计高程偏差10mm站台处的轨面高程不应低于设计值。
7 与设计中线偏差10mm注:1、表中a为扣件节点间距,m。
2、站台处的轨面高程不应低于设计值。
3.2.1 数据输入输入并核对设计数据(平、竖曲线,超高)和控制点坐标,坐标换代和长短链处分别输入。
输入过程中应重点注意正负号锁代表的意义,东北坐标输入无误。
确保数据的有效性和操作的准确性。
3.2.2仪器检校全站仪首次使用前,或在精调测量中出现偏差较大时,应正倒镜检查全站仪的竖直角和水平角的偏差,如果超过3秒,则在气象条件较好的条件下对全站仪进行组合校准和水平轴倾角误差校准,检查全站仪ATR工作状态是否良好。
每天精调测量开始时,或环境温度急剧变化后,应对精调小车的倾角传感器进行校核,校核后正反两次测量的超高偏差应在0.3mm以内。
3.2.3全站仪设站全站仪自由设站观测的CPIII控制点不应少于4对,全站仪宜设在线路中线附近,位于所观测的CPIII控制点的中间。
更换测站后,相邻测站重叠观测的CPⅢ控制点不应少于2对。
每测站最大测量距离不应大于80米。
自由设站点精度应符合下表的要求。
自由设站点精度要求X ≤0.7mmY ≤0.7mmH ≤0.7mm定向精度≤2″注:连续桥、特殊孔跨桥自由设站点精度可放宽至1.0mm完成自由设站后, CPIII控制点的坐标不符值应满足下表的要求。
当CPⅢ点坐标不符值x、y大于下表的规定时,该CPⅢ点不应参与平差计算。
每一测站参与平差计算的CPIII控制点不应少于6个。
CPIII控制点坐标不符值限差要求X ≤2.0mmY ≤2.0mmH ≤2.0mm使用8个CPⅢ控制点进行自由设站,设站精度不满足要求时,可纳入精调前进方向远方的一对CPⅢ控制点重新进行计算,站点前后必须有一个60m以上的控制点参与设站。
全站仪设站位置应选在待调轨道线路中线,且与最近处CPⅢ点距离不宜小于15m。
全站仪设站完成后,将小车推至与全站仪60m左右的位置,待小车稳定后,多次采集数据查看数据是否处于稳定状态(变化小于0.7mm),如果不稳定,则将小车再往前推一段距离重复上述工作,直到直到稳定的工作距离位置,在环境状态稳定的情况下,将此距离作为一测站的工作距离。
3.2.4精调小车安装轨道精调小车的安装与全站仪设站同时进行,小车上下道应轻拿轻放,严谨碰撞。
确保各走形轮与轨距测量装置与钢轨紧密接触。
小车安装完成后检查与全站仪的通信是否顺畅。
确保电池有足够的电量进行阶段时间内的轨道精调任务。
3.2.5数据采集整个精调测量应选在环境温度稳定的情况下进行,严禁在高温、雨天、大风等环境下进行作业。
建议在夜间、阴天进行作业,白天作业时,需避开中午高温和强光照射时段。
全站仪照准小车棱镜并锁定后,关闭强力搜索功能。
待小车停稳后再进行数据采集。
如在测量过程中发现异常数据,必须立即停止并查找原因。
总之,要保证该过程中测量数据的有效性。
更换测站后,应重复测量上一测站测量的最后6~10根轨枕。
宜重复测量8幅扣件。
在整个区段精调任务开始后,轨道几何状态测量仪测量步长:无砟轨道宜为1个扣件间距进行测量,经统计分析连续扣件处的差异,如变化不大,可将测量步长放宽到2~3个扣件间距,中间扣件采用内插的方式取值。
3.3调整量计算一阶段(半天或一天)精调测量完成后,将数据导出交专人进行调整量计算。
对测量成果资料进行汇总整理,并模拟试算调整量,形成书面文件,符号标示的意义需与现场领工达成统一。
调整原则:“先中线、后高低”,优先保证参考轨的平顺性,水平控制在1mm 以内;轨向和高低控制在2mm 以内,连续两副扣件各指标的变化控制在0.5~0.7mm。
特殊情况下,对于调整量突然变化较大的地段,需现场核对或重新测量后再做调整。
调整量计算可采用经过验证的软件进行计算,人工计算时,以“最少调整量”和“削峰填谷”的原则来实现,总体目标达到直线顺直,曲线园顺。
调整报表预留240a距离作为下一测段复核用。
高低调整量计算时,要注意轨道刚度的平顺过度。
调整完成经技术负责人审核后,输出表报,交现场技术负责人。
3.4 调整步骤1:轨排支腿。
精调工作进行前首先对轨排支腿进行编号,编号采用印刷好的不粘胶贴纸粘帖于靠线路侧轨排支腿顶面端部;步骤2:全站仪设站。
采用莱卡TCRP1201+全站仪观测4对连续的CPⅢ点,自动平差、计算确定设站位置,如偏差大于0.7mm时,应删除1对精度最低的CPⅢ点后重新设站。
改变测站位置后,必须至少交叉观测后方利用过的6个控制点,并复测至少已完成精调的一组轨排,如偏差大于2mm时,应重新设站。
(见图2)图2 全站仪设站步骤3:测量轨道数据。
轨道状态测量仪放置于轨道上,安装棱镜。
使用全站仪测量轨道状态测量仪棱镜。
小车自动测量轨距、超高、水平位置,接收观测数据,通过配套软件,计算轨道平面位置、水平、超高、轨距等数据,将误差值迅速反馈到轨道状态测量仪的电脑显示屏幕上,指导轨道调整。
